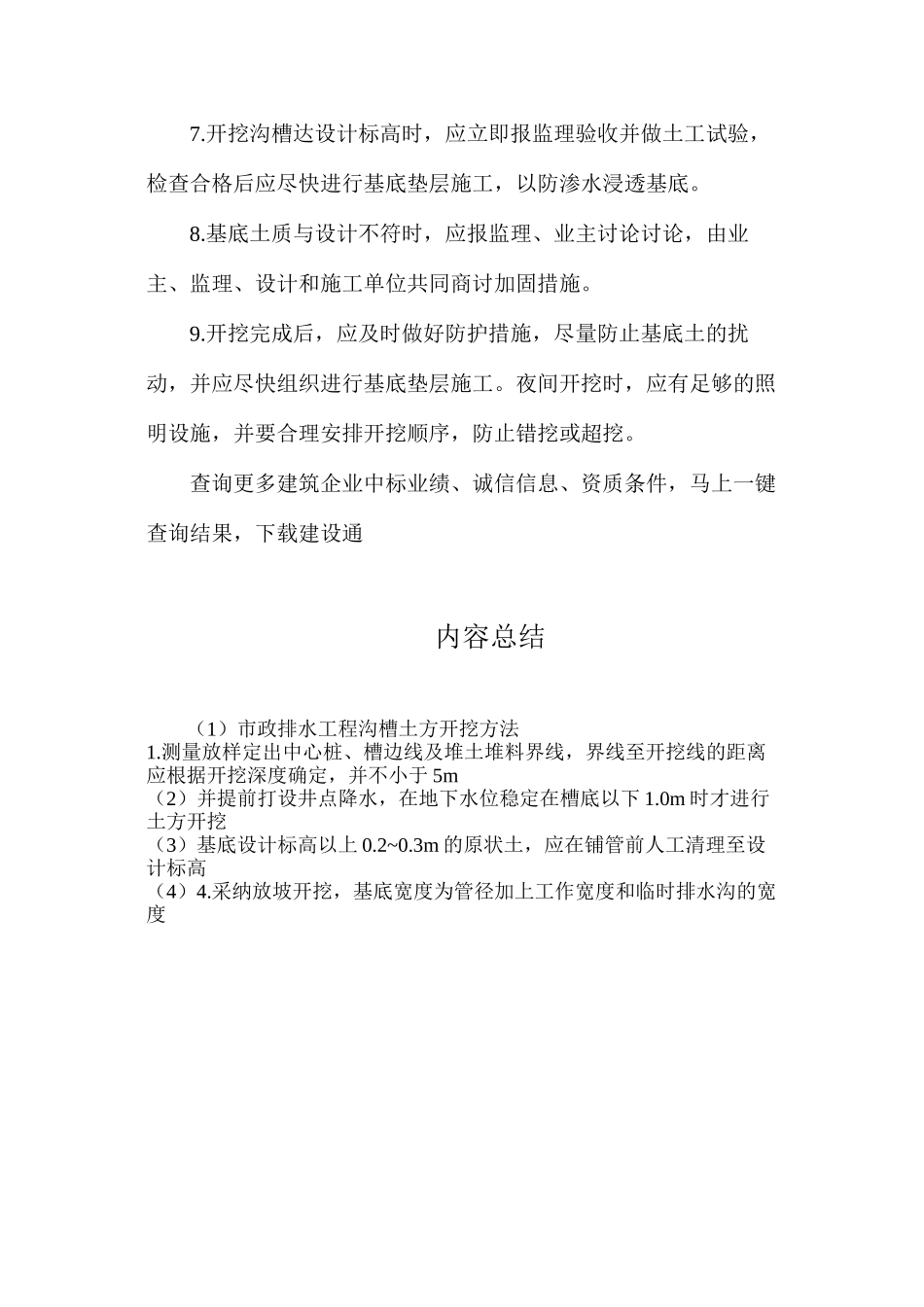

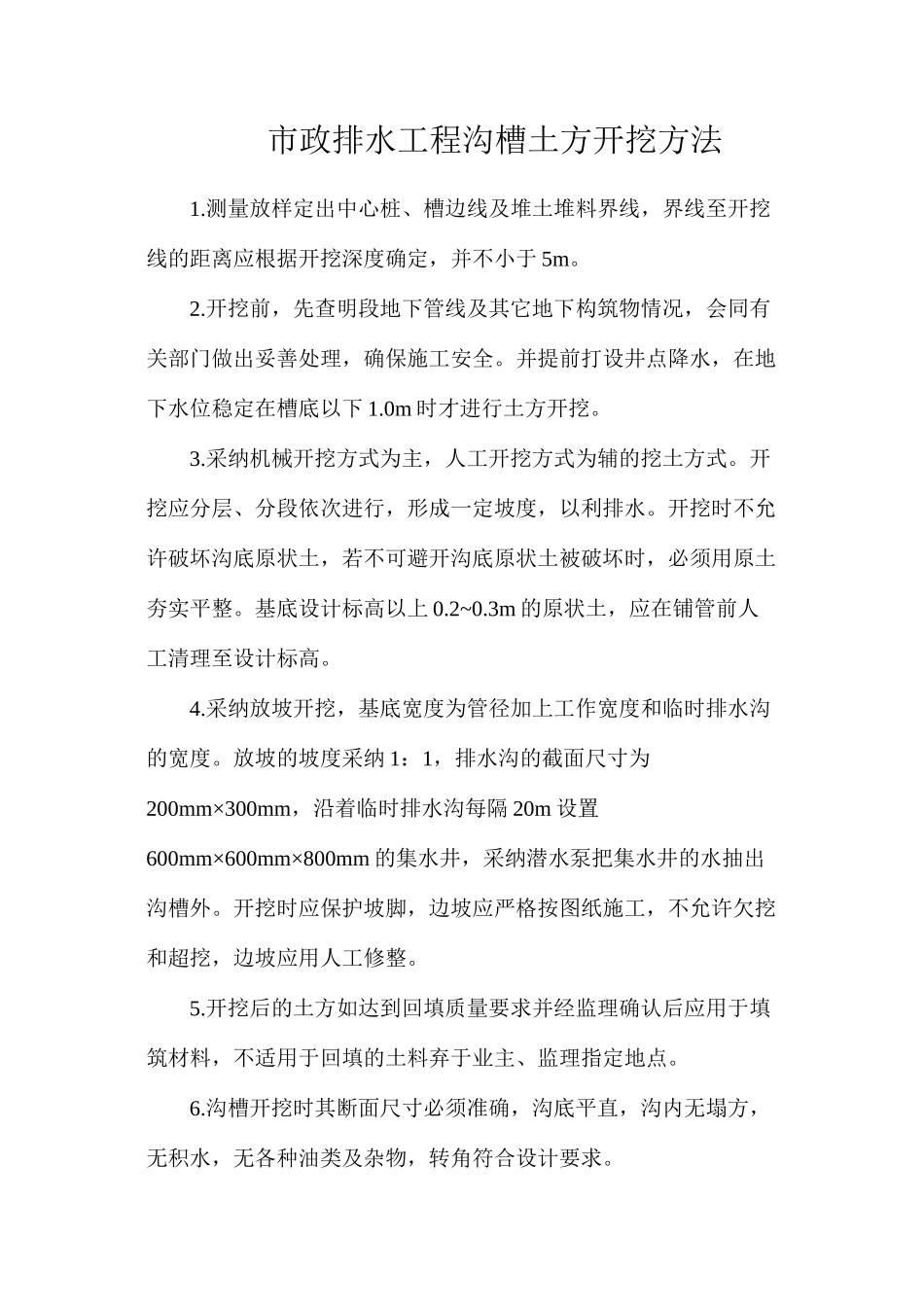

市政排水工程沟槽土方开挖方法1.测量放样定出中心桩、槽边线及堆土堆料界线,界线至开挖线的距离应根据开挖深度确定,并不小于 5m。2.开挖前,先查明段地下管线及其它地下构筑物情况,会同有关部门做出妥善处理,确保施工安全。并提前打设井点降水,在地下水位稳定在槽底以下 1.0m 时才进行土方开挖。3.采纳机械开挖方式为主,人工开挖方式为辅的挖土方式。开挖应分层、分段依次进行,形成一定坡度,以利排水。开挖时不允许破坏沟底原状土,若不可避开沟底原状土被破坏时,必须用原土夯实平整。基底设计标高以上 0.2~0.3m 的原状土,应在铺管前人工清理至设计标高。4.采纳放坡开挖,基底宽度为管径加上工作宽度和临时排水沟的宽度。放坡的坡度采纳 1:1,排水沟的截面尺寸为200mm×300mm,沿着临时排水沟每隔 20m 设置600mm×600mm×800mm 的集水井,采纳潜水泵把集水井的水抽出沟槽外。开挖时应保护坡脚,边坡应严格按图纸施工,不允许欠挖和超挖,边坡应用人工修整。5.开挖后的土方如达到回填质量要求并经监理确认后应用于填筑材料,不适用于回填的土料弃于业主、监理指定地点。6.沟槽开挖时其断面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计要求。7.开挖沟槽达设计标高时,应立即报监理验收并做土工试验,检查合格后应尽快进行基底垫层施工,以防渗水浸透基底。8.基底土质与设计不符时,应报监理、业主讨论讨论,由业主、监理、设计和施工单位共同商讨加固措施。9.开挖完成后,应及时做好防护措施,尽量防止基底土的扰动,并应尽快组织进行基底垫层施工。夜间开挖时,应有足够的照明设施,并要合理安排开挖顺序,防止错挖或超挖。查询更多建筑企业中标业绩、诚信信息、资质条件,马上一键查询结果,下载建设通内容总结(1)市政排水工程沟槽土方开挖方法1.测量放样定出中心桩、槽边线及堆土堆料界线,界线至开挖线的距离应根据开挖深度确定,并不小于 5m(2)并提前打设井点降水,在地下水位稳定在槽底以下 1.0m 时才进行土方开挖(3)基底设计标高以上 0.2~0.3m 的原状土,应在铺管前人工清理至设计标高(4)4.采纳放坡开挖,基底宽度为管径加上工作宽度和临时排水沟的宽度

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政排水工程沟槽土方开挖方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
