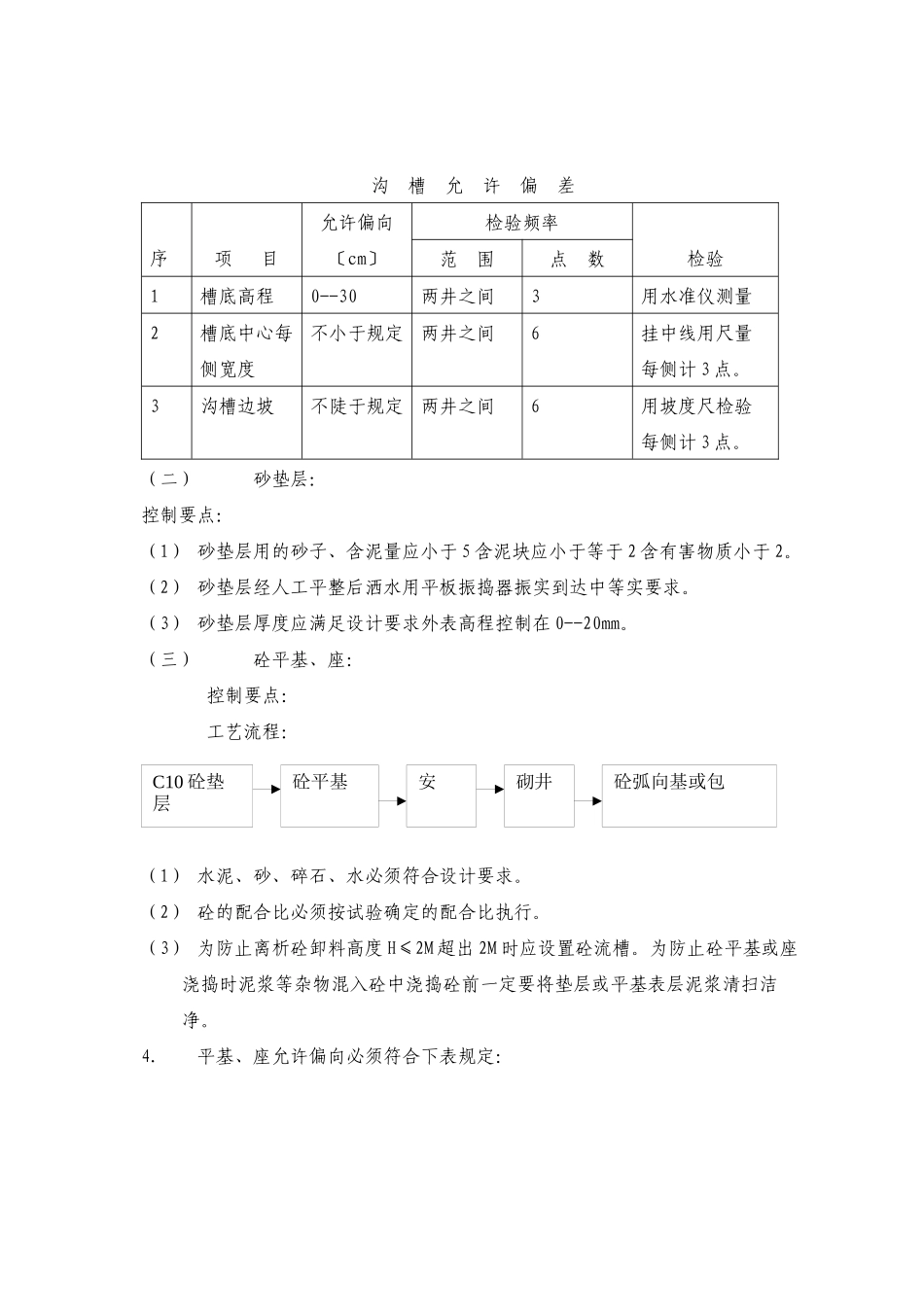

1.适用范围:本细那么适用于漳州开发区卓歧路〔延伸段〕政道路工程的排水道的施工及验收的监视理。2.职责:工程监理部负责主持专业工程监理细那么的制定专监理工程师编制总监理工程师审核;工程监理部负责施行给排水、土建专业监理工程师详细执行并对其负有相应的责任监理员负责相应有关工序的旁站。3.内容:3.1 准备阶段:3.1.1 熟悉合同、设计图纸和有关技术资料对施工进展技术交底。3.1.2 审核施工的施工组织设计?施工组织设计〔方案〕报审表?。3.1.3 审查施工各类材料的进场数量、质量审核?建筑〔安装〕材料报审表?。3.1.4 检查施工的劳力、设备进场情况填写?进场设备报验单?。3.1.5 复查施工的测量放线复核施工填写的?施工测量放线报验单?。3.1.6 签发?分项工程开工?。3.2施工阶段:3.2.1 工艺流程:(一)基槽开挖:控制要点:(1) 严禁扰动槽底土壤利用机械施工时应预留 15cm--20cm 的原状土用人工修整假设发生超挖严禁用土回填。(2) 槽底不得受水浸泡。(3) 沟槽允许偏向应符合下表的规定:沟开挖砂垫层平基、座道安装检查井砌筑回填夯实沟 槽 允 许 偏 差序项 目允许偏向〔cm〕检验频率检验范 围点 数1槽底高程0--30两井之间3用水准仪测量2槽底中心每侧宽度不小于规定两井之间6挂中线用尺量每侧计 3 点。3沟槽边坡不陡于规定两井之间6用坡度尺检验每侧计 3 点。(二)砂垫层:控制要点:(1) 砂垫层用的砂子、含泥量应小于 5 含泥块应小于等于 2 含有害物质小于 2。(2) 砂垫层经人工平整后洒水用平板振捣器振实到达中等实要求。(3) 砂垫层厚度应满足设计要求外表高程控制在 0--20mm。(三)砼平基、座: 控制要点: 工艺流程:(1) 水泥、砂、碎石、水必须符合设计要求。(2) 砼的配合比必须按试验确定的配合比执行。(3) 为防止离析砼卸料高度 H≤2M 超出 2M 时应设置砼流槽。为防止砼平基或座浇捣时泥浆等杂物混入砼中浇捣砼前一定要将垫层或平基表层泥浆清扫洁净。4.平基、座允许偏向必须符合下表规定:C10 砼垫层砼平基安砌井砼弧向基或包平基、座允许偏向序项 目允许偏向检验频率检验范围点数1混凝土抗压强度必须符合附录三规定100m1 组必须符合附录三规定2垫层中心线每边宽度不小于设计10m2挂中线用尺量每边计 1 点高程0--15 mm10m1用水准仪测量3平基中线每边宽度+10 mm--010m2挂中线用尺量每边计 1 点高程0--15 mm10m1用水准仪测量厚度不小...
