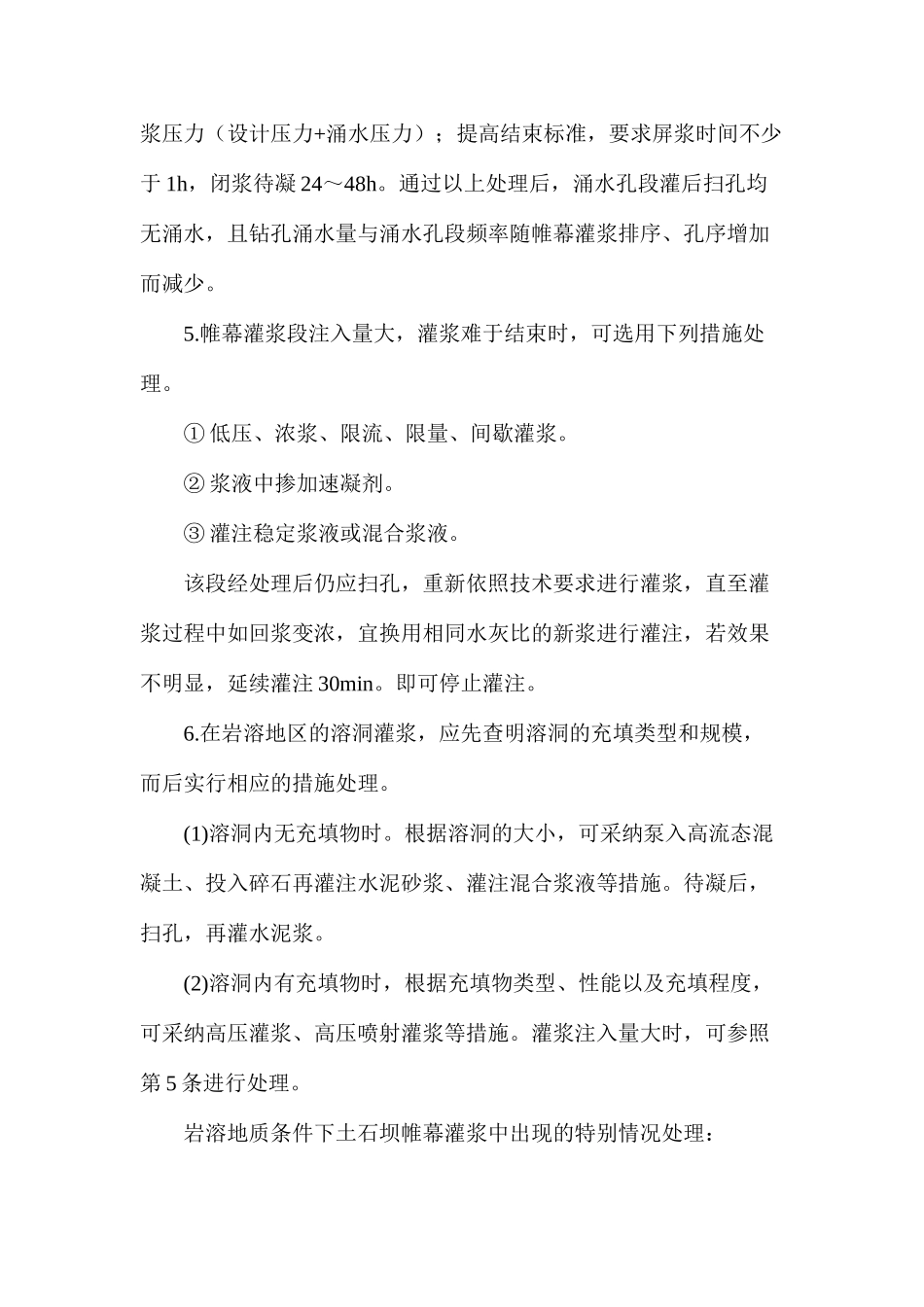

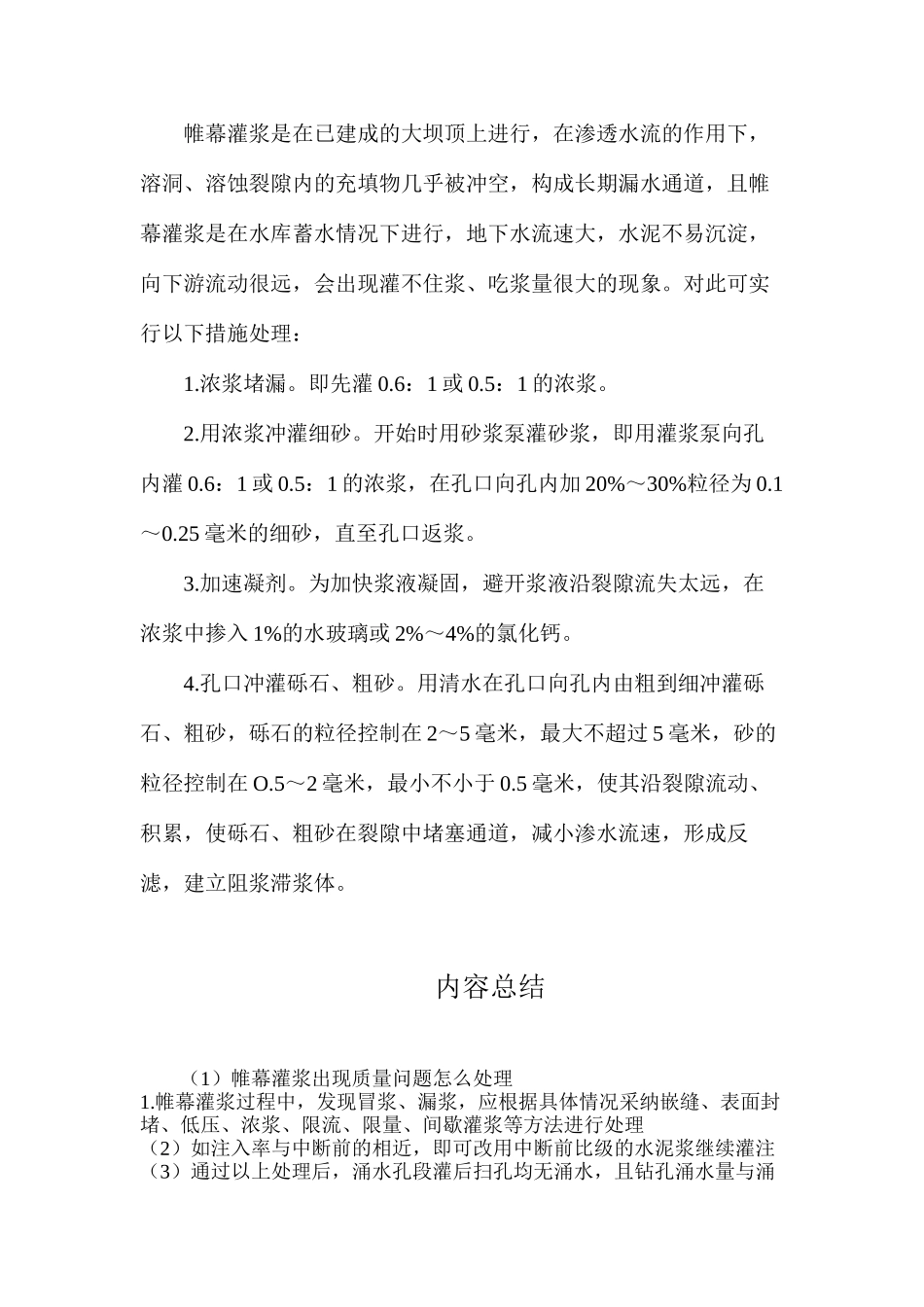

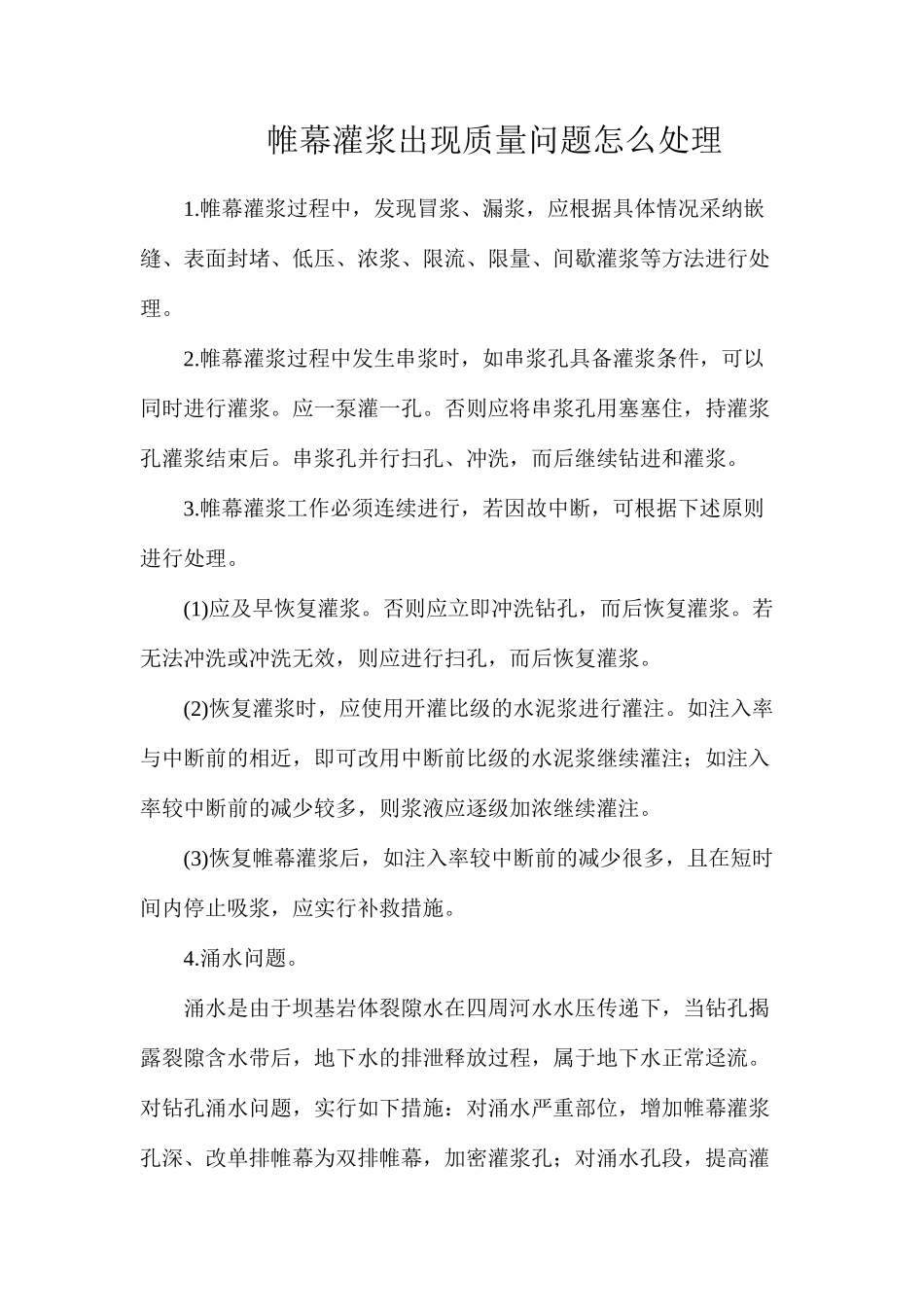

帷幕灌浆出现质量问题怎么处理1.帷幕灌浆过程中,发现冒浆、漏浆,应根据具体情况采纳嵌缝、表面封堵、低压、浓浆、限流、限量、间歇灌浆等方法进行处理。2.帷幕灌浆过程中发生串浆时,如串浆孔具备灌浆条件,可以同时进行灌浆。应一泵灌一孔。否则应将串浆孔用塞塞住,持灌浆孔灌浆结束后。串浆孔并行扫孔、冲洗,而后继续钻进和灌浆。3.帷幕灌浆工作必须连续进行,若因故中断,可根据下述原则进行处理。(1)应及早恢复灌浆。否则应立即冲洗钻孔,而后恢复灌浆。若无法冲洗或冲洗无效,则应进行扫孔,而后恢复灌浆。(2)恢复灌浆时,应使用开灌比级的水泥浆进行灌注。如注入率与中断前的相近,即可改用中断前比级的水泥浆继续灌注;如注入率较中断前的减少较多,则浆液应逐级加浓继续灌注。(3)恢复帷幕灌浆后,如注入率较中断前的减少很多,且在短时间内停止吸浆,应实行补救措施。4.涌水问题。涌水是由于坝基岩体裂隙水在四周河水水压传递下,当钻孔揭露裂隙含水带后,地下水的排泄释放过程,属于地下水正常迳流。对钻孔涌水问题,实行如下措施:对涌水严重部位,增加帷幕灌浆孔深、改单排帷幕为双排帷幕,加密灌浆孔;对涌水孔段,提高灌浆压力(设计压力+涌水压力);提高结束标准,要求屏浆时间不少于 1h,闭浆待凝 24~48h。通过以上处理后,涌水孔段灌后扫孔均无涌水,且钻孔涌水量与涌水孔段频率随帷幕灌浆排序、孔序增加而减少。5.帷幕灌浆段注入量大,灌浆难于结束时,可选用下列措施处理。① 低压、浓浆、限流、限量、间歇灌浆。② 浆液中掺加速凝剂。③ 灌注稳定浆液或混合浆液。该段经处理后仍应扫孔,重新依照技术要求进行灌浆,直至灌浆过程中如回浆变浓,宜换用相同水灰比的新浆进行灌注,若效果不明显,延续灌注 30min。即可停止灌注。6.在岩溶地区的溶洞灌浆,应先查明溶洞的充填类型和规模,而后实行相应的措施处理。(1)溶洞内无充填物时。根据溶洞的大小,可采纳泵入高流态混凝土、投入碎石再灌注水泥砂浆、灌注混合浆液等措施。待凝后,扫孔,再灌水泥浆。(2)溶洞内有充填物时,根据充填物类型、性能以及充填程度,可采纳高压灌浆、高压喷射灌浆等措施。灌浆注入量大时,可参照第 5 条进行处理。岩溶地质条件下土石坝帷幕灌浆中出现的特别情况处理:帷幕灌浆是在已建成的大坝顶上进行,在渗透水流的作用下,溶洞、溶蚀裂隙内的充填物几乎被冲空,构成长期漏水通道,且帷幕灌浆是在水库蓄水情况下进行,地下水流速大,水...
