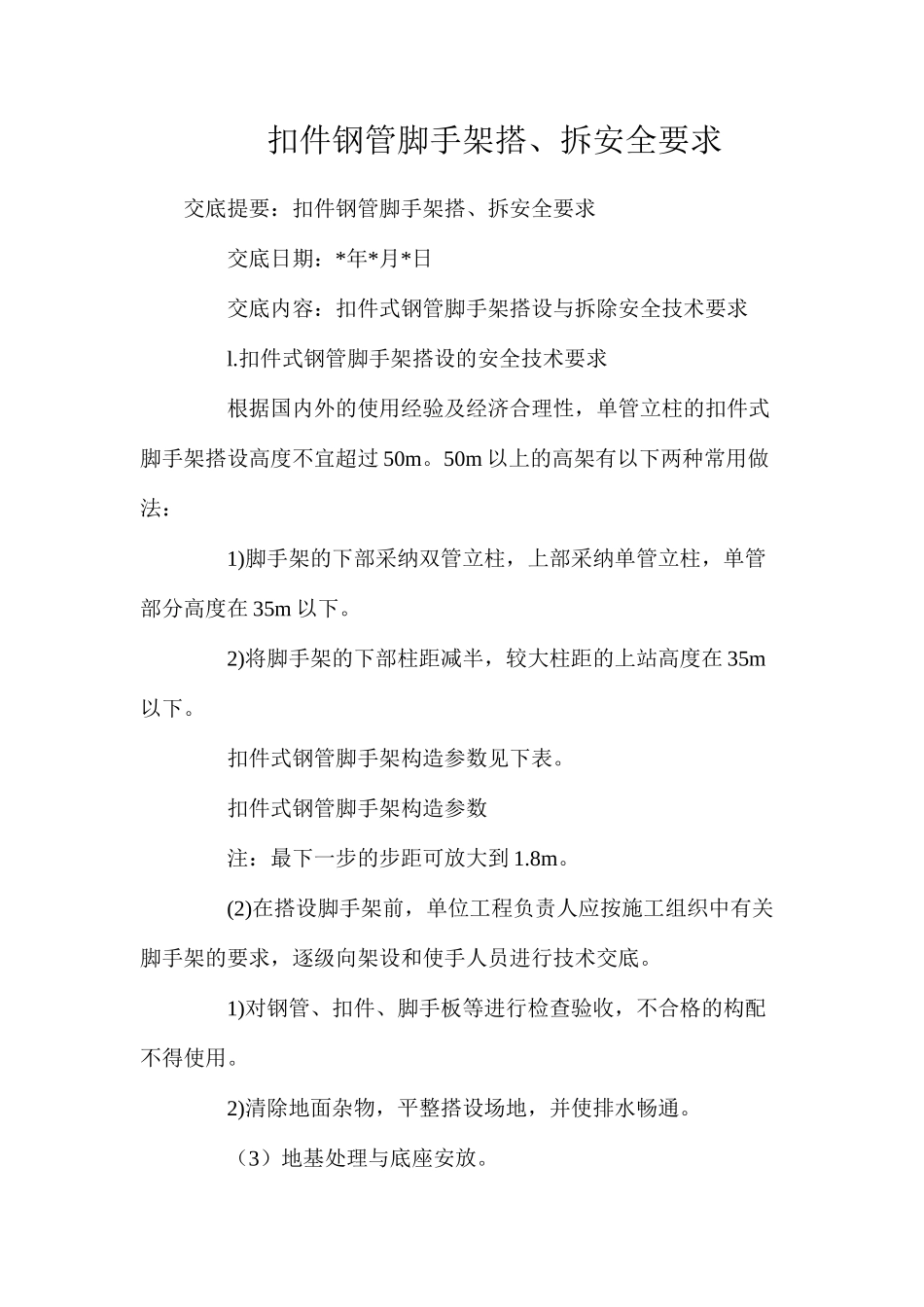

扣件钢管脚手架搭、拆安全要求交底提要:扣件钢管脚手架搭、拆安全要求 交底日期:*年*月*日 交底内容:扣件式钢管脚手架搭设与拆除安全技术要求 l.扣件式钢管脚手架搭设的安全技术要求 根据国内外的使用经验及经济合理性,单管立柱的扣件式脚手架搭设高度不宜超过 50m。50m 以上的高架有以下两种常用做法: 1)脚手架的下部采纳双管立柱,上部采纳单管立柱,单管部分高度在 35m 以下。 2)将脚手架的下部柱距减半,较大柱距的上站高度在 35m以下。 扣件式钢管脚手架构造参数见下表。 扣件式钢管脚手架构造参数 注:最下一步的步距可放大到 1.8m。 (2)在搭设脚手架前,单位工程负责人应按施工组织中有关脚手架的要求,逐级向架设和使手人员进行技术交底。 1)对钢管、扣件、脚手板等进行检查验收,不合格的构配不得使用。 2)清除地面杂物,平整搭设场地,并使排水畅通。 (3)地基处理与底座安放。 1)根据脚手架的搭设高度、搭设场地土质情况,可按下表或根据计算要求进行地基处理。 立杆地基基础构造 措设高度 H(m) 地基土质 中、低压缩性且压缩性均匀 回填土 高压缩性或压缩性不均匀 ≤24 夯实原土,立杆底座置于 面积不小于 0.075m2 的垫块、垫木上 土夹石或灰土回填夯实,立杆底座置于面积不小于 0.10m2的馄凝土蛰块或垫木上 夯实原土,铺设宽度不小于 200mm 的通长槽或垫木25~35 垫块、垫木面积不小于 0.lm2,其余同上 砂夹石回填夯实,其余同 夯实原土,铺厚度不小于 200mm 砂垫层,其余同上36~50 垫块、垫术面积不小于 0.15mz 或铺通专用槽钢 或木板,其余同上 砂夹石回填夯实,垫块或垫木面积不小于 0.15 舒或铺通专用槽钢或木板 夯实原土,铺 150mm 厚道渣夯实,再铺通长槽钢或垫木,其余同上 注:表中混凝土垫块厚度不小于 200mm;垫木厚度不小于50mm。 当脚手架搭设在结构楼面、挑台上时,立杆底座下应铺设垫板或垫块,并对楼面或挑台等结构进行强度验算。 2)按脚手架的柱距、排距要求进行放线、定位。 3)铺设垫板(块)和安放底座,并应注意以下事项: ①垫板、底座应准确地放在定位线上; ⑦垫板必须铺放平稳,不得悬空; ③双管立柱应采纳双管底座或点焊于一根槽钢上。 (4)扣件式钢管脚手架的搭设和安全技术要求。 1)→脚手架搭设顺序如下:放置纵向扫地杆斗立柱横向扫→→→地杆第一步纵向水平杆第一步横向水平杆连墙件(或加抛撑)→→…第二步纵向水平杆第二步横向水平...
