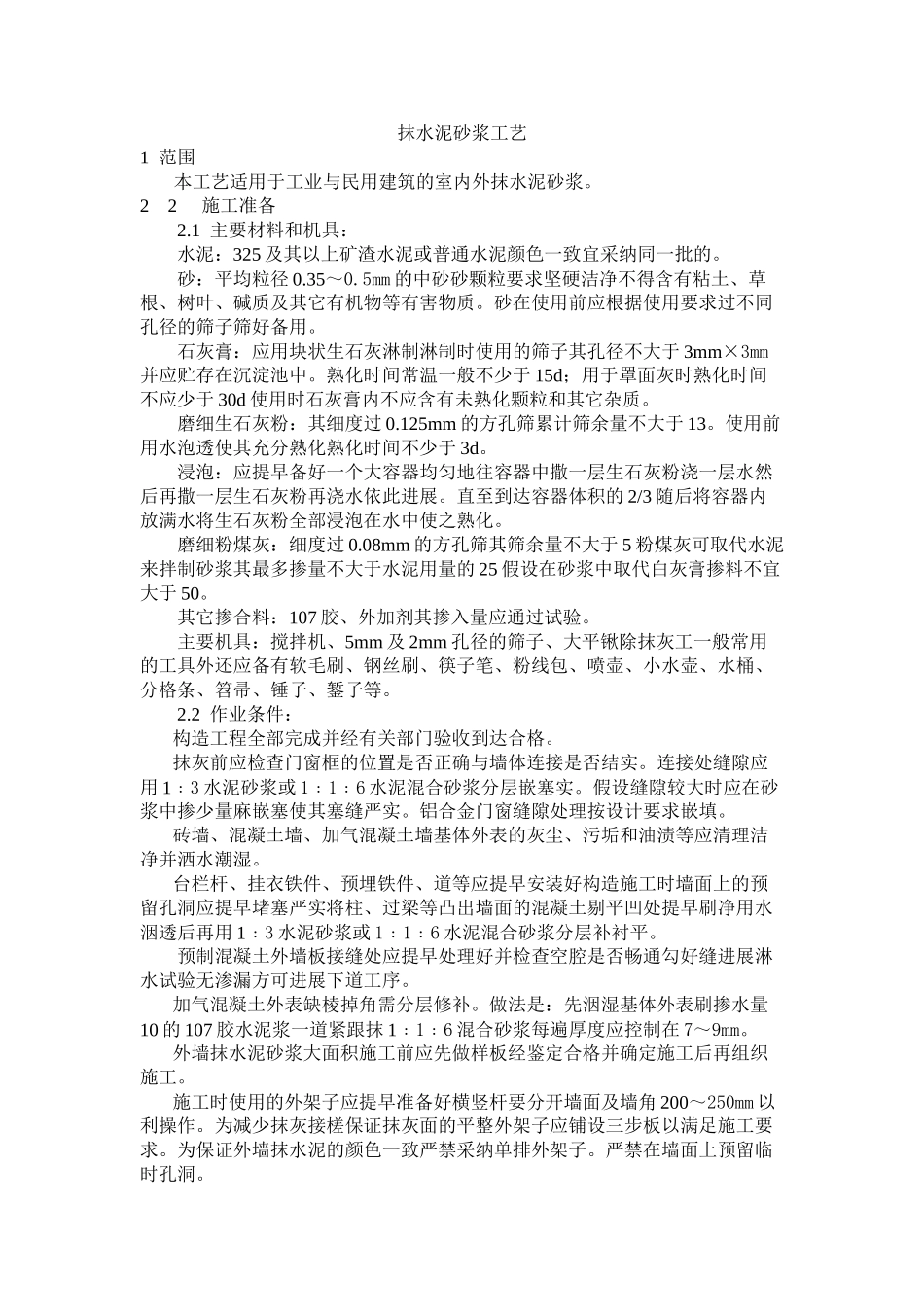

抹水泥砂浆工艺1 范围本工艺适用于工业与民用建筑的室内外抹水泥砂浆
22 施工准备2
1 主要材料和机具:水泥:325 及其以上矿渣水泥或普通水泥颜色一致宜采纳同一批的
砂:平均粒径 0
5mm 的中砂砂颗粒要求坚硬洁净不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子筛好备用
石灰膏:应用块状生石灰淋制淋制时使用的筛子其孔径不大于 3mm×3mm并应贮存在沉淀池中
熟化时间常温一般不少于 15d;用于罩面灰时熟化时间不应少于 30d 使用时石灰膏内不应含有未熟化颗粒和其它杂质
磨细生石灰粉:其细度过 0
125mm 的方孔筛累计筛余量不大于 13
使用前用水泡透使其充分熟化熟化时间不少于 3d
浸泡:应提早备好一个大容器均匀地往容器中撒一层生石灰粉浇一层水然后再撒一层生石灰粉再浇水依此进展
直至到达容器体积的 2/3 随后将容器内放满水将生石灰粉全部浸泡在水中使之熟化
磨细粉煤灰:细度过 0
08mm 的方孔筛其筛余量不大于 5 粉煤灰可取代水泥来拌制砂浆其最多掺量不大于水泥用量的 25 假设在砂浆中取代白灰膏掺料不宜大于 50
其它掺合料:107 胶、外加剂其掺入量应通过试验
主要机具:搅拌机、5mm 及 2mm 孔径的筛子、大平锹除抹灰工一般常用的工具外还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等
2 作业条件:构造工程全部完成并经有关部门验收到达合格
抹灰前应检查门窗框的位置是否正确与墙体连接是否结实
连接处缝隙应用 1﹕3 水泥砂浆或 1﹕1﹕6 水泥混合砂浆分层嵌塞实
假设缝隙较大时应在砂浆中掺少量麻嵌塞使其塞缝严实
铝合金门窗缝隙处理按设计要求嵌填
砖墙、混凝土墙、加气混凝土墙基体外表的灰尘、污垢和油渍等应清理洁净并洒水潮湿
台栏杆、挂衣铁件、预埋铁件、道等应提
