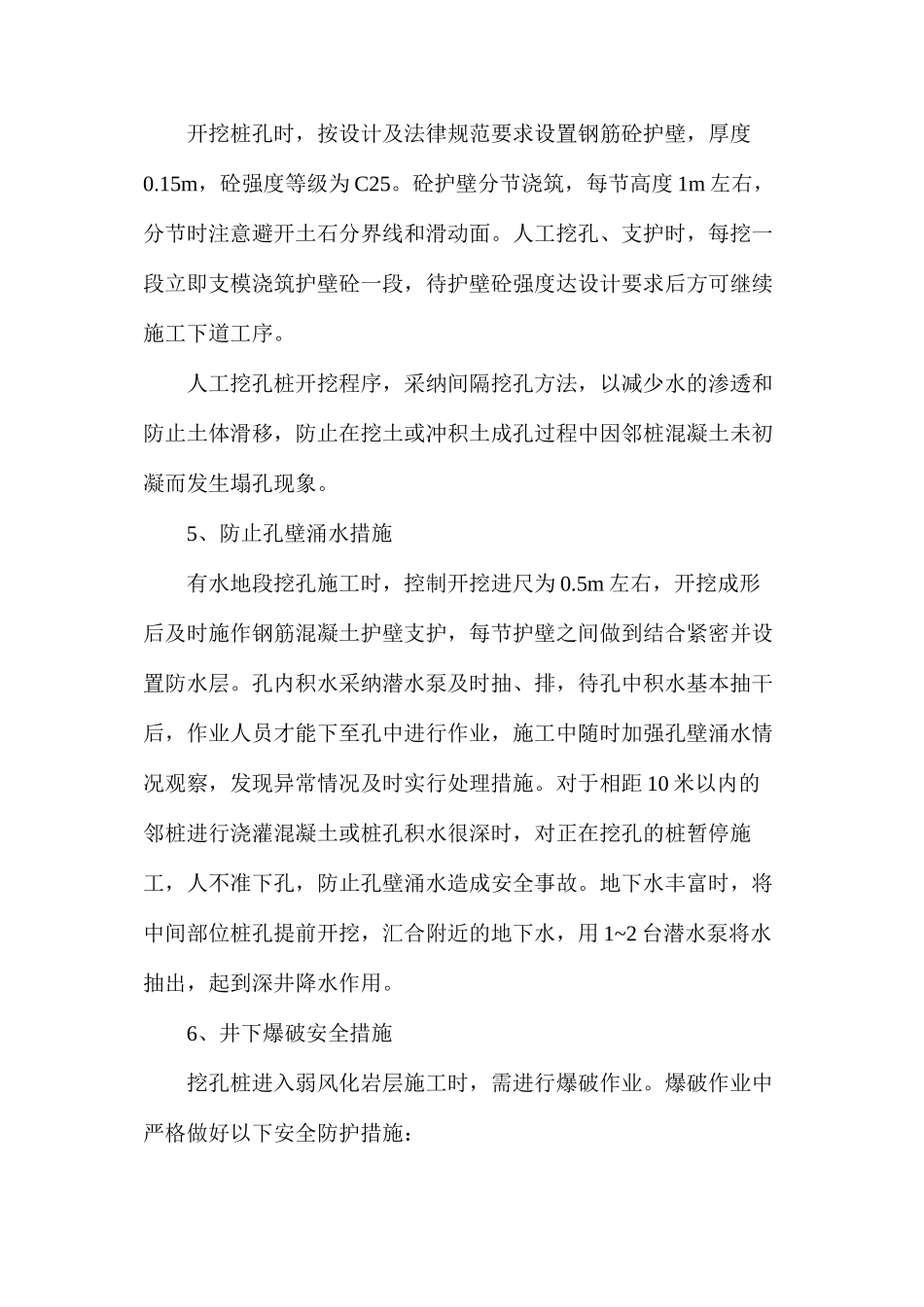

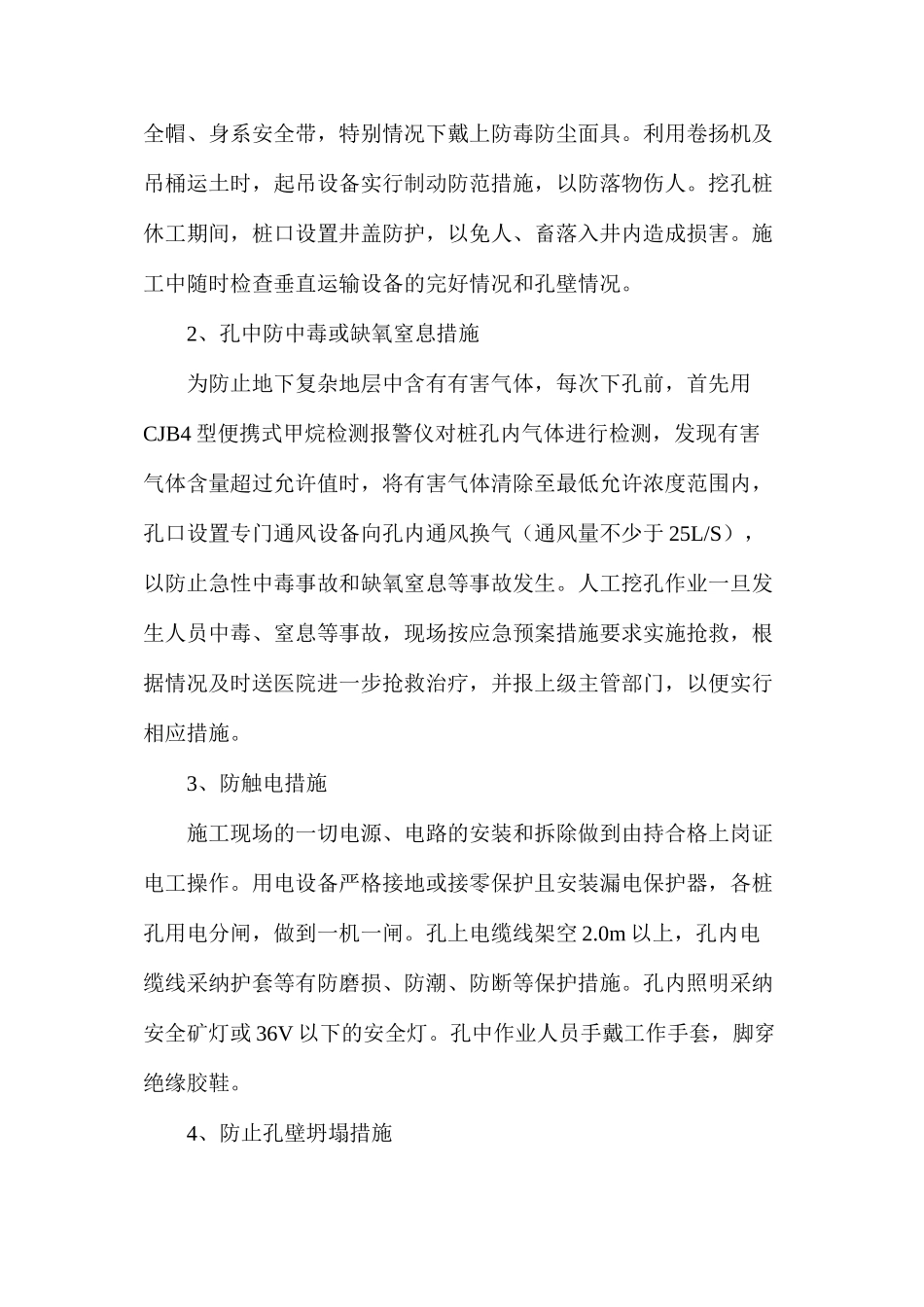

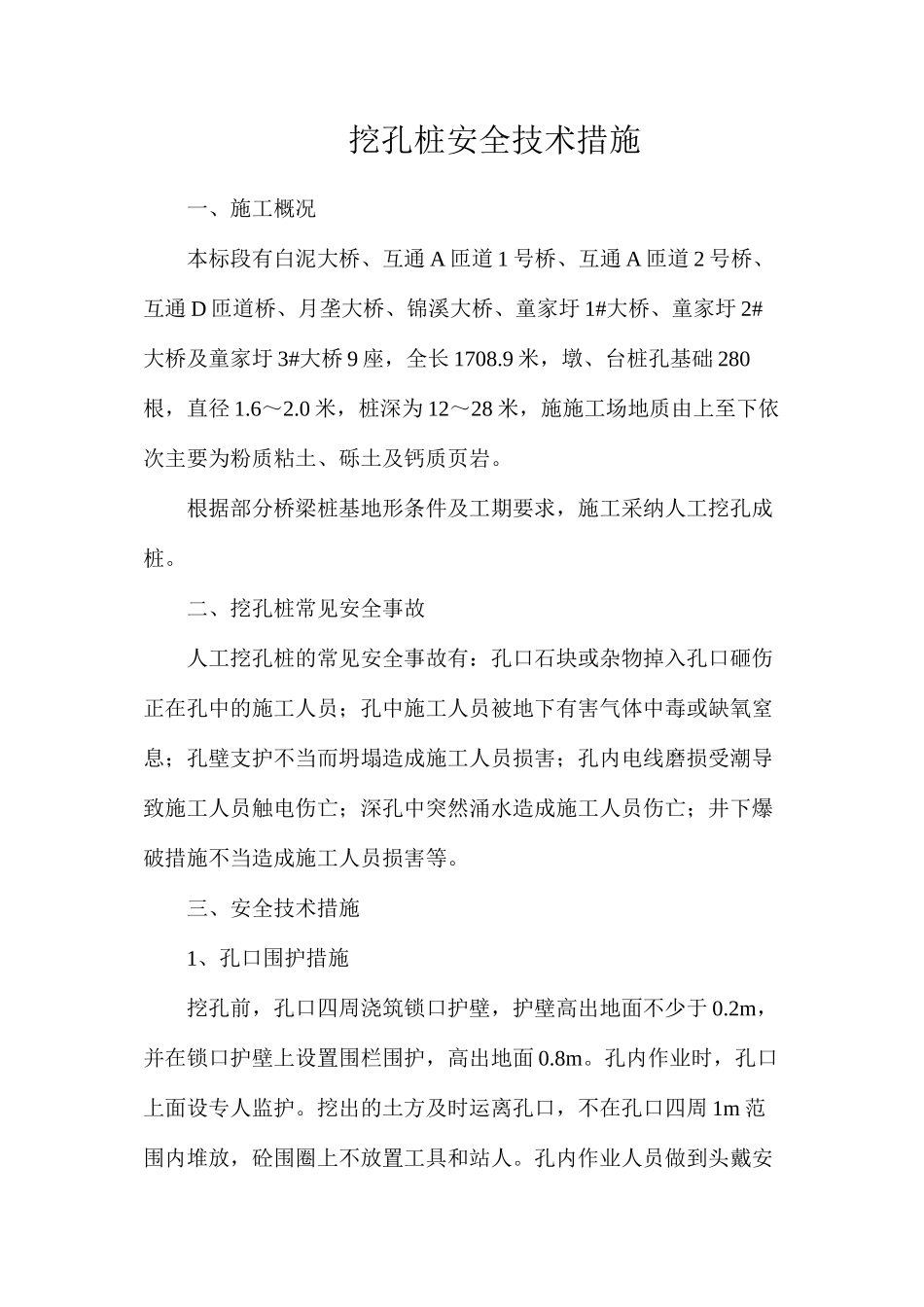

挖孔桩安全技术措施一、施工概况本标段有白泥大桥、互通 A 匝道 1 号桥、互通 A 匝道 2 号桥、互通 D 匝道桥、月垄大桥、锦溪大桥、童家圩 1#大桥、童家圩 2#大桥及童家圩 3#大桥 9 座,全长 1708
9 米,墩、台桩孔基础 280根,直径 1
0 米,桩深为 12~28 米,施施工场地质由上至下依次主要为粉质粘土、砾土及钙质页岩
根据部分桥梁桩基地形条件及工期要求,施工采纳人工挖孔成桩
二、挖孔桩常见安全事故人工挖孔桩的常见安全事故有:孔口石块或杂物掉入孔口砸伤正在孔中的施工人员;孔中施工人员被地下有害气体中毒或缺氧窒息;孔壁支护不当而坍塌造成施工人员损害;孔内电线磨损受潮导致施工人员触电伤亡;深孔中突然涌水造成施工人员伤亡;井下爆破措施不当造成施工人员损害等
三、安全技术措施1、孔口围护措施挖孔前,孔口四周浇筑锁口护壁,护壁高出地面不少于 0
2m,并在锁口护壁上设置围栏围护,高出地面 0
孔内作业时,孔口上面设专人监护
挖出的土方及时运离孔口,不在孔口四周 1m 范围内堆放,砼围圈上不放置工具和站人
孔内作业人员做到头戴安全帽、身系安全带,特别情况下戴上防毒防尘面具
利用卷扬机及吊桶运土时,起吊设备实行制动防范措施,以防落物伤人
挖孔桩休工期间,桩口设置井盖防护,以免人、畜落入井内造成损害
施工中随时检查垂直运输设备的完好情况和孔壁情况
2、孔中防中毒或缺氧窒息措施为防止地下复杂地层中含有有害气体,每次下孔前,首先用CJB4 型便携式甲烷检测报警仪对桩孔内气体进行检测,发现有害气体含量超过允许值时,将有害气体清除至最低允许浓度范围内,孔口设置专门通风设备向孔内通风换气(通风量不少于 25L/S),以防止急性中毒事故和缺氧窒息等事故发生
人工挖孔作业一旦发生人员中毒、窒息等事故,现场按应急预案措施要求实施抢救,根据情况及时送医院进一步抢救治疗
