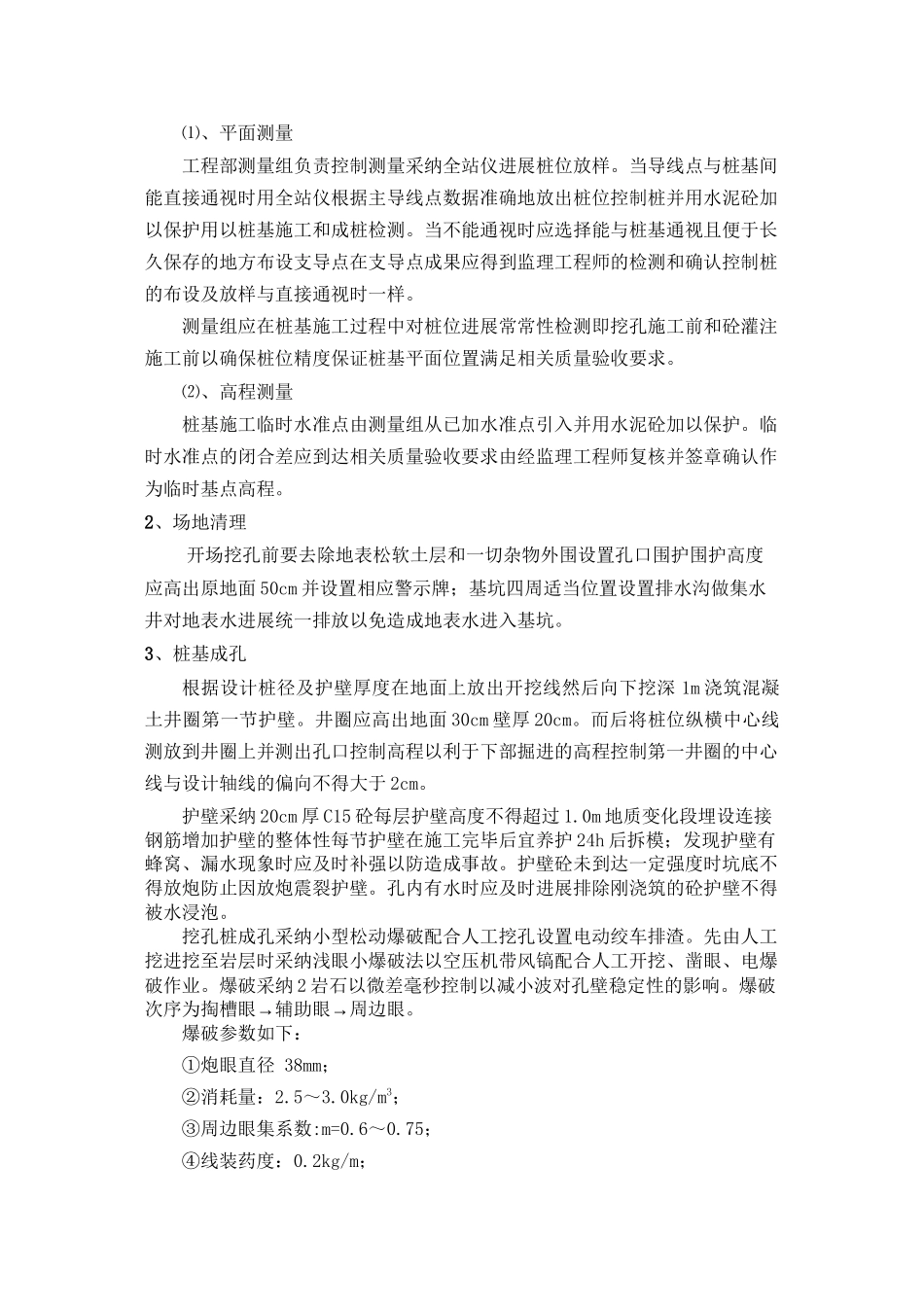

恩施大峡谷公路大龙潭至马鞍龙段路基工程 01 合同段挖孔灌注桩技术、平安交底重庆远海建工集团恩施大峡谷公路大龙潭至马鞍龙段 01 合同段工程部挖孔灌注桩技术、平安交底技术交底1、施工放样⑴、平面测量工程部测量组负责控制测量采纳全站仪进展桩位放样
当导线点与桩基间能直接通视时用全站仪根据主导线点数据准确地放出桩位控制桩并用水泥砼加以保护用以桩基施工和成桩检测
当不能通视时应选择能与桩基通视且便于长久保存的地方布设支导点在支导点成果应得到监理工程师的检测和确认控制桩的布设及放样与直接通视时一样
测量组应在桩基施工过程中对桩位进展常常性检测即挖孔施工前和砼灌注施工前以确保桩位精度保证桩基平面位置满足相关质量验收要求
⑵、高程测量桩基施工临时水准点由测量组从已加水准点引入并用水泥砼加以保护
临时水准点的闭合差应到达相关质量验收要求由经监理工程师复核并签章确认作为临时基点高程
2、场地清理开场挖孔前要去除地表松软土层和一切杂物外围设置孔口围护围护高度应高出原地面 50cm 并设置相应警示牌;基坑四周适当位置设置排水沟做集水井对地表水进展统一排放以免造成地表水进入基坑
3、桩基成孔根据设计桩径及护壁厚度在地面上放出开挖线然后向下挖深 1m 浇筑混凝土井圈第一节护壁
井圈应高出地面 30cm 壁厚 20cm
而后将桩位纵横中心线测放到井圈上并测出孔口控制高程以利于下部掘进的高程控制第一井圈的中心线与设计轴线的偏向不得大于 2cm
护壁采纳 20cm 厚 C15 砼每层护壁高度不得超过 1
0m 地质变化段埋设连接钢筋增加护壁的整体性每节护壁在施工完毕后宜养护 24h 后拆模;发现护壁有蜂窝、漏水现象时应及时补强以防造成事故
护壁砼未到达一定强度时坑底不得放炮防止因放炮震裂护壁

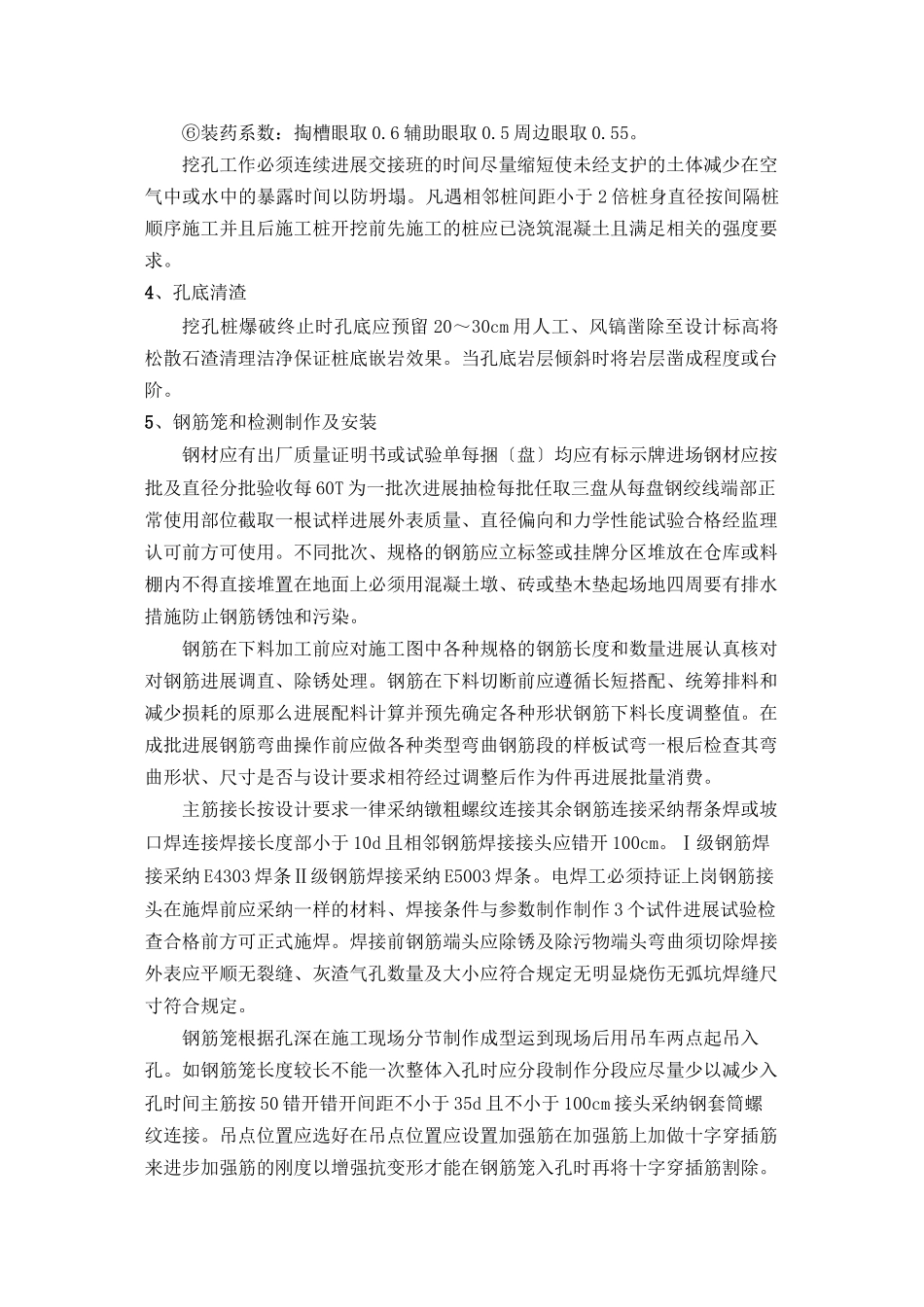

孔内有水时应及时进展排除刚浇筑的砼护壁不得被水浸泡
挖孔桩成孔采纳小型松动爆破配合人工挖孔设置电动绞车排渣
