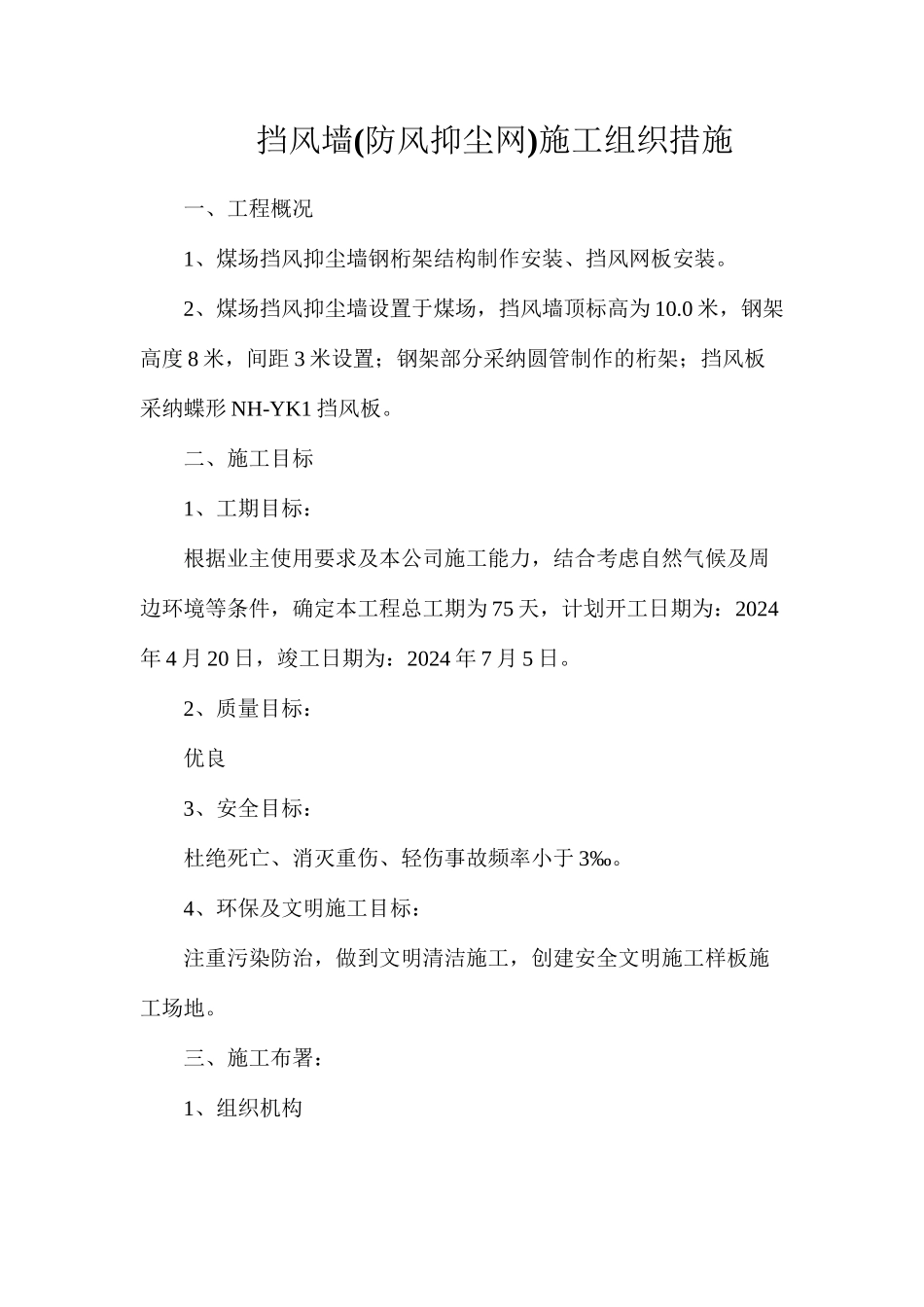

挡风墙(防风抑尘网)施工组织措施一、工程概况1、煤场挡风抑尘墙钢桁架结构制作安装、挡风网板安装
2、煤场挡风抑尘墙设置于煤场,挡风墙顶标高为 10
0 米,钢架高度 8 米,间距 3 米设置;钢架部分采纳圆管制作的桁架;挡风板采纳蝶形 NH-YK1 挡风板

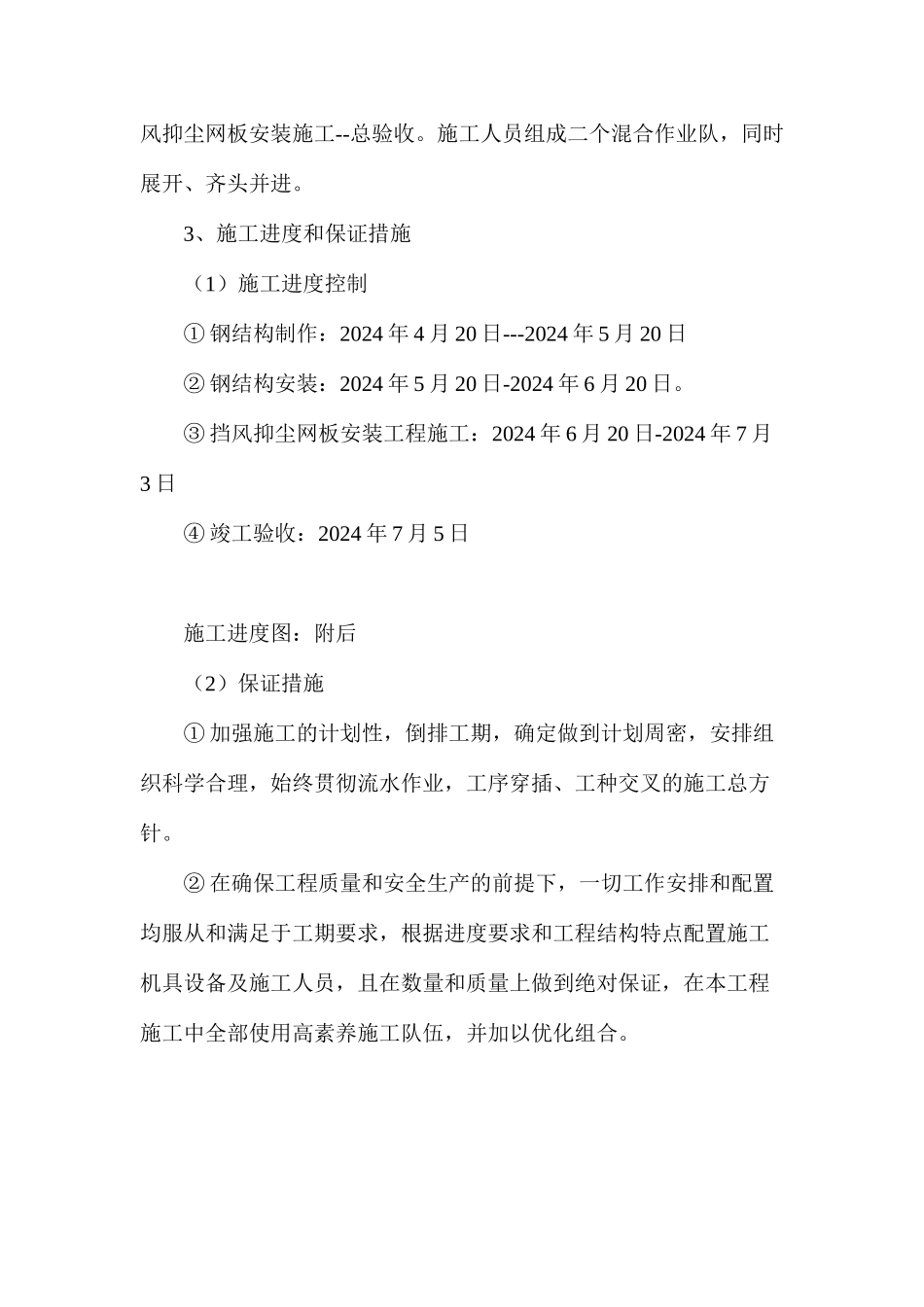

二、施工目标1、工期目标:根据业主使用要求及本公司施工能力,结合考虑自然气候及周边环境等条件,确定本工程总工期为 75 天,计划开工日期为:2024年 4 月 20 日,竣工日期为:2024 年 7 月 5 日
2、质量目标:优良3、安全目标:杜绝死亡、消灭重伤、轻伤事故频率小于 3‰
4、环保及文明施工目标:注重污染防治,做到文明清洁施工,创建安全文明施工样板施工场地

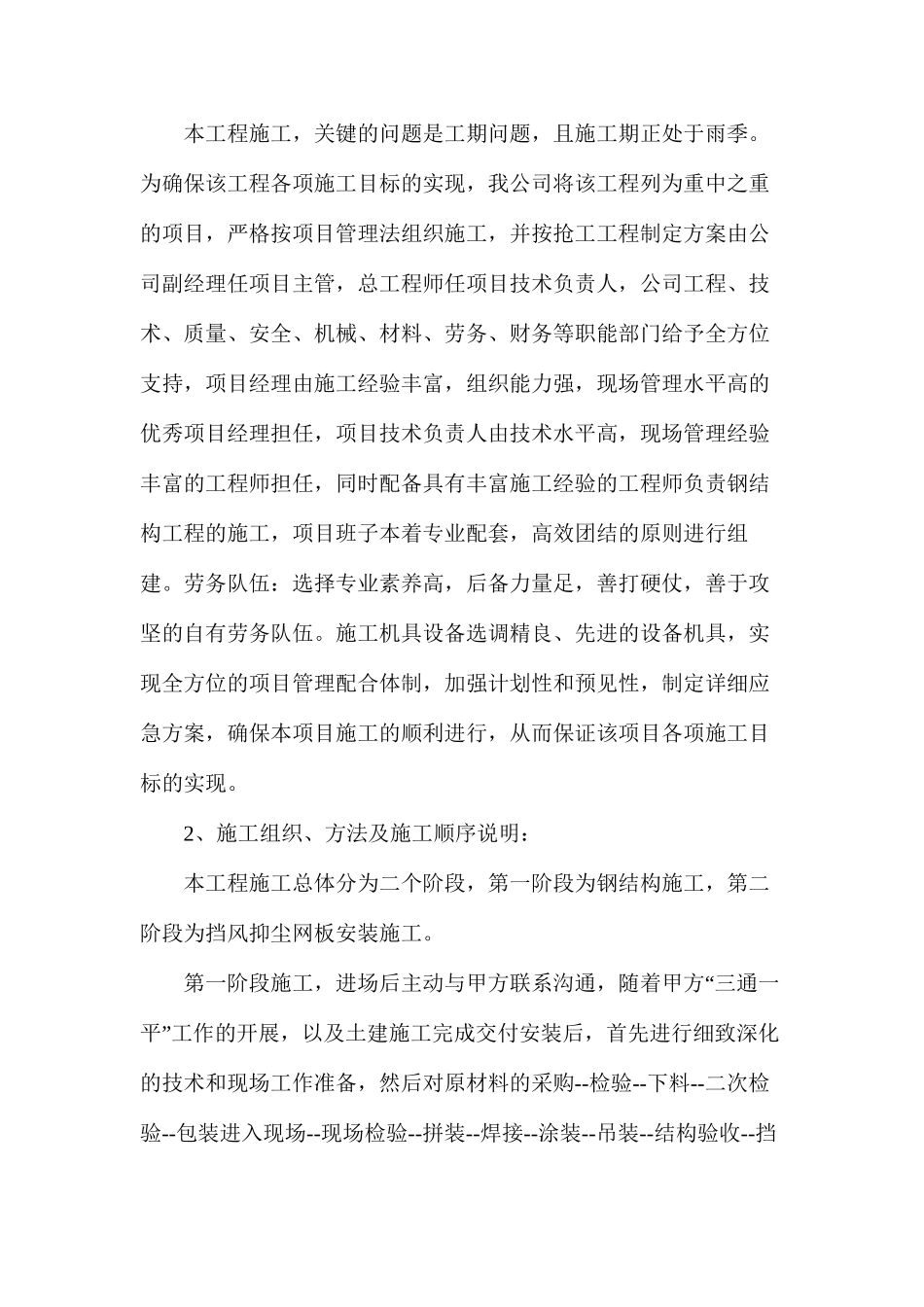

三、施工布署:1、组织机构本工程施工,关键的问题是工期问题,且施工期正处于雨季
为确保该工程各项施工目标的实现,我公司将该工程列为重中之重的项目,严格按项目管理法组织施工,并按抢工工程制定方案由公司副经理任项目主管,总工程师任项目技术负责人,公司工程、技术、质量、安全、机械、材料、劳务、财务等职能部门给予全方位支持,项目经理由施工经验丰富,组织能力强,现场管理水平高的优秀项目经理担任,项目技术负责人由技术水平高,现场管理经验丰富的工程师担任,同时配备具有丰富施工经验的工程师负责钢结构工程的施工,项目班子本着专业配套,高效团结的原则进行组建
劳务队伍:选择专业素养高,后备力量足,善打硬仗,善于攻坚的自有劳务队伍
施工机具设备选调精良、先进的设备机具,实现全方位的项目管理配合体制,加强计划性和预见性,制定详细应急方案,确保本项目施工的顺利进行,从而保证该项目各项施工目标的实现
2、施工组织、方法及施工顺序说明:本工程施工总体分为二个阶段,第一阶段为钢结构施工,第二阶段为挡风抑尘网板安装施工
“第一阶段施工,进场后主动与甲方联系沟通,随着甲方 三通一”平 工作
