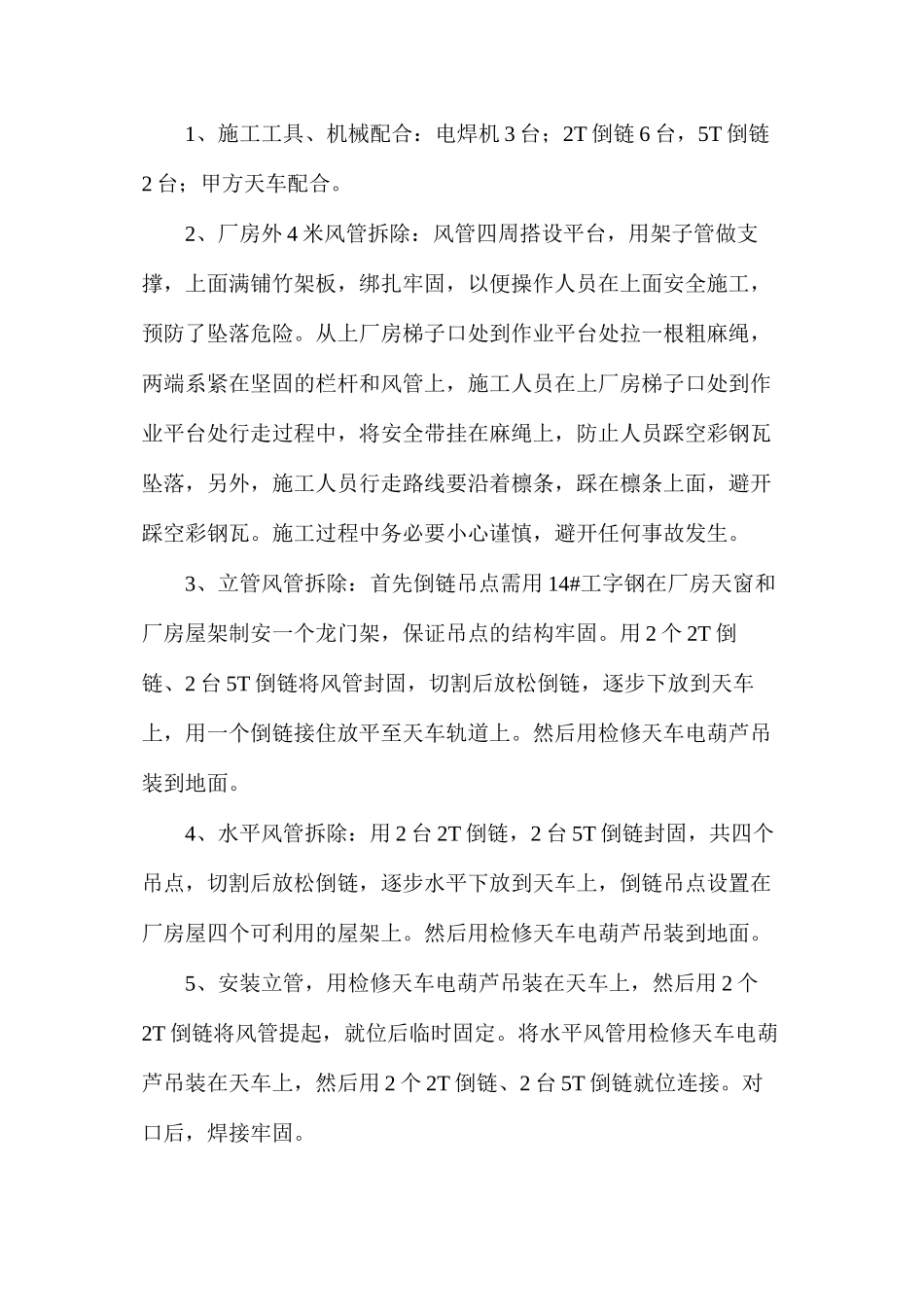

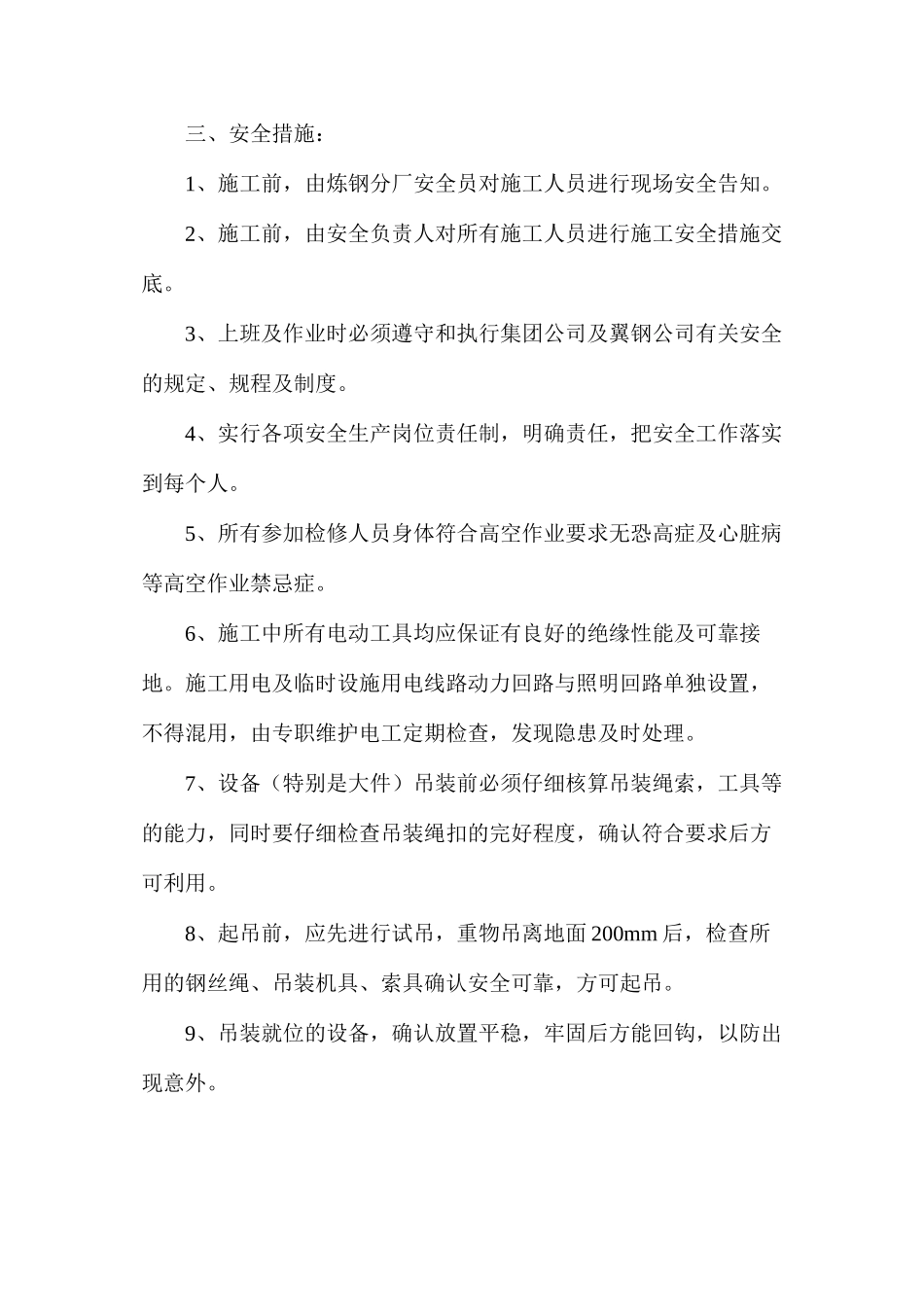

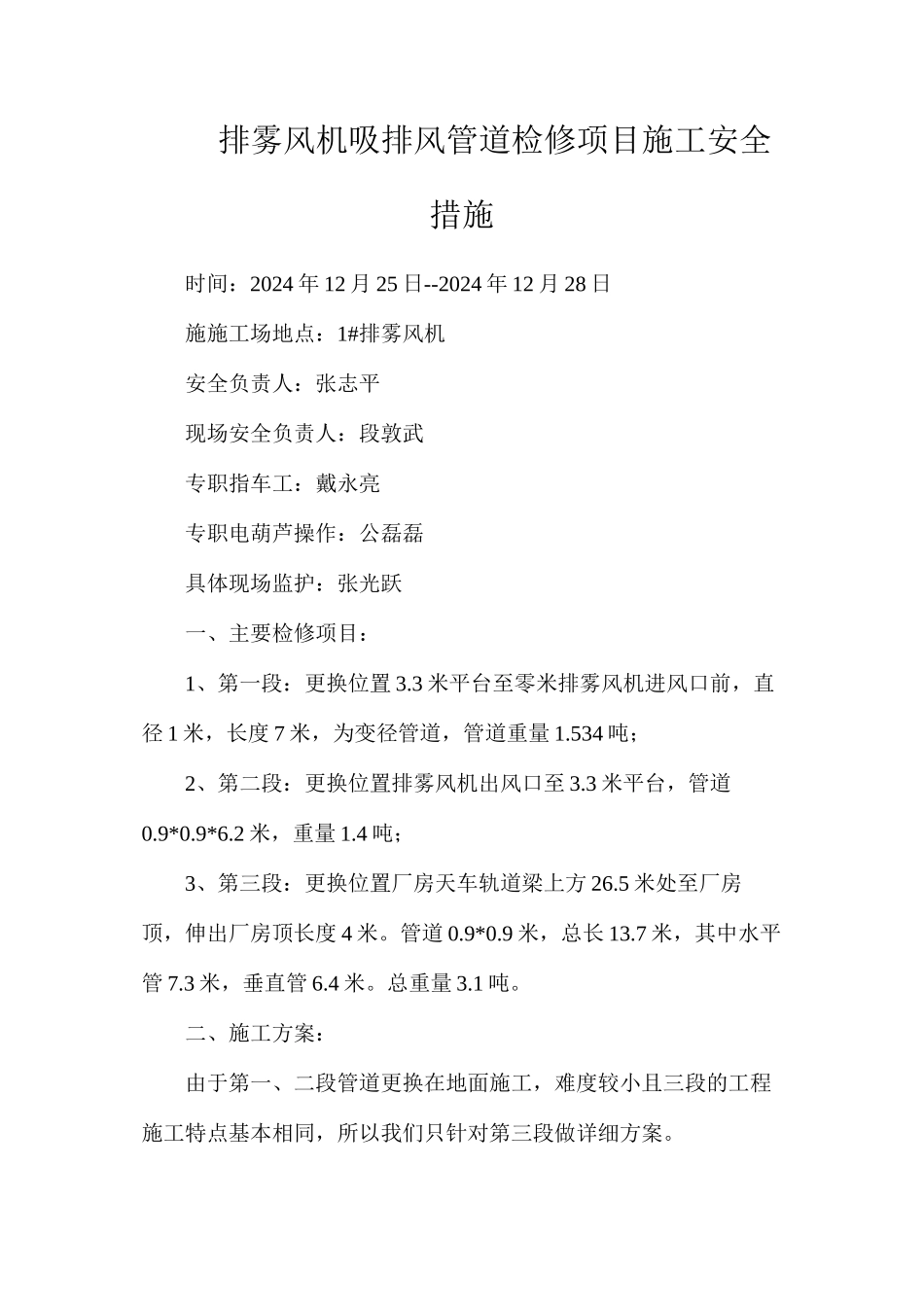

排雾风机吸排风管道检修项目施工安全措施时间:2024 年 12 月 25 日--2024 年 12 月 28 日施施工场地点:1#排雾风机安全负责人:张志平现场安全负责人:段敦武专职指车工:戴永亮专职电葫芦操作:公磊磊具体现场监护:张光跃一、主要检修项目:1、第一段:更换位置 3.3 米平台至零米排雾风机进风口前,直径 1 米,长度 7 米,为变径管道,管道重量 1.534 吨;2、第二段:更换位置排雾风机出风口至 3.3 米平台,管道0.9*0.9*6.2 米,重量 1.4 吨;3、第三段:更换位置厂房天车轨道梁上方 26.5 米处至厂房顶,伸出厂房顶长度 4 米。管道 0.9*0.9 米,总长 13.7 米,其中水平管 7.3 米,垂直管 6.4 米。总重量 3.1 吨。二、施工方案:由于第一、二段管道更换在地面施工,难度较小且三段的工程施工特点基本相同,所以我们只针对第三段做详细方案。1、施工工具、机械配合:电焊机 3 台;2T 倒链 6 台,5T 倒链2 台;甲方天车配合。2、厂房外 4 米风管拆除:风管四周搭设平台,用架子管做支撑,上面满铺竹架板,绑扎牢固,以便操作人员在上面安全施工,预防了坠落危险。从上厂房梯子口处到作业平台处拉一根粗麻绳,两端系紧在坚固的栏杆和风管上,施工人员在上厂房梯子口处到作业平台处行走过程中,将安全带挂在麻绳上,防止人员踩空彩钢瓦坠落,另外,施工人员行走路线要沿着檩条,踩在檩条上面,避开踩空彩钢瓦。施工过程中务必要小心谨慎,避开任何事故发生。3、立管风管拆除:首先倒链吊点需用 14#工字钢在厂房天窗和厂房屋架制安一个龙门架,保证吊点的结构牢固。用 2 个 2T 倒链、2 台 5T 倒链将风管封固,切割后放松倒链,逐步下放到天车上,用一个倒链接住放平至天车轨道上。然后用检修天车电葫芦吊装到地面。4、水平风管拆除:用 2 台 2T 倒链,2 台 5T 倒链封固,共四个吊点,切割后放松倒链,逐步水平下放到天车上,倒链吊点设置在厂房屋四个可利用的屋架上。然后用检修天车电葫芦吊装到地面。5、安装立管,用检修天车电葫芦吊装在天车上,然后用 2 个2T 倒链将风管提起,就位后临时固定。将水平风管用检修天车电葫芦吊装在天车上,然后用 2 个 2T 倒链、2 台 5T 倒链就位连接。对口后,焊接牢固。三、安全措施:1、施工前,由炼钢分厂安全员对施工人员进行现场安全告知。2、施工前,由安全负责人对所有施工人员进行施工安全措施交底。3、上班及作业时必须遵守和执行...
