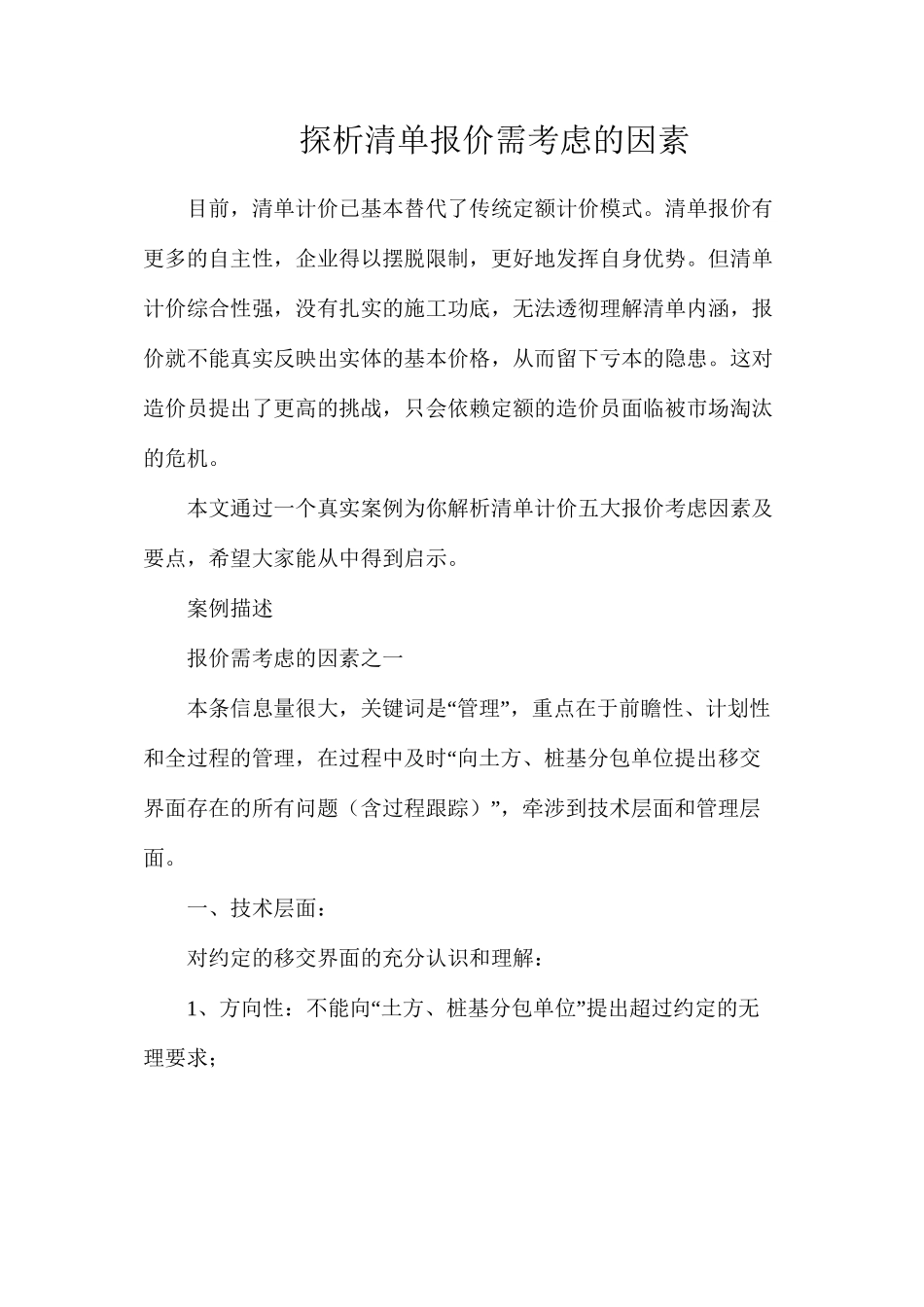

探析清单报价需考虑的因素目前,清单计价已基本替代了传统定额计价模式
清单报价有更多的自主性,企业得以摆脱限制,更好地发挥自身优势
但清单计价综合性强,没有扎实的施工功底,无法透彻理解清单内涵,报价就不能真实反映出实体的基本价格,从而留下亏本的隐患
这对造价员提出了更高的挑战,只会依赖定额的造价员面临被市场淘汰的危机
本文通过一个真实案例为你解析清单计价五大报价考虑因素及要点,希望大家能从中得到启示
案例描述报价需考虑的因素之一“”本条信息量很大,关键词是 管理 ,重点在于前瞻性、计划性“和全过程的管理,在过程中及时 向土方、桩基分包单位提出移交”界面存在的所有问题(含过程跟踪) ,牵涉到技术层面和管理层面

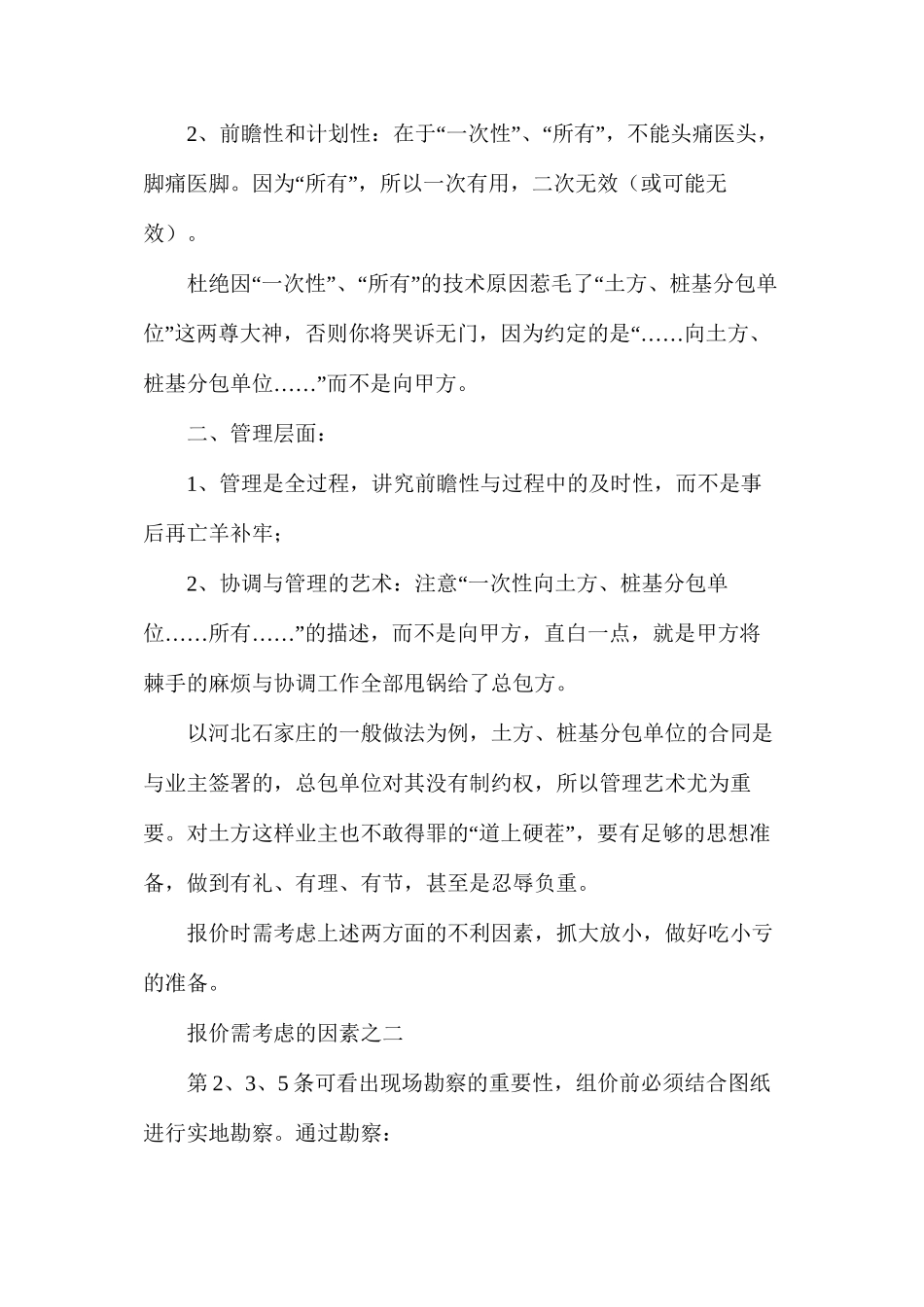

一、技术层面:对约定的移交界面的充分认识和理解:1“”、方向性:不能向 土方、桩基分包单位 提出超过约定的无理要求;2“”“”、前瞻性和计划性:在于 一次性 、 所有 ,不能头痛医头,“”脚痛医脚
因为 所有 ,所以一次有用,二次无效(或可能无效)
“”“”“杜绝因 一次性 、 所有 的技术原因惹毛了 土方、桩基分包单”“……位 这两尊大神,否则你将哭诉无门,因为约定的是向土方、……”桩基分包单位而不是向甲方
二、管理层面:1、管理是全过程,讲究前瞻性与过程中的及时性,而不是事后再亡羊补牢;2“、协调与管理的艺术:注意 一次性向土方、桩基分包单…………”位所有的描述,而不是向甲方,直白一点,就是甲方将棘手的麻烦与协调工作全部甩锅给了总包方
以河北石家庄的一般做法为例,土方、桩基分包单位的合同是与业主签署的,总包单位对其没有制约权,所以管理艺术尤为重“”要
对土方这样业主也不敢得罪的 道上硬茬 ,要有足够的思想准备,做到有礼、有理、有节,甚至是忍辱负重
报价时需考虑上述两方面的不利因素,抓大放小,做好吃小亏的准备

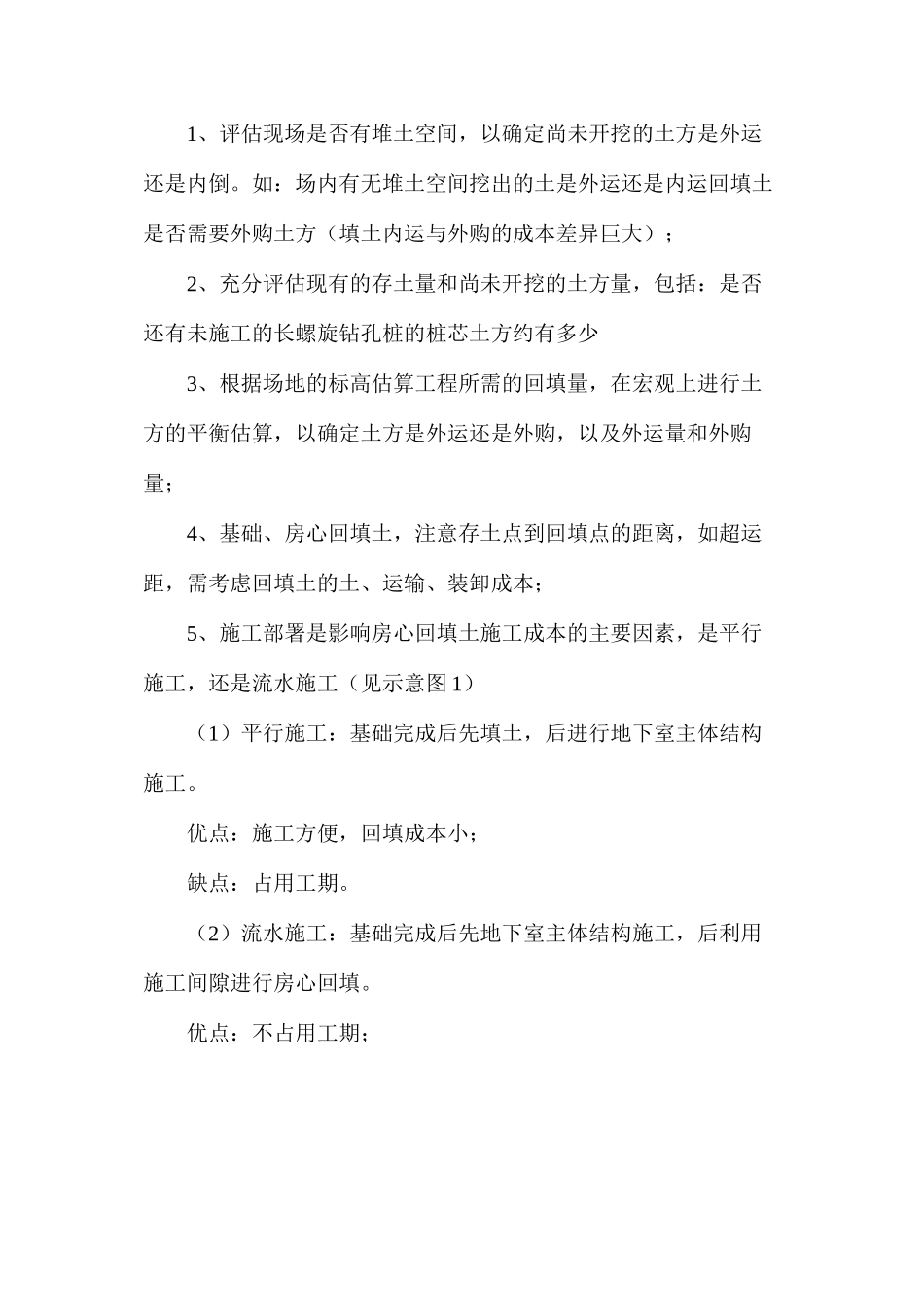

报价需考虑的因素之二第 2、3、5 条可看出现场勘察的重要性
