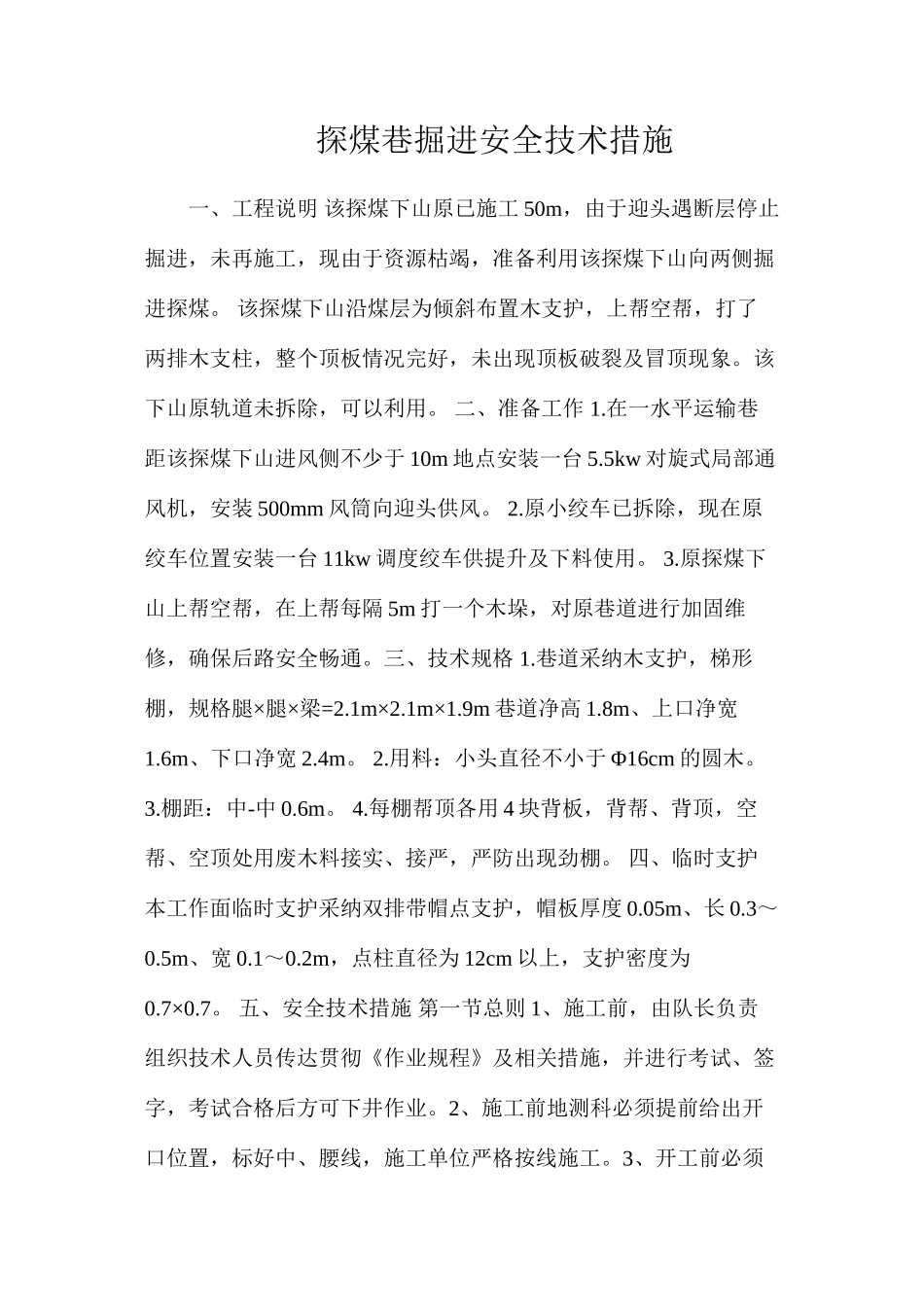

探煤巷掘进安全技术措施 一、工程说明 该探煤下山原已施工 50m,由于迎头遇断层停止掘进,未再施工,现由于资源枯竭,准备利用该探煤下山向两侧掘 进探煤
该探煤下山沿煤层为倾斜布置木支护,上帮空帮,打了两排木支柱,整个顶板情况完好,未出现顶板破裂及冒顶现象
该 下山原轨道未拆除,可以利用
二、准备工作 1
在一水平运输巷距该探煤下山进风侧不少于 10m 地点安装一台 5
5kw 对旋式局部通风机,安装 500mm 风筒向迎头供风
原小绞车已拆除,现在原绞车位置安装一台 11kw 调度绞车供提升及下料使用
原探煤下山上帮空帮,在上帮每隔 5m 打一个木垛,对原巷道进行加固维 修,确保后路安全畅通
三、技术规格 1
巷道采纳木支护,梯形棚,规格腿×腿×梁=2
9m 巷道净高 1
8m、上口净宽1
6m、下口净宽 2
用料:小头直径不小于 Φ16cm 的圆木
棚距:中-中 0
每棚帮顶各用 4 块背板,背帮、背顶,空 帮、空顶处用废木料接实、接严,严防出现劲棚
四、临时支护本工作面临时支护采纳双排带帽点支护,帽板厚度 0
05m、长 0
5m、宽 0
2m,点柱直径为 12cm 以上,支护密度为0
五、安全技术措施 第一节总则 1、施工前,由队长负责组织技术人员传达贯彻《作业规程》及相关措施,并进行考试、签字,考试合格后方可下井作业
2、施工前地测科必须提前给出开口位置,标好中、腰线,施工单位严格按线施工

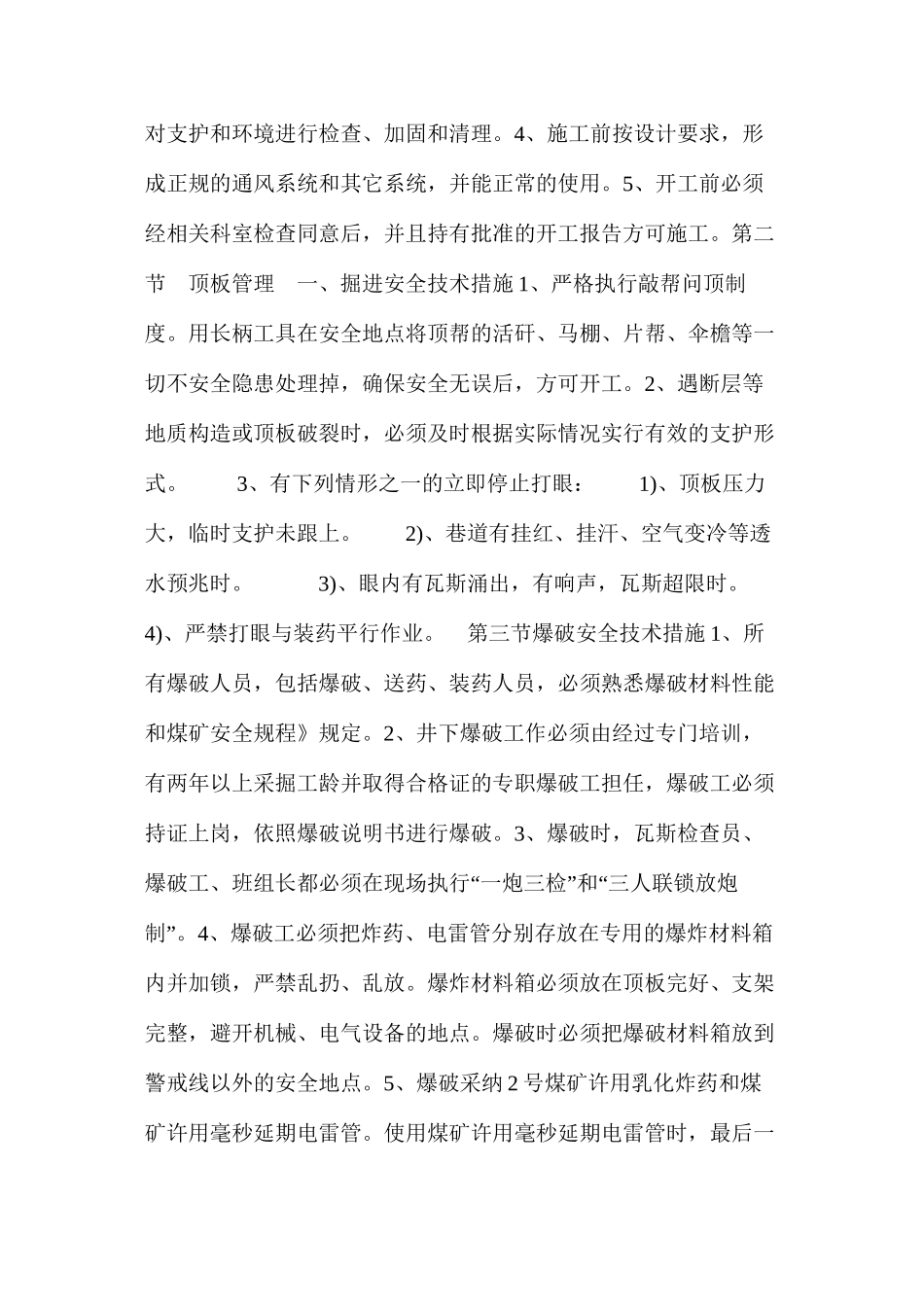

3、开工前必须对支护和环境进行检查、加固和清理
4、施工前按设计要求,形成正规的通风系统和其它系统,并能正常的使用
5、开工前必须经相关科室检查同意后,并且持有批准的开工报告方可施工

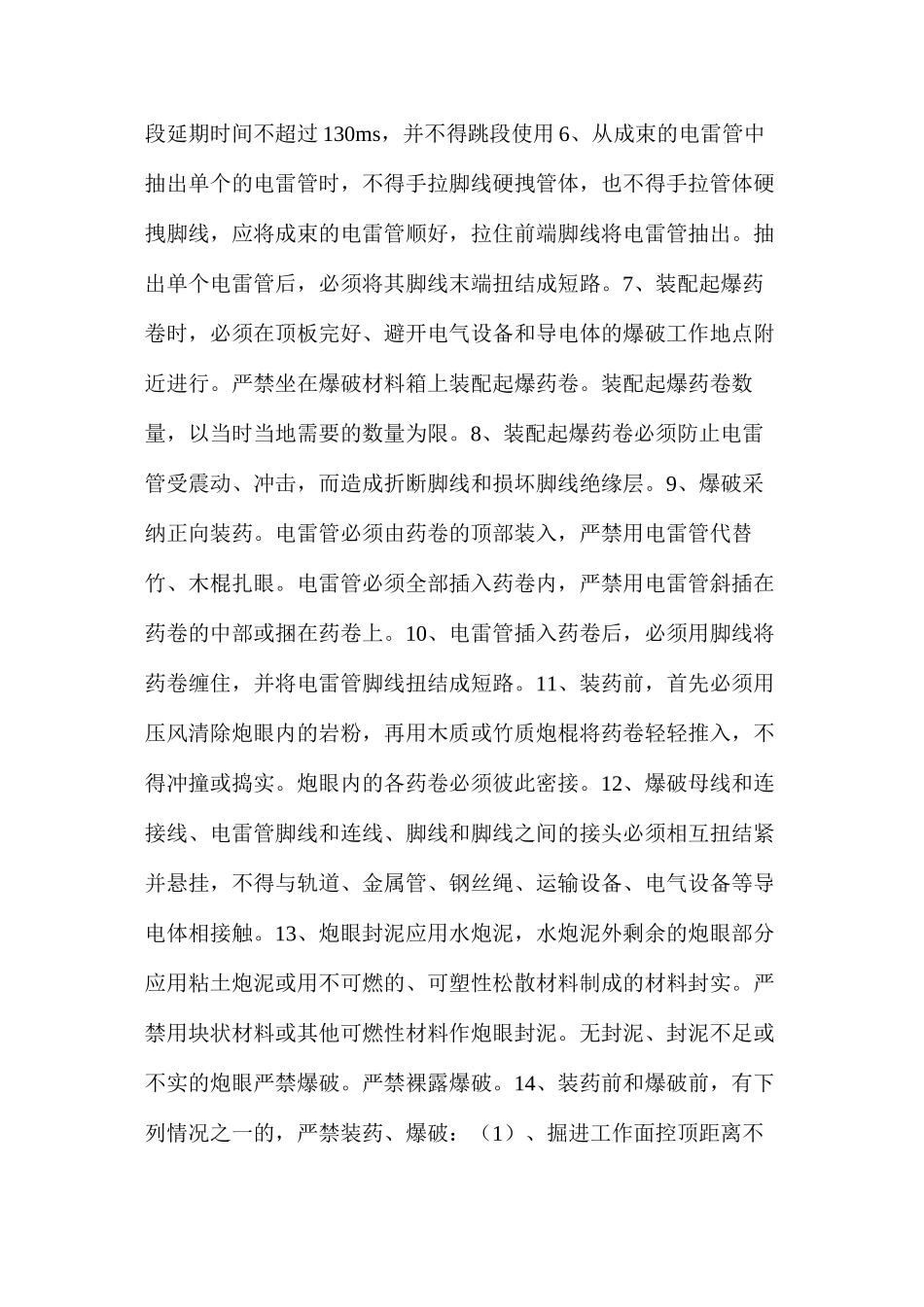

第二 节顶板管理一、掘进安全技术措施 1、严格执行敲帮问顶制度
用长柄工具在安全地点将顶帮的活矸
