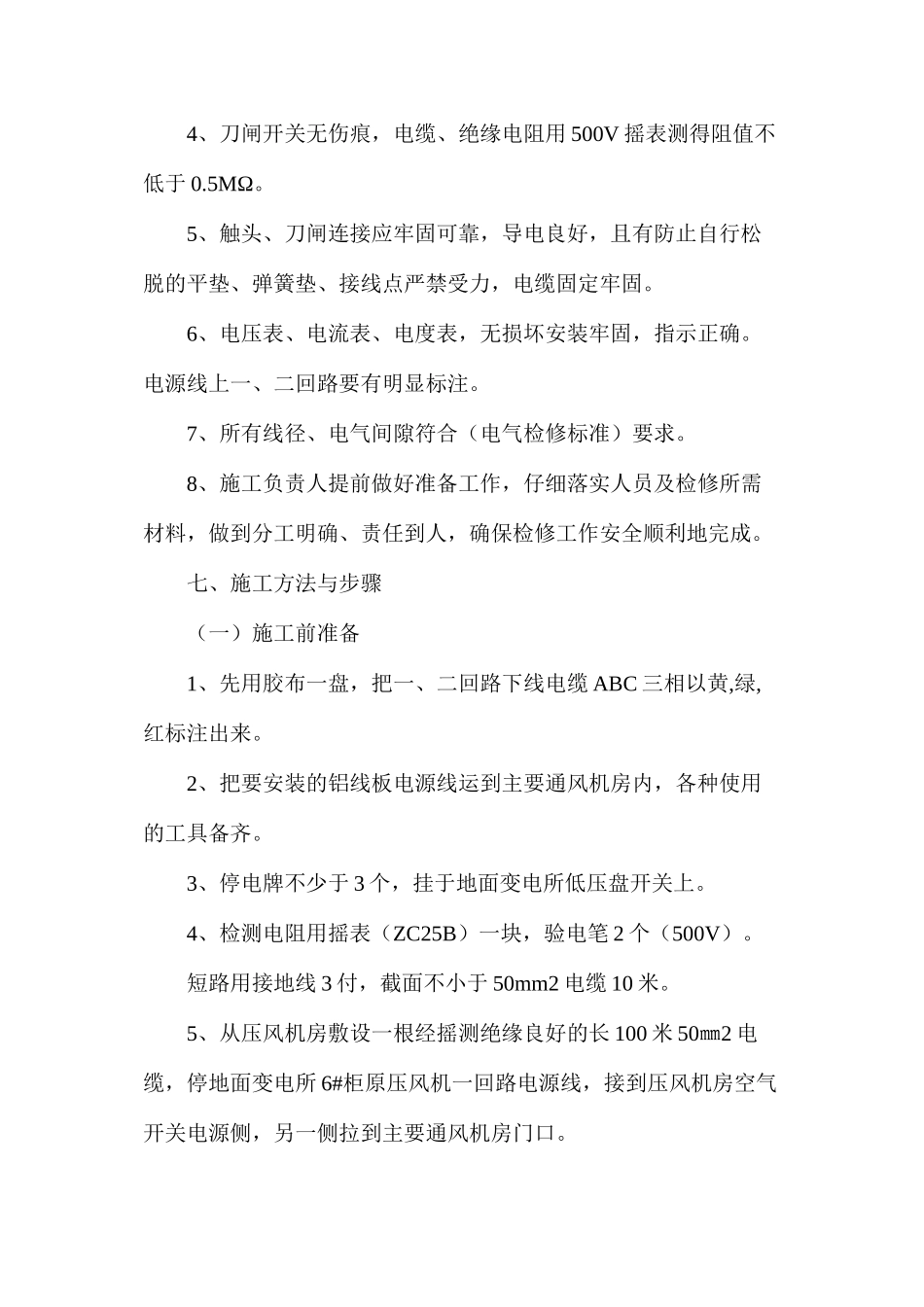

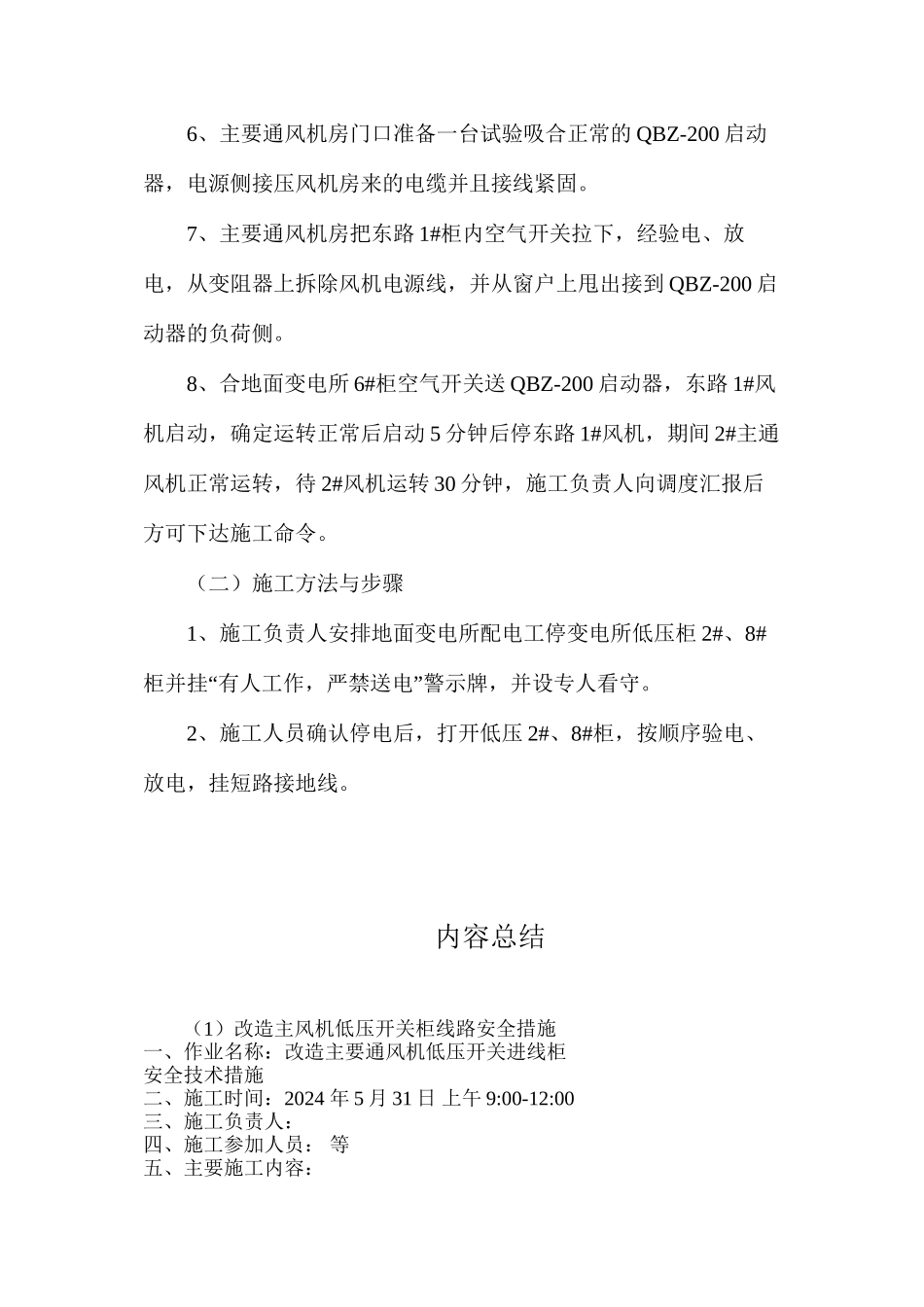

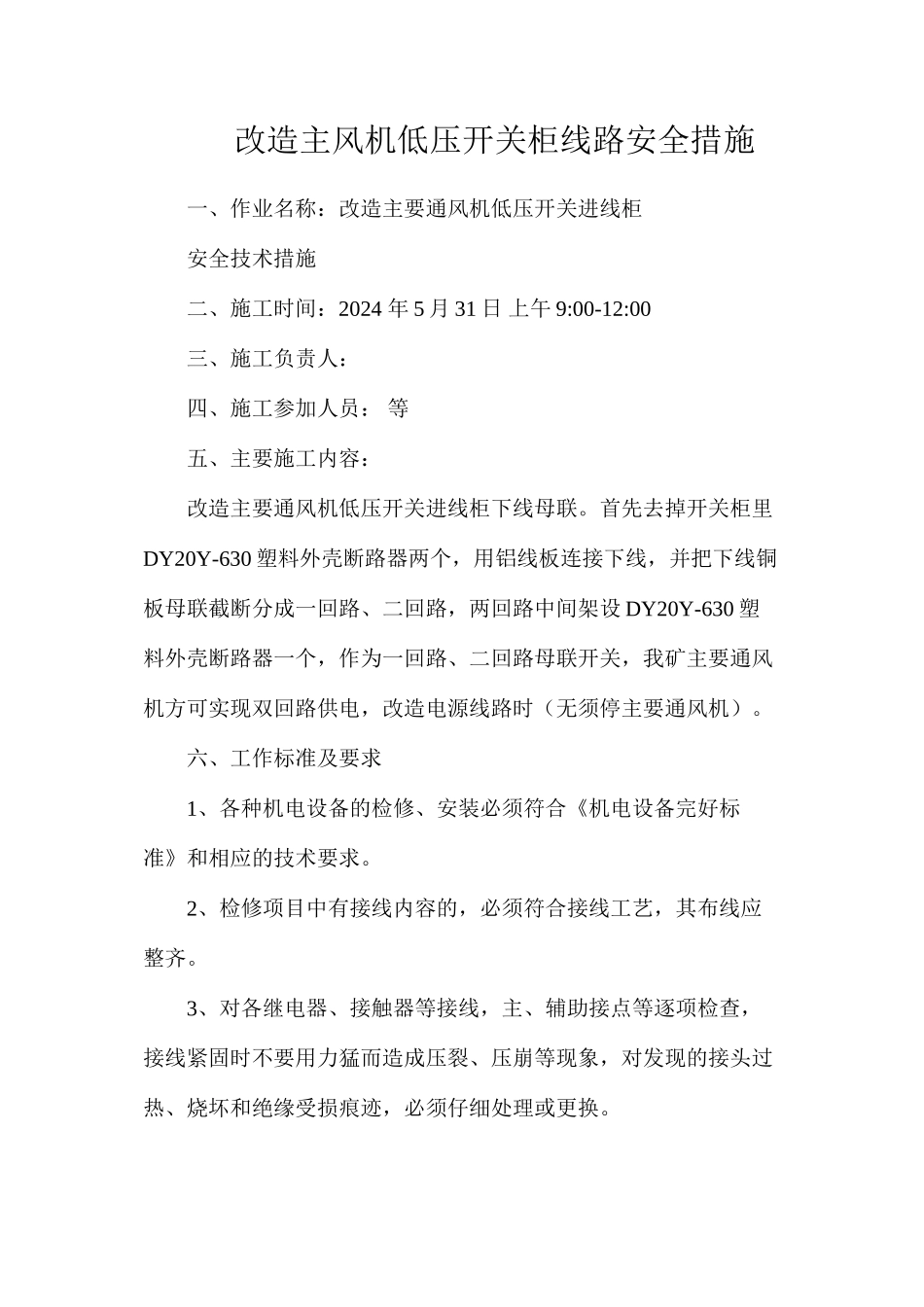

改造主风机低压开关柜线路安全措施一、作业名称:改造主要通风机低压开关进线柜安全技术措施二、施工时间:2024 年 5 月 31 日 上午 9:00-12:00三、施工负责人: 四、施工参加人员: 等五、主要施工内容:改造主要通风机低压开关进线柜下线母联。首先去掉开关柜里DY20Y-630 塑料外壳断路器两个,用铝线板连接下线,并把下线铜板母联截断分成一回路、二回路,两回路中间架设 DY20Y-630 塑料外壳断路器一个,作为一回路、二回路母联开关,我矿主要通风机方可实现双回路供电,改造电源线路时(无须停主要通风机)。六、工作标准及要求1、各种机电设备的检修、安装必须符合《机电设备完好标准》和相应的技术要求。2、检修项目中有接线内容的,必须符合接线工艺,其布线应整齐。3、对各继电器、接触器等接线,主、辅助接点等逐项检查,接线紧固时不要用力猛而造成压裂、压崩等现象,对发现的接头过热、烧坏和绝缘受损痕迹,必须仔细处理或更换。4、刀闸开关无伤痕,电缆、绝缘电阻用 500V 摇表测得阻值不低于 0.5MΩ。5、触头、刀闸连接应牢固可靠,导电良好,且有防止自行松脱的平垫、弹簧垫、接线点严禁受力,电缆固定牢固。6、电压表、电流表、电度表,无损坏安装牢固,指示正确。电源线上一、二回路要有明显标注。7、所有线径、电气间隙符合(电气检修标准)要求。8、施工负责人提前做好准备工作,仔细落实人员及检修所需材料,做到分工明确、责任到人,确保检修工作安全顺利地完成。七、施工方法与步骤(一)施工前准备1、先用胶布一盘,把一、二回路下线电缆 ABC 三相以黄,绿,红标注出来。2、把要安装的铝线板电源线运到主要通风机房内,各种使用的工具备齐。3、停电牌不少于 3 个,挂于地面变电所低压盘开关上。4、检测电阻用摇表(ZC25B)一块,验电笔 2 个(500V)。短路用接地线 3 付,截面不小于 50mm2 电缆 10 米。5、从压风机房敷设一根经摇测绝缘良好的长 100 米 50㎜2 电缆,停地面变电所 6#柜原压风机一回路电源线,接到压风机房空气开关电源侧,另一侧拉到主要通风机房门口。6、主要通风机房门口准备一台试验吸合正常的 QBZ-200 启动器,电源侧接压风机房来的电缆并且接线紧固。7、主要通风机房把东路 1#柜内空气开关拉下,经验电、放电,从变阻器上拆除风机电源线,并从窗户上甩出接到 QBZ-200 启动器的负荷侧。8、合地面变电所 6#柜空气开关送 QBZ-200 启动器,东路 1#风机启动,确定运转...
