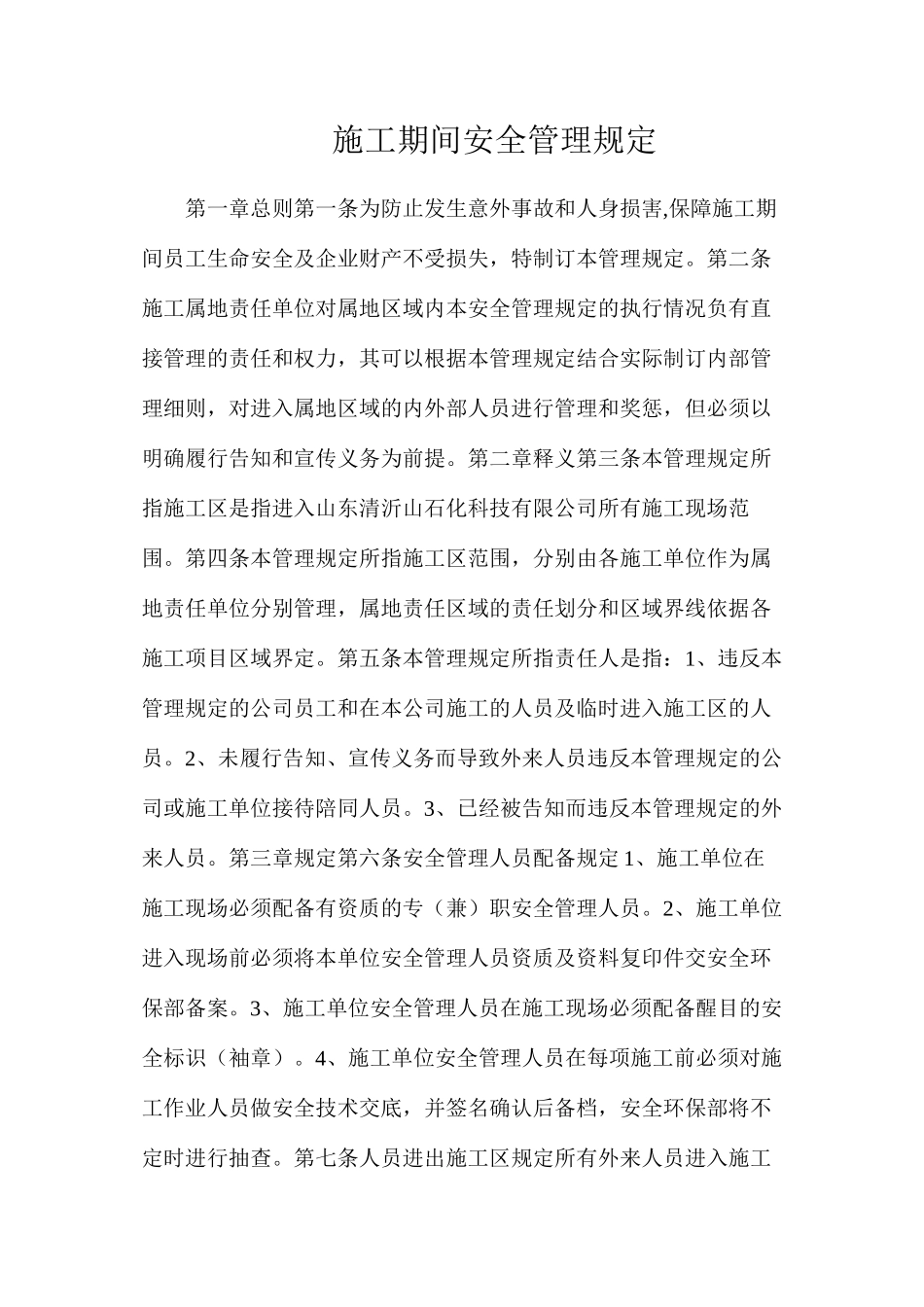

施工期间安全管理规定第一章总则第一条为防止发生意外事故和人身损害,保障施工期间员工生命安全及企业财产不受损失,特制订本管理规定
第二条施工属地责任单位对属地区域内本安全管理规定的执行情况负有直接管理的责任和权力,其可以根据本管理规定结合实际制订内部管理细则,对进入属地区域的内外部人员进行管理和奖惩,但必须以明确履行告知和宣传义务为前提
第二章释义第三条本管理规定所指施工区是指进入山东清沂山石化科技有限公司所有施工现场范围
第四条本管理规定所指施工区范围,分别由各施工单位作为属地责任单位分别管理,属地责任区域的责任划分和区域界线依据各施工项目区域界定
第五条本管理规定所指责任人是指:1、违反本管理规定的公司员工和在本公司施工的人员及临时进入施工区的人员
2、未履行告知、宣传义务而导致外来人员违反本管理规定的公司或施工单位接待陪同人员
3、已经被告知而违反本管理规定的外来人员
第三章规定第六条安全管理人员配备规定 1、施工单位在施工现场必须配备有资质的专(兼)职安全管理人员
2、施工单位进入现场前必须将本单位安全管理人员资质及资料复印件交安全环保部备案
3、施工单位安全管理人员在施工现场必须配备醒目的安全标识(袖章)
4、施工单位安全管理人员在每项施工前必须对施工作业人员做安全技术交底,并签名确认后备档,安全环保部将不定时进行抽查
第七条人员进出施工区规定所有外来人员进入施工区必须由该项目员工到西门引领,驾驶车辆需停靠在来宾停车位,严禁驶入施工区(施工及送货车辆除外)并在厂区大门办理登记、接受检查、存取不安全物品等手续,其接待及陪同人员负有向其告知和宣讲公司安全管理制度的责任和义务
1、西门保安有权禁止不佩戴安全帽人员进入施工区
2、确认外来人员进入施工区时且没有佩戴安全帽时,施工单位在接人的同时带安全帽
第八条禁烟规定(一)施工区内任何部位、任何时间、任何人员均严禁吸烟
