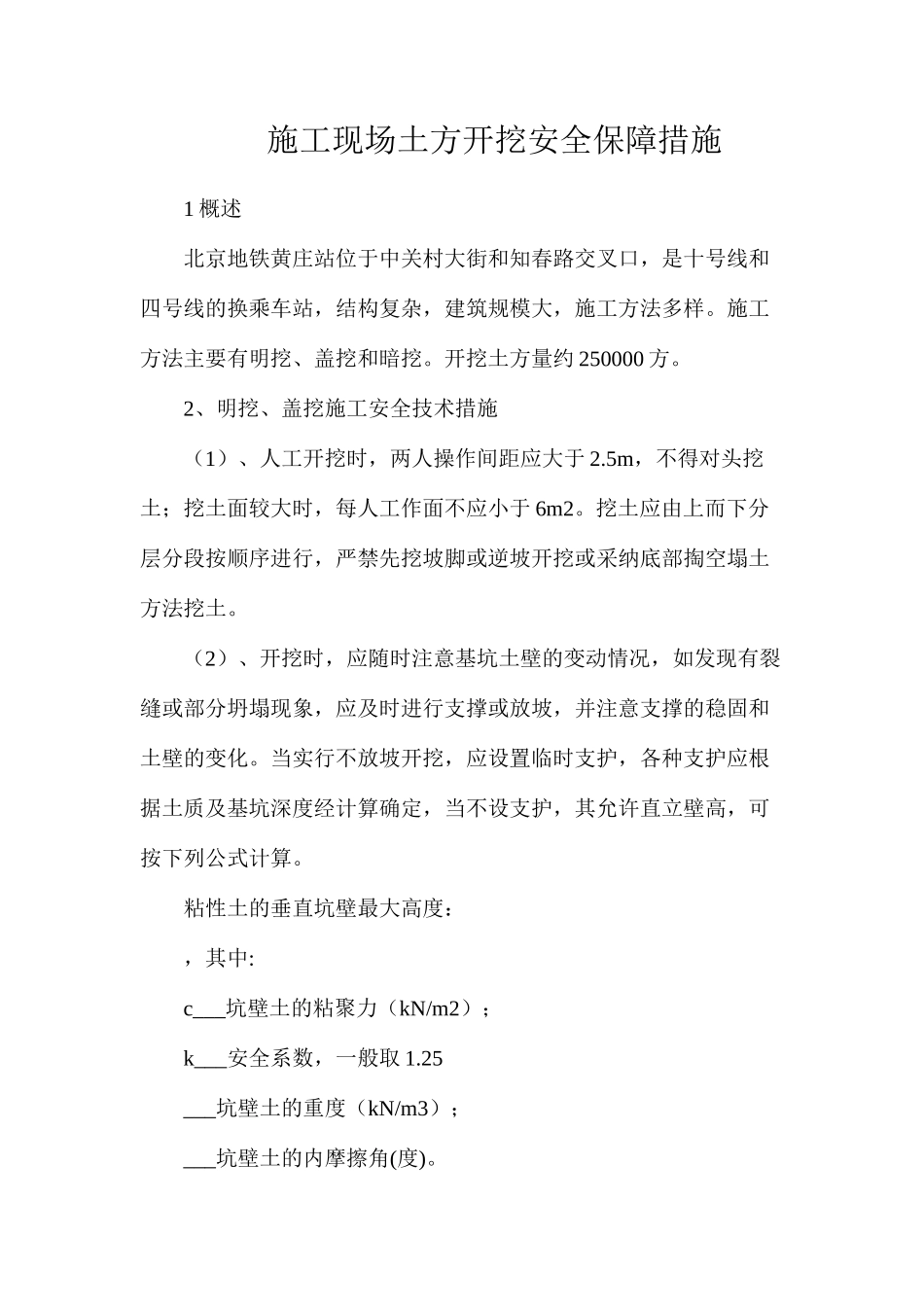

施工现场土方开挖安全保障措施1 概述北京地铁黄庄站位于中关村大街和知春路交叉口,是十号线和四号线的换乘车站,结构复杂,建筑规模大,施工方法多样
施工方法主要有明挖、盖挖和暗挖
开挖土方量约 250000 方
2、明挖、盖挖施工安全技术措施(1)、人工开挖时,两人操作间距应大于 2
5m,不得对头挖土;挖土面较大时,每人工作面不应小于 6m2
挖土应由上而下分层分段按顺序进行,严禁先挖坡脚或逆坡开挖或采纳底部掏空塌土方法挖土
(2)、开挖时,应随时注意基坑土壁的变动情况,如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化
当实行不放坡开挖,应设置临时支护,各种支护应根据土质及基坑深度经计算确定,当不设支护,其允许直立壁高,可按下列公式计算
粘性土的垂直坑壁最大高度:,其中:c___坑壁土的粘聚力(kN/m2);k___安全系数,一般取 1
25___坑壁土的重度(kN/m3);___坑壁土的内摩擦角(度)
土的内摩擦角参考值见下表土的名称内摩擦角(度)土的名称内摩擦角(度)粗砂33~38干杂粘土10~30中砂25~33湿杂粘土10~20细砂、粉砂20~25极细杂粘土、干湿粘土13~17干湿杂砂土17~22极细粘土、淤泥0~10(3)、重物距基坑边安全距离:汽车不小于 3 米,起重机不小于 4 米,土堆不小于 1 米,土堆不高于 1
(4)、当基坑较深或晾槽时间很长时为防止边坡失水松散或地面水冲刷、浸润影响边坡稳定,应实行方法保护(如覆盖塑料布等)
(5)、开挖坑(槽),沟深超过 1 米时,一定要按土质和挖的深度按规定放坡或加可靠支撑
假如既未放坡,也不加可靠支撑,不得施工
(6)、坑(槽)、沟边 1 米以内不得堆土、堆料和停放机具
1 米以外堆土高度不宜超过 1
坑(槽)、沟与附近建筑物不得小于 1
5 米,危险时必须实行加固措施
