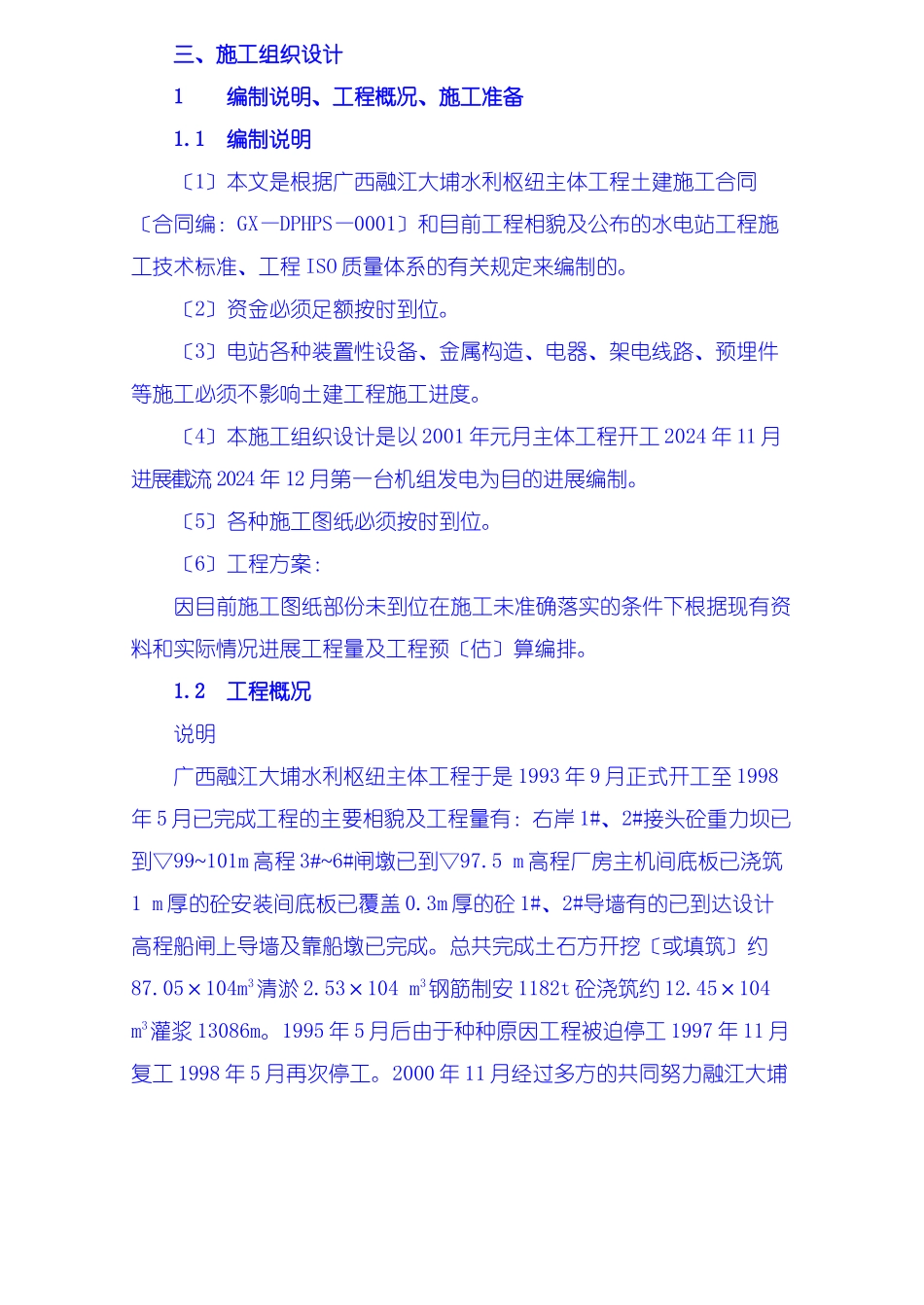

三、施工组织设计1 编制说明、工程概况、施工准备1.1 编制说明〔1〕本文是根据广西融江大埔水利枢纽主体工程土建施工合同〔合同编:GX—DPHPS—0001〕和目前工程相貌及公布的水电站工程施工技术标准、工程 ISO 质量体系的有关规定来编制的。〔2〕资金必须足额按时到位。〔3〕电站各种装置性设备、金属构造、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。〔4〕本施工组织设计是以 2001 年元月主体工程开工 2024 年 11 月进展截流 2024 年 12 月第一台机组发电为目的进展编制。〔5〕各种施工图纸必须按时到位。〔6〕工程方案:因目前施工图纸部份未到位在施工未准确落实的条件下根据现有资料和实际情况进展工程量及工程预〔估〕算编排。1.2 工程概况说明广西融江大埔水利枢纽主体工程于是 1993 年 9 月正式开工至 1998年 5 月已完成工程的主要相貌及工程量有:右岸 1#、2#接头砼重力坝已到▽99~101m 高程 3#~6#闸墩已到▽97.5 m 高程厂房主机间底板已浇筑1 m 厚的砼安装间底板已覆盖 0.3m 厚的砼 1#、2#导墙有的已到达设计高程船闸上导墙及靠船墩已完成。总共完成土石方开挖〔或填筑〕约87.05×104m3清淤 2.53×104 m3钢筋制安 1182t 砼浇筑约 12.45×104 m3灌浆 13086m。1995 年 5 月后由于种种原因工程被迫停工 1997 年 11 月复工 1998 年 5 月再次停工。2000 年 11 月经过多方的共同努力融江大埔水利枢纽又恢复建立施工业主要求大埔水利枢纽尽快投产发电即利用二上围堰进展挡水发电。根据这一建立方案编制本工程施工组织设计。1.2.2 一工程施工工程一工程主要施工工程有:〔1〕挡水工程土建包括右岸接头坝、右岸接头砼重力坝、1#~5#闸坝、排漂闸及 1#~3#导墙。〔2〕导流工程的一围堰修复及撤除。〔3〕发电厂工程土建包括厂房砼、安装间砼、导砂坎砼。〔4〕其它工程的右岸近坝区上下护岸。〔5〕厂房 1#~5#闸坝的所有金属构造制作与安装。〔6〕机电设备、机电安装。1.2.3 施工进度控制性安排假如甲方资金及设计图纸、机电设备的提供可以满足工程正常施工建立的需要一工程控制性进度方案安排如下:2000 年 12 月底以前做好复工的各项准备工作 2001 年元月主体工程开浇砼 2024 年 4 月底厂房下闸 2024 年 11 月截流 2024 年 12 月 1#机组投产发电。1.3 施工准备施工准备过程根据 GSG-QP-09 执行物资供给、设备采购根据 GSG-QP-06〔01〕、GSG-QP-0...
