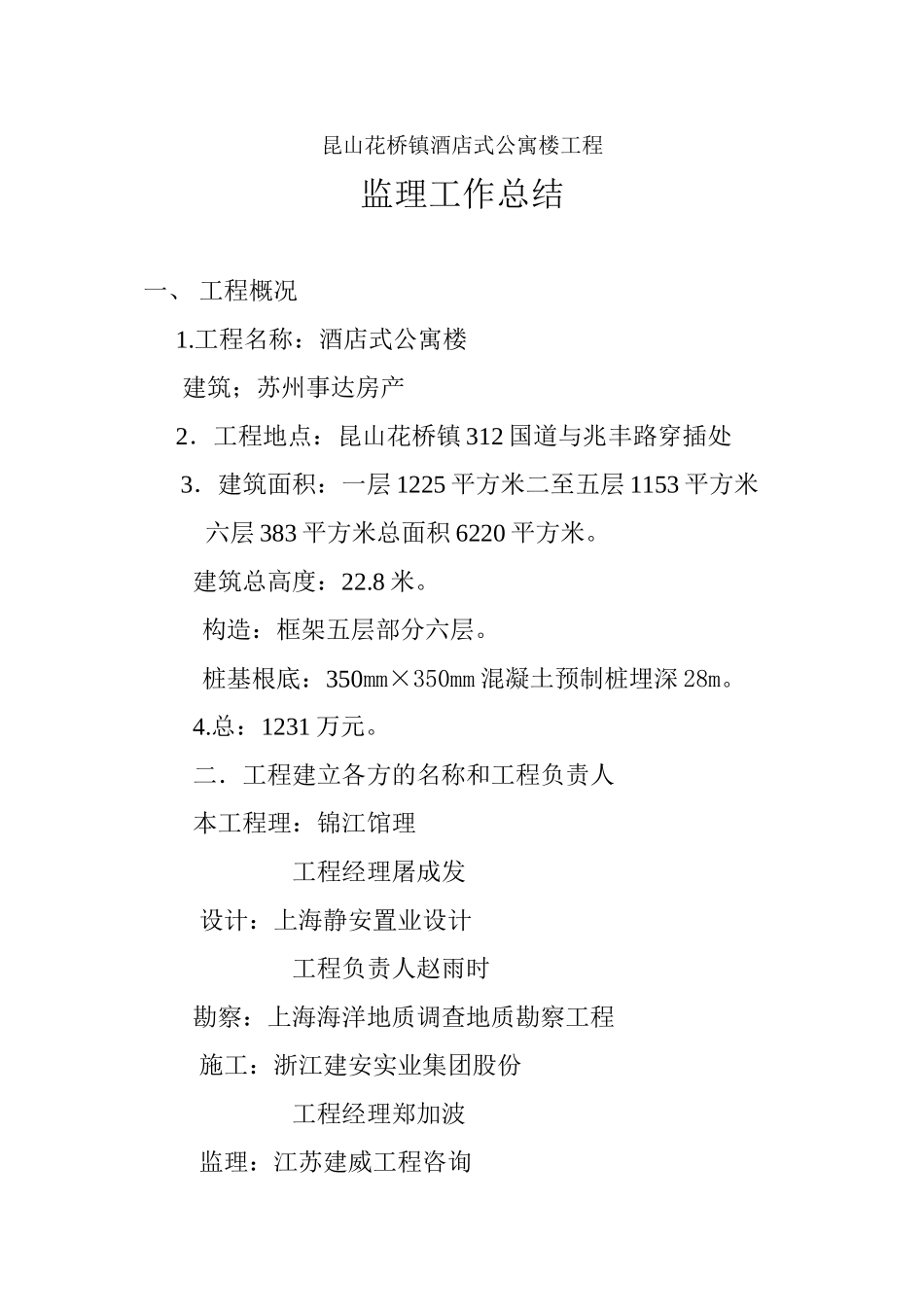

昆山花桥镇酒店式公寓楼工程监理工作总结一、 工程概况1.工程名称:酒店式公寓楼 建筑;苏州事达房产2.工程地点:昆山花桥镇 312 国道与兆丰路穿插处3.建筑面积:一层 1225 平方米二至五层 1153 平方米六层 383 平方米总面积 6220 平方米。 建筑总高度:22.8 米。构造:框架五层部分六层。桩基根底:350mm×350mm 混凝土预制桩埋深 28m。4.总:1231 万元。二.工程建立各方的名称和工程负责人本工程理:锦江馆理 工程经理屠成发 设计:上海静安置业设计 工程负责人赵雨时勘察:上海海洋地质调查地质勘察工程 施工:浙江建安实业集团股份 工程经理郑加波 监理:江苏建威工程咨询 监理:江苏国信工程咨询监理 工程总监单国华6.方案开开工日 2024 年 1 月 1 日----2024 年 7 月 23 日 实际开开工日:2024 年 1 月 6 日----2024 年 月日三.监理组织机构和人员的投入情况(1)工程监理部组织机构图工程总监总监代表土建监理水电监理安装监理(2)各专业监理人员一览表 序 土 建 水电 安装 资料起止日起止日起止日起止日 1王定璋03.12.25.--04.2.2. 洪 基03.12.27.--04.9.28 洪 基03.12.27.--04.9.28 洪 基03.12.27.--04.9.28 2梅益山04.2.10.--04.2.19. 3王有江04.2.11.--04.8.16. 4王太忠04.6.7.--04.7.1. 5 洪 基03.12.27.--04.9.28.四.工程进度控制情况:1. 合同约定工 7 月底完工实际施工中遇停电、停水影响约 18 日。铝合金窗安装由于业主选材、流转程序延误时间 2 周以上。装饰工程卫生间贴墙砖工序由于前后更换几批作业人员时间上拖延了对进度也有一定影响。9 月 1 日设备进展调试本工程完工日为 9 月 日。2. 进度控制中监理组通过施工场地例会和审核月进度方案施工中检查实际进度情况与方案比拟分析来督促工程进度的施行。并发单、联络单要求施工方精心安排作业方案。尤其主体施工阶段同意业主要求采纳商品砼浇筑主体完工日为 4 月 28 日根本与方案进度一致得到业主好评。五.工程质量控制情况;1. 本工程质量到达合格要求。2. 施工过程中曾经出现的质量问题及其处理情况;(1)对图纸中出现的问题及时与设计部门联络由设计部门作出合理的设计修改和变更。(2)主体施工中底层柱钢筋安装工序 B/19、C/19轴 2 根柱体主筋 Φ25 钢筋少安装四根监理组查出后发单 B22-040219004 承台浇筑前整改问题经整改并经监理检查合格。(3)监理组对每层框...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

昆山市花桥镇酒店式公寓楼工程监理工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
