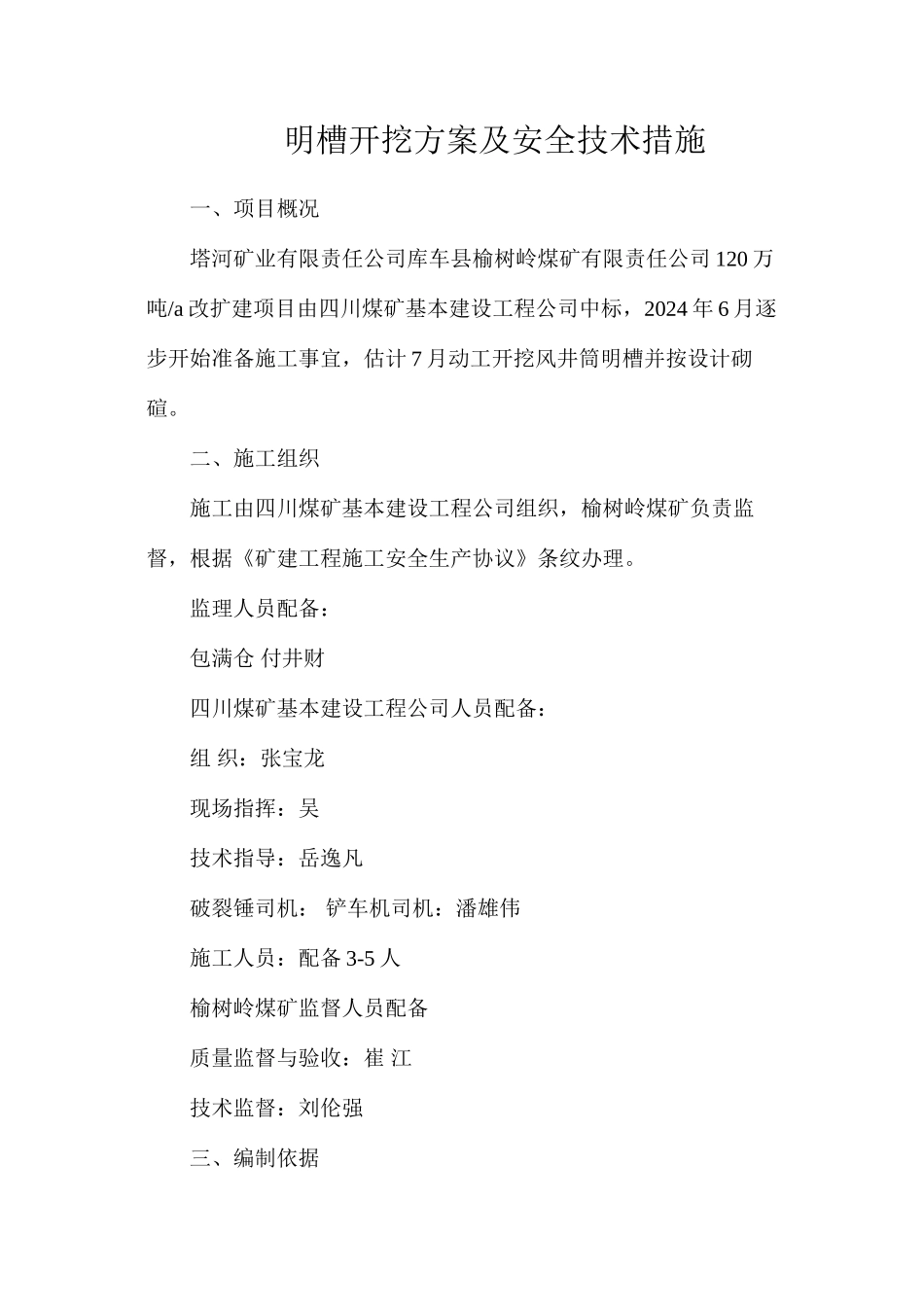

明槽开挖方案及安全技术措施一、项目概况塔河矿业有限责任公司库车县榆树岭煤矿有限责任公司 120 万吨/a 改扩建项目由四川煤矿基本建设工程公司中标,2024 年 6 月逐步开始准备施工事宜,估计 7 月动工开挖风井筒明槽并按设计砌碹
二、施工组织施工由四川煤矿基本建设工程公司组织,榆树岭煤矿负责监督,根据《矿建工程施工安全生产协议》条纹办理
监理人员配备: 包满仓 付井财四川煤矿基本建设工程公司人员配备: 组 织:张宝龙现场指挥:吴技术指导:岳逸凡 破裂锤司机: 铲车机司机:潘雄伟施工人员:配备 3-5 人榆树岭煤矿监督人员配备 质量监督与验收:崔 江技术监督:刘伦强三、编制依据1.榆树岭煤矿 120 万吨/a 改扩建初步设计2.《煤矿安全规程》3.《煤炭工业设计法律规范》4

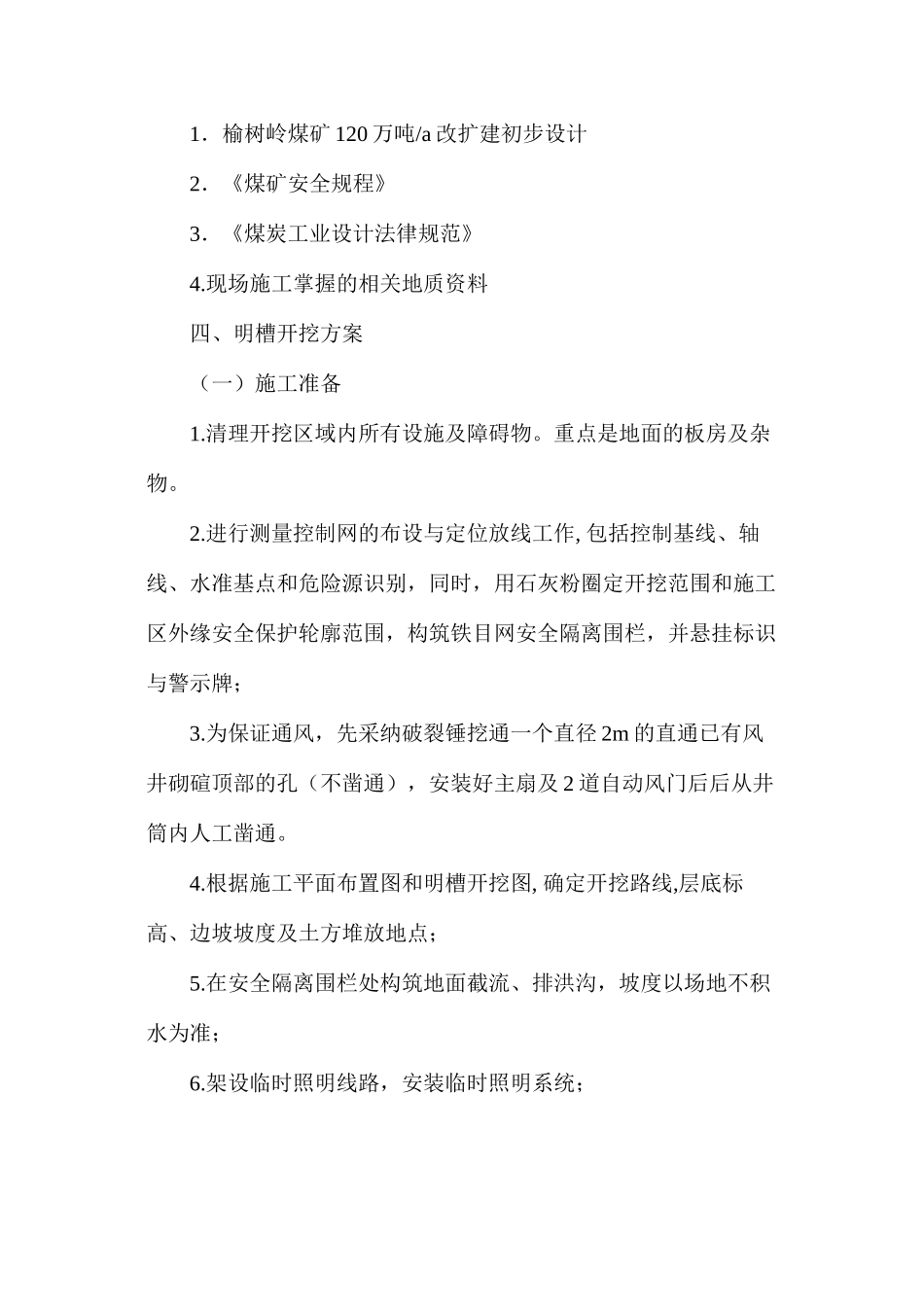

现场施工掌握的相关地质资料四、明槽开挖方案(一)施工准备1
清理开挖区域内所有设施及障碍物
重点是地面的板房及杂物
进行测量控制网的布设与定位放线工作, 包括控制基线、轴线、水准基点和危险源识别,同时,用石灰粉圈定开挖范围和施工区外缘安全保护轮廓范围,构筑铁目网安全隔离围栏,并悬挂标识与警示牌;3
为保证通风,先采纳破裂锤挖通一个直径 2m 的直通已有风井砌碹顶部的孔(不凿通),安装好主扇及 2 道自动风门后后从井筒内人工凿通
根据施工平面布置图和明槽开挖图, 确定开挖路线,层底标高、边坡坡度及土方堆放地点;5
在安全隔离围栏处构筑地面截流、排洪沟,坡度以场地不积水为准;6
架设临时照明线路,安装临时照明系统;7
机械设备进入施工现场进行维护检查、试运转,使其处于良好的工作状态
五.安全技术措施(一)铲车及破裂锤操作安全措施1、启动前必须对设备及安全设施进行全面检查;启动后,必须确认回转半径及行走方向上无人,鸣笛警示后方可回转、行走
2、行走时,铲斗及破裂锤体内收,提至距地面 40cm-50c
