暖卫、给排水消防工程监理细则

暖卫、给排水消防工程监理细则_第1页
1/4
暖卫、给排水消防工程监理细则_第2页
2/4
暖卫、给排水消防工程监理细则_第3页
3/4

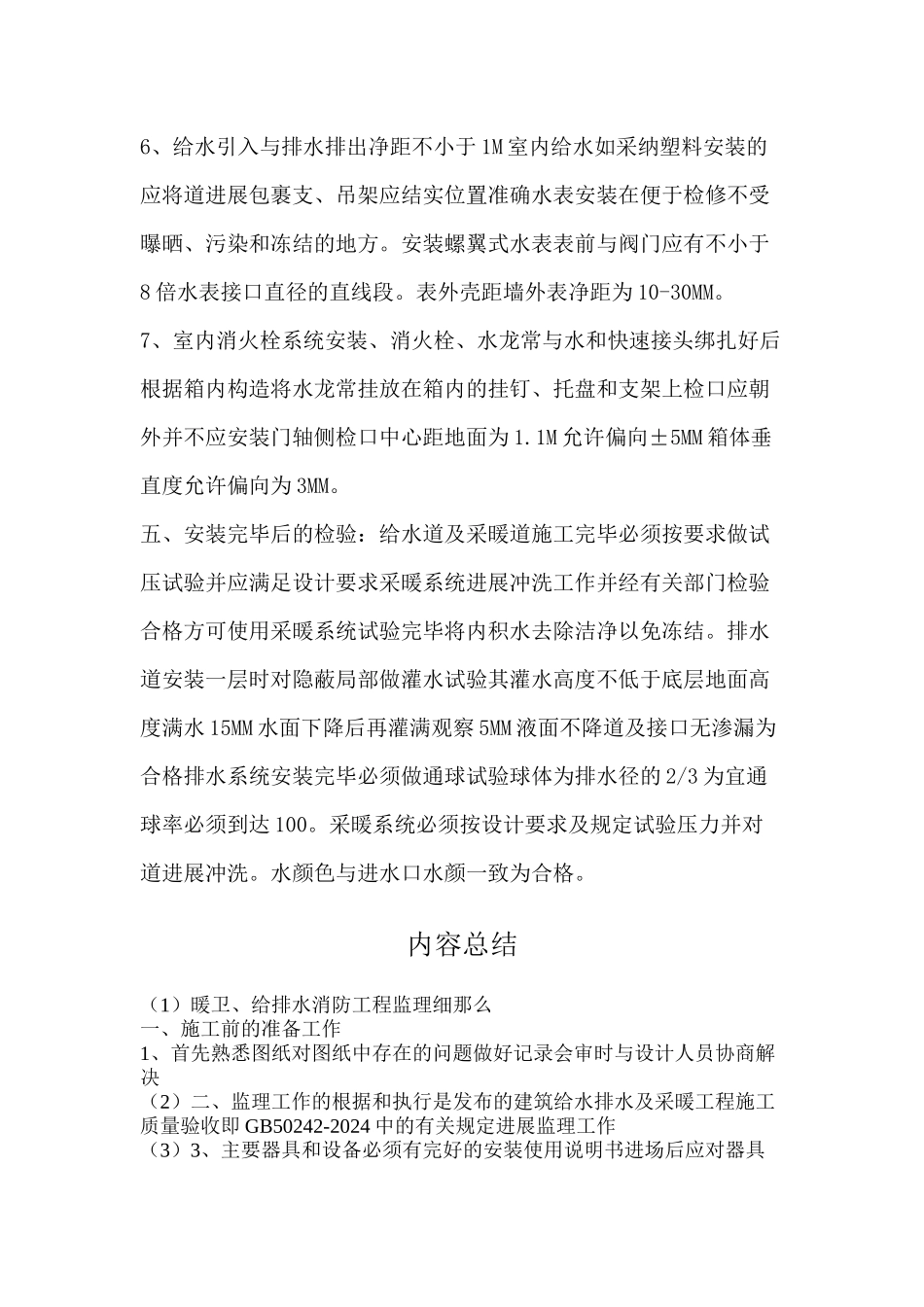

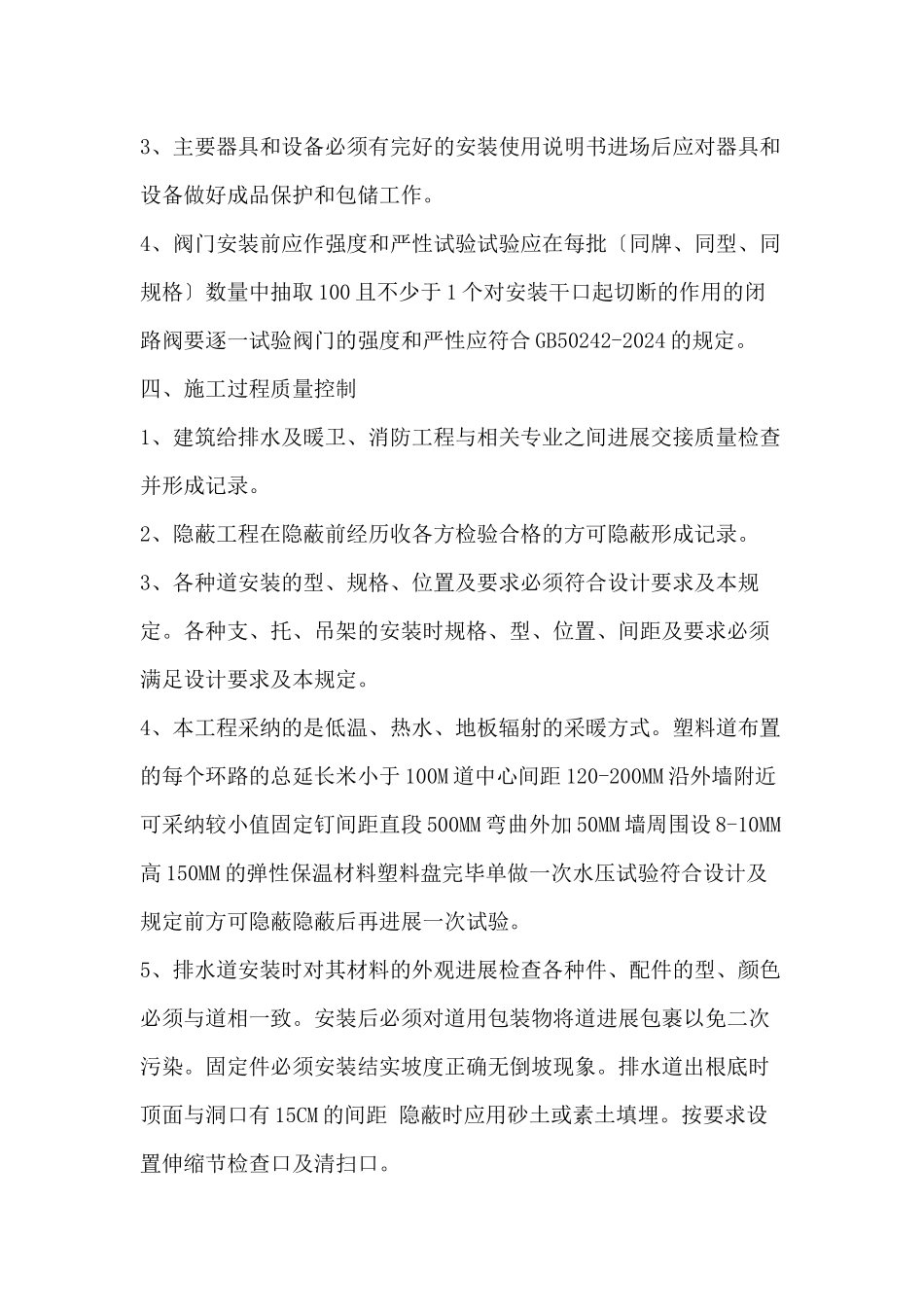

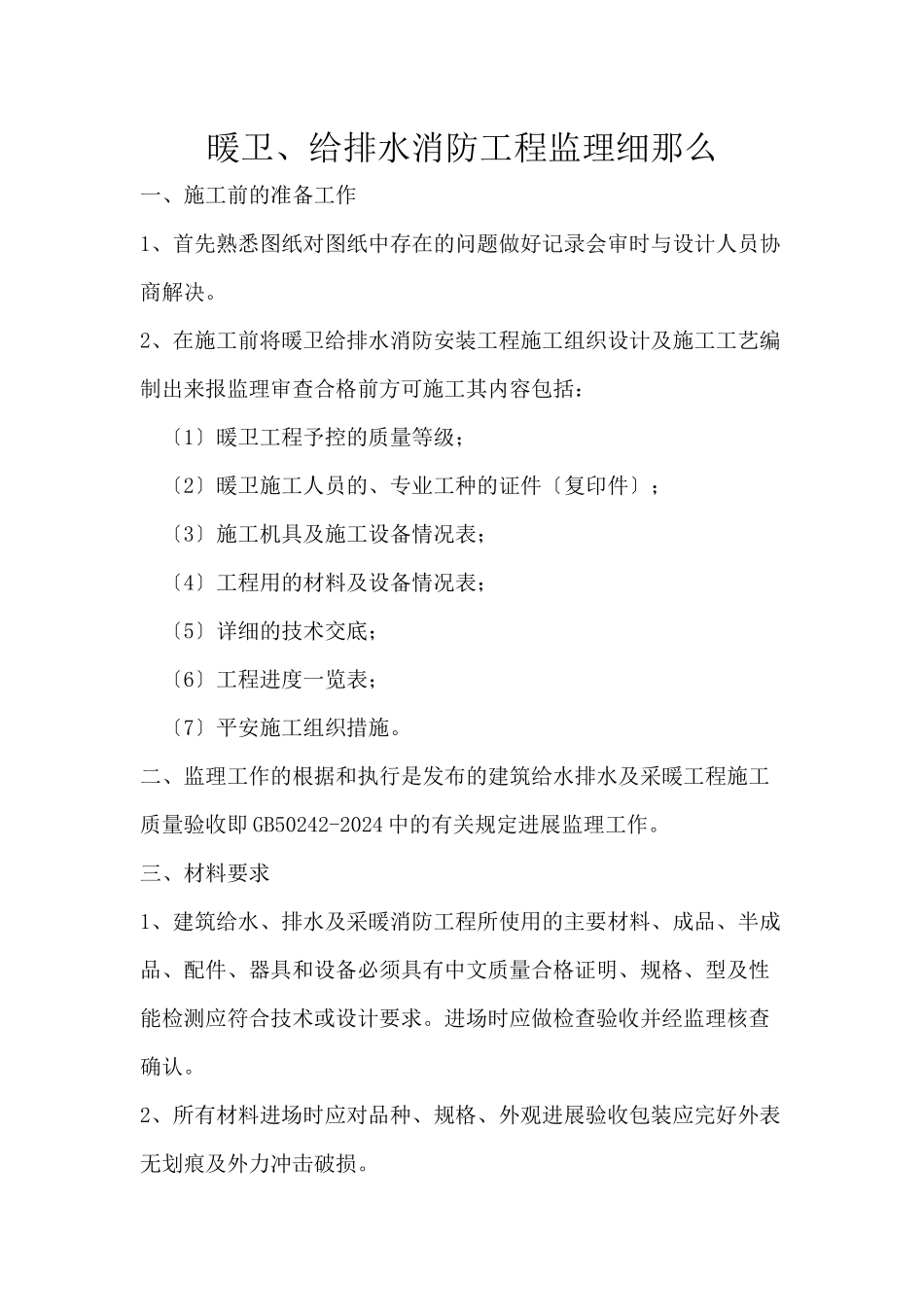

暖卫、给排水消防工程监理细那么一、施工前的准备工作1、首先熟悉图纸对图纸中存在的问题做好记录会审时与设计人员协商解决。2、在施工前将暖卫给排水消防安装工程施工组织设计及施工工艺编制出来报监理审查合格前方可施工其内容包括: 〔1〕暖卫工程予控的质量等级; 〔2〕暖卫施工人员的、专业工种的证件〔复印件〕; 〔3〕施工机具及施工设备情况表; 〔4〕工程用的材料及设备情况表; 〔5〕详细的技术交底; 〔6〕工程进度一览表; 〔7〕平安施工组织措施。二、监理工作的根据和执行是发布的建筑给水排水及采暖工程施工质量验收即 GB50242-2024 中的有关规定进展监理工作。三、材料要求1、建筑给水、排水及采暖消防工程所使用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格证明、规格、型及性能检测应符合技术或设计要求。进场时应做检查验收并经监理核查确认。2、所有材料进场时应对品种、规格、外观进展验收包装应完好外表无划痕及外力冲击破损。3、主要器具和设备必须有完好的安装使用说明书进场后应对器具和设备做好成品保护和包储工作。4、阀门安装前应作强度和严性试验试验应在每批〔同牌、同型、同规格〕数量中抽取 100 且不少于 1 个对安装干口起切断的作用的闭路阀要逐一试验阀门的强度和严性应符合 GB50242-2024 的规定。四、施工过程质量控制1、建筑给排水及暖卫、消防工程与相关专业之间进展交接质量检查并形成记录。2、隐蔽工程在隐蔽前经历收各方检验合格的方可隐蔽形成记录。3、各种道安装的型、规格、位置及要求必须符合设计要求及本规定。各种支、托、吊架的安装时规格、型、位置、间距及要求必须满足设计要求及本规定。4、本工程采纳的是低温、热水、地板辐射的采暖方式。塑料道布置的每个环路的总延长米小于 100M 道中心间距 120-200MM 沿外墙附近可采纳较小值固定钉间距直段 500MM 弯曲外加 50MM 墙周围设 8-10MM高 150MM 的弹性保温材料塑料盘完毕单做一次水压试验符合设计及规定前方可隐蔽隐蔽后再进展一次试验。5、排水道安装时对其材料的外观进展检查各种件、配件的型、颜色必须与道相一致。安装后必须对道用包装物将道进展包裹以免二次污染。固定件必须安装结实坡度正确无倒坡现象。排水道出根底时顶面与洞口有 15CM 的间距 隐蔽时应用砂土或素土填埋。按要求设置伸缩节检查口及清扫口。6、给水引入与排水排出净距不小于 1M 室内给水如采纳塑料安装的应将道进展包...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

暖卫、给排水消防工程监理细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
