电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

更换采煤机滚筒的安全技术措施

更换采煤机滚筒的安全技术措施_第1页
1/10
更换采煤机滚筒的安全技术措施_第2页
2/10
更换采煤机滚筒的安全技术措施_第3页
3/10

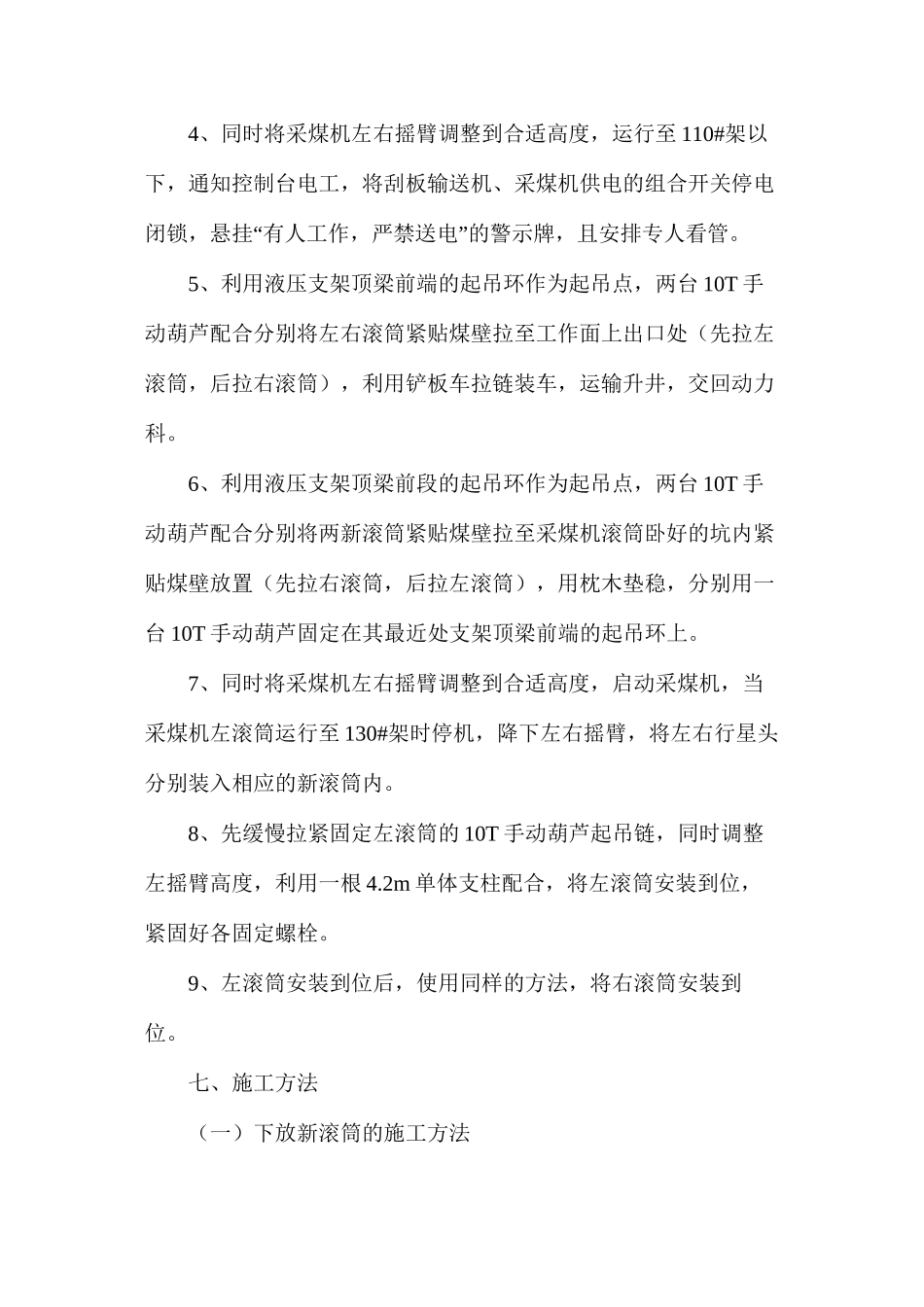

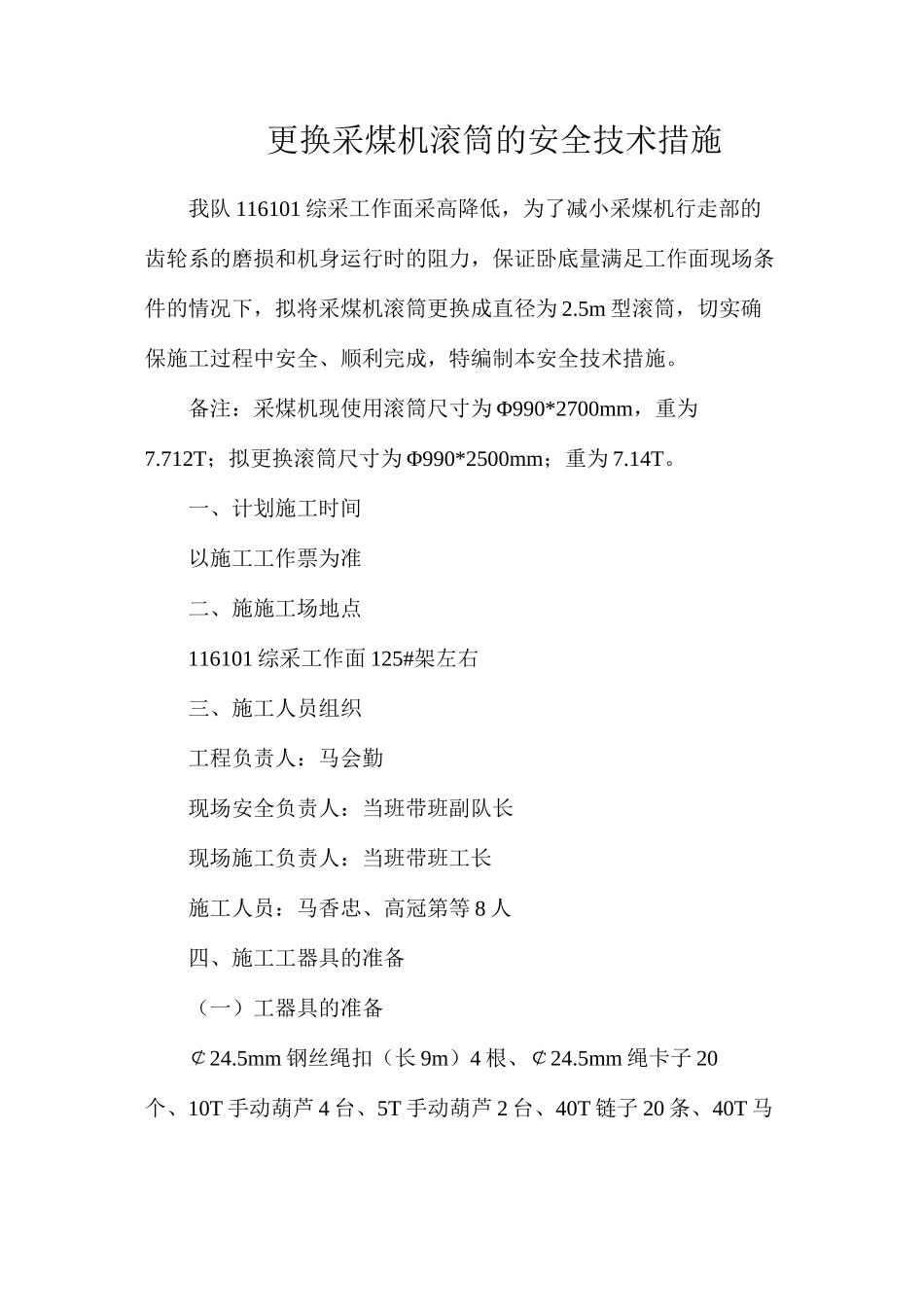

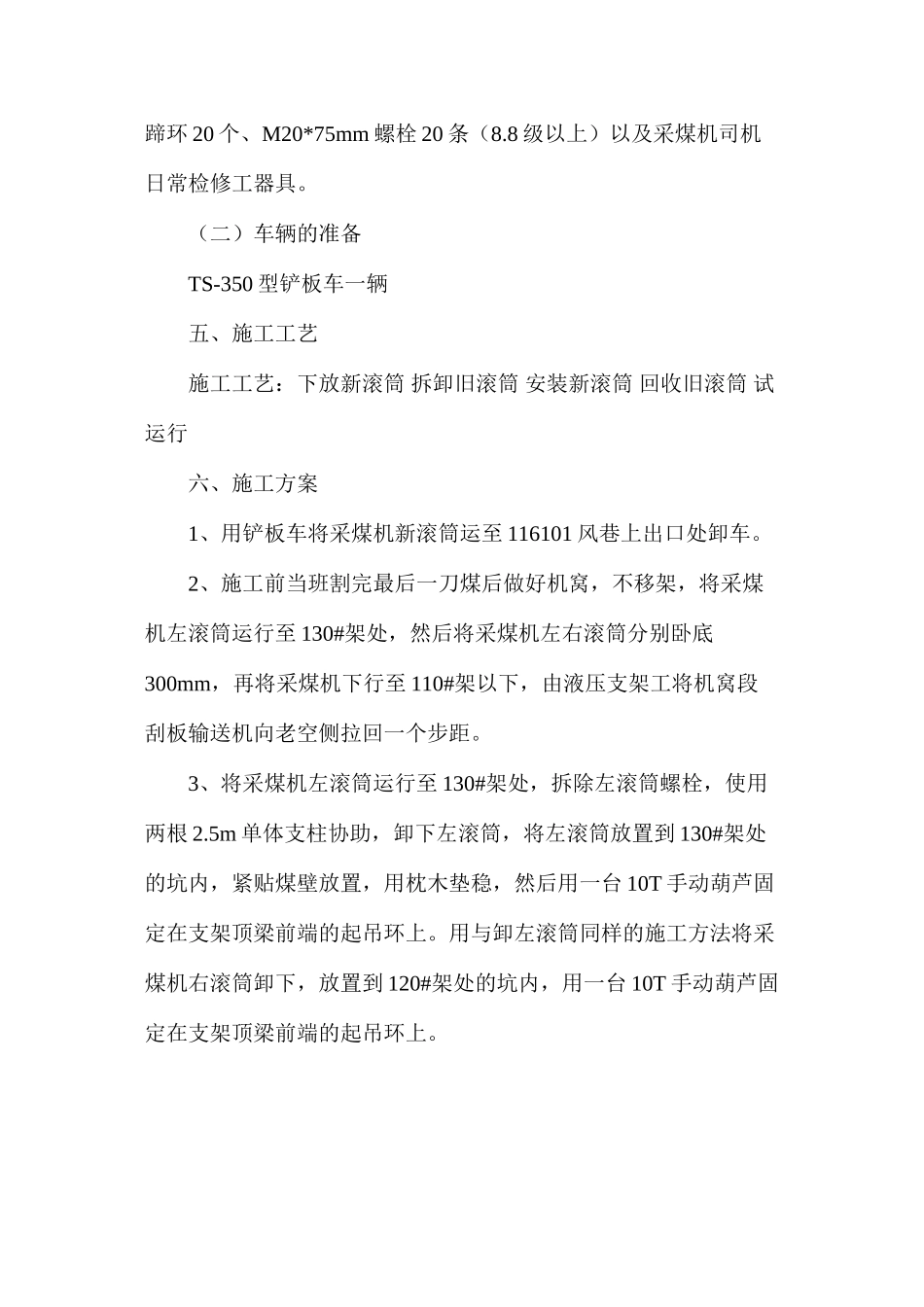

更换采煤机滚筒的安全技术措施我队 116101 综采工作面采高降低,为了减小采煤机行走部的齿轮系的磨损和机身运行时的阻力,保证卧底量满足工作面现场条件的情况下,拟将采煤机滚筒更换成直径为 2.5m 型滚筒,切实确保施工过程中安全、顺利完成,特编制本安全技术措施。备注:采煤机现使用滚筒尺寸为 Φ990*2700mm,重为7.712T;拟更换滚筒尺寸为 Φ990*2500mm;重为 7.14T。一、计划施工时间以施工工作票为准二、施施工场地点116101 综采工作面 125#架左右三、施工人员组织工程负责人:马会勤现场安全负责人:当班带班副队长现场施工负责人:当班带班工长施工人员:马香忠、高冠第等 8 人四、施工工器具的准备(一)工器具的准备¢24.5mm 钢丝绳扣(长 9m)4 根、¢24.5mm 绳卡子 20个、10T 手动葫芦 4 台、5T 手动葫芦 2 台、40T 链子 20 条、40T 马蹄环 20 个、M20*75mm 螺栓 20 条(8.8 级以上)以及采煤机司机日常检修工器具。(二)车辆的准备TS-350 型铲板车一辆五、施工工艺 施工工艺:下放新滚筒 拆卸旧滚筒 安装新滚筒 回收旧滚筒 试运行六、施工方案1、用铲板车将采煤机新滚筒运至 116101 风巷上出口处卸车。2、施工前当班割完最后一刀煤后做好机窝,不移架,将采煤机左滚筒运行至 130#架处,然后将采煤机左右滚筒分别卧底300mm,再将采煤机下行至 110#架以下,由液压支架工将机窝段刮板输送机向老空侧拉回一个步距。3、将采煤机左滚筒运行至 130#架处,拆除左滚筒螺栓,使用两根 2.5m 单体支柱协助,卸下左滚筒,将左滚筒放置到 130#架处的坑内,紧贴煤壁放置,用枕木垫稳,然后用一台 10T 手动葫芦固定在支架顶梁前端的起吊环上。用与卸左滚筒同样的施工方法将采煤机右滚筒卸下,放置到 120#架处的坑内,用一台 10T 手动葫芦固定在支架顶梁前端的起吊环上。4、同时将采煤机左右摇臂调整到合适高度,运行至 110#架以下,通知控制台电工,将刮板输送机、采煤机供电的组合开关停电“”闭锁,悬挂 有人工作,严禁送电 的警示牌,且安排专人看管。5、利用液压支架顶梁前端的起吊环作为起吊点,两台 10T 手动葫芦配合分别将左右滚筒紧贴煤壁拉至工作面上出口处(先拉左滚筒,后拉右滚筒),利用铲板车拉链装车,运输升井,交回动力科。6、利用液压支架顶梁前段的起吊环作为起吊点,两台 10T 手动葫芦配合分别将两新滚筒紧贴煤壁拉至采煤机滚筒卧好的坑内紧贴煤壁放置(先拉右滚筒...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

更换采煤机滚筒的安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
