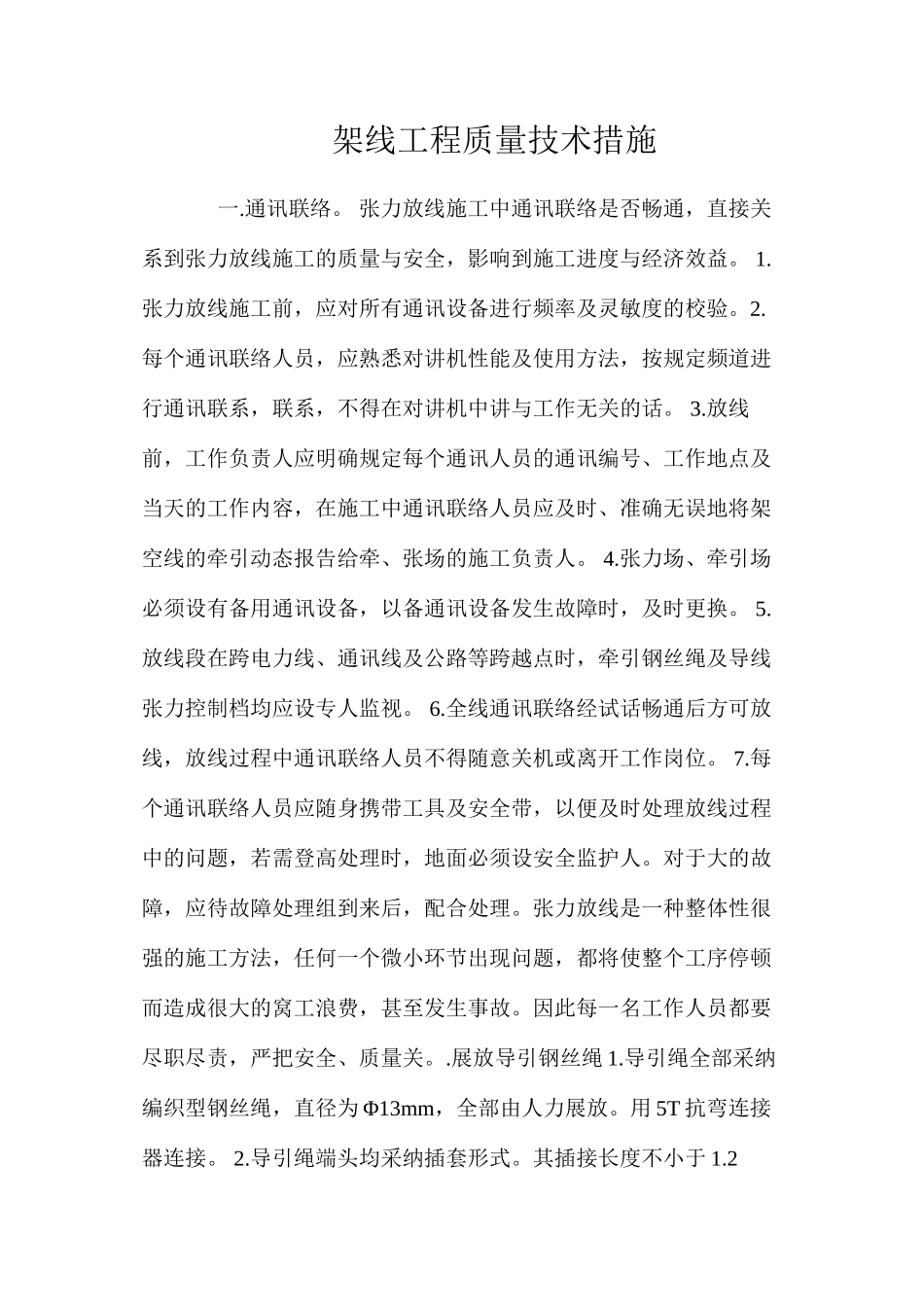

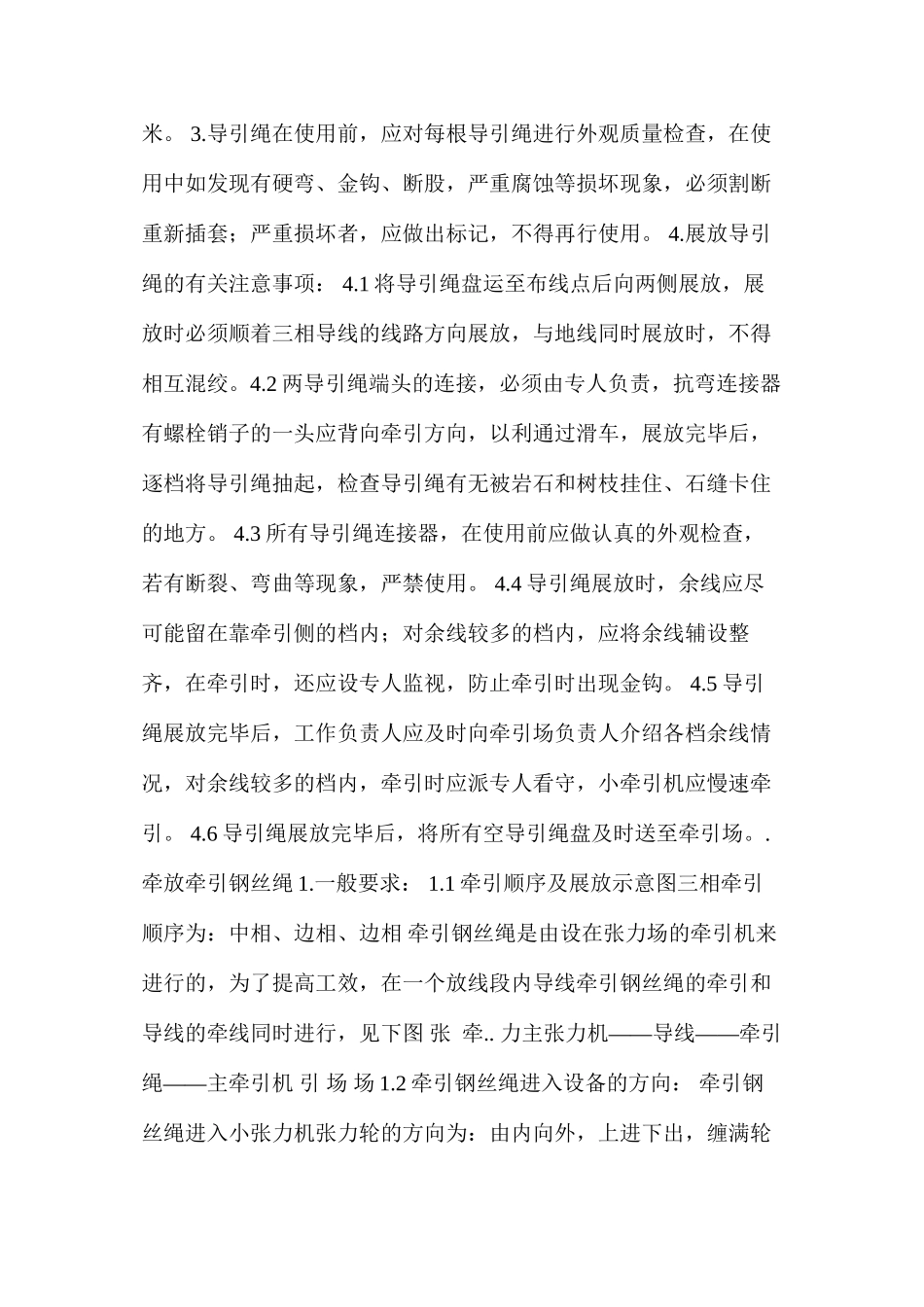

架线工程质量技术措施 一
张力放线施工中通讯联络是否畅通,直接关 系到张力放线施工的质量与安全,影响到施工进度与经济效益
张力放线施工前,应对所有通讯设备进行频率及灵敏度的校验
每个通讯联络人员,应熟悉对讲机性能及使用方法,按规定频道进 行通讯联系,联系,不得在对讲机中讲与工作无关的话
放线前,工作负责人应明确规定每个通讯人员的通讯编号、工作地点及当天的工作内容,在施工中通讯联络人员应及时、准确无误地将架 空线的牵引动态报告给牵、张场的施工负责人
张力场、牵引场 必须设有备用通讯设备,以备通讯设备发生故障时,及时更换
放线段在跨电力线、通讯线及公路等跨越点时,牵引钢丝绳及导线 张力控制档均应设专人监视
全线通讯联络经试话畅通后方可放 线,放线过程中通讯联络人员不得随意关机或离开工作岗位
每个通讯联络人员应随身携带工具及安全带,以便及时处理放线过程中的问题,若需登高处理时,地面必须设安全监护人
对于大的故障,应待故障处理组到来后,配合处理
张力放线是一种整体性很强的施工方法,任何一个微小环节出现问题,都将使整个工序停顿而造成很大的窝工浪费,甚至发生事故
因此每一名工作人员都要尽职尽责,严把安全、质量关
展放导引钢丝绳 1
导引绳全部采纳编织型钢丝绳,直径为 Φ13mm,全部由人力展放
用 5T 抗弯连接 器连接
导引绳端头均采纳插套形式
其插接长度不小于 1
导引绳在使用前,应对每根导引绳进行外观质量检查,在使用中如发现有硬弯、金钩、断股,严重腐蚀等损坏现象,必须割断 重新插套;严重损坏者,应做出标记,不得再行使用
展放导引 绳的有关注意事项: 4
1 将导引绳盘运至布线点后向两侧展放,展放时必须顺着三相导线的线路方向展放,与地线同时展放时,不得相互混绞
2 两导引绳端头的连接,必须由专人负
