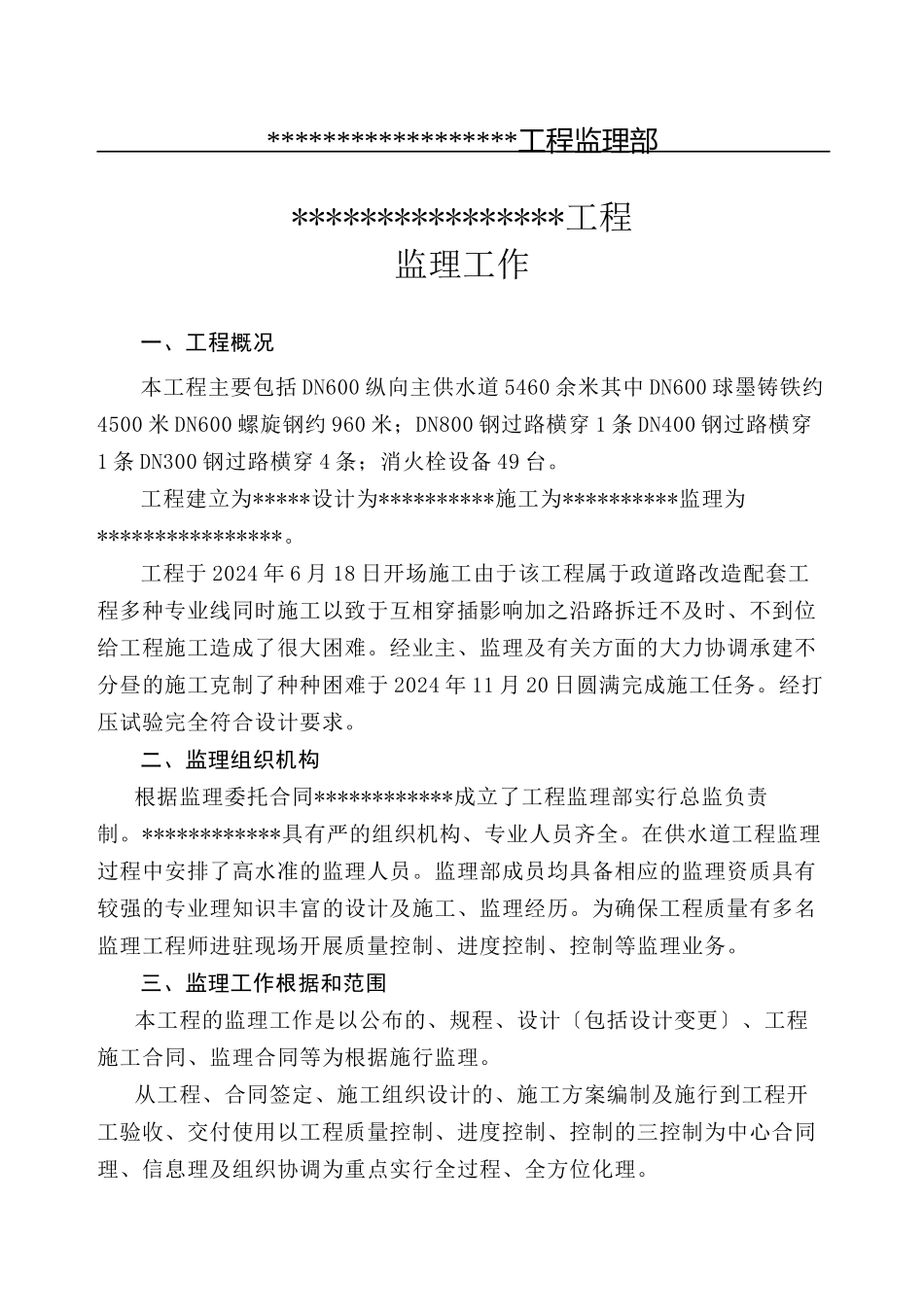

******************工程监理部****************工程监理工作一、工程概况 本工程主要包括 DN600 纵向主供水道 5460 余米其中 DN600 球墨铸铁约4500 米 DN600 螺旋钢约 960 米;DN800 钢过路横穿 1 条 DN400 钢过路横穿1 条 DN300 钢过路横穿 4 条;消火栓设备 49 台。工程建立为*****设计为**********施工为**********监理为****************。工程于 2024 年 6 月 18 日开场施工由于该工程属于政道路改造配套工程多种专业线同时施工以致于互相穿插影响加之沿路拆迁不及时、不到位给工程施工造成了很大困难。经业主、监理及有关方面的大力协调承建不分昼的施工克制了种种困难于 2024 年 11 月 20 日圆满完成施工任务。经打压试验完全符合设计要求。二、监理组织机构根据监理委托合同************成立了工程监理部实行总监负责制。************具有严的组织机构、专业人员齐全。在供水道工程监理过程中安排了高水准的监理人员。监理部成员均具备相应的监理资质具有较强的专业理知识丰富的设计及施工、监理经历。为确保工程质量有多名监理工程师进驻现场开展质量控制、进度控制、控制等监理业务。三、监理工作根据和范围本工程的监理工作是以公布的、规程、设计〔包括设计变更〕、工程施工合同、监理合同等为根据施行监理。从工程、合同签定、施工组织设计的、施工方案编制及施行到工程开工验收、交付使用以工程质量控制、进度控制、控制的三控制为中心合同理、信息理及组织协调为重点实行全过程、全方位化理。四、监理工作制度为保证监理工作的顺利进展和工程质量我们制定了各项监理工作制度和监理施行细那么要求监理人员必须做到:①严格执行法律、法规及工程建立、规程、守法、公正、诚信、科学维护建立〔业主〕和承建〔承包商〕的利益。②熟悉监理业务严格监理热情效劳保证工程质量。③虚心听取建立和承建的合理协调工程承包合同双方的利益实事求是准确反映工程监理情况及时妥善处理各类问题。④坚持原那么秉公办事不谋私利自觉抵抗不正之风。五、监理过程“实行 三控制、两理、一协调〞的监理工作机制重点包括以下几个方面:1.质量控制:施工中对沟槽开挖、道安装、焊接质量、防腐处理、沟槽回填等各道工序严格监理:①审查控制:工程开工前审查施工的施工组织设计、开工申请、质量保证体系、平安消费保证体系及施工才能。②监理全过程控制:保证现场监理工程师到位坚持在施工现场。在施工过程中以旁站监...
