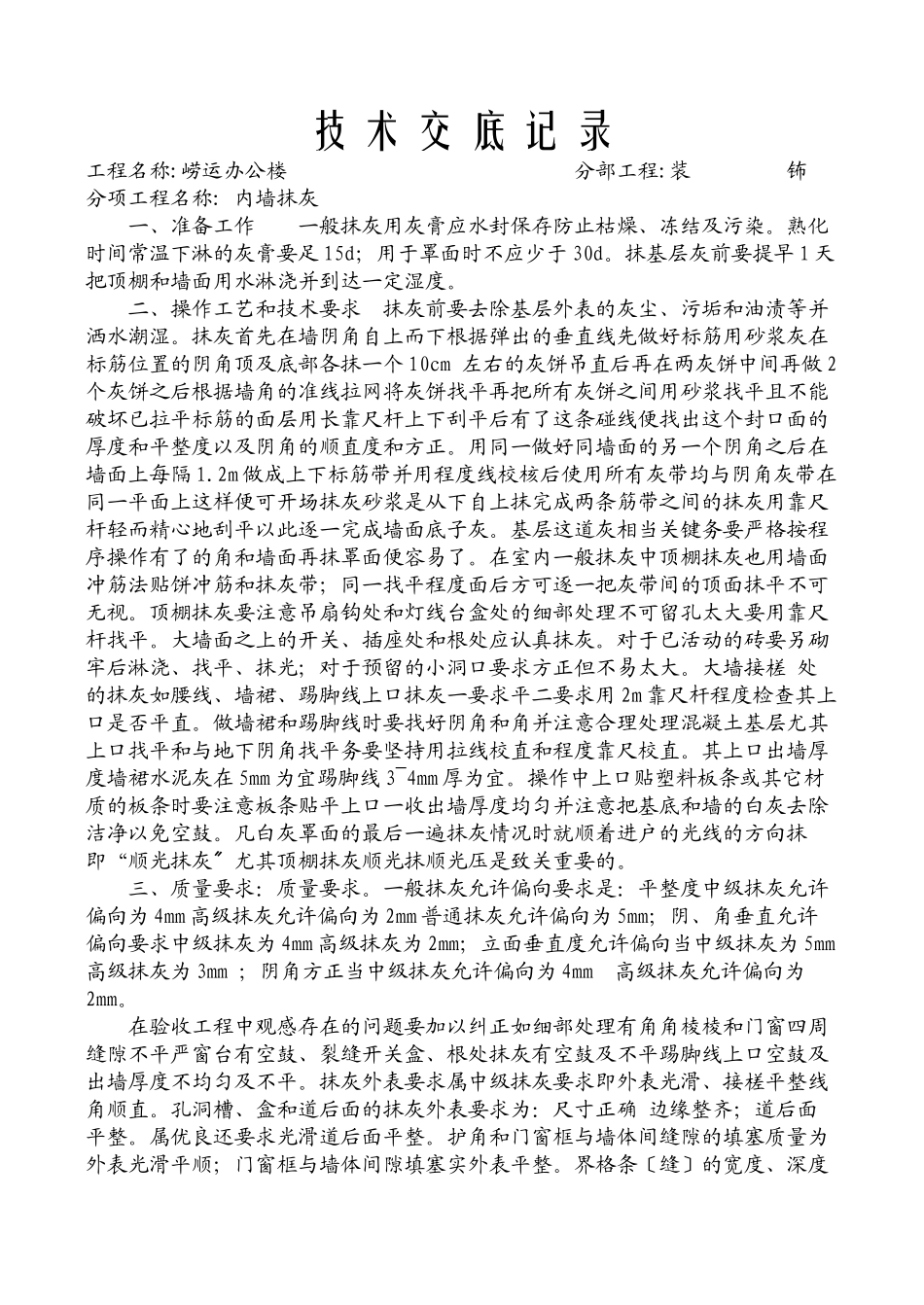

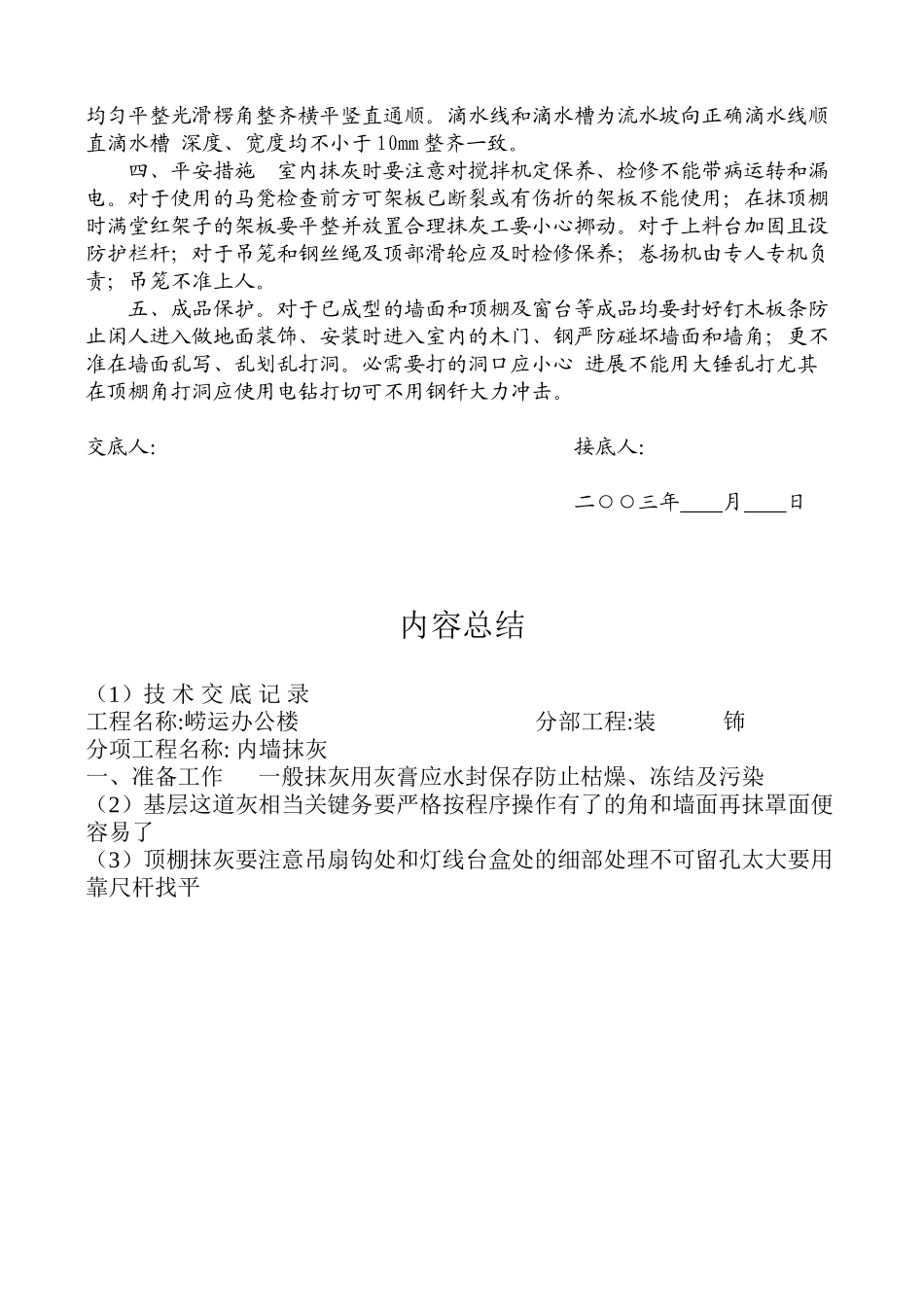

技 术 交 底 记 录工程名称:崂运办公楼 分部工程:装钸分项工程名称: 内墙抹灰一、准备工作 一般抹灰用灰膏应水封保存防止枯燥、冻结及污染
熟化时间常温下淋的灰膏要足 15d;用于罩面时不应少于 30d
抹基层灰前要提早 1 天把顶棚和墙面用水淋浇并到达一定湿度
二、操作工艺和技术要求 抹灰前要去除基层外表的灰尘、污垢和油渍等并洒水潮湿
抹灰首先在墙阴角自上而下根据弹出的垂直线先做好标筋用砂浆灰在标筋位置的阴角顶及底部各抹一个 10cm 左右的灰饼吊直后再在两灰饼中间再做 2个灰饼之后根据墙角的准线拉网将灰饼找平再把所有灰饼之间用砂浆找平且不能破坏已拉平标筋的面层用长靠尺杆上下刮平后有了这条碰线便找出这个封口面的厚度和平整度以及阴角的顺直度和方正
用同一做好同墙面的另一个阴角之后在墙面上每隔 1
2m 做成上下标筋带并用程度线校核后使用所有灰带均与阴角灰带在同一平面上这样便可开场抹灰砂浆是从下自上抹完成两条筋带之间的抹灰用靠尺杆轻而精心地刮平以此逐一完成墙面底子灰
基层这道灰相当关键务要严格按程序操作有了的角和墙面再抹罩面便容易了
在室内一般抹灰中顶棚抹灰也用墙面冲筋法贴饼冲筋和抹灰带;同一找平程度面后方可逐一把灰带间的顶面抹平不可无视
顶棚抹灰要注意吊扇钩处和灯线台盒处的细部处理不可留孔太大要用靠尺杆找平
大墙面之上的开关、插座处和根处应认真抹灰
对于已活动的砖要另砌牢后淋浇、找平、抹光;对于预留的小洞口要求方正但不易太大
大墙接槎 处的抹灰如腰线、墙裙、踢脚线上口抹灰一要求平二要求用 2m 靠尺杆程度检查其上口是否平直
做墙裙和踢脚线时要找好阴角和角并注意合理处理混凝土基层尤其上口找平和与地下阴角找平务要坚持用拉线校直和程度靠尺校直
其上口出墙厚度墙裙水泥灰在 5mm 为宜踢脚线 3~4mm 厚为宜
操作中上口贴塑料板条或其它材质的板条时要注意板条贴平上口一收出墙厚度
