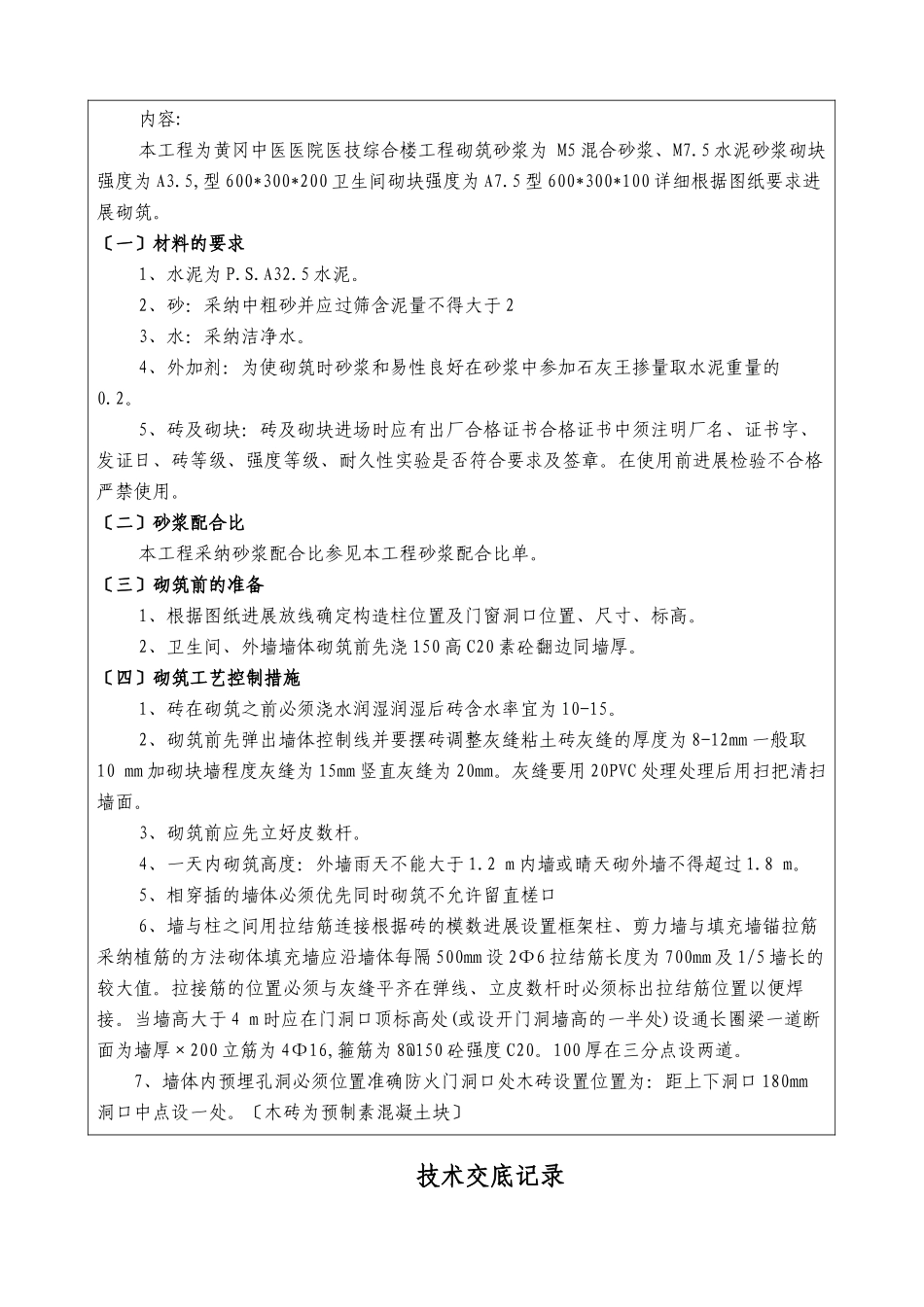

技术交底记录工程名称黄冈中医医院医技综合楼工程部位砌体工程工程编时间2011 年 3 月 17 日技术交底记录内容:本工程为黄冈中医医院医技综合楼工程砌筑砂浆为 M5 混合砂浆、M7
5 水泥砂浆砌块强度为 A3
5,型 600*300*200 卫生间砌块强度为 A7
5 型 600*300*100 详细根据图纸要求进展砌筑
〔一〕材料的要求1、水泥为 P
2、砂:采纳中粗砂并应过筛含泥量不得大于 23、水:采纳洁净水
4、外加剂:为使砌筑时砂浆和易性良好在砂浆中参加石灰王掺量取水泥重量的0
5、砖及砌块:砖及砌块进场时应有出厂合格证书合格证书中须注明厂名、证书字、发证日、砖等级、强度等级、耐久性实验是否符合要求及签章
在使用前进展检验不合格严禁使用

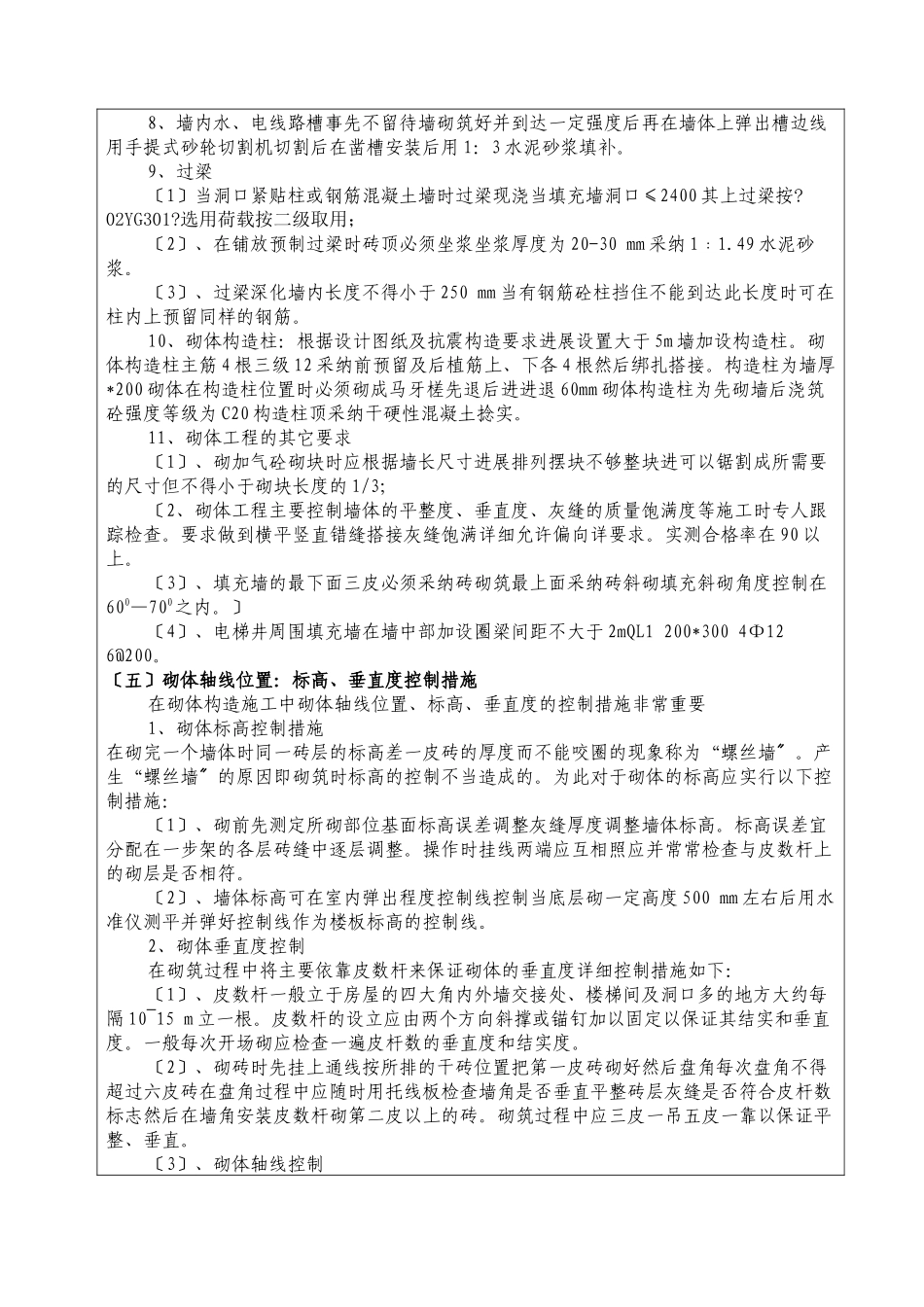

〔二〕砂浆配合比本工程采纳砂浆配合比参见本工程砂浆配合比单
〔三〕砌筑前的准备1、根据图纸进展放线确定构造柱位置及门窗洞口位置、尺寸、标高
2、卫生间、外墙墙体砌筑前先浇 150 高 C20 素砼翻边同墙厚
〔四〕砌筑工艺控制措施1、砖在砌筑之前必须浇水润湿润湿后砖含水率宜为 10-15
2、砌筑前先弹出墙体控制线并要摆砖调整灰缝粘土砖灰缝的厚度为 8-12mm 一般取10 mm 加砌块墙程度灰缝为 15mm 竖直灰缝为 20mm
灰缝要用 20PVC 处理处理后用扫把清扫墙面
3、砌筑前应先立好皮数杆
4、一天内砌筑高度:外墙雨天不能大于 1
2 m 内墙或晴天砌外墙不得超过 1
5、相穿插的墙体必须优先同时砌筑不允许留直槎口6、墙与柱之间用拉结筋连接根据砖的模数进展设置框架柱、剪力墙与填充墙锚拉筋采纳植筋的方法砌体填充墙应沿墙体每隔 500mm 设 2Ф6 拉结筋长度为 700mm 及 1/5 墙长的较大值
拉接筋的位置必须与灰缝平齐在弹线、立皮数杆时必须标出拉结筋位置以便焊接
