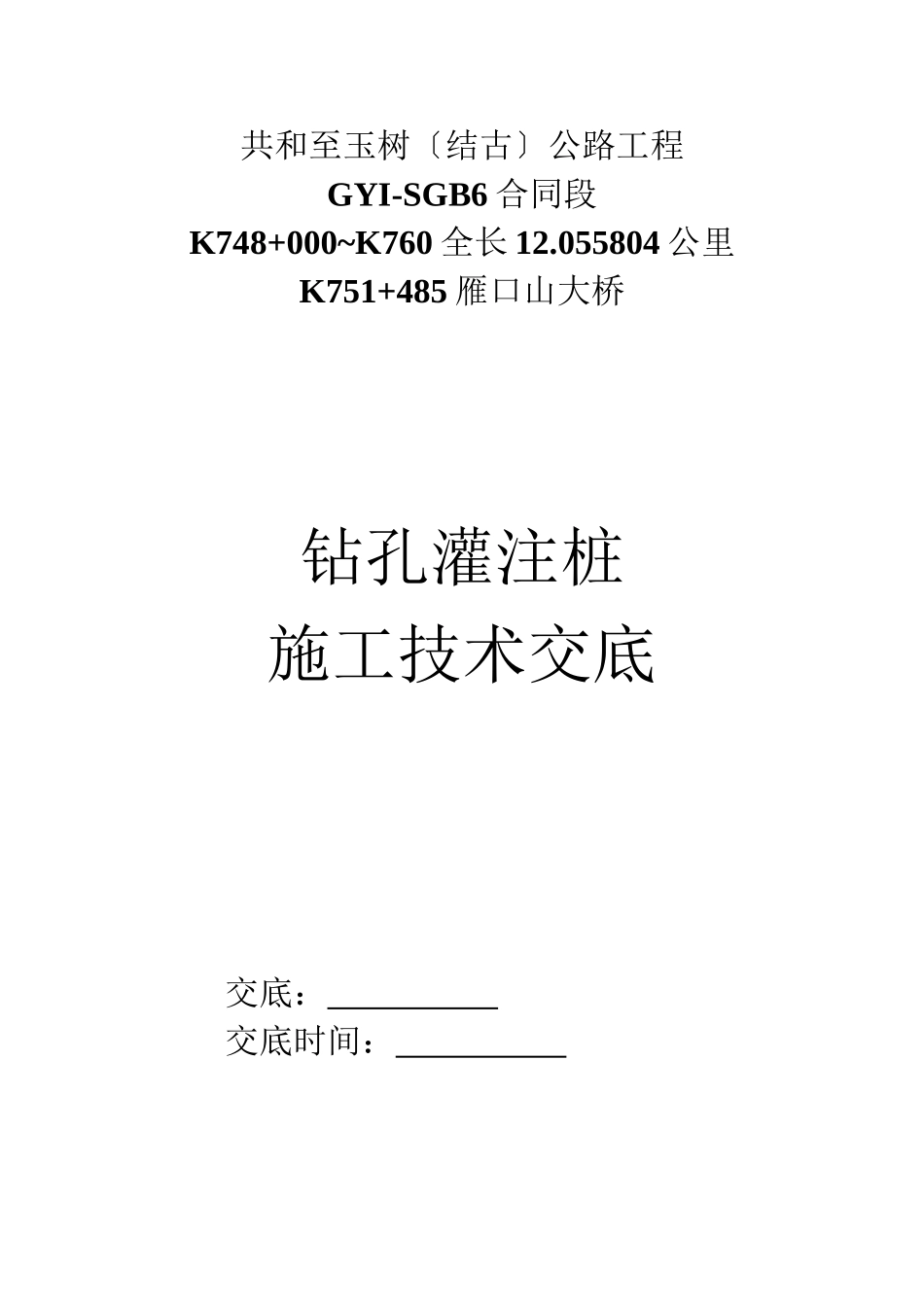

共和至玉树〔结古〕公路工程GYI-SGB6 合同段K748+000~K760 全长 12
055804 公里K751+485 雁口山大桥钻孔灌注桩施工技术交底交底: 交底时间: 人员签到编时间备注1234567891011121314151617181920灌注桩根底机械钻孔技术交底工程概况雁口山大桥全长 367 米桩基采纳 C30 混凝土
共有桩基 42 根其中 φ1200 桩基 16 根、φ1500 桩基 32 根、φ1600 桩基 36 根
一、施工要求1
施工场地应能满足钻孔机及其他机械作业的要求
旱地区域地基应平整、坚实;浅水区域应采纳筑岛施工;山丘地区应平整机械作业平台作业平台应根据施工荷载、桥梁设计要求、工程地质状况进展施工设计
同时钻孔施工的相邻桩孔净距不得小于 5m;两桩〔地下部)之间净距小于 5m 时待一桩所浇筑的混凝土强度达5MPa 后方可进展另桩钻孔施工
泥浆护壁成孔时孔口应设护筒;埋设护筒后至钻孔之前应在孔口设护栏和平安标志
护壁泥浆原料应为性能合格的黏土或其他符合环保要求的材料;现场应设泥浆沉淀池泥浆残渣应及时清理并妥善处理不得随意排放污染环境;泥浆不断循环使用过程中应加强理始终保持泥浆性能符合要求;泥浆沉淀池周围应设防护栏杆和平安标志
旱地和浅水域护筒埋深不宜小于原地面以下 1
5m;砂性土应将护筒周围 50cm~80cm 和护筒底 50cm 范围内换填并夯实粘性土
护筒应巩固、不漏水内壁平滑、无凸起;护筒顶端高程应高于地下水位或施工间的河湖水位 2
0m 以上旱地钻孔护筒顶端高程应高出地面 30cm;护筒内径应比孔径大20cm 以上
钻孔作业要求:(1) 施工场地应平整、坚实;现场应划定作业区非施工人员制止入内
(2) 钻孔应连续作业建立交接班制并形成;施工中严禁人员进入孔内作业
(3) 使用全套钻机钻
