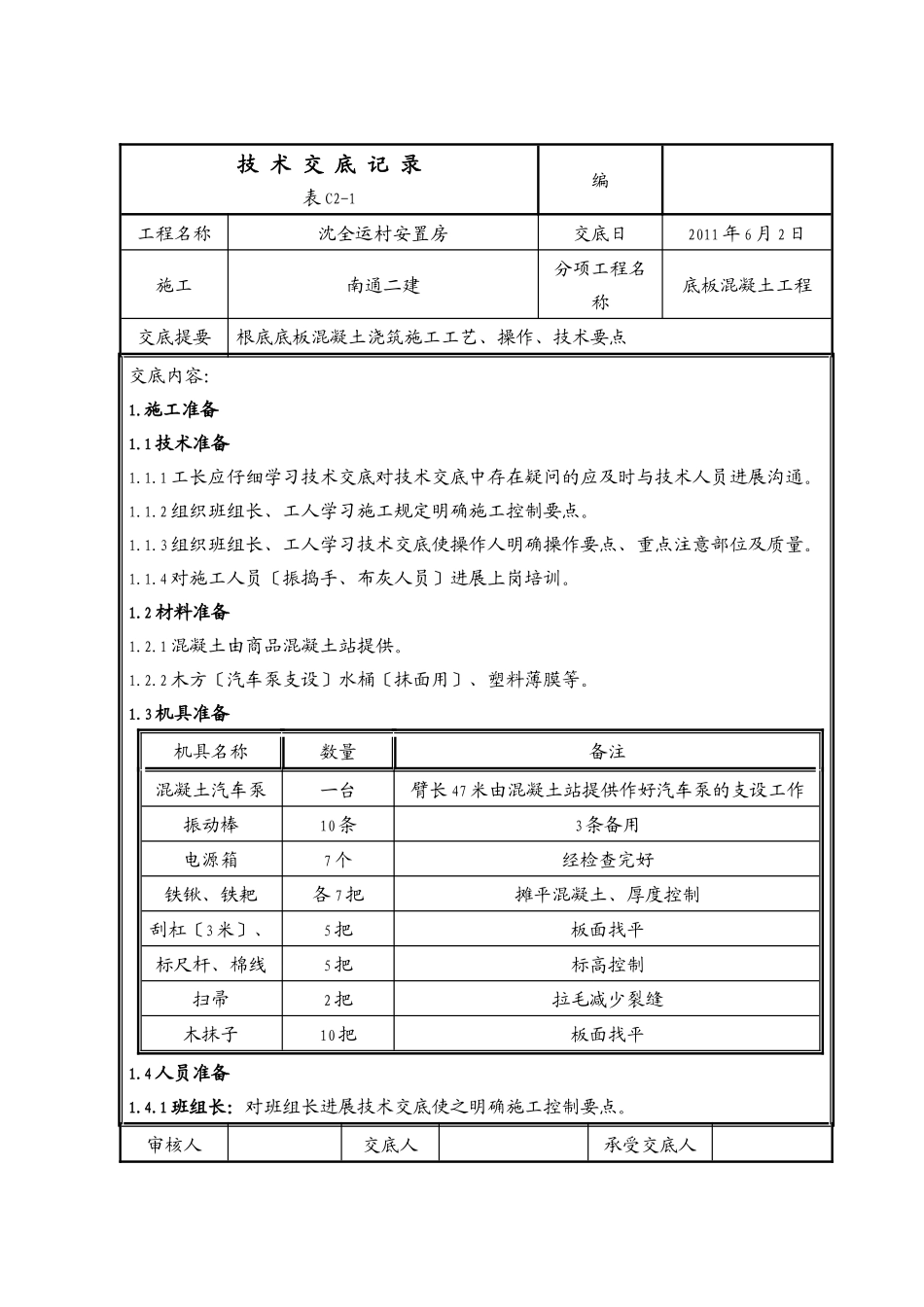

技 术 交 底 记 录表 C2-1编 工程名称沈全运村安置房交底日2011 年 6 月 2 日施工南通二建分项工程名称底板混凝土工程交底提要根底底板混凝土浇筑施工工艺、操作、技术要点交底内容: 1
1 技术准备1
1 工长应仔细学习技术交底对技术交底中存在疑问的应及时与技术人员进展沟通
2 组织班组长、工人学习施工规定明确施工控制要点
3 组织班组长、工人学习技术交底使操作人明确操作要点、重点注意部位及质量
4 对施工人员〔振捣手、布灰人员〕进展上岗培训
2 材料准备1
1 混凝土由商品混凝土站提供
2 木方〔汽车泵支设〕水桶〔抹面用〕、塑料薄膜等
3 机具准备机具名称数量备注混凝土汽车泵一台臂长 47 米由混凝土站提供作好汽车泵的支设工作振动棒10 条3 条备用电源箱7 个经检查完好铁锹、铁耙各 7 把摊平混凝土、厚度控制刮杠〔3 米〕、5 把板面找平标尺杆、棉线5 把标高控制扫帚2 把拉毛减少裂缝木抹子10 把板面找平1
4 人员准备1
1 班组长:对班组长进展技术交底使之明确施工控制要点
审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份
2、当做分项工程施工技术交底时应填写“分项工程名称栏其它技术交底可不填〞写
技 术 交 底 记 录表 C2-1编 工程名称沈全运村安置房交底日2011 年 6 月 2 日施工南通二建分项工程名称底板混凝土工程交底提要根底底板混凝土浇筑施工工艺、操作、技术要点交底内容: 1

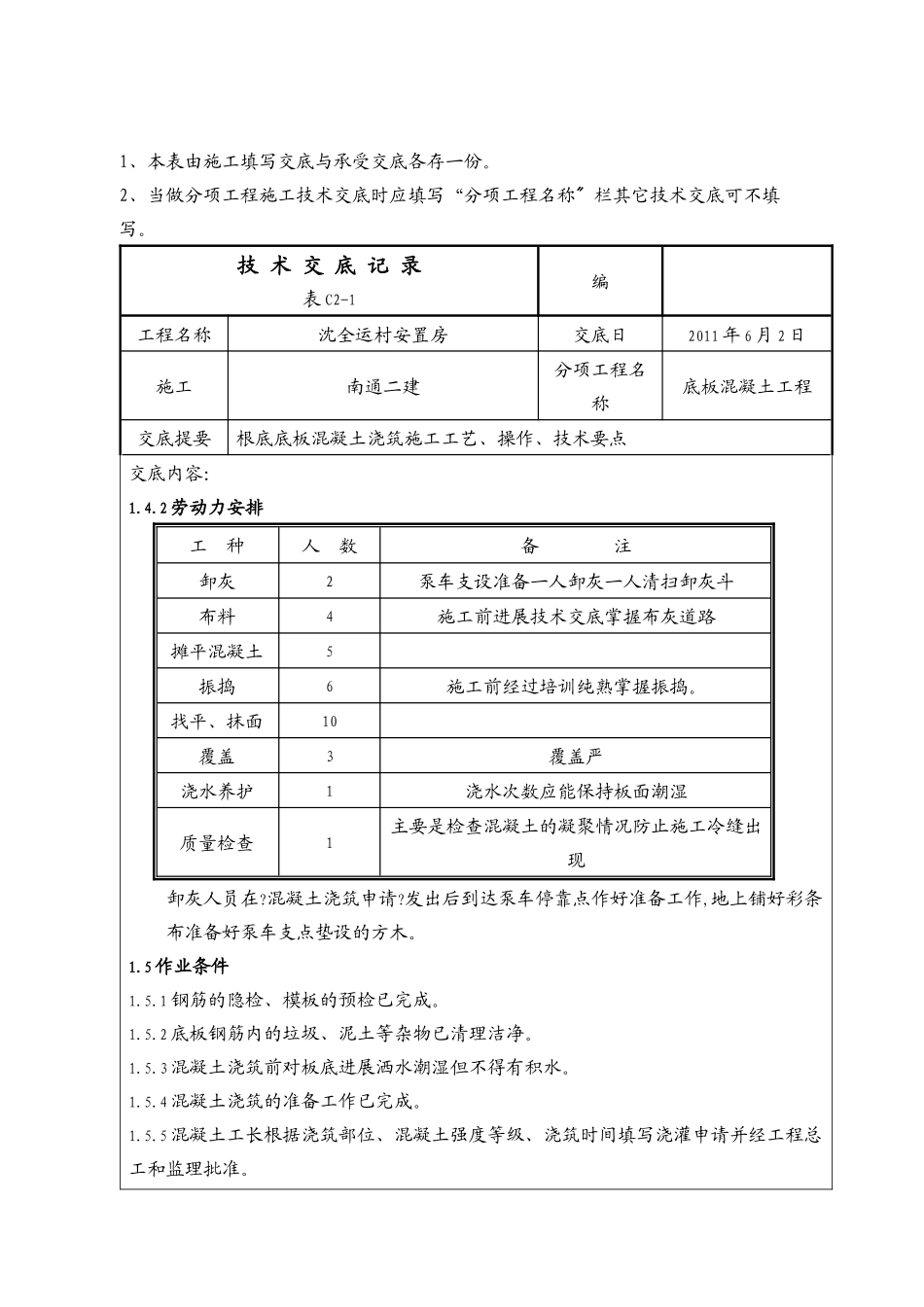

2 劳动力安排工 种人 数备 注卸灰2泵车支设准备一人卸灰一人清扫卸灰斗布料4施工前进展技术交底掌握布灰道路摊平混凝土5振捣6施工前经过培训纯熟掌握振捣
找平、抹面10覆盖3覆盖严浇水养护1浇水次数应能保持板面潮湿质量检查1主要是检查混凝土的凝聚情况防止施工冷缝出现卸灰人员在
