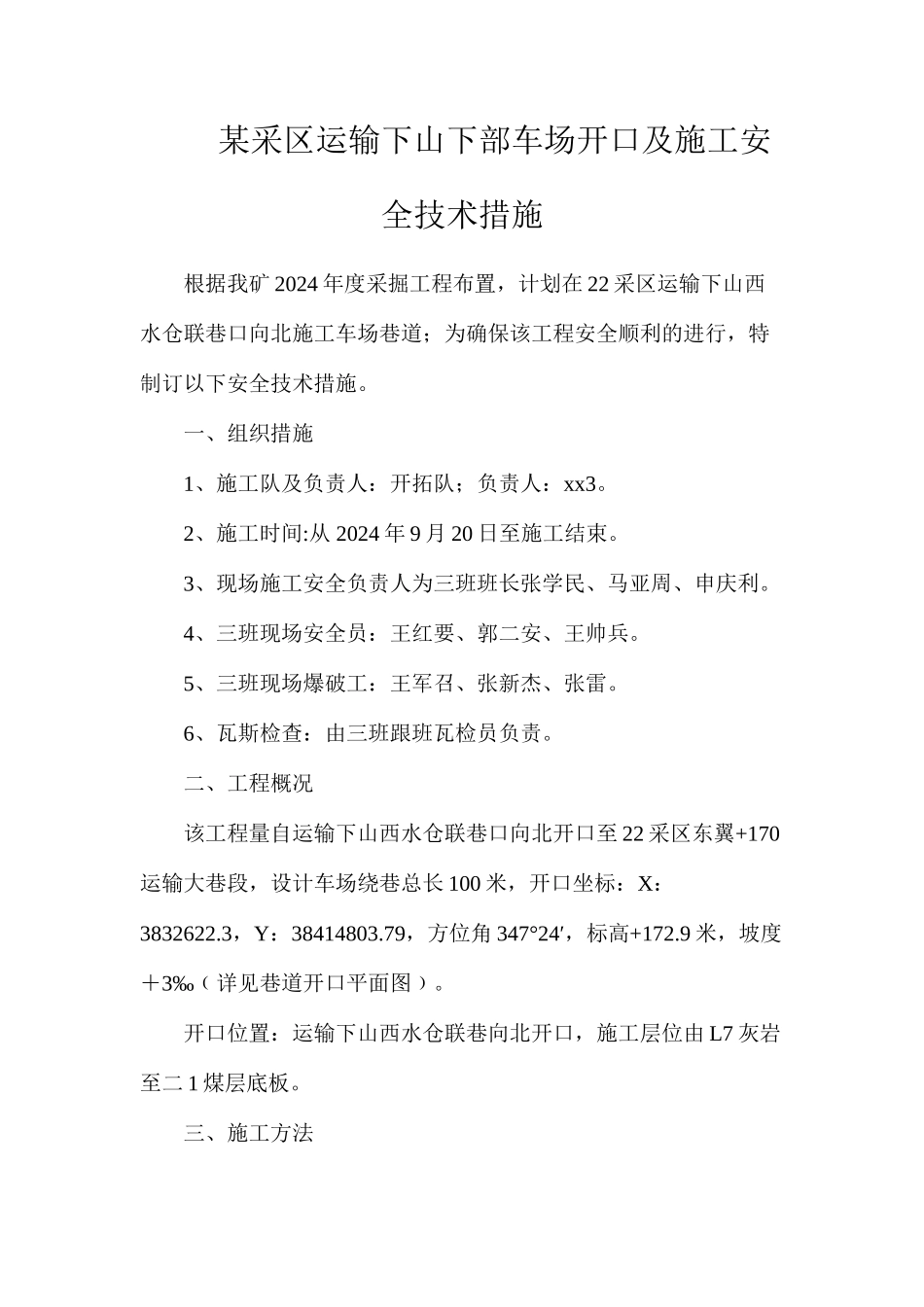

某采区运输下山下部车场开口及施工安全技术措施根据我矿 2024 年度采掘工程布置,计划在 22 采区运输下山西水仓联巷口向北施工车场巷道;为确保该工程安全顺利的进行,特制订以下安全技术措施
一、组织措施1、施工队及负责人:开拓队;负责人:xx3
2、施工时间: 从 2024 年 9 月 20 日至施工结束
3、现场施工安全负责人为三班班长张学民、马亚周、申庆利
4、三班现场安全员:王红要、郭二安、王帅兵
5、三班现场爆破工:王军召、张新杰、张雷
6、瓦斯检查:由三班跟班瓦检员负责
二、工程概况该工程量自运输下山西水仓联巷口向北开口至 22 采区东翼+170运输大巷段,设计车场绕巷总长 100 米,开口坐标:X:3832622
3,Y:38414803
79,方位角 347°24′,标高+172
9 米,坡度+3‰﹙详见巷道开口平面图﹚
开口位置:运输下山西水仓联巷向北开口,施工层位由 L7 灰岩至二 1 煤层底板

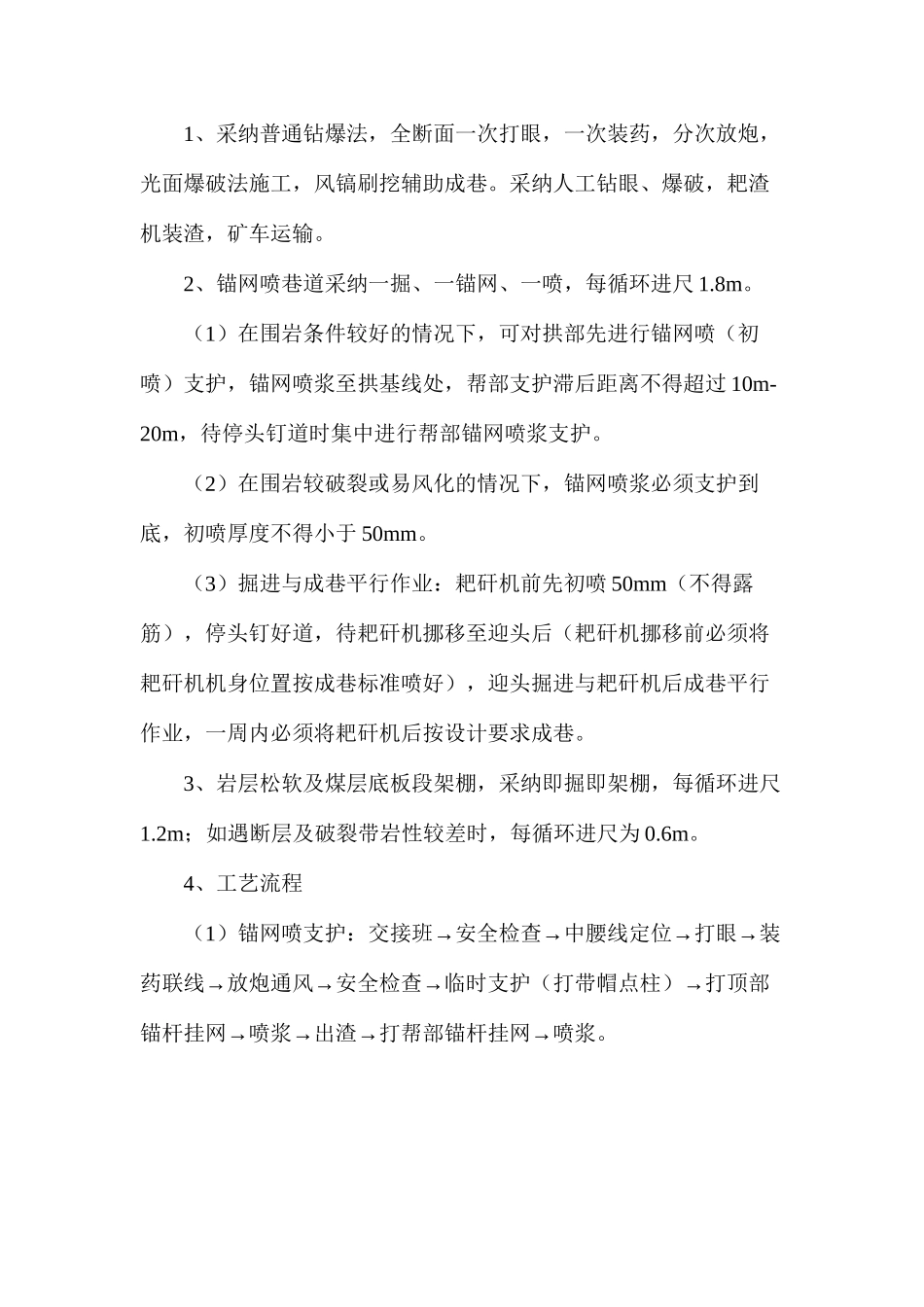

三、施工方法1、采纳普通钻爆法,全断面一次打眼,一次装药,分次放炮,光面爆破法施工,风镐刷挖辅助成巷

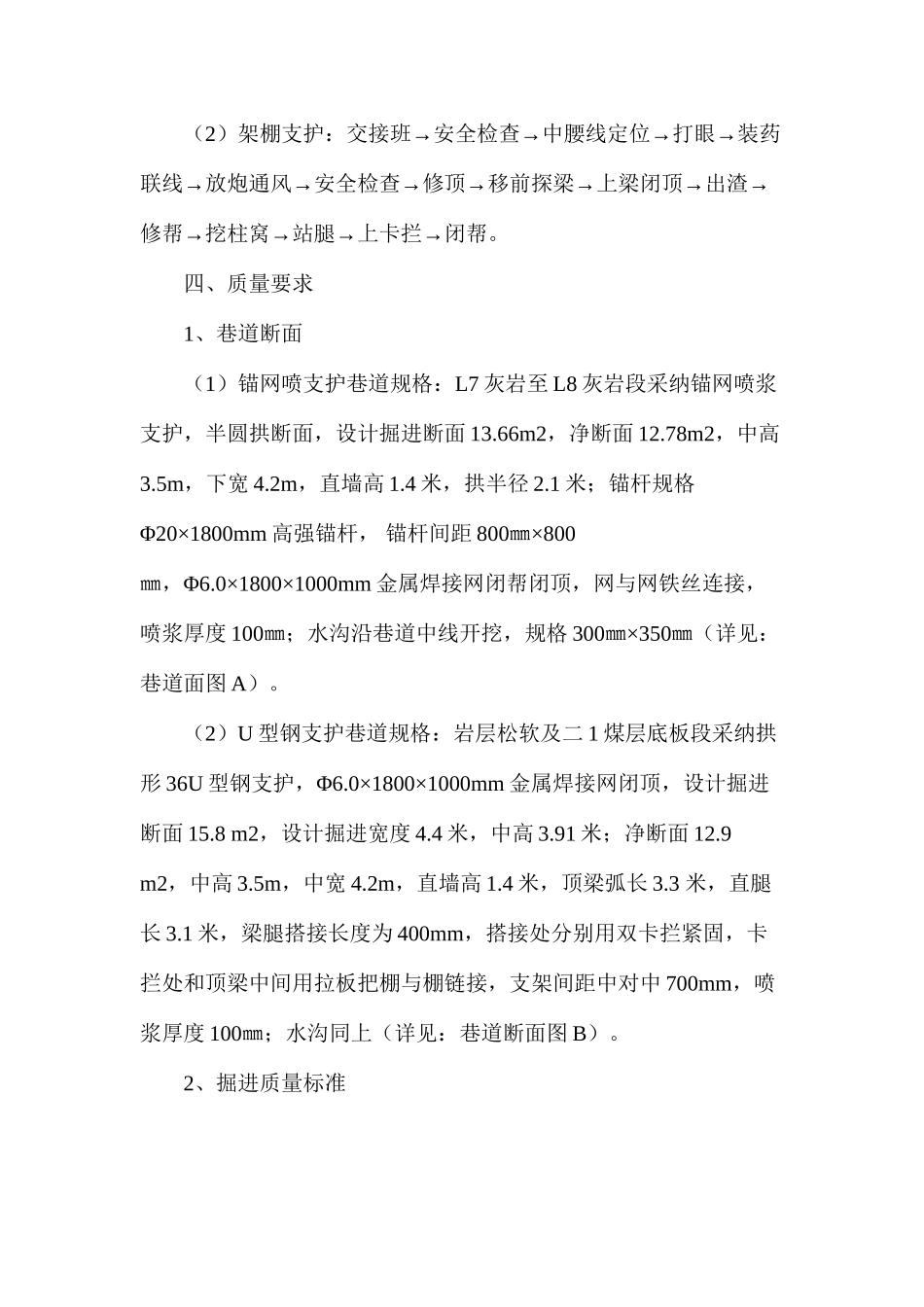

采纳人工钻眼、爆破,耙渣机装渣,矿车运输
2、锚网喷巷道采纳一掘、一锚网、一喷,每循环进尺 1
(1)在围岩条件较好的情况下,可对拱部先进行锚网喷(初喷)支护,锚网喷浆至拱基线处,帮部支护滞后距离不得超过 10m-20m,待停头钉道时集中进行帮部锚网喷浆支护
(2)在围岩较破裂或易风化的情况下,锚网喷浆必须支护到底,初喷厚度不得小于 50mm
(3)掘进与成巷平行作业:耙矸机前先初喷 50mm(不得露筋),停头钉好道,待耙矸机挪移至迎头后(耙矸机挪移前必须将耙矸机机身位置按成巷标准喷好),迎头掘进与耙矸机后成巷平行作业,一周内必须将耙矸机后按设计要求成巷
3、岩层松软及煤层底板段架棚,采纳即掘即架棚,每循环进尺1
2m;如遇断层及破裂带岩性较差时,每循环进尺
