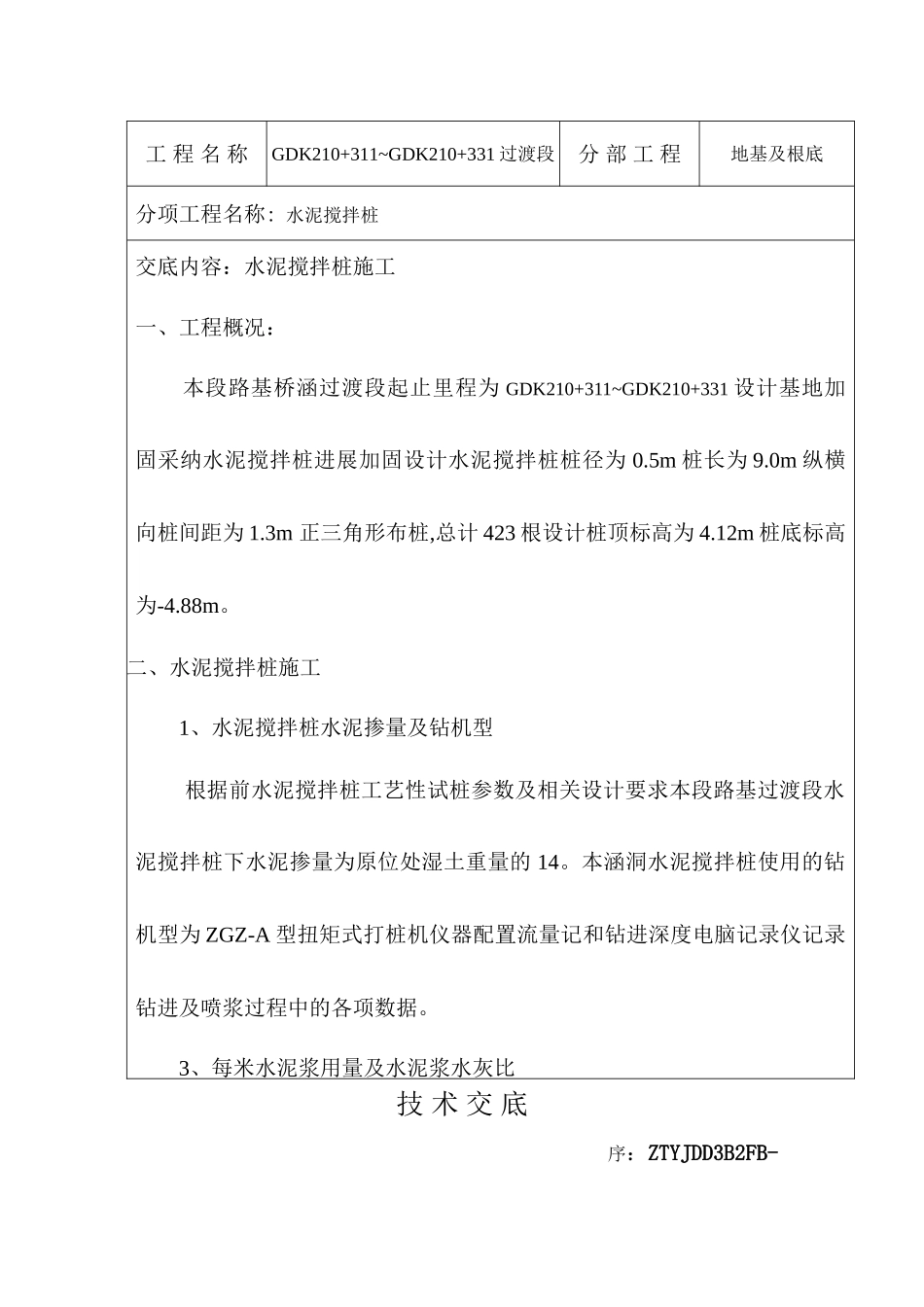

德大铁路综合Ⅲ标段GDK210+311~GDK210+331 过渡段水泥搅拌桩施工平安技术交底 审批: 中铁一集团德大铁路综合Ⅲ标段工程经理部 二一年十一月〇〇 技 术 交 底 序:ZTYJDD3B2FB- 工 程 名 称GDK210+311~GDK210+331 过渡段 分 部 工 程地基及根底分项工程名称: 水泥搅拌桩交底内容:水泥搅拌桩施工一、工程概况:本段路基桥涵过渡段起止里程为 GDK210+311~GDK210+331 设计基地加固采纳水泥搅拌桩进展加固设计水泥搅拌桩桩径为 0
5m 桩长为 9
0m 纵横向桩间距为 1
3m 正三角形布桩,总计 423 根设计桩顶标高为 4
12m 桩底标高为-4
二、水泥搅拌桩施工1、水泥搅拌桩水泥掺量及钻机型 根据前水泥搅拌桩工艺性试桩参数及相关设计要求本段路基过渡段水泥搅拌桩下水泥掺量为原位处湿土重量的 14
本涵洞水泥搅拌桩使用的钻机型为 ZGZ-A 型扭矩式打桩机仪器配置流量记和钻进深度电脑记录仪记录钻进及喷浆过程中的各项数据
3、每米水泥浆用量及水泥浆水灰比 技 术 交 底序:ZTYJDD3B2FB- 工 程 名 称GDK210+311~GDK210+331 过渡段 分 部 工 程地基及根底分项工程名称: 水泥搅拌桩4、水泥搅拌桩施工程序:① 桩基就位对中放好搅拌桩桩位后挪动搅拌桩机到达指定桩位桩位偏向≤50mm
② 调整导向架垂直度采纳全站仪或吊线锤双向控制导向架垂直度按设计标准要求钻杆偏向
