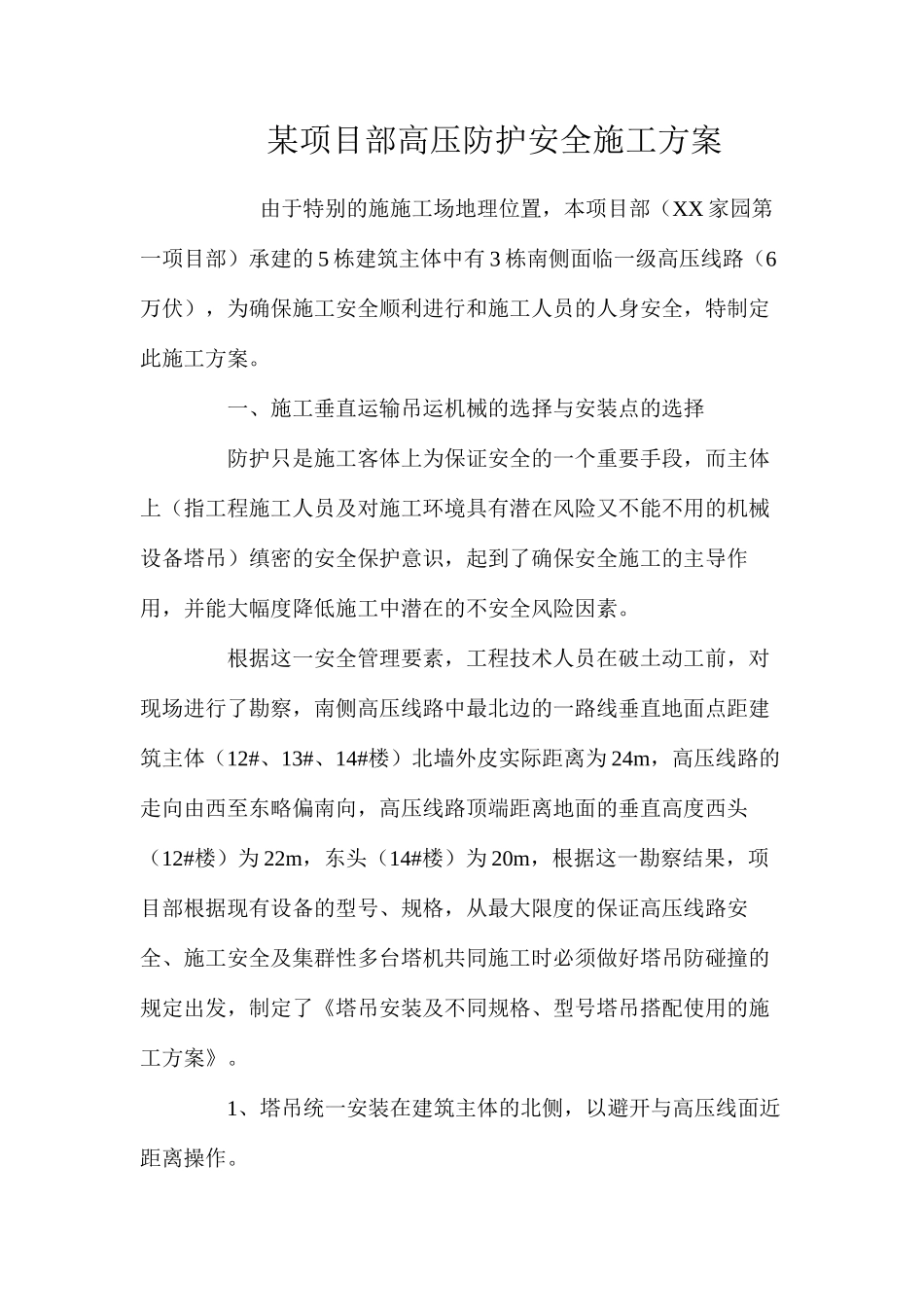

某项目部高压防护安全施工方案 由于特别的施施工场地理位置,本项目部(XX 家园第一项目部)承建的 5 栋建筑主体中有 3 栋南侧面临一级高压线路(6万伏),为确保施工安全顺利进行和施工人员的人身安全,特制定此施工方案
一、施工垂直运输吊运机械的选择与安装点的选择 防护只是施工客体上为保证安全的一个重要手段,而主体上(指工程施工人员及对施工环境具有潜在风险又不能不用的机械设备塔吊)缜密的安全保护意识,起到了确保安全施工的主导作用,并能大幅度降低施工中潜在的不安全风险因素
根据这一安全管理要素,工程技术人员在破土动工前,对现场进行了勘察,南侧高压线路中最北边的一路线垂直地面点距建筑主体(12#、13#、14#楼)北墙外皮实际距离为 24m,高压线路的走向由西至东略偏南向,高压线路顶端距离地面的垂直高度西头(12#楼)为 22m,东头(14#楼)为 20m,根据这一勘察结果,项目部根据现有设备的型号、规格,从最大限度的保证高压线路安全、施工安全及集群性多台塔机共同施工时必须做好塔吊防碰撞的规定出发,制定了《塔吊安装及不同规格、型号塔吊搭配使用的施工方案》
1、塔吊统一安装在建筑主体的北侧,以避开与高压线面近距离操作

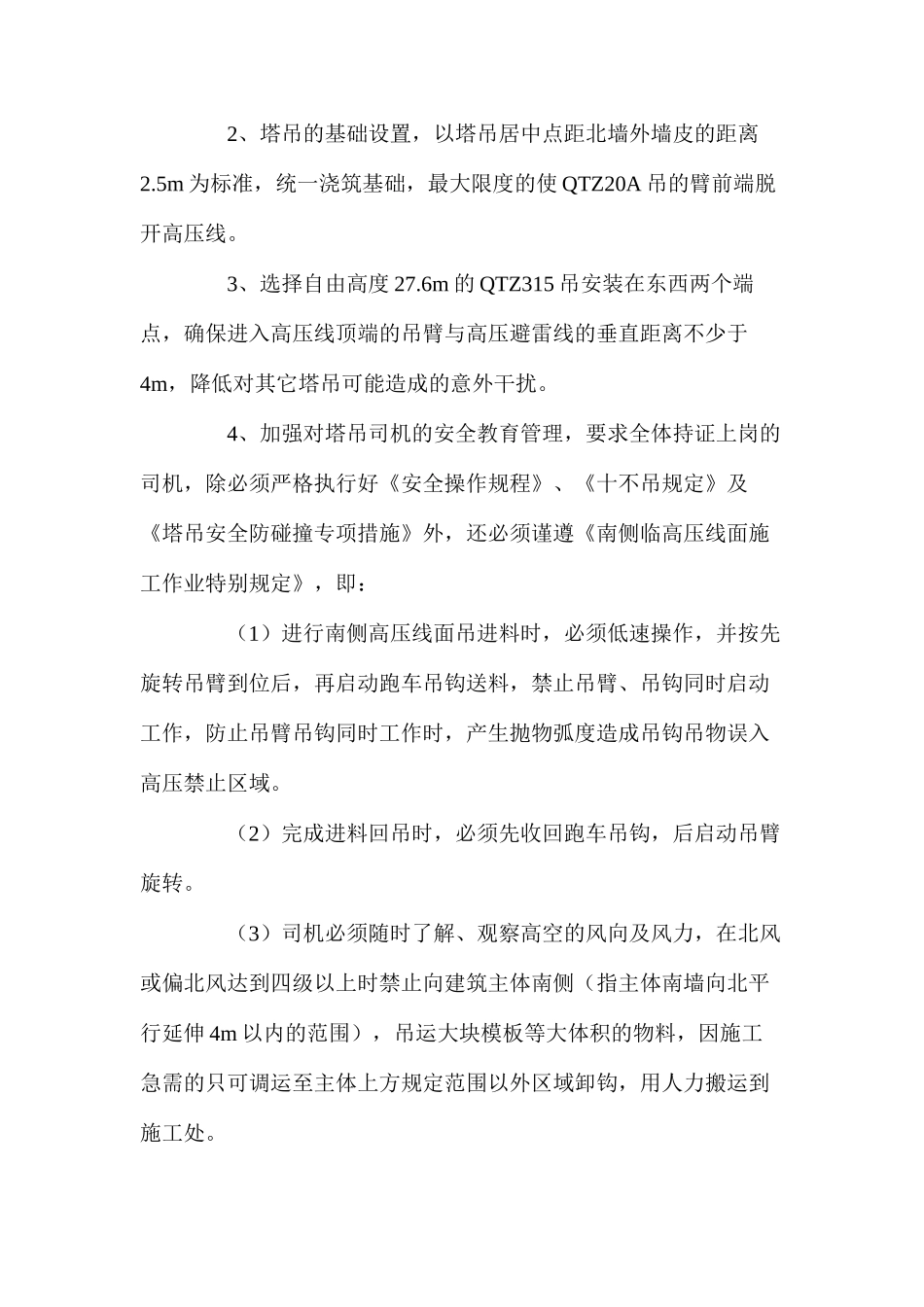

2、塔吊的基础设置,以塔吊居中点距北墙外墙皮的距离2
5m 为标准,统一浇筑基础,最大限度的使 QTZ20A 吊的臂前端脱开高压线
3、选择自由高度 27
6m 的 QTZ315 吊安装在东西两个端点,确保进入高压线顶端的吊臂与高压避雷线的垂直距离不少于4m,降低对其它塔吊可能造成的意外干扰
4、加强对塔吊司机的安全教育管理,要求全体持证上岗的司机,除必须严格执行好《安全操作规程》、《十不吊规定》及《塔吊安全防碰撞专项措施》外,还必须谨遵《南侧临高压线面施工作业特别规定》,即: (1)进行南侧高压线面吊进料时,必须低速操作,并按先旋转吊臂到位后,再启动跑车
