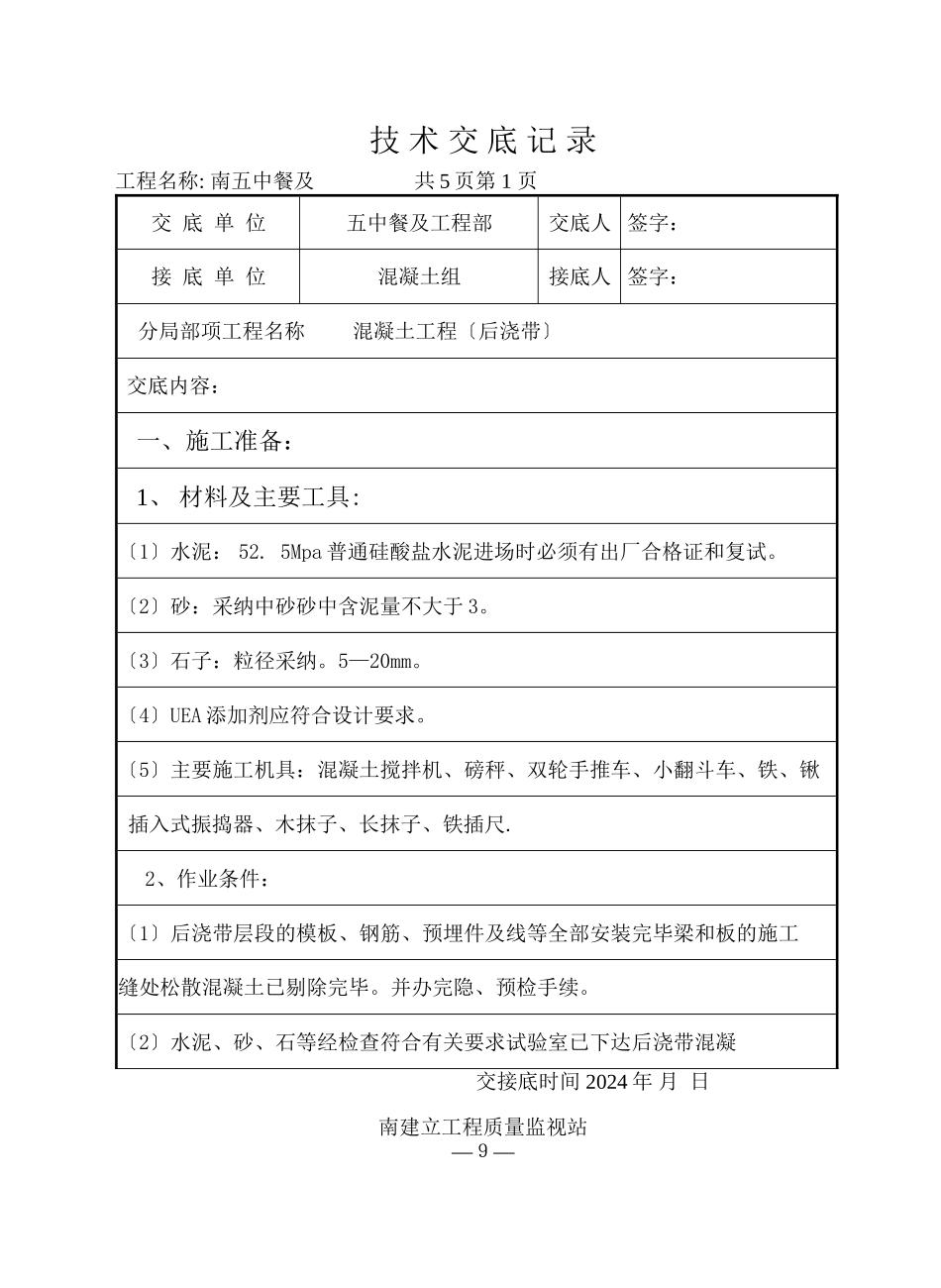

技 术 交 底 记 录 工程名称: 南五中餐及 共 5 页第 1 页 交 底 单 位五中餐及工程部交底人 签字: 接 底 单 位混凝土组接底人 签字: 分局部项工程名称混凝土工程〔后浇带〕 交底内容: 一、施工准备: 1、 材料及主要工具:〔1 〕水泥: 52
5Mpa 普通硅酸盐水泥进场时必须有出厂合格证和复试
〔2〕砂:采纳中砂砂中含泥量不大于 3
〔3〕石子:粒径采纳
5—20mm
〔4〕UEA 添加剂应符合设计要求
〔5〕主要施工机具:混凝土搅拌机、磅秤、双轮手推车、小翻斗车、铁、锹插入式振捣器、木抹子、长抹子、铁插尺
2、作业条件:〔1〕后浇带层段的模板、钢筋、预埋件及线等全部安装完毕梁和板的施工缝处松散混凝土已剔除完毕
并办完隐、预检手续
〔2〕水泥、砂、石等经检查符合有关要求试验室已下达后浇带混凝 交接底时间 2024 年 月 日南建立工程质量监视站——9 技 术 交 底 记 录 工程名称: 南五中餐及 共 5 页第 2 页 交 底 单 位五中餐及工程部交底人 签字: 接 底 单 位混凝土组接底人 签字: 分局部项工程名称 交底内容:土配合比单
〔3〕检查磅称计量准确振捣器经检查运转合格
施工班组已接到全面技术交底混凝土浇灌已下达
二、施工工艺:1、工艺流程: →→→→作业准备混凝土搅拌混凝土运输混凝土浇筑与振捣养护 2、作业准备:浇筑混凝土前应将模板内的杂物及钢筋上的油污去除洁净并检查钢筋的水泥砂浆垫块是否垫好
3、混凝土搅拌:〔1〕根据配合比确定每盘各种材料用量及车辆重量分别定好水泥、砂、石 各个磅秤
在上料时应车车过磅
〔2〕装料顺序:先倒入石子再装水泥最后倒砂子
〔3〕 搅拌时间:为使用混凝土搅拌均匀自全部拌合料装入搅拌筒中起到混 交接底时间 2024 年 月 日南建立工程质量监视站——9 技 术 交 底 记 录 工程名称: 南五中餐及 共
