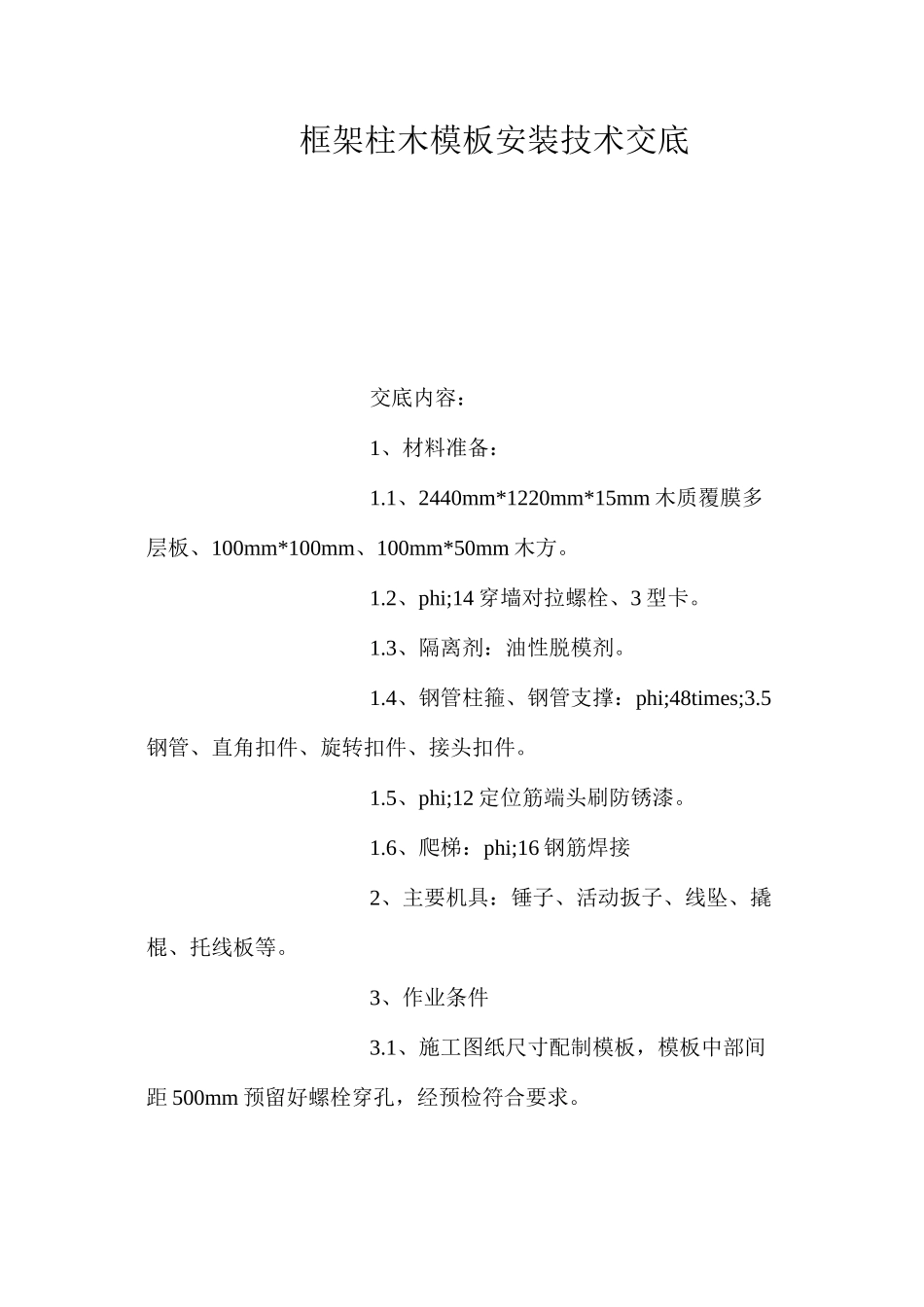

框架柱木模板安装技术交底交底内容:1、材料准备:1
1、2440mm*1220mm*15mm 木质覆膜多层板、100mm*100mm、100mm*50mm 木方
2、phi;14 穿墙对拉螺栓、3 型卡
3、隔离剂:油性脱模剂
4、钢管柱箍、钢管支撑:phi;48times;3
5钢管、直角扣件、旋转扣件、接头扣件
5、phi;12 定位筋端头刷防锈漆
6、爬梯:phi;16 钢筋焊接2、主要机具:锤子、活动扳子、线坠、撬棍、托线板等
3、作业条件3
1、施工图纸尺寸配制模板,模板中部间距 500mm 预留好螺栓穿孔,经预检符合要求

2、柱轴线、边线、500mm 控制线已用墨线弹至基础梁上或楼板上,经预检符合要求
3、柱钢筋绑扎完毕,预留、预埋完毕,保护层厚度满足要求,并经验收符合要求
4、柱水平施工缝已处理完毕
5、在柱皮线外 5mm 已粘贴50times;20mm 厚海绵条
6、柱模板已刷好油性脱模剂,并经预检合格
7、安装模板的脚手架已搭设完毕,并经验收合格
4、操作工艺4
1、工艺流程弹柱位置线 rarr;安装柱模 rarr;安装柱箍 rarr;安装斜撑 rarr;办预检
2、安装前的准备4

1、施工缝处处理:混凝土终凝后,在柱上弹上墨线后(线的位置为梁底上 3-5mm),审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填
技术交底记录表 C2-1编号工程名称北京中德丰泉环保科技园科研楼交底日期2024 年 4 月 22 日施工单位北京城建二建设工程有限公司分项工程名称模板工程交底提要框架柱木模板安装技术交底交底内容:用云石机切割,深度 2mm,再用錾子剔除表面浮浆和松动石子,见坚硬石子,并用水冲洗洁净,表面无积水现
