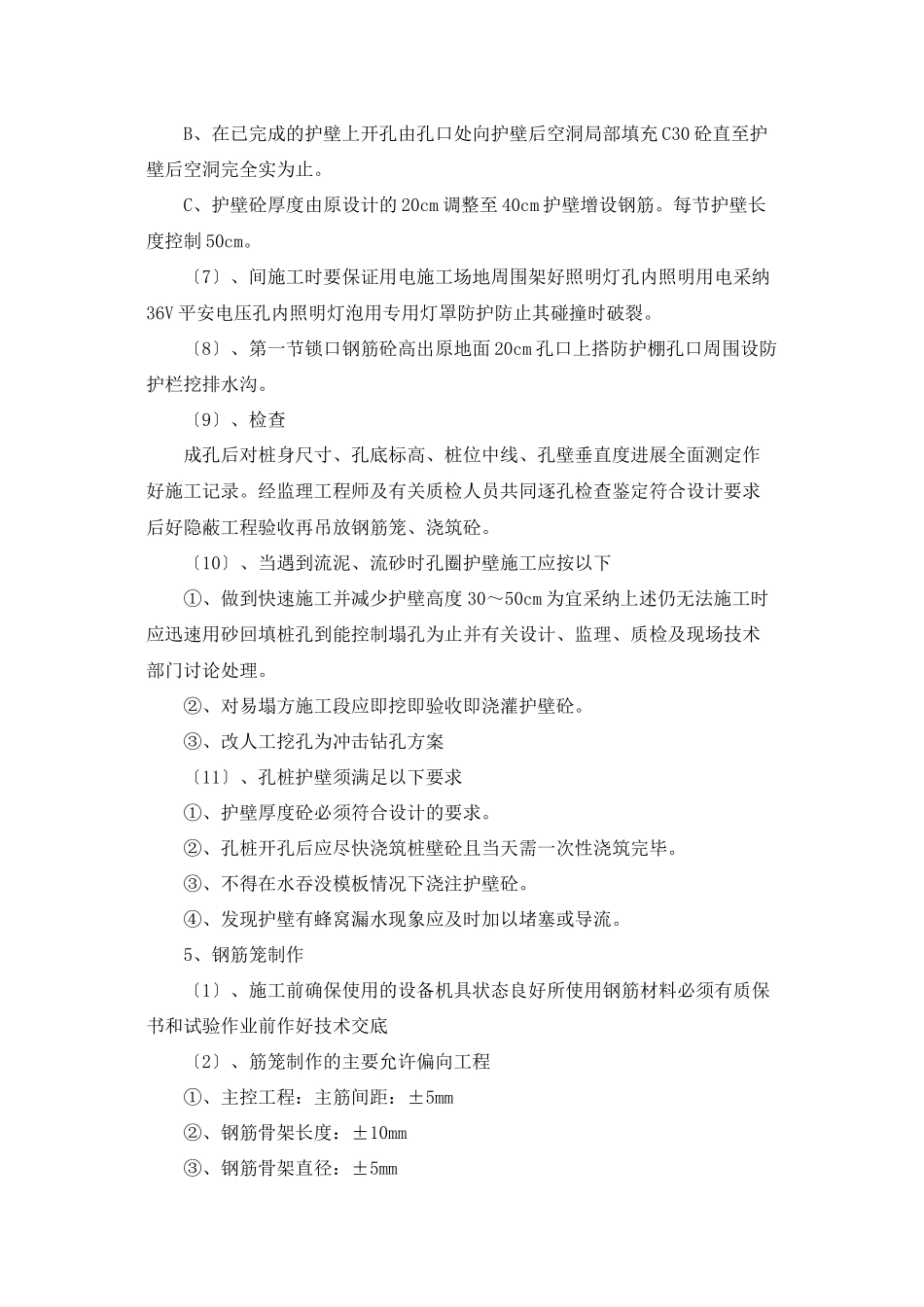

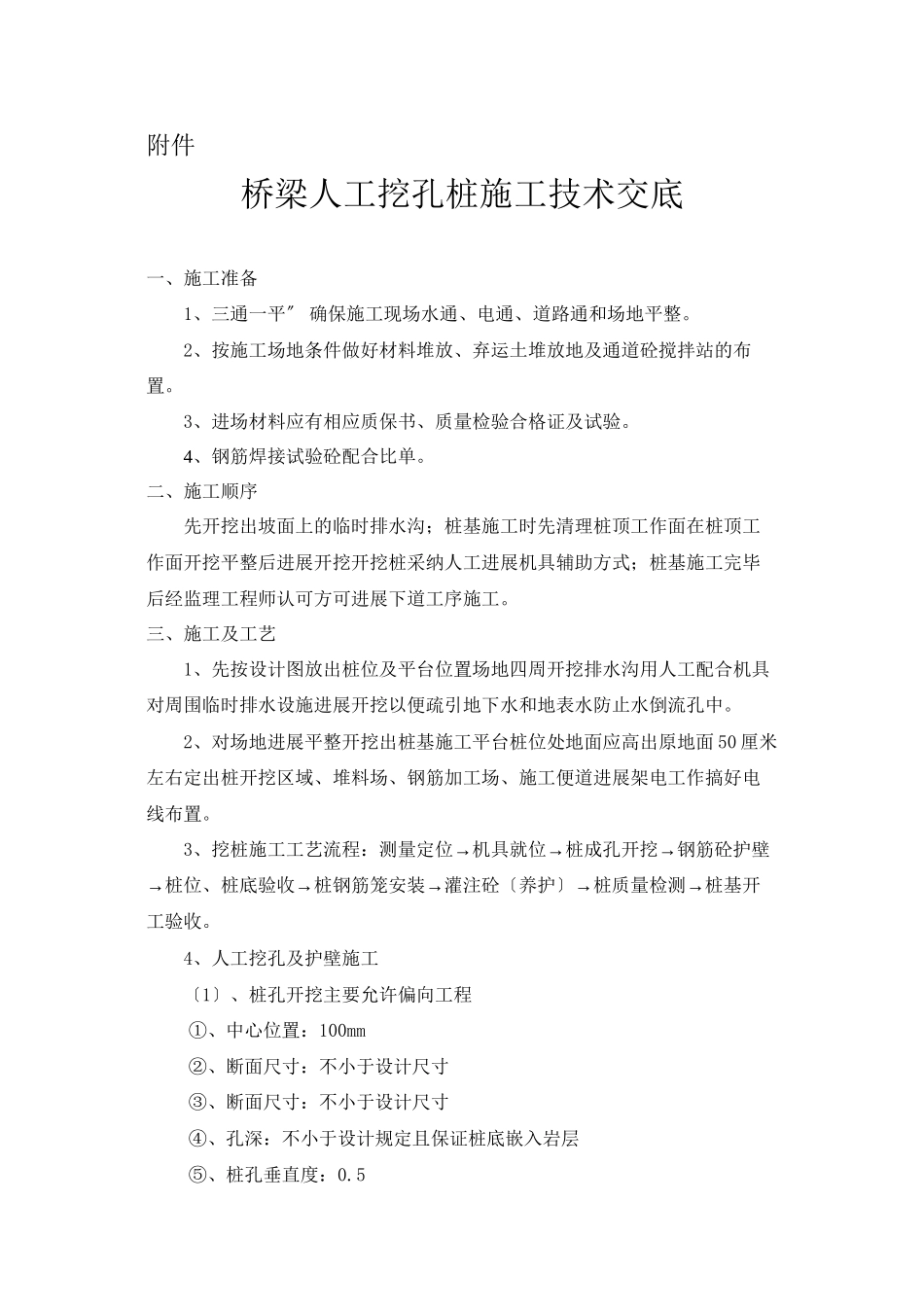

附件桥梁人工挖孔桩施工技术交底一、施工准备1、 三通一平〞 确保施工现场水通、电通、道路通和场地平整
2、按施工场地条件做好材料堆放、弃运土堆放地及通道砼搅拌站的布置
3、进场材料应有相应质保书、质量检验合格证及试验
4、钢筋焊接试验砼配合比单
二、施工顺序先开挖出坡面上的临时排水沟;桩基施工时先清理桩顶工作面在桩顶工作面开挖平整后进展开挖开挖桩采纳人工进展机具辅助方式;桩基施工完毕后经监理工程师认可方可进展下道工序施工
三、施工及工艺1、先按设计图放出桩位及平台位置场地四周开挖排水沟用人工配合机具对周围临时排水设施进展开挖以便疏引地下水和地表水防止水倒流孔中
2、对场地进展平整开挖出桩基施工平台桩位处地面应高出原地面 50 厘米左右定出桩开挖区域、堆料场、钢筋加工场、施工便道进展架电工作搞好电线布置
3→→→、挖桩施工工艺流程:测量定位机具就位桩成孔开挖钢筋砼护壁→→→→→桩位、桩底验收桩钢筋笼安装灌注砼〔养护〕桩质量检测桩基开工验收
4、人工挖孔及护壁施工 〔1〕、桩孔开挖主要允许偏向工程①、中心位置:100mm②、断面尺寸:不小于设计尺寸③、断面尺寸:不小于设计尺寸④、孔深:不小于设计规定且保证桩底嵌入岩层⑤、桩孔垂直度:0

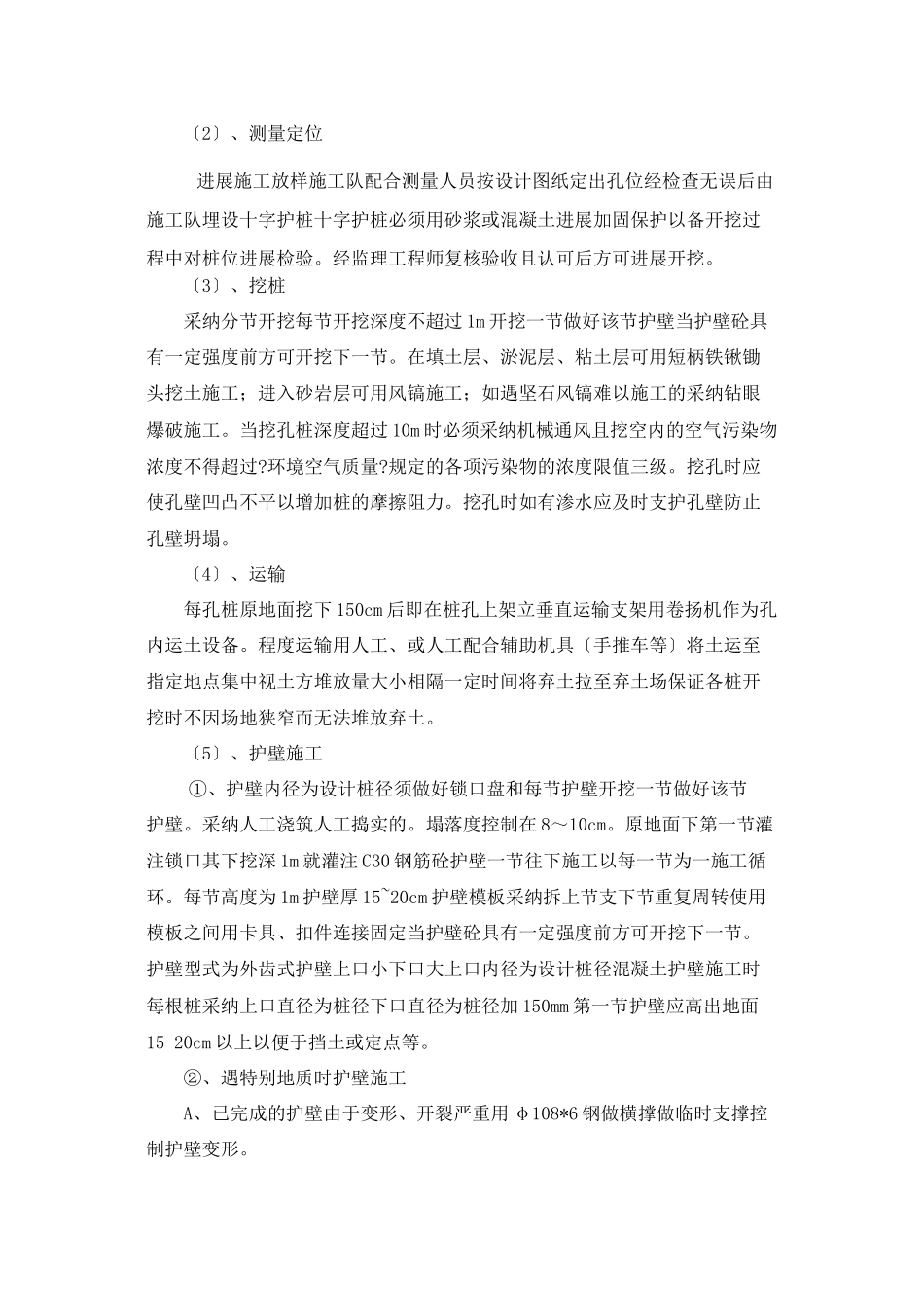

5〔2〕、测量定位 进展施工放样施工队配合测量人员按设计图纸定出孔位经检查无误后由施工队埋设十字护桩十字护桩必须用砂浆或混凝土进展加固保护以备开挖过程中对桩位进展检验
经监理工程师复核验收且认可后方可进展开挖
〔3〕、挖桩采纳分节开挖每节开挖深度不超过 1m 开挖一节做好该节护壁当护壁砼具有一定强度前方可开挖下一节
在填土层、淤泥层、粘土层可用短柄铁锹锄头挖土施工;进入砂岩层可用风镐施工;如遇坚石风镐难以施工的采纳钻眼爆破施工
当挖孔桩深度超过 10m 时必须采纳机械通风且挖空内的空气污染物浓度不得超过
环境空气质量
规定的各项污染物的浓度
