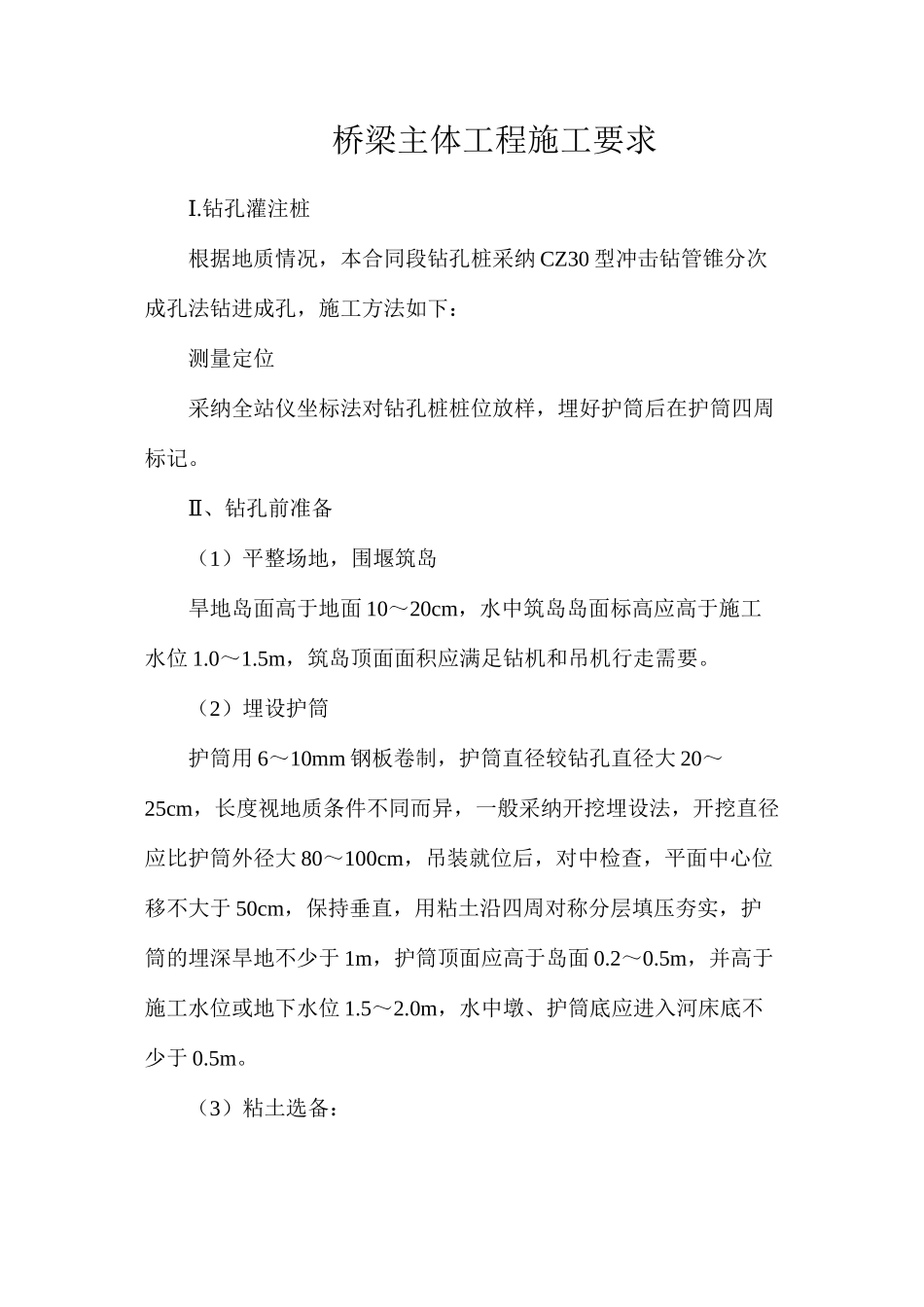

桥梁主体工程施工要求
Ⅰ 钻孔灌注桩根据地质情况,本合同段钻孔桩采纳 CZ30 型冲击钻管锥分次成孔法钻进成孔,施工方法如下:测量定位采纳全站仪坐标法对钻孔桩桩位放样,埋好护筒后在护筒四周标记
Ⅱ、钻孔前准备(1)平整场地,围堰筑岛旱地岛面高于地面 10~20cm,水中筑岛岛面标高应高于施工水位 1
5m,筑岛顶面面积应满足钻机和吊机行走需要
(2)埋设护筒护筒用 6~10mm 钢板卷制,护筒直径较钻孔直径大 20~25cm,长度视地质条件不同而异,一般采纳开挖埋设法,开挖直径应比护筒外径大 80~100cm,吊装就位后,对中检查,平面中心位移不大于 50cm,保持垂直,用粘土沿四周对称分层填压夯实,护筒的埋深旱地不少于 1m,护筒顶面应高于岛面 0
5m,并高于施工水位或地下水位 1
0m,水中墩、护筒底应进入河床底不少于 0

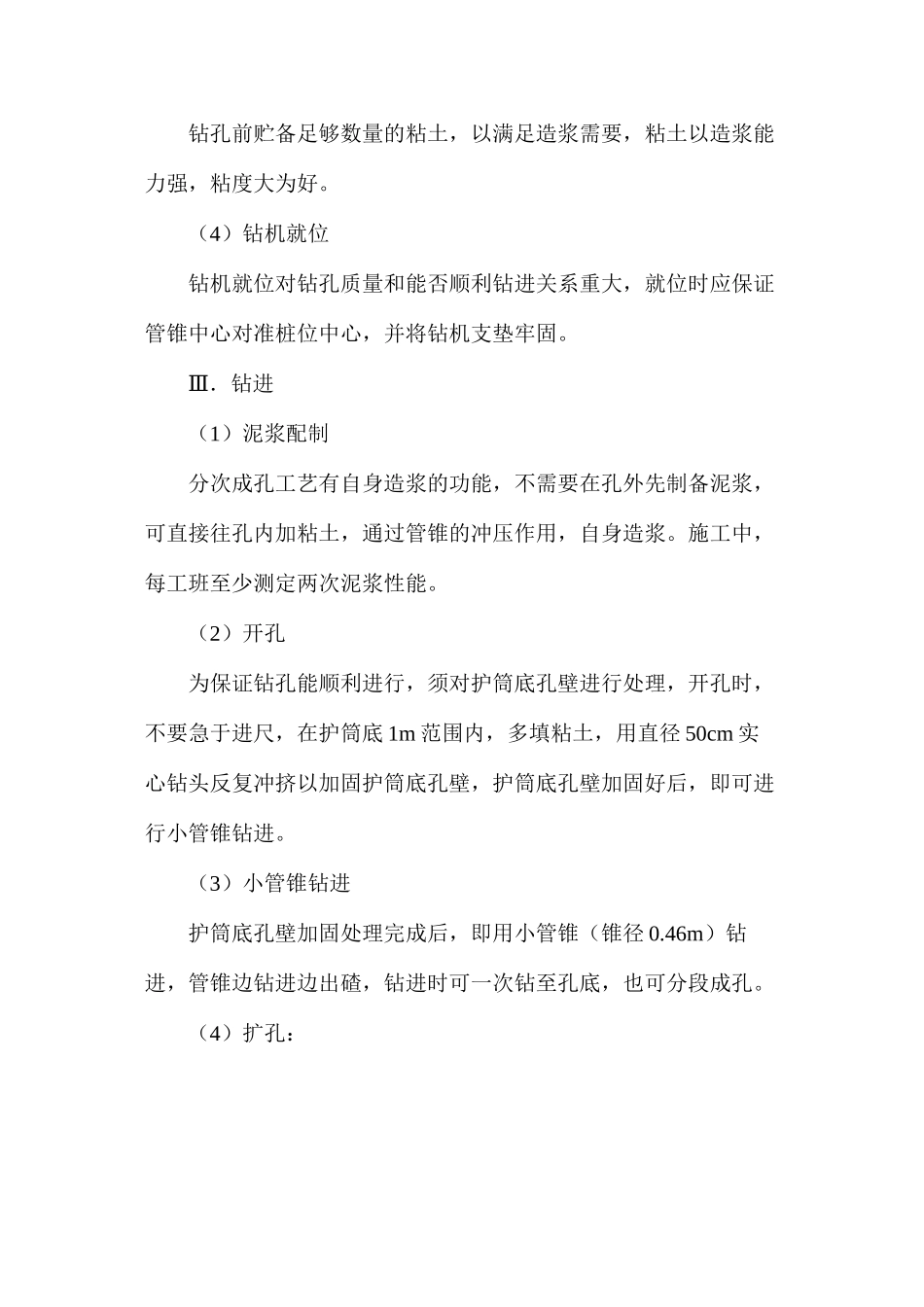

(3)粘土选备:钻孔前贮备足够数量的粘土,以满足造浆需要,粘土以造浆能力强,粘度大为好
(4)钻机就位钻机就位对钻孔质量和能否顺利钻进关系重大,就位时应保证管锥中心对准桩位中心,并将钻机支垫牢固
Ⅲ.钻进(1)泥浆配制分次成孔工艺有自身造浆的功能,不需要在孔外先制备泥浆,可直接往孔内加粘土,通过管锥的冲压作用,自身造浆
施工中,每工班至少测定两次泥浆性能
(2)开孔为保证钻孔能顺利进行,须对护筒底孔壁进行处理,开孔时,不要急于进尺,在护筒底 1m 范围内,多填粘土,用直径 50cm 实心钻头反复冲挤以加固护筒底孔壁,护筒底孔壁加固好后,即可进行小管锥钻进
(3)小管锥钻进护筒底孔壁加固处理完成后,即用小管锥(锥径 0
46m)钻进,管锥边钻进边出碴,钻进时可一次钻至孔底,也可分段成孔

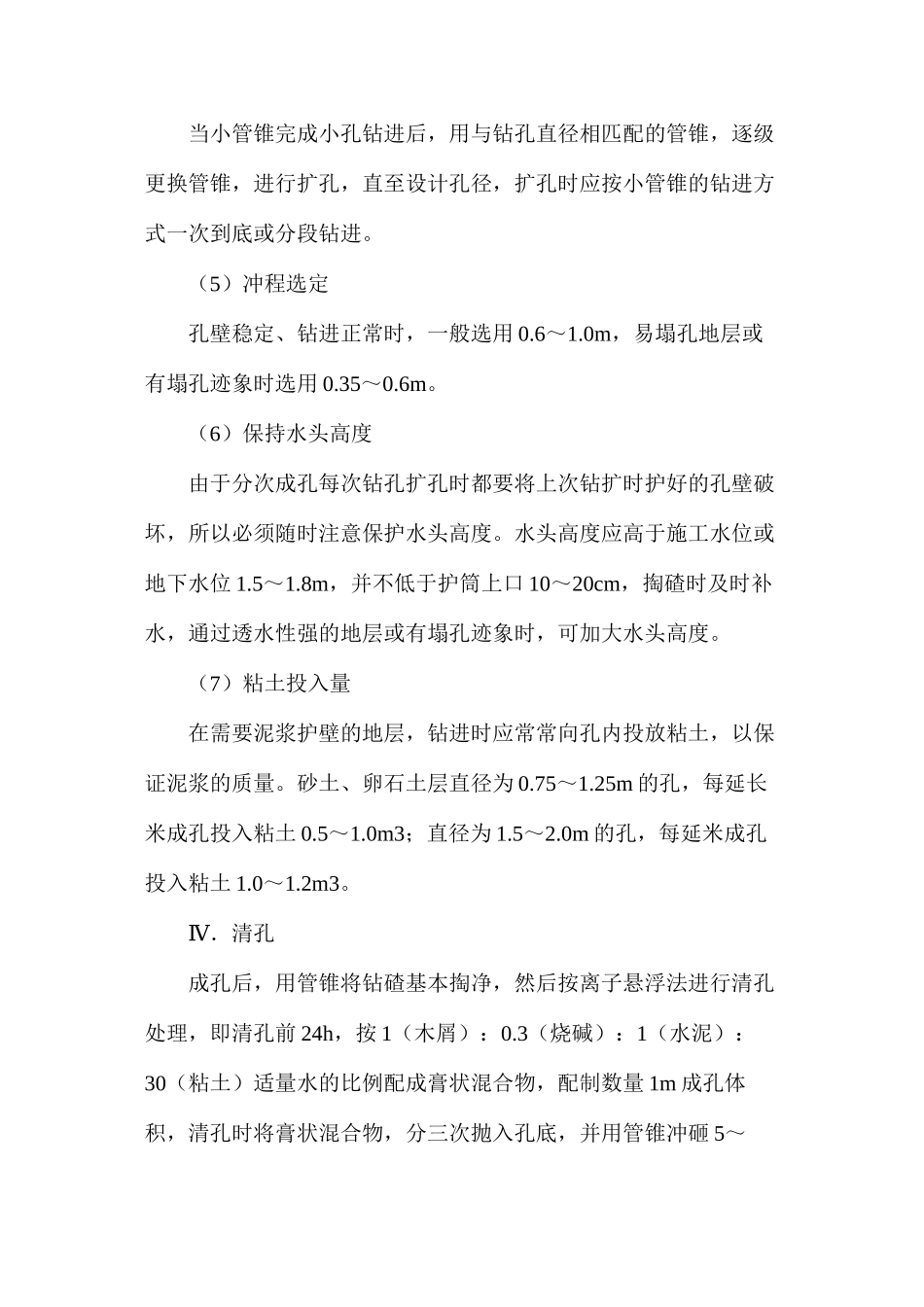

(4)扩孔:当小管锥完成小孔钻进后,用与钻孔直径相匹配的管锥,逐级更换管锥,进行扩孔,直至设计孔径,扩孔时应按小管锥的钻进方式一次到底或
