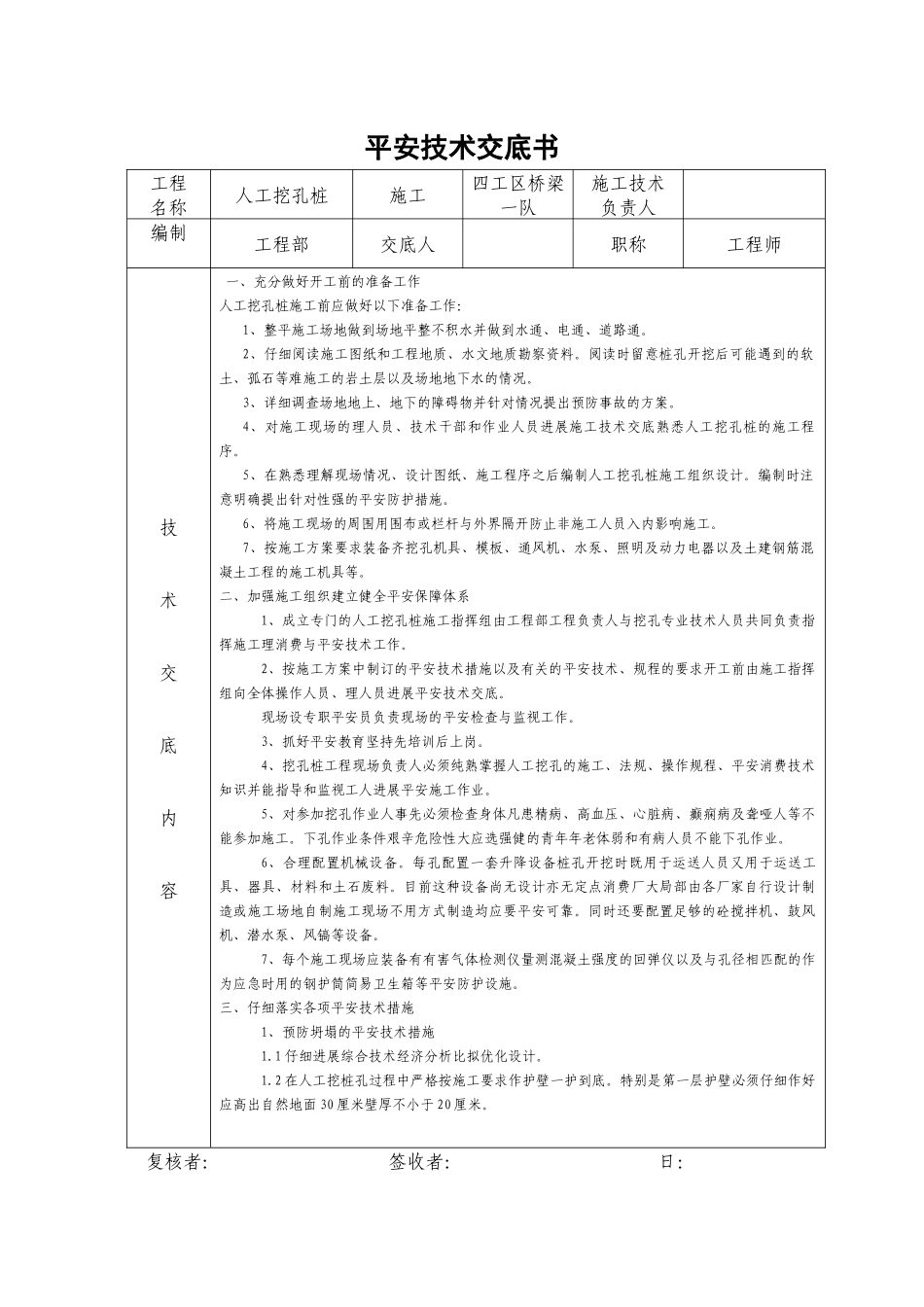

平安技术交底书工程名称人工挖孔桩施工四工区桥梁一队施工技术负责人编制工程部交底人职称工程师技术交底内容一、充分做好开工前的准备工作人工挖孔桩施工前应做好以下准备工作:1、整平施工场地做到场地平整不积水并做到水通、电通、道路通。2、仔细阅读施工图纸和工程地质、水文地质勘察资料。阅读时留意桩孔开挖后可能遇到的软土、孤石等难施工的岩土层以及场地地下水的情况。3、详细调查场地地上、地下的障碍物并针对情况提出预防事故的方案。4、对施工现场的理人员、技术干部和作业人员进展施工技术交底熟悉人工挖孔桩的施工程序。5、在熟悉理解现场情况、设计图纸、施工程序之后编制人工挖孔桩施工组织设计。编制时注意明确提出针对性强的平安防护措施。6、将施工现场的周围用围布或栏杆与外界隔开防止非施工人员入内影响施工。7、按施工方案要求装备齐挖孔机具、模板、通风机、水泵、照明及动力电器以及土建钢筋混凝土工程的施工机具等。二、加强施工组织建立健全平安保障体系1、成立专门的人工挖孔桩施工指挥组由工程部工程负责人与挖孔专业技术人员共同负责指挥施工理消费与平安技术工作。2、按施工方案中制订的平安技术措施以及有关的平安技术、规程的要求开工前由施工指挥组向全体操作人员、理人员进展平安技术交底。现场设专职平安员负责现场的平安检查与监视工作。3、抓好平安教育坚持先培训后上岗。4、挖孔桩工程现场负责人必须纯熟掌握人工挖孔的施工、法规、操作规程、平安消费技术知识并能指导和监视工人进展平安施工作业。5、对参加挖孔作业人事先必须检查身体凡患精病、高血压、心脏病、癫痫病及聋哑人等不能参加施工。下孔作业条件艰辛危险性大应选强健的青年年老体弱和有病人员不能下孔作业。6、合理配置机械设备。每孔配置一套升降设备桩孔开挖时既用于运送人员又用于运送工具、器具、材料和土石废料。目前这种设备尚无设计亦无定点消费厂大局部由各厂家自行设计制造或施工场地自制施工现场不用方式制造均应要平安可靠。同时还要配置足够的砼搅拌机、鼓风机、潜水泵、风镐等设备。7、每个施工现场应装备有有害气体检测仪量测混凝土强度的回弹仪以及与孔径相匹配的作为应急时用的钢护筒简易卫生箱等平安防护设施。三、仔细落实各项平安技术措施1、预防坍塌的平安技术措施1.1 仔细进展综合技术经济分析比拟优化设计。1.2 在人工挖桩孔过程中严格按施工要求作护壁一护到底。特别是第一层护壁必须仔细作好应高出自然地面 30 ...
