桥梁工程季节性及台风汛期施工安排桥梁工程季节性及台风、汛期施工安排本项目受施工工期限制,施工需要经过两个冬季和一个雨季,具体在特别气候条件下施工安排如下:1 冬季施工安排本合同段工期 14 个月,整个工程经过 2 个冬季
在冬季施工时必须提前作好各项施工准备,并实行可靠的技术保证措施,主要内容如下:1
1 施工准备工作⑴ 做好冬期方案及施工组织计划;⑵ 各项设施和材料提前实行防雪、防冻等措施;⑶ 对钢筋的冷拉和张拉应专门制定施工工艺要求及安全措施;⑷ 提前试配冬期施工砼配合比;⑸ 制定冬期施工的防火、防冻、防煤气中毒等安全措施等;⑹ 对职工、民工提前进行冬季施工的技术交底
2 施工方法及技术措施1
1 钢筋、预应力冬期施工⑴ 钢筋焊接尽量在室内进行
风力超过四级时,应实行挡风措施
环境温度低于-20℃时,焊接不能保证质量,停止焊接作业

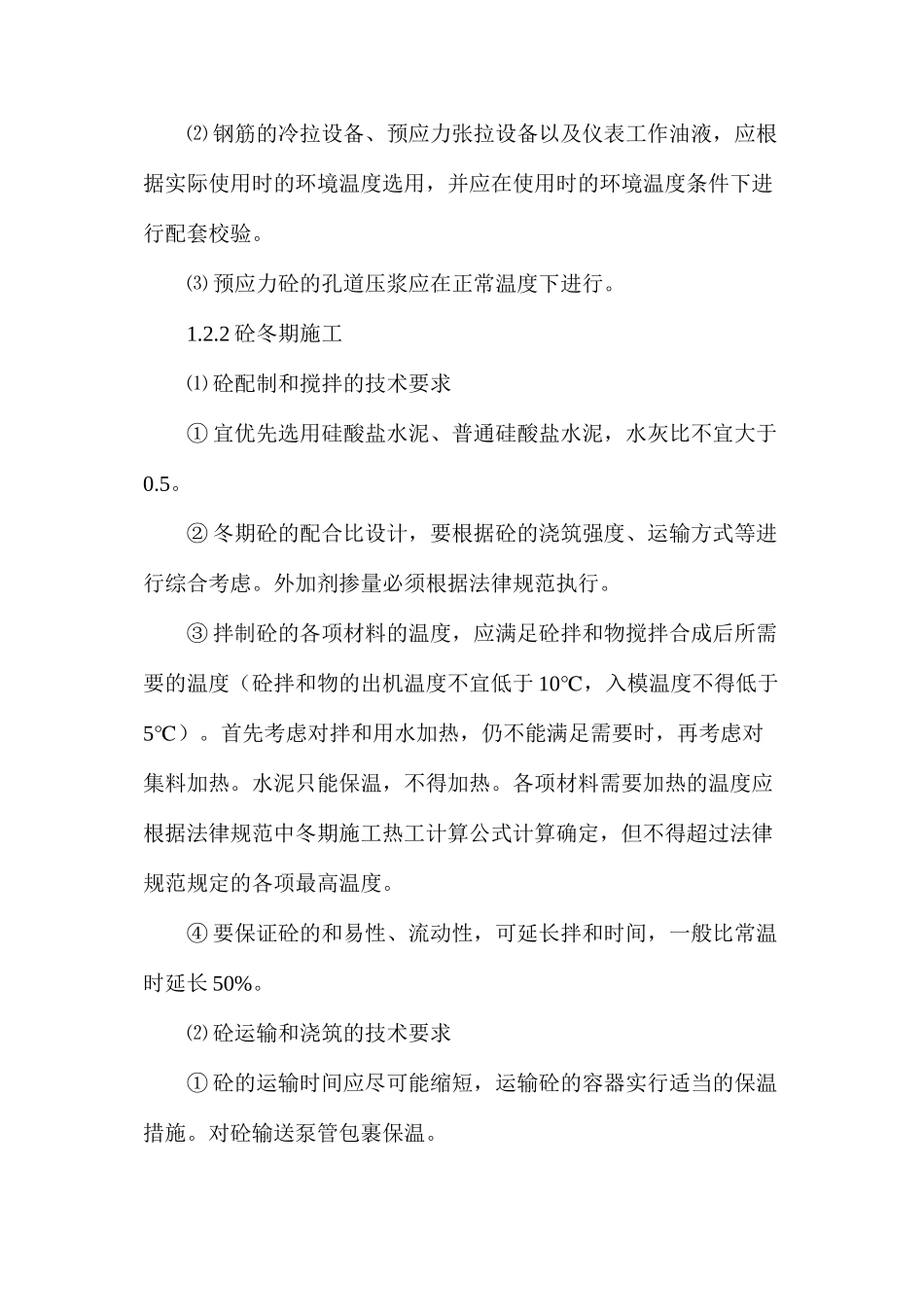

⑵ 钢筋的冷拉设备、预应力张拉设备以及仪表工作油液,应根据实际使用时的环境温度选用,并应在使用时的环境温度条件下进行配套校验
⑶ 预应力砼的孔道压浆应在正常温度下进行
2 砼冬期施工⑴ 砼配制和搅拌的技术要求① 宜优先选用硅酸盐水泥、普通硅酸盐水泥,水灰比不宜大于0
② 冬期砼的配合比设计,要根据砼的浇筑强度、运输方式等进行综合考虑
外加剂掺量必须根据法律规范执行
③ 拌制砼的各项材料的温度,应满足砼拌和物搅拌合成后所需要的温度(砼拌和物的出机温度不宜低于 10℃,入模温度不得低于5℃)
首先考虑对拌和用水加热,仍不能满足需要时,再考虑对集料加热
水泥只能保温,不得加热
各项材料需要加热的温度应根据法律规范中冬期施工热工计算公式计算确定,但不得超过法律规范规定的各项最高温度
④ 要保证砼的和易性、流动性,可延长拌和时间,一般比常温时延长 50%
⑵ 砼运输和浇筑的技术要求① 砼的运输时间应尽可能缩短,运输砼的容器实行适当的
