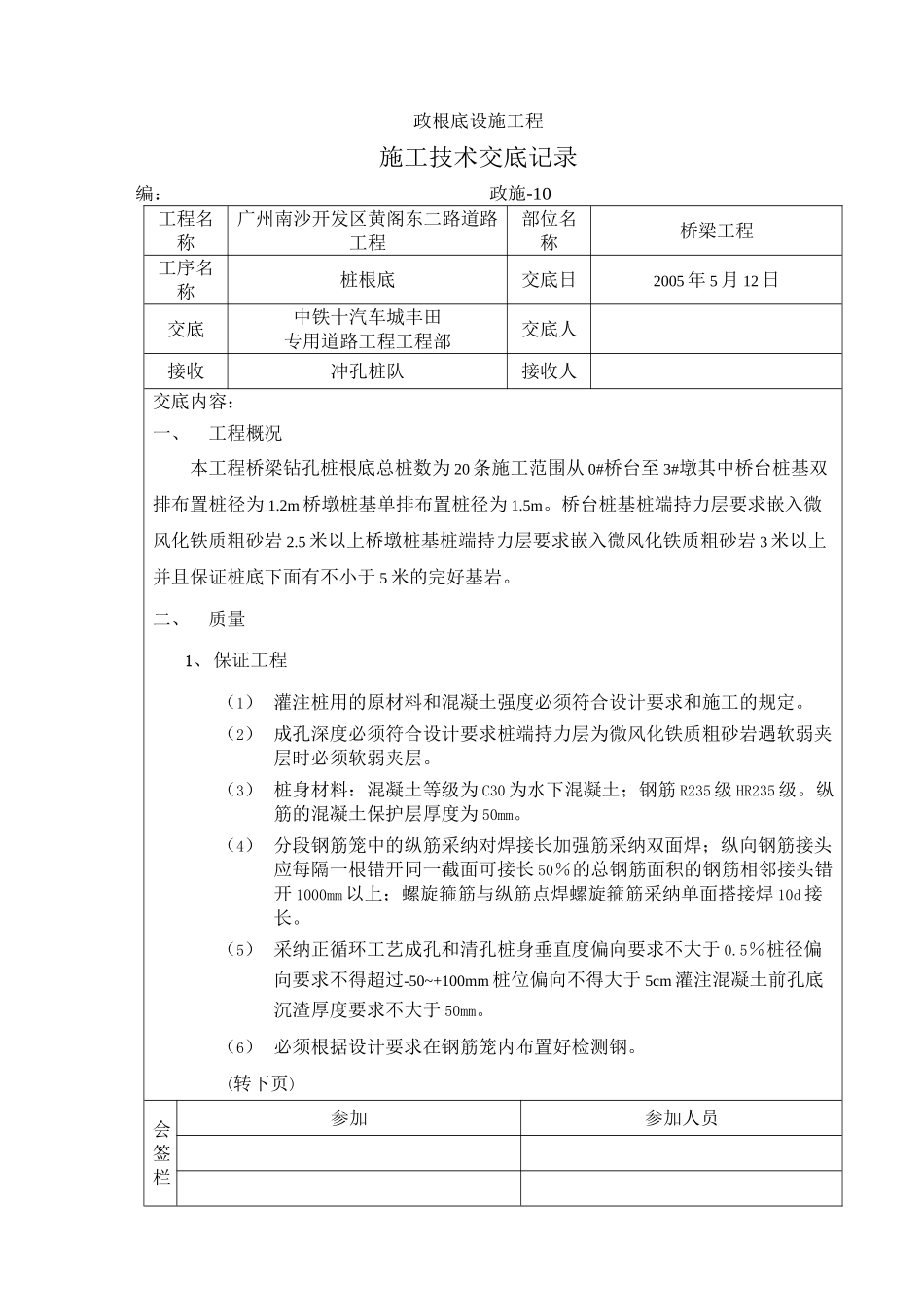

政根底设施工程施工技术交底记录 编:政施-10工程名称广州南沙开发区黄阁东二路道路工程部位名称桥梁工程工序名称桩根底交底日2005 年 5 月 12 日交底中铁十汽车城丰田专用道路工程工程部交底人接收冲孔桩队接收人交底内容:一、工程概况本工程桥梁钻孔桩根底总桩数为 20 条施工范围从 0#桥台至 3#墩其中桥台桩基双排布置桩径为 1
2m 桥墩桩基单排布置桩径为 1
桥台桩基桩端持力层要求嵌入微风化铁质粗砂岩 2
5 米以上桥墩桩基桩端持力层要求嵌入微风化铁质粗砂岩 3 米以上并且保证桩底下面有不小于 5 米的完好基岩
二、质量1、保证工程(1) 灌注桩用的原材料和混凝土强度必须符合设计要求和施工的规定
(2) 成孔深度必须符合设计要求桩端持力层为微风化铁质粗砂岩遇软弱夹层时必须软弱夹层
(3) 桩身材料:混凝土等级为 C30 为水下混凝土;钢筋 R235 级 HR235 级
纵筋的混凝土保护层厚度为 50mm
(4) 分段钢筋笼中的纵筋采纳对焊接长加强筋采纳双面焊;纵向钢筋接头应每隔一根错开同一截面可接长 50%的总钢筋面积的钢筋相邻接头错开 1000mm 以上;螺旋箍筋与纵筋点焊螺旋箍筋采纳单面搭接焊 10d 接长
(5) 采纳正循环工艺成孔和清孔桩身垂直度偏向要求不大于 0
5%桩径偏向要求不得超过-50~+100mm 桩位偏向不得大于 5cm 灌注混凝土前孔底沉渣厚度要求不大于 50mm
(6) 必须根据设计要求在钢筋笼内布置好检测钢

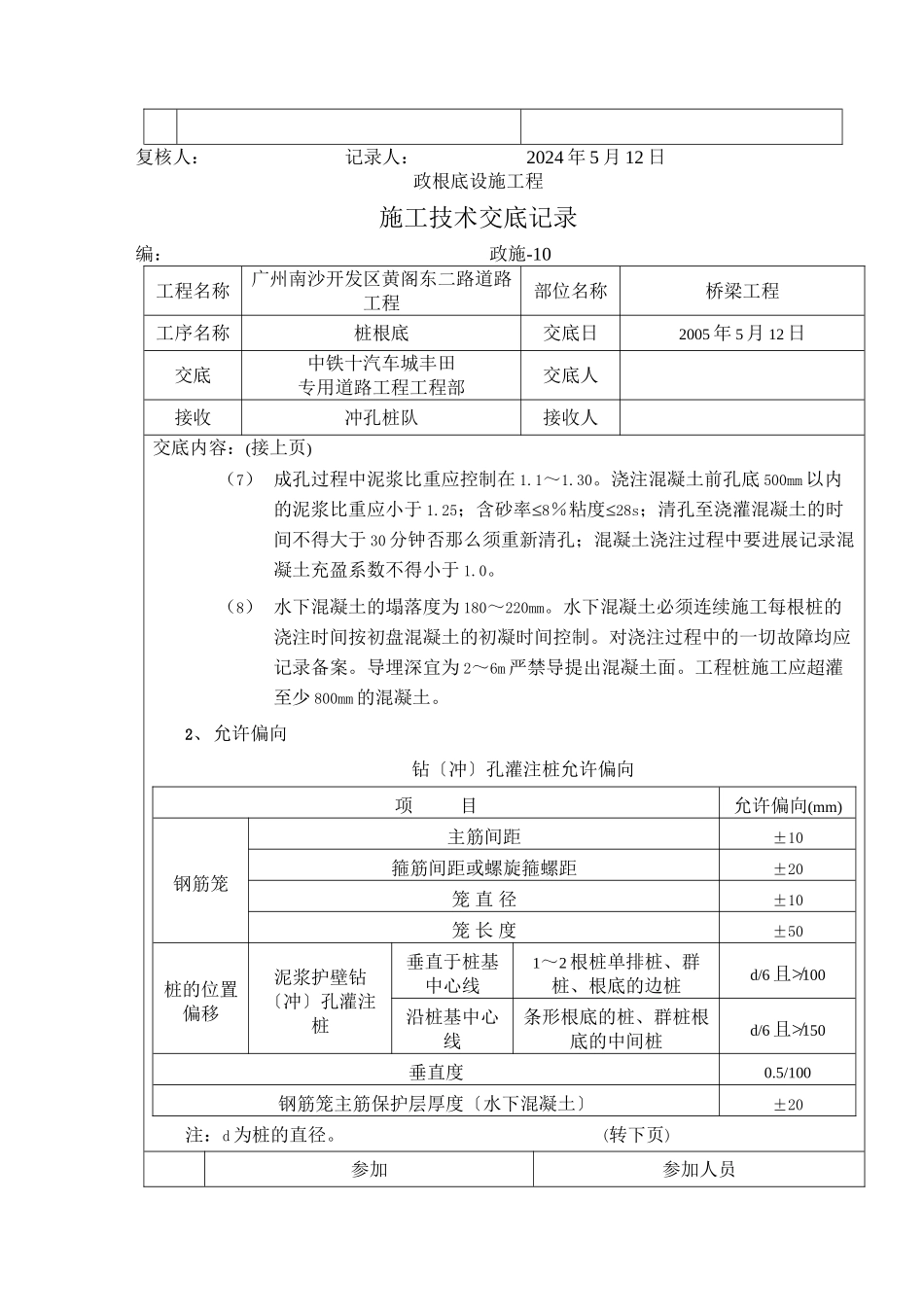

(转下页)会签栏参加参加人员 复核人:记录人:2024 年 5 月 12 日政根底设施工程施工技术交底记录 编:政施-10工程名称广州南沙开发区黄阁东二路道路工程部位名称桥梁工程工序名称桩根底交底日2005 年 5 月 12 日交底中铁十汽车城丰田专用道路工程工程部交底人接收冲孔桩队接收人交底内容:(接上页)(7) 成孔过程中
