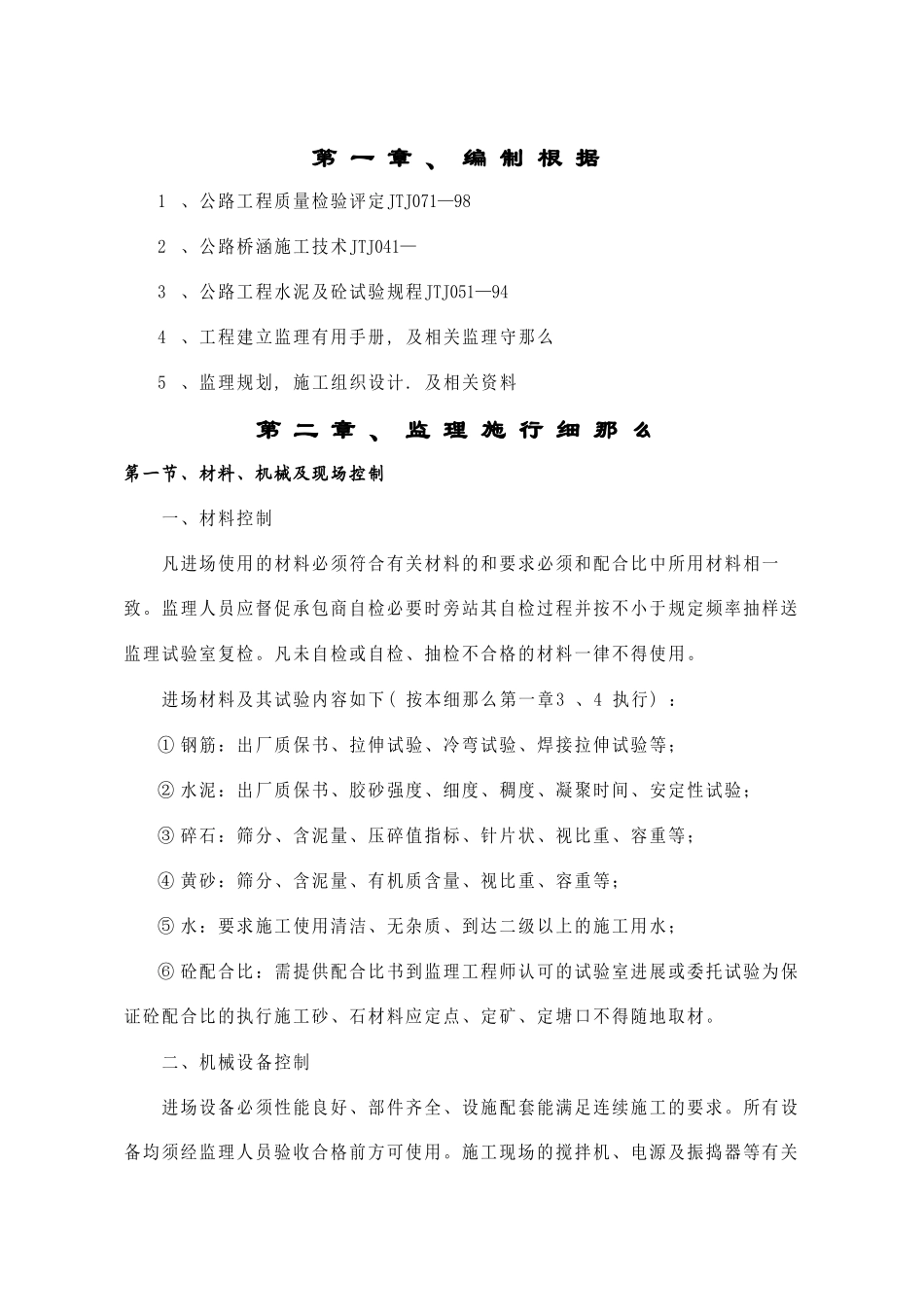

第 一 章 、 编 制 根 据 1、公路工程质量检验评定JTJ071—98 2、公路桥涵施工技术JTJ041— 3、公路工程水泥及砼试验规程JTJ051—94 4、工程建立监理有用手册, 及相关监理守那么 5、监理规划, 施工组织设计
及相关资料第 二 章 、 监 理 施 行 细 那 么第一节、材料、机械及现场控制 一、材料控制 凡进场使用的材料必须符合有关材料的和要求必须和配合比中所用材料相一致
监理人员应督促承包商自检必要时旁站其自检过程并按不小于规定频率抽样送监理试验室复检
凡未自检或自检、抽检不合格的材料一律不得使用
进场材料及其试验内容如下( 按本细那么第一章3 、4 执行) : ① 钢筋:出厂质保书、拉伸试验、冷弯试验、焊接拉伸试验等; ② 水泥:出厂质保书、胶砂强度、细度、稠度、凝聚时间、安定性试验; ③ 碎石:筛分、含泥量、压碎值指标、针片状、视比重、容重等; ④ 黄砂:筛分、含泥量、有机质含量、视比重、容重等; ⑤ 水:要求施工使用清洁、无杂质、到达二级以上的施工用水; ⑥ 砼配合比:需提供配合比书到监理工程师认可的试验室进展或委托试验为保证砼配合比的执行施工砂、石材料应定点、定矿、定塘口不得随地取材
二、机械设备控制 进场设备必须性能良好、部件齐全、设施配套能满足连续施工的要求
所有设备均须经监理人员验收合格前方可使用
施工现场的搅拌机、电源及振捣器等有关设备都应有备用品确保施工连续性
搅拌机须有自动进水计量装置上料的手推车须将自重及需载重量用红漆写明车内应有明显标记载料位置线
当机械设备的数量、质量不能满足施工连续性时那么不予开工
三、场地要求 材料场地必须经硬化处理砂石材料须分开堆放不得混堆
水泥堆放时须架空 离地30cm 以上并且有防雨设施;钢材及钢筋骨架也应架空离地
临时蓄水池应作硬化处理确保施工用水无杂质
施工现场应井然有序妥善布置须竖
