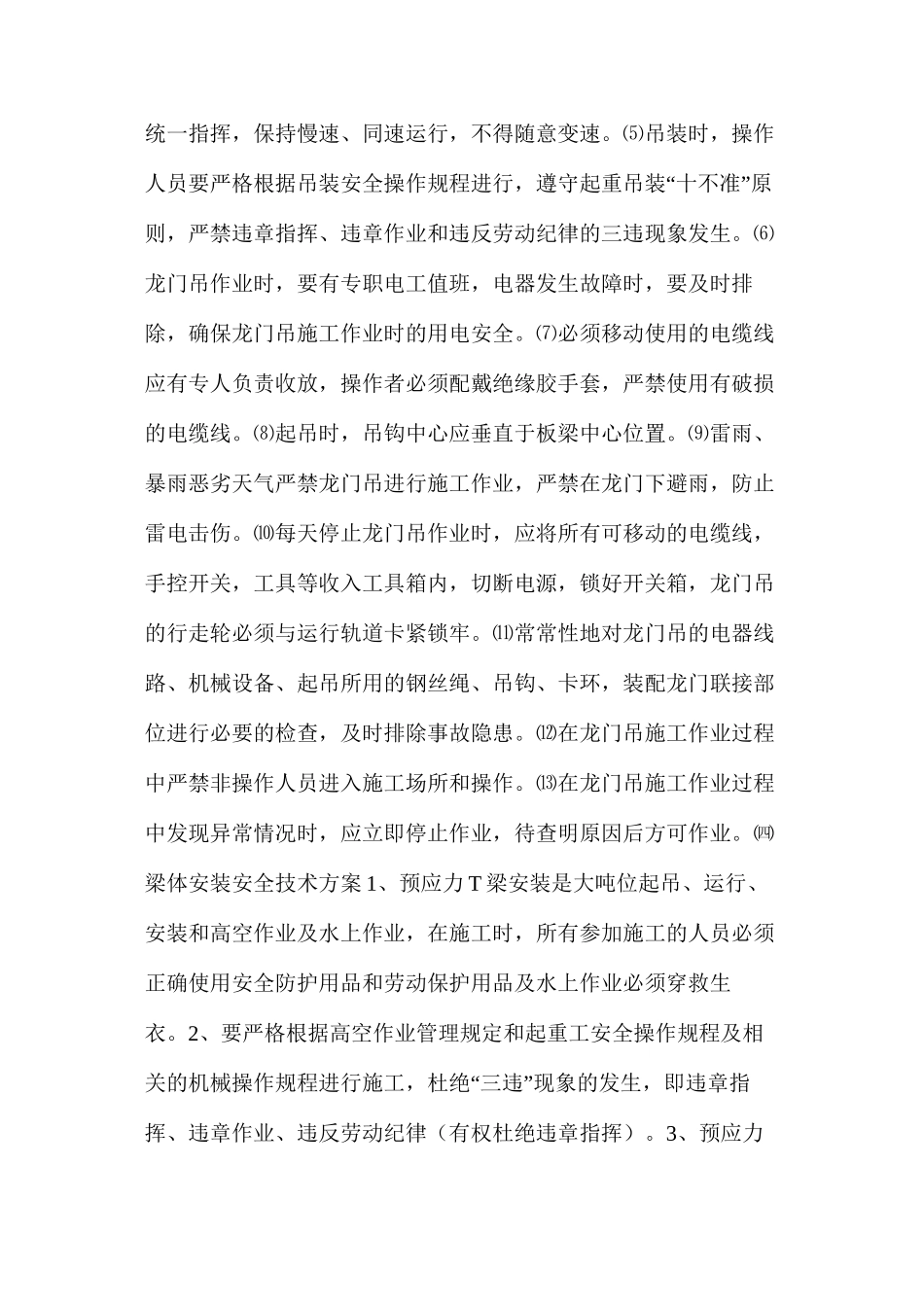

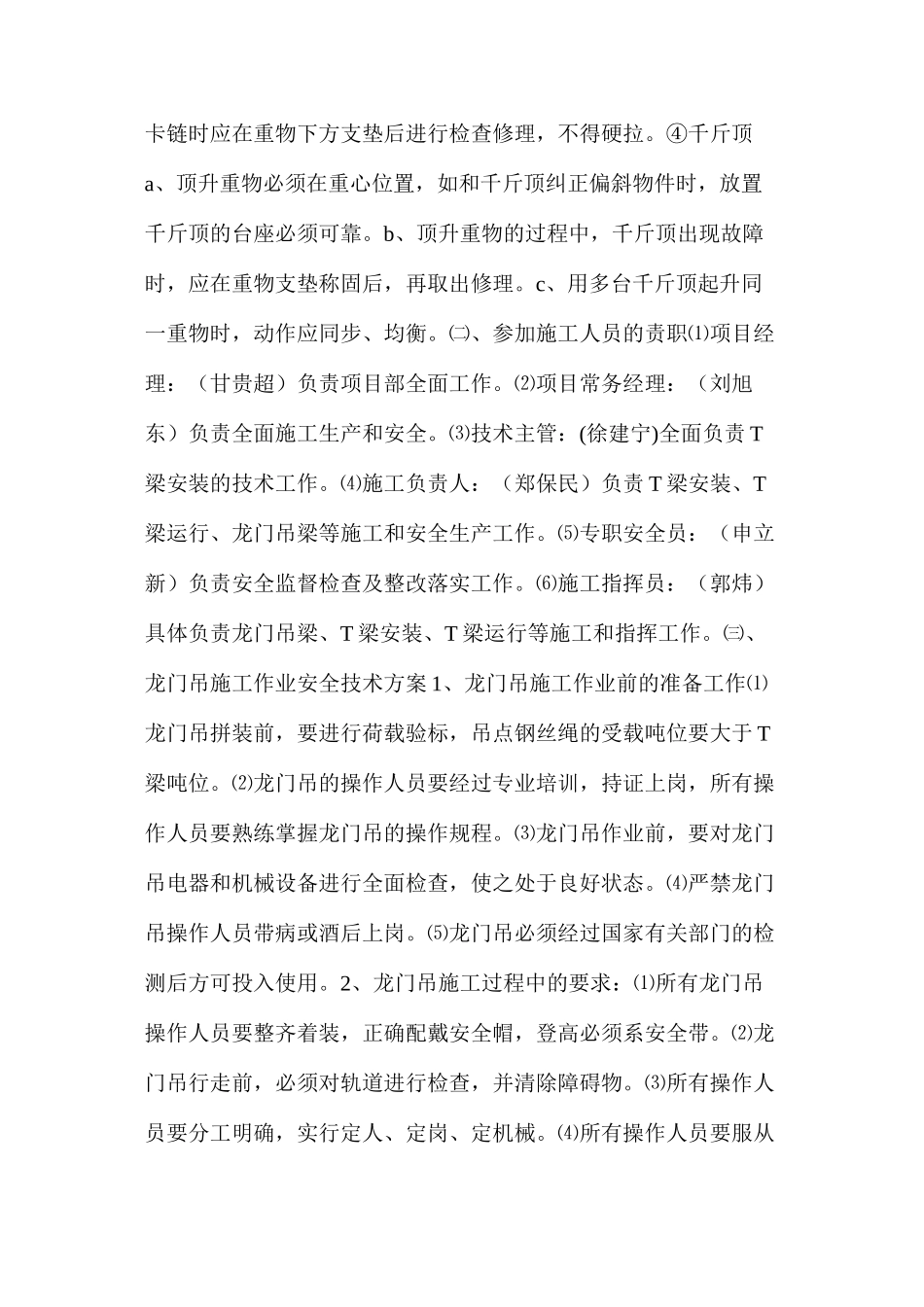

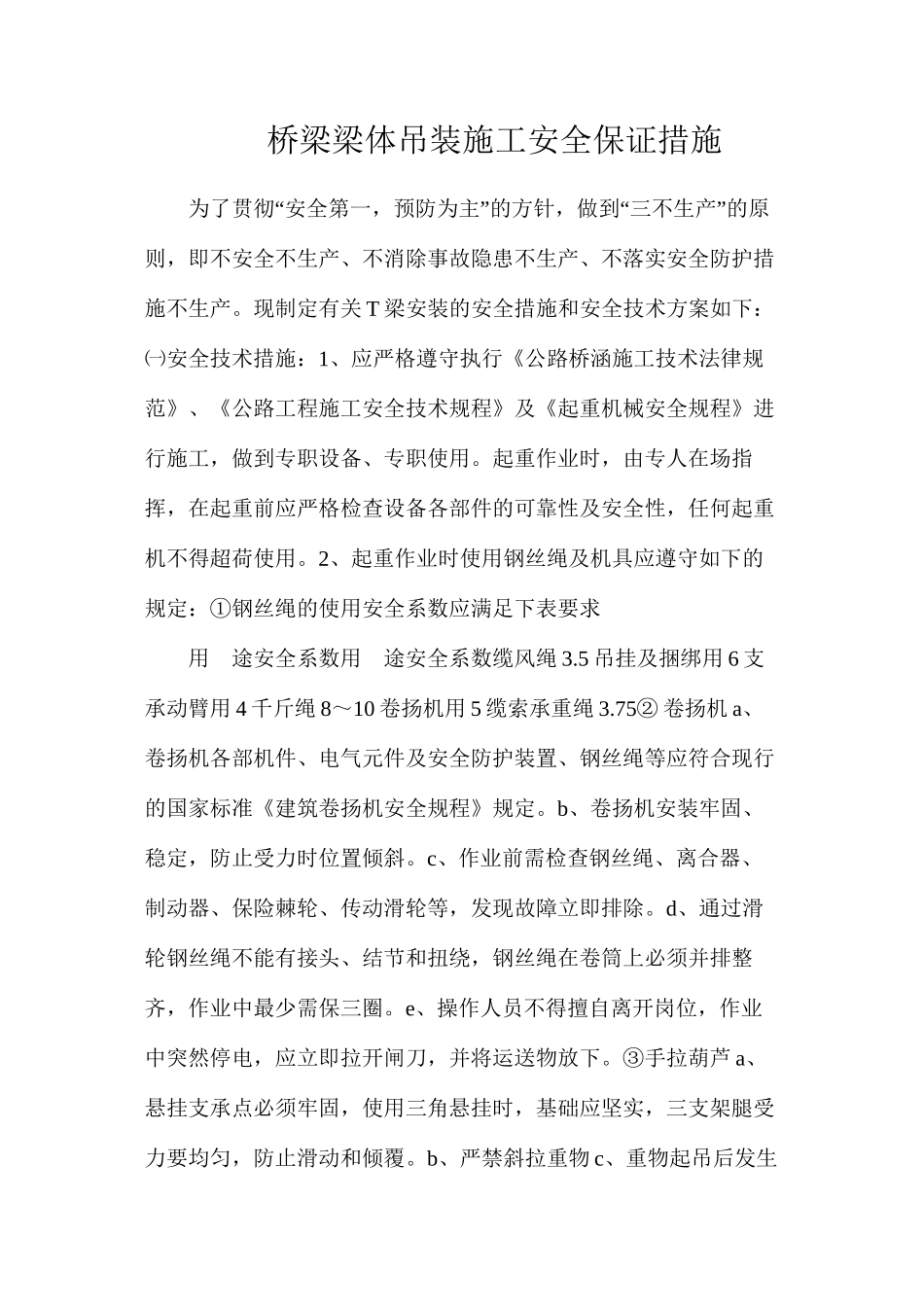

桥梁梁体吊装施工安全保证措施“”“”为了贯彻 安全第一,预防为主 的方针,做到 三不生产 的原则,即不安全不生产、不消除事故隐患不生产、不落实安全防护措施不生产。现制定有关 T 梁安装的安全措施和安全技术方案如下:㈠安全技术措施:1、应严格遵守执行《公路桥涵施工技术法律规范》、《公路工程施工安全技术规程》及《起重机械安全规程》进行施工,做到专职设备、专职使用。起重作业时,由专人在场指挥,在起重前应严格检查设备各部件的可靠性及安全性,任何起重机不得超荷使用。2、起重作业时使用钢丝绳及机具应遵守如下的规定:①钢丝绳的使用安全系数应满足下表要求 用途安全系数用途安全系数缆风绳 3.5 吊挂及捆绑用 6 支承动臂用 4 千斤绳 8~10 卷扬机用 5 缆索承重绳 3.75② 卷扬机 a、卷扬机各部机件、电气元件及安全防护装置、钢丝绳等应符合现行的国家标准《建筑卷扬机安全规程》规定。b、卷扬机安装牢固、稳定,防止受力时位置倾斜。c、作业前需检查钢丝绳、离合器、制动器、保险棘轮、传动滑轮等,发现故障立即排除。d、通过滑轮钢丝绳不能有接头、结节和扭绕,钢丝绳在卷筒上必须并排整齐,作业中最少需保三圈。e、操作人员不得擅自离开岗位,作业中突然停电,应立即拉开闸刀,并将运送物放下。③手拉葫芦 a、悬挂支承点必须牢固,使用三角悬挂时,基础应坚实,三支架腿受力要均匀,防止滑动和倾覆。b、严禁斜拉重物 c、重物起吊后发生卡链时应在重物下方支垫后进行检查修理,不得硬拉。④千斤顶a、顶升重物必须在重心位置,如和千斤顶纠正偏斜物件时,放置千斤顶的台座必须可靠。b、顶升重物的过程中,千斤顶出现故障时,应在重物支垫称固后,再取出修理。c、用多台千斤顶起升同一重物时,动作应同步、均衡。㈡、参加施工人员的责职⑴项目经理:(甘贵超)负责项目部全面工作。⑵项目常务经理:(刘旭东)负责全面施工生产和安全。⑶技术主管:(徐建宁)全面负责 T梁安装的技术工作。⑷施工负责人:(郑保民)负责 T 梁安装、T梁运行、龙门吊梁等施工和安全生产工作。⑸专职安全员:(申立新)负责安全监督检查及整改落实工作。⑹施工指挥员:(郭炜)具体负责龙门吊梁、T 梁安装、T 梁运行等施工和指挥工作。㈢、龙门吊施工作业安全技术方案 1、龙门吊施工作业前的准备工作⑴龙门吊拼装前,要进行荷载验标,吊点钢丝绳的受载吨位要大于 T梁吨位。⑵龙门吊的操作人员要经过专业培训,持证上岗,...
