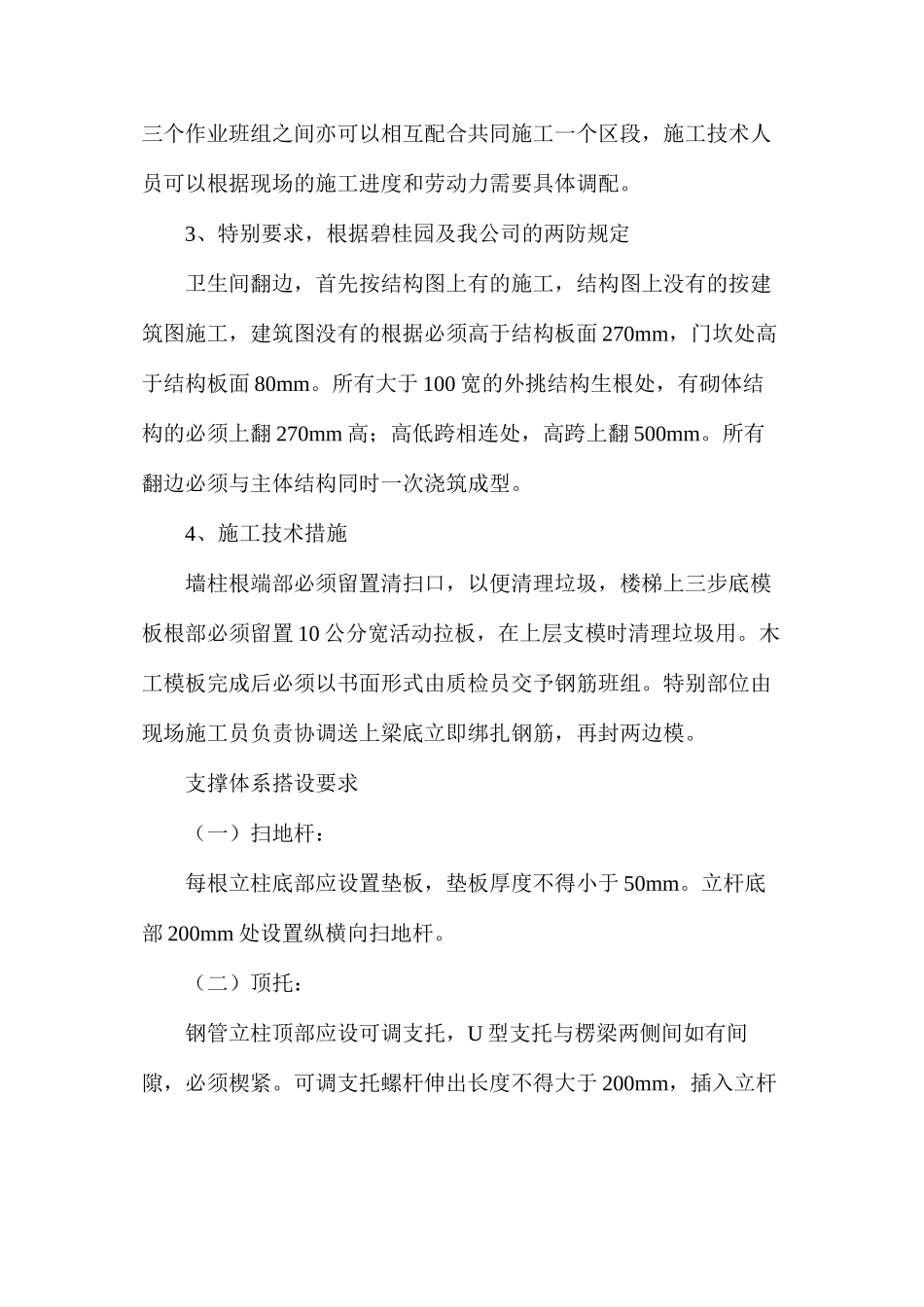

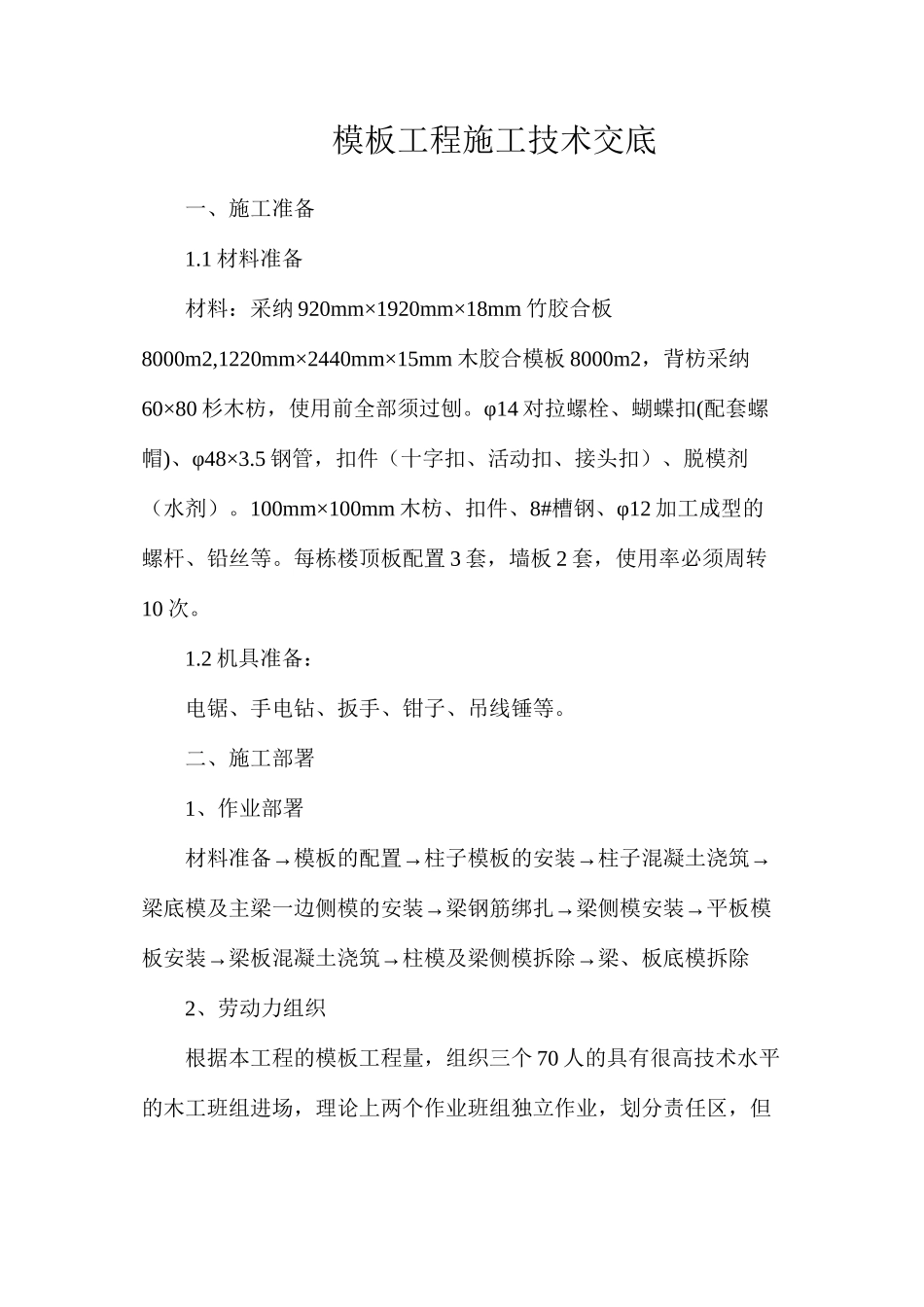

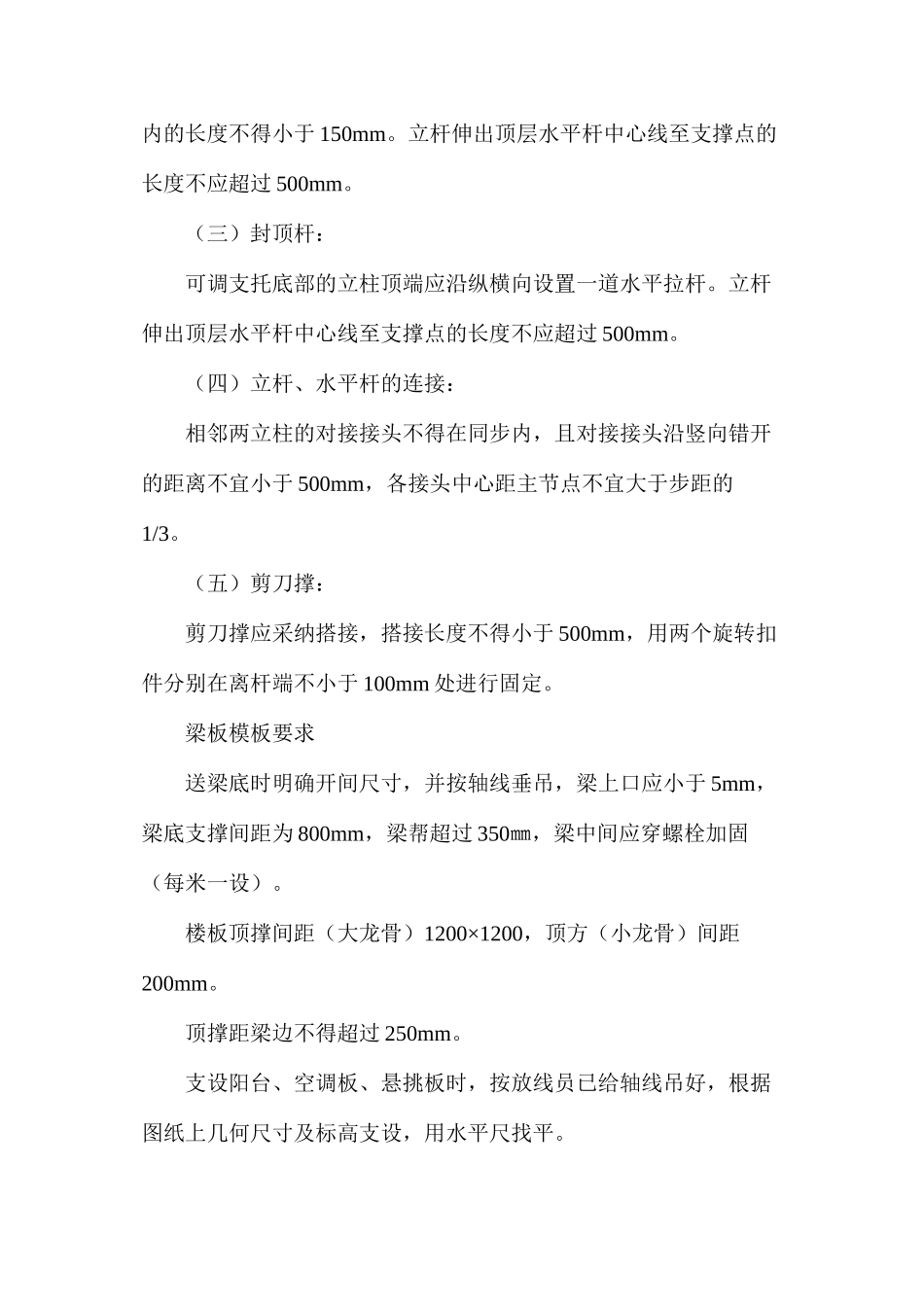

模板工程施工技术交底一、施工准备1.1 材料准备材料:采纳 920mm×1920mm×18mm 竹胶合板8000m2,1220mm×2440mm×15mm 木胶合模板 8000m2,背枋采纳60×80 杉木枋,使用前全部须过刨。φ14 对拉螺栓、蝴蝶扣(配套螺帽)、φ48×3.5 钢管,扣件(十字扣、活动扣、接头扣)、脱模剂(水剂)。100mm×100mm 木枋、扣件、8#槽钢、φ12 加工成型的螺杆、铅丝等。每栋楼顶板配置 3 套,墙板 2 套,使用率必须周转10 次。1.2 机具准备:电锯、手电钻、扳手、钳子、吊线锤等。二、施工部署1、作业部署→→→→材料准备模板的配置柱子模板的安装柱子混凝土浇筑→→→梁底模及主梁一边侧模的安装梁钢筋绑扎梁侧模安装平板模→→→板安装梁板混凝土浇筑柱模及梁侧模拆除梁、板底模拆除2、劳动力组织根据本工程的模板工程量,组织三个 70 人的具有很高技术水平的木工班组进场,理论上两个作业班组独立作业,划分责任区,但三个作业班组之间亦可以相互配合共同施工一个区段,施工技术人员可以根据现场的施工进度和劳动力需要具体调配。3、特别要求,根据碧桂园及我公司的两防规定卫生间翻边,首先按结构图上有的施工,结构图上没有的按建筑图施工,建筑图没有的根据必须高于结构板面 270mm,门坎处高于结构板面 80mm。所有大于 100 宽的外挑结构生根处,有砌体结构的必须上翻 270mm 高;高低跨相连处,高跨上翻 500mm。所有翻边必须与主体结构同时一次浇筑成型。4、施工技术措施墙柱根端部必须留置清扫口,以便清理垃圾,楼梯上三步底模板根部必须留置 10 公分宽活动拉板,在上层支模时清理垃圾用。木工模板完成后必须以书面形式由质检员交予钢筋班组。特别部位由现场施工员负责协调送上梁底立即绑扎钢筋,再封两边模。支撑体系搭设要求(一)扫地杆:每根立柱底部应设置垫板,垫板厚度不得小于 50mm。立杆底部 200mm 处设置纵横向扫地杆。(二)顶托:钢管立柱顶部应设可调支托,U 型支托与楞梁两侧间如有间隙,必须楔紧。可调支托螺杆伸出长度不得大于 200mm,插入立杆内的长度不得小于 150mm。立杆伸出顶层水平杆中心线至支撑点的长度不应超过 500mm。(三)封顶杆:可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。立杆伸出顶层水平杆中心线至支撑点的长度不应超过 500mm。(四)立杆、水平杆的连接:相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于 500mm,各接头中心距主节点不宜大于步距...
