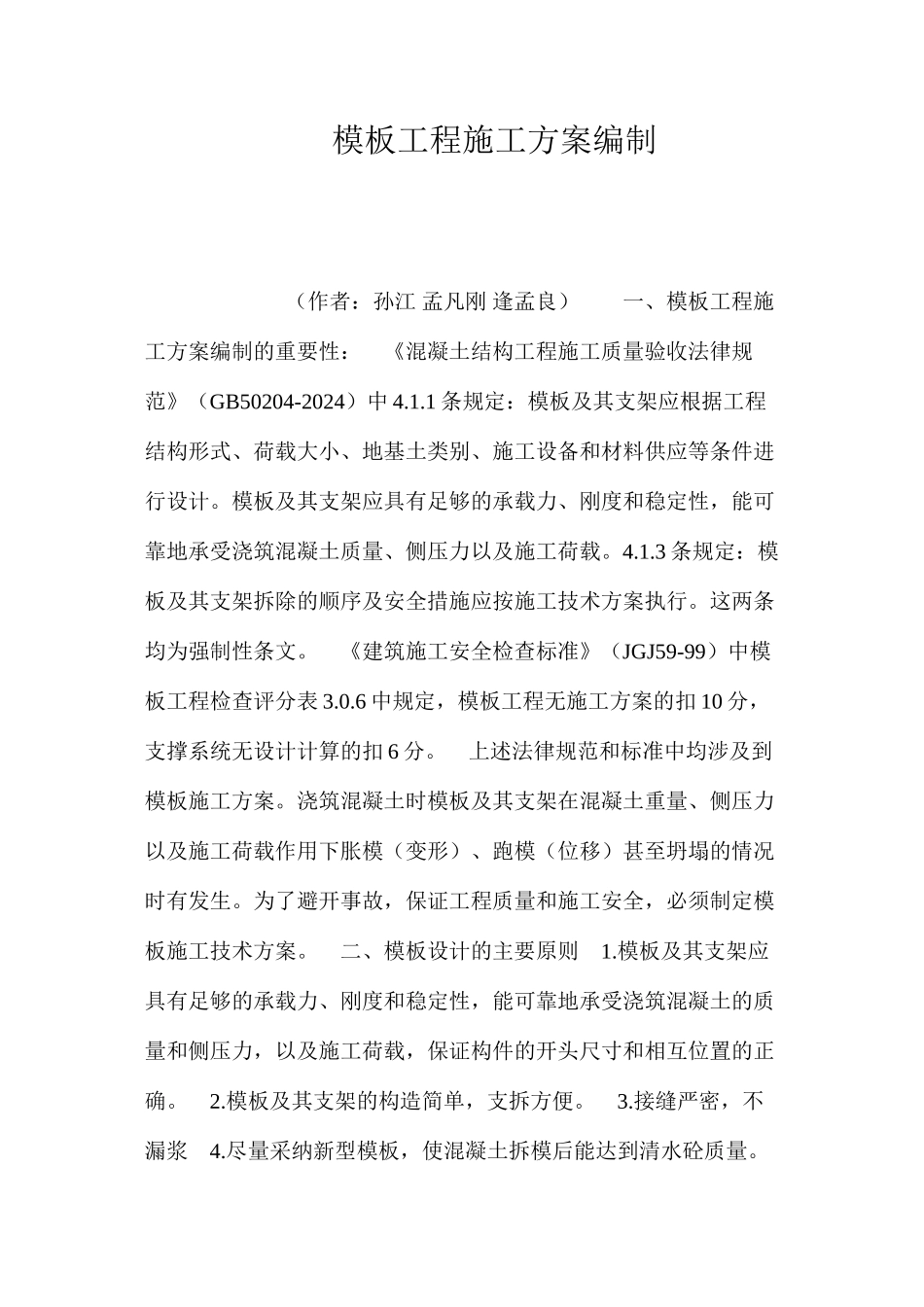

模板工程施工方案编制 (作者:孙江 孟凡刚 逢孟良)一、模板工程施 工方案编制的重要性:《混凝土结构工程施工质量验收法律规范》(GB50204-2024)中 4
1 条规定:模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计
模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土质量、侧压力以及施工荷载
3 条规定:模板及其支架拆除的顺序及安全措施应按施工技术方案执行
这两条 均为强制性条文
《建筑施工安全检查标准》(JGJ59-99)中模板工程检查评分表 3
6 中规定,模板工程无施工方案的扣 10 分,支撑系统无设计计算的扣 6 分
上述法律规范和标准中均涉及到模板施工方案
浇筑混凝土时模板及其支架在混凝土重量、侧压力以及施工荷载作用下胀模(变形)、跑模(位移)甚至坍塌的情况时有发生
为了避开事故,保证工程质量和施工安全,必须制定模 板施工技术方案
二、模板设计的主要原则1
模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的质量和侧压力,以及施工荷载,保证构件的开头尺寸和相互位置的正 确
模板及其支架的构造简单,支拆方便
接缝严密,不 漏浆4
尽量采纳新型模板,使混凝土拆模后能达到清水砼质量

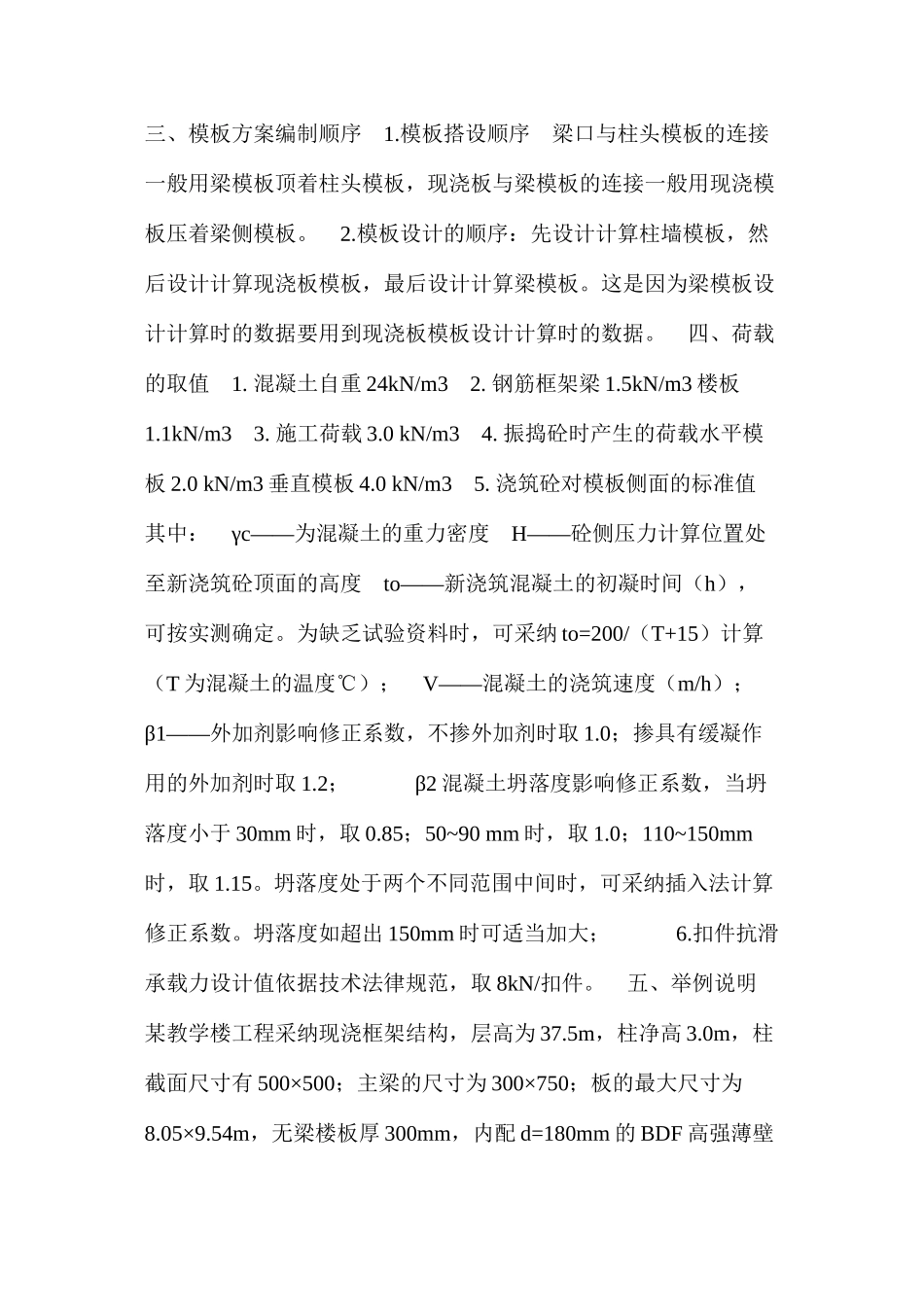

三、模板方案编制顺序1
模板搭设顺序梁口与柱头模板的连接一般用梁模板顶着柱头模板,现浇板与梁模板的连接一般用现浇模 板压着梁侧模板
模板设计的顺序:先设计计算柱墙模板,然后设计计算现浇板模板,最后设计计算梁模板
这是因为梁模板设 计计算时的数据要用到现浇板模板设计计算时的数据
四、荷载 的取值1
混凝土自重 24kN/m3 2
钢筋框架梁 1
5kN/m3 楼板1
1kN/m3 3
施工荷载 3
0 kN/m3 4
振捣砼时产生的荷载水平模板 2
0 kN/m3 垂直模
