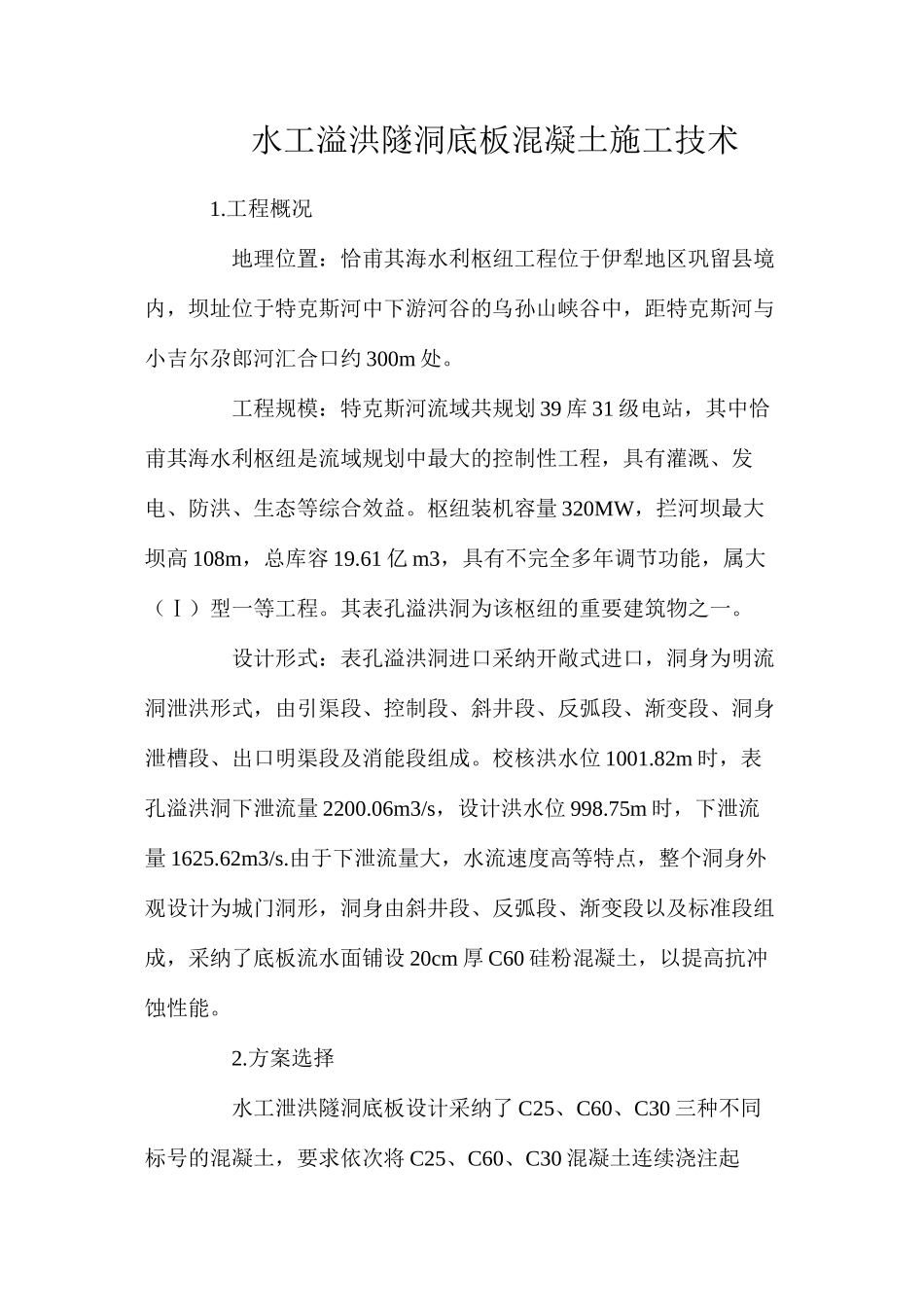

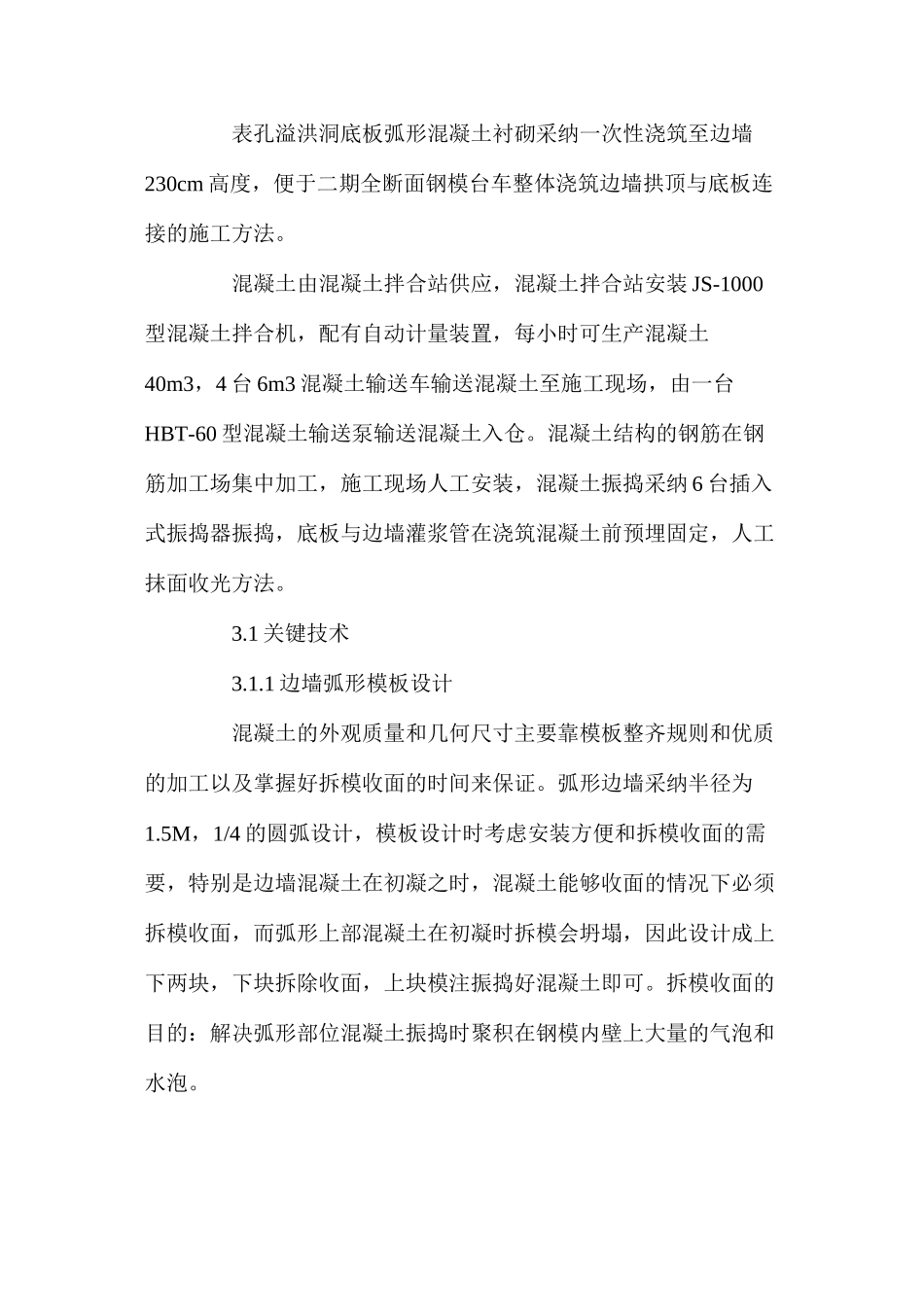

水工溢洪隧洞底板混凝土施工技术 1.工程概况 地理位置:恰甫其海水利枢纽工程位于伊犁地区巩留县境内,坝址位于特克斯河中下游河谷的乌孙山峡谷中,距特克斯河与小吉尔尕郎河汇合口约 300m 处。 工程规模:特克斯河流域共规划 39 库 31 级电站,其中恰甫其海水利枢纽是流域规划中最大的控制性工程,具有灌溉、发电、防洪、生态等综合效益。枢纽装机容量 320MW,拦河坝最大坝高 108m,总库容 19.61 亿 m3,具有不完全多年调节功能,属大(Ⅰ)型一等工程。其表孔溢洪洞为该枢纽的重要建筑物之一。 设计形式:表孔溢洪洞进口采纳开敞式进口,洞身为明流洞泄洪形式,由引渠段、控制段、斜井段、反弧段、渐变段、洞身泄槽段、出口明渠段及消能段组成。校核洪水位 1001.82m 时,表孔溢洪洞下泄流量 2200.06m3/s,设计洪水位 998.75m 时,下泄流量 1625.62m3/s.由于下泄流量大,水流速度高等特点,整个洞身外观设计为城门洞形,洞身由斜井段、反弧段、渐变段以及标准段组成,采纳了底板流水面铺设 20cm 厚 C60 硅粉混凝土,以提高抗冲蚀性能。 2.方案选择 水工泄洪隧洞底板设计采纳了 C25、C60、C30 三种不同标号的混凝土,要求依次将 C25、C60、C30 混凝土连续浇注起来,并不得有施工冷缝(即在混凝土浇注过程中,混凝土不得出现初凝现象)。 依据设计图纸、法律规范的要求,解决好底板硅粉混凝土收面、边墙弧形混凝土的水泡、汽泡以及浇注边墙混凝土时从底板上返,是浇好底板混凝土的关键所在。因此选用的总体施工方案:在浇筑底板混凝土前,搭设两侧边墙弧形段混凝土入仓滑槽及支撑架子,混凝土输送管从中间向两边分,边墙上部设滑槽,滑槽覆盖整个仓面,表孔溢洪洞洞身底板和底板弧形段混凝土一次性进行浇筑。先浇筑底板 C25 混凝土至 C60 硅粉混凝土底面,再浇筑 C60 硅粉混凝土至流水面标高,人工开始收面,收面先用滚筒大致找平,然后利用滚筒搭设木板,人员站在木板上,先用木抹子拉平,再用铁抹子逐遍抹平、压光,同时浇筑边墙弧形段 C30 混凝土。边墙弧形段模板设计采纳大小两块,大块的安装在下部,小块的安装在上部。下部大块模板的安装必须要利于拆除。边墙混凝土浇筑完毕后,必须要掌握好仓内下半部混凝土的初凝时间,当该部混凝土刚刚达到初凝,且能保证上半部混凝土稳定的条件下(即混凝土不坍塌、不流淌),必须立即组织足够的人员及时将下部大块模板拆除,模板边拆除边对混凝土表面进行人工收...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水工溢洪隧洞底板混凝土施工技术

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
