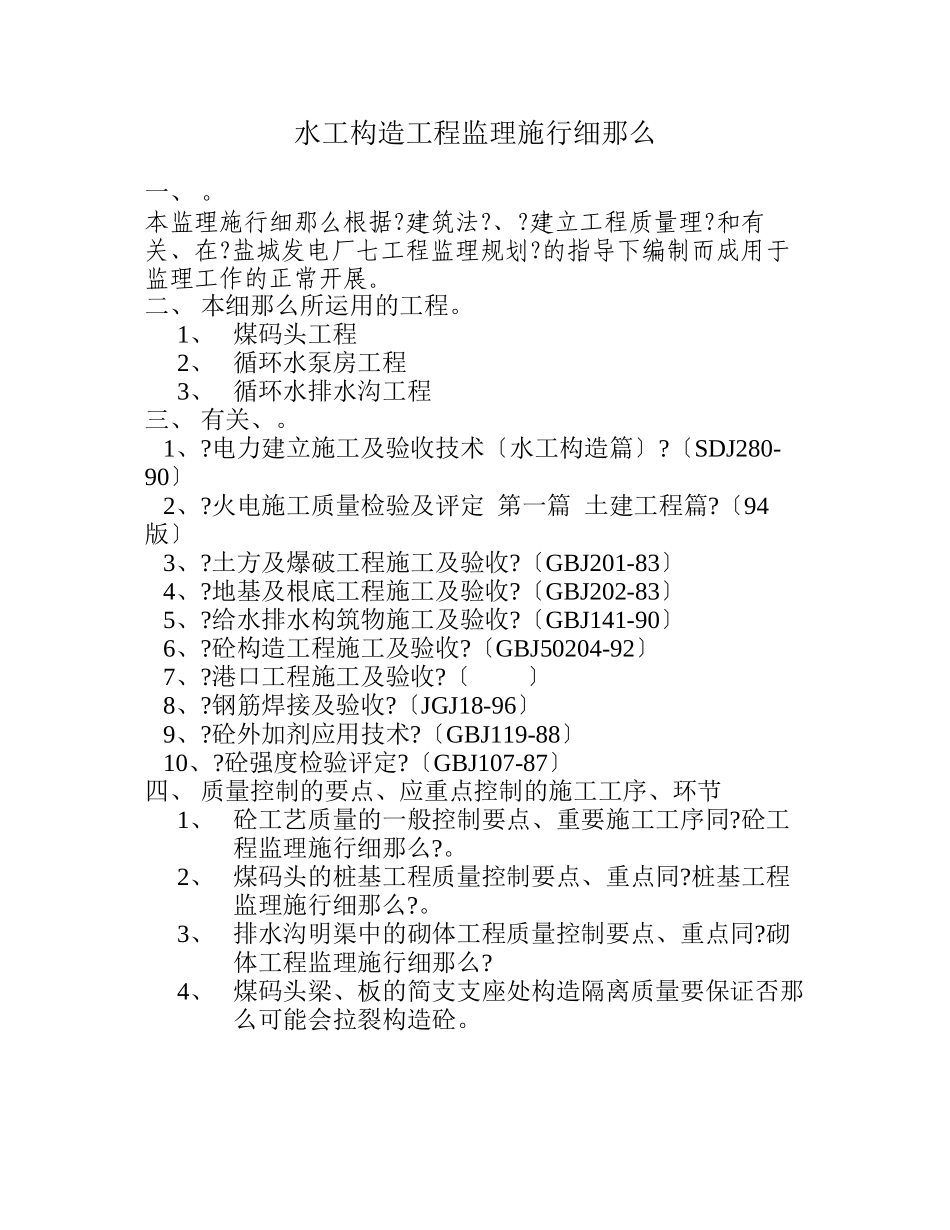

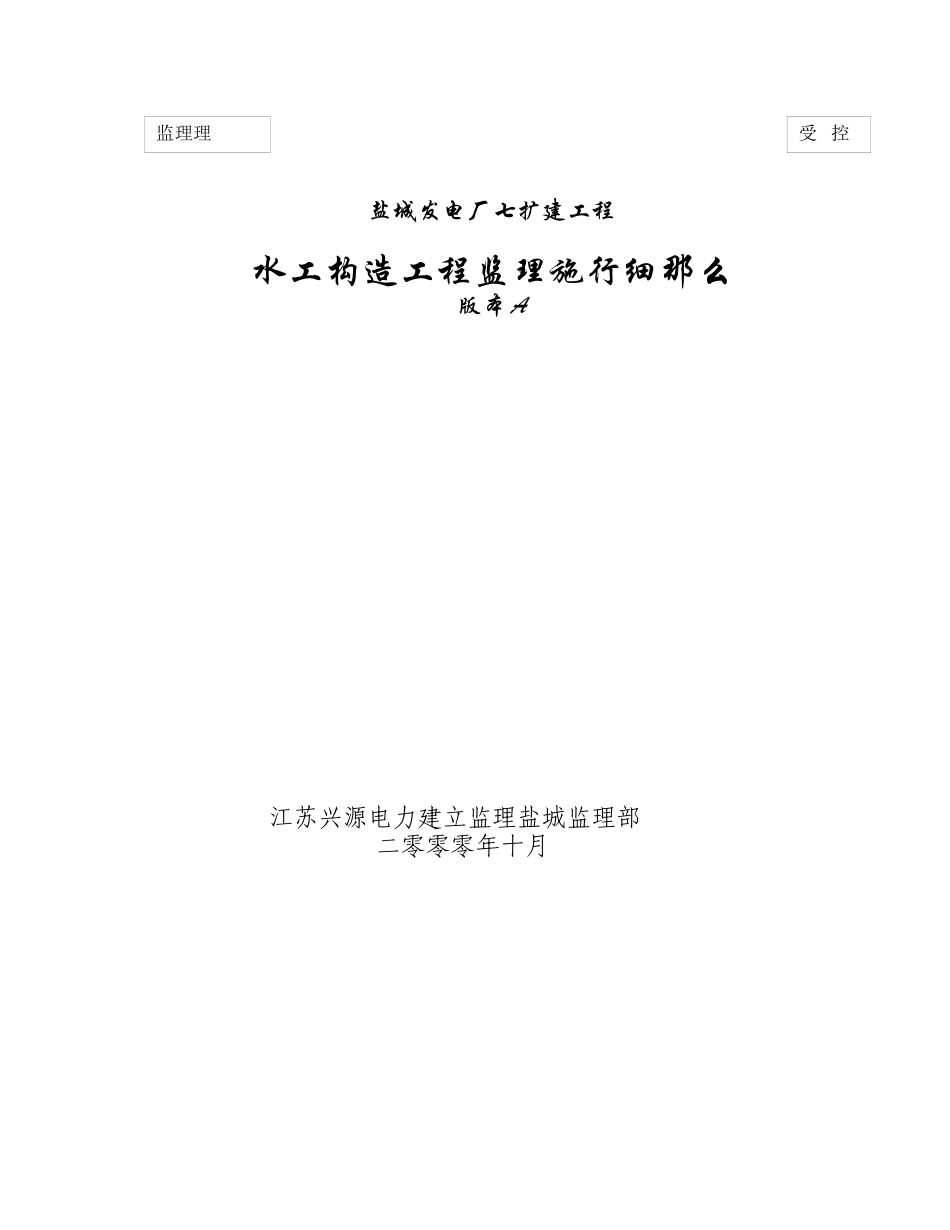

盐城发电厂七扩建工程水工构造工程监理施行细那么版本 A 江苏兴源电力建立监理盐城监理部二零零零年十月监理理 受 控水工构造工程监理施行细那么一、
本监理施行细那么根据
建立工程质量理
盐城发电厂七工程监理规划
的指导下编制而成用于监理工作的正常开展
二、 本细那么所运用的工程
1、 煤码头工程2、 循环水泵房工程3、 循环水排水沟工程三、 有关、
电力建立施工及验收技术〔水工构造篇〕
〔SDJ280-90〕 2、
火电施工质量检验及评定 第一篇 土建工程篇
〔94版〕 3、
土方及爆破工程施工及验收
〔GBJ201-83〕 4、
地基及根底工程施工及验收
〔GBJ202-83〕 5、
给水排水构筑物施工及验收
〔GBJ141-90〕 6、
砼构造工程施工及验收
〔GBJ50204-92〕 7、
港口工程施工及验收
钢筋焊接及验收
〔JGJ18-96〕 9、
砼外加剂应用技术
〔GBJ119-88〕 10、
砼强度检验评定

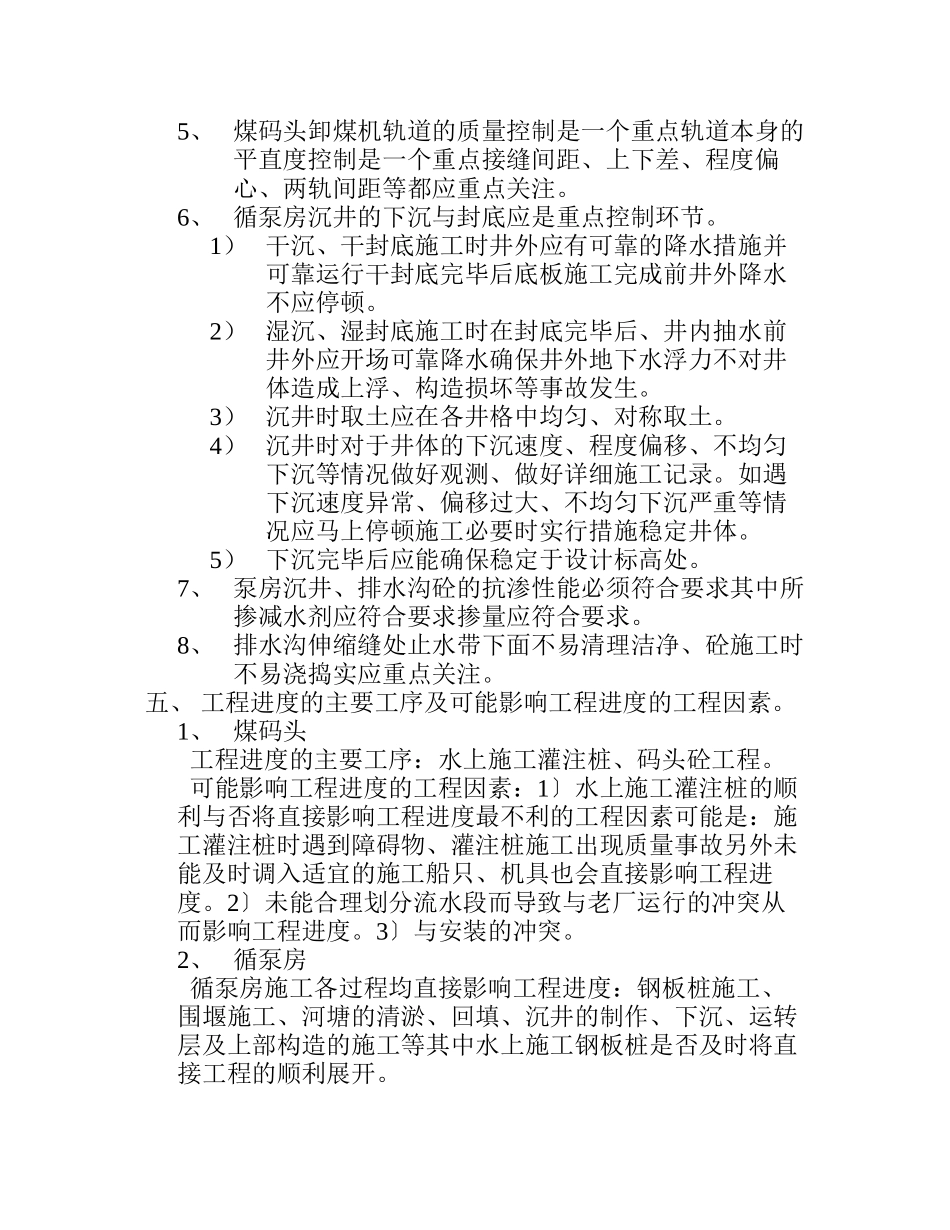

〔GBJ107-87〕四、 质量控制的要点、应重点控制的施工工序、环节1、 砼工艺质量的一般控制要点、重要施工工序同
砼工程监理施行细那么
2、 煤码头的桩基工程质量控制要点、重点同
桩基工程监理施行细那么
3、 排水沟明渠中的砌体工程质量控制要点、重点同
砌体工程监理施行细那么
4、 煤码头梁、板的简支支座处构造隔离质量要保证否那么可能会拉裂构造砼
5、 煤码头卸煤机轨道的质量控制是一个重点轨道本身的平直度控制是一个重点接缝间距、上下差、程度偏心、两轨间距等都应重点关注
6、 循泵房沉井的下沉与封底应是重点控制环节
1) 干沉、干封底施工时井外应有可靠的降水措施并可靠运行干封底完毕后底板施工完成前井外降水不应停顿
2) 湿沉、湿封底施工时在封底完毕后、井内抽水前井外应开场可靠降水确保井外地下水浮力不对
