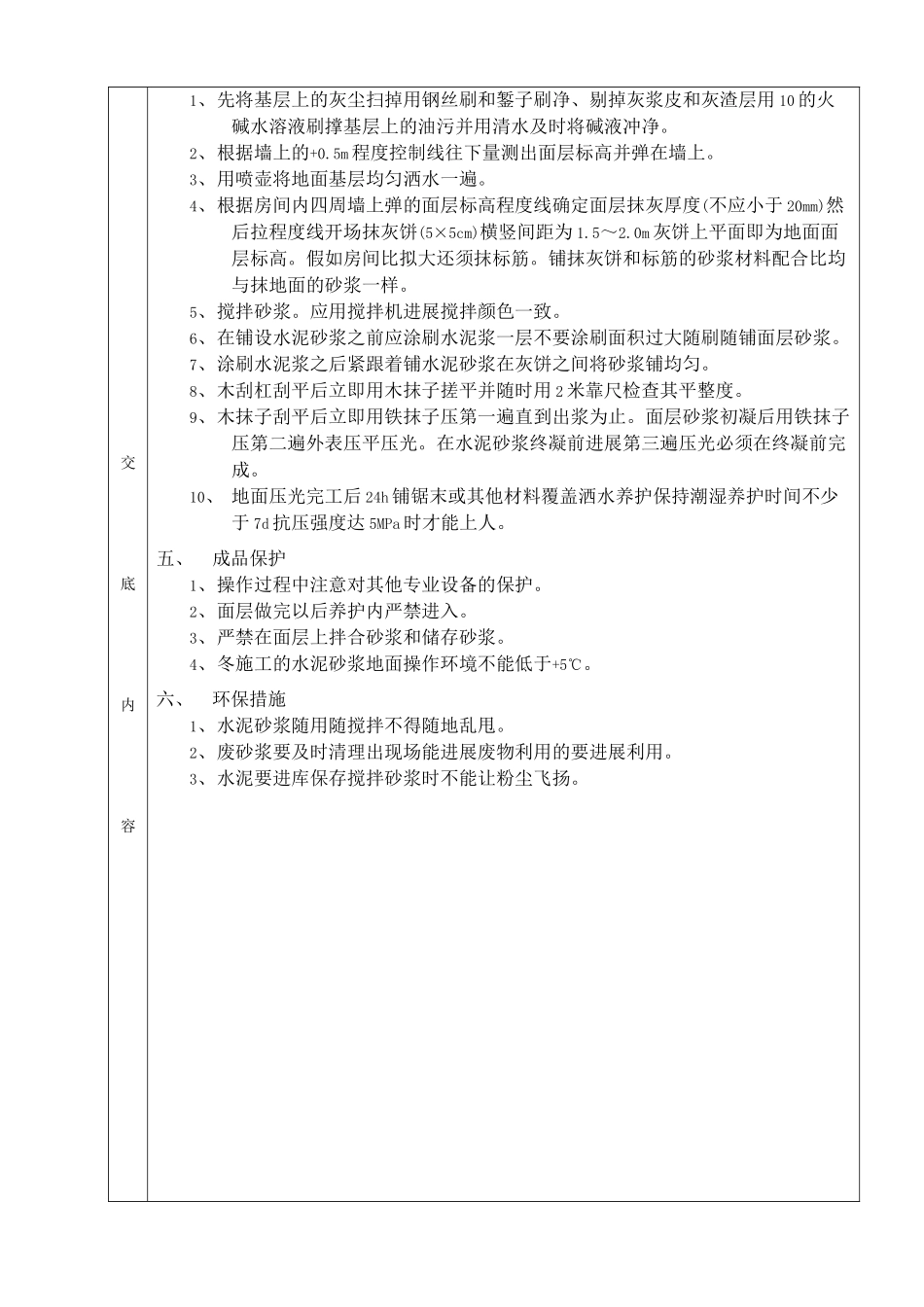

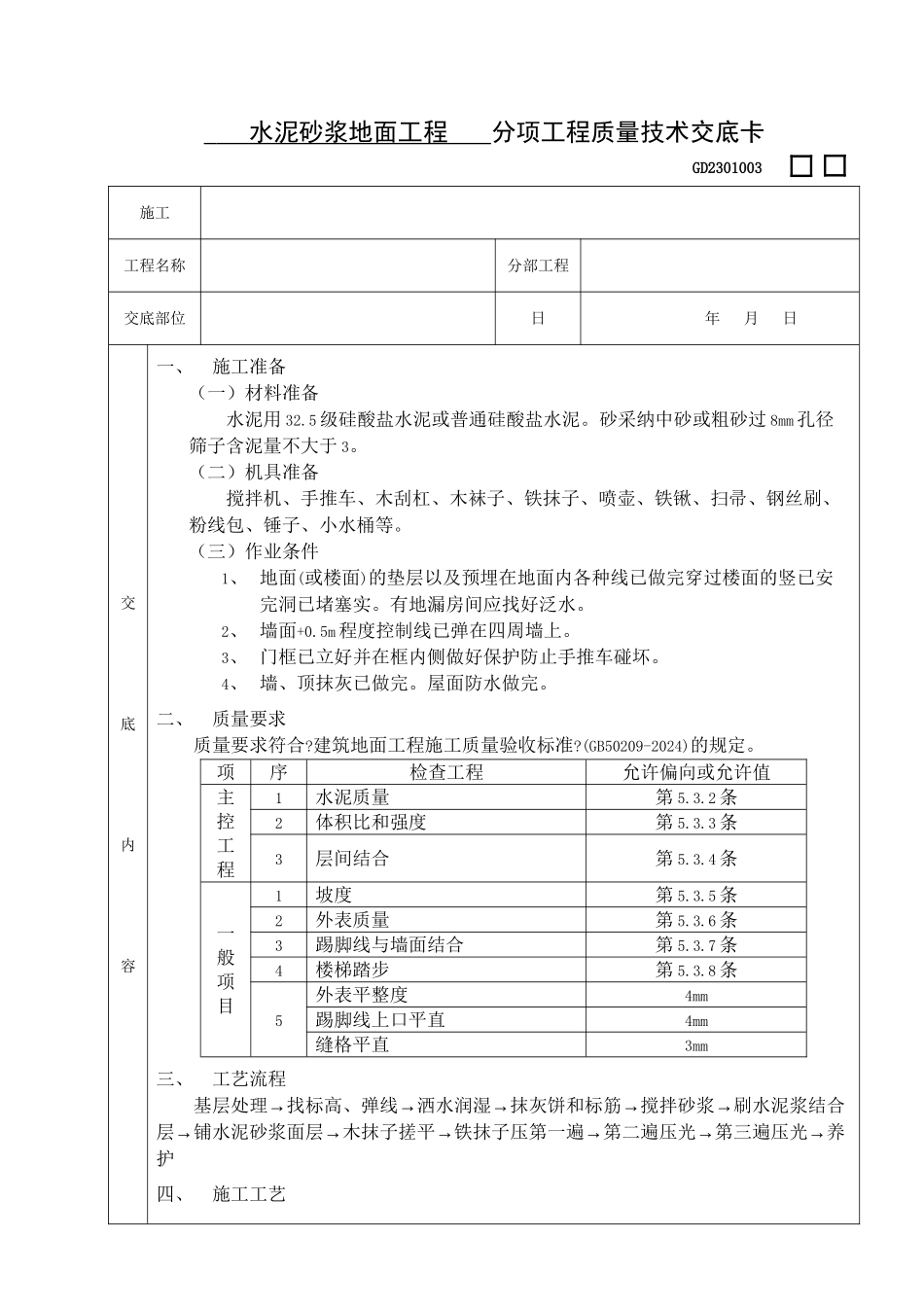

水泥砂浆地面工程 分项工程质量技术交底卡GD2301003 施工工程名称分部工程交底部位 日 年月日交底内容一、施工准备(一)材料准备水泥用 32.5 级硅酸盐水泥或普通硅酸盐水泥。砂采纳中砂或粗砂过 8mm 孔径筛子含泥量不大于 3。(二)机具准备搅拌机、手推车、木刮杠、木袜子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等。(三)作业条件1、 地面(或楼面)的垫层以及预埋在地面内各种线已做完穿过楼面的竖已安完洞已堵塞实。有地漏房间应找好泛水。2、 墙面+0.5m 程度控制线已弹在四周墙上。3、 门框已立好并在框内侧做好保护防止手推车碰坏。4、 墙、顶抹灰已做完。屋面防水做完。二、质量要求质量要求符合?建筑地面工程施工质量验收标准?(GB50209-2024)的规定。项序检查工程允许偏向或允许值主控工程1水泥质量第 5.3.2 条2体积比和强度第 5.3.3 条3层间结合第 5.3.4 条一般项目1坡度第 5.3.5 条2外表质量第 5.3.6 条3踢脚线与墙面结合第 5.3.7 条4楼梯踏步第 5.3.8 条5外表平整度4mm踢脚线上口平直4mm缝格平直3mm三、工艺流程→→→→→基层处理找标高、弹线洒水润湿抹灰饼和标筋搅拌砂浆刷水泥浆结合→→→→→→层铺水泥砂浆面层木抹子搓平铁抹子压第一遍第二遍压光第三遍压光养护四、施工工艺交底内容1、先将基层上的灰尘扫掉用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层用 10 的火碱水溶液刷撑基层上的油污并用清水及时将碱液冲净。2、根据墙上的+0.5m 程度控制线往下量测出面层标高并弹在墙上。3、用喷壶将地面基层均匀洒水一遍。4、根据房间内四周墙上弹的面层标高程度线确定面层抹灰厚度(不应小于 20mm)然后拉程度线开场抹灰饼(5×5cm)横竖间距为 1.5~2.0m 灰饼上平面即为地面面层标高。假如房间比拟大还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆一样。5、搅拌砂浆。应用搅拌机进展搅拌颜色一致。6、在铺设水泥砂浆之前应涂刷水泥浆一层不要涂刷面积过大随刷随铺面层砂浆。7、涂刷水泥浆之后紧跟着铺水泥砂浆在灰饼之间将砂浆铺均匀。8、木刮杠刮平后立即用木抹子搓平并随时用 2 米靠尺检查其平整度。9、木抹子刮平后立即用铁抹子压第一遍直到出浆为止。面层砂浆初凝后用铁抹子压第二遍外表压平压光。在水泥砂浆终凝前进展第三遍压光必须在终凝前完成。10、 地面压光完工后 24h 铺锯末或其他材料覆盖洒水养护保持潮湿养护时间不少于 7d 抗压强度达 5MPa 时才能上...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥砂浆地面工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
