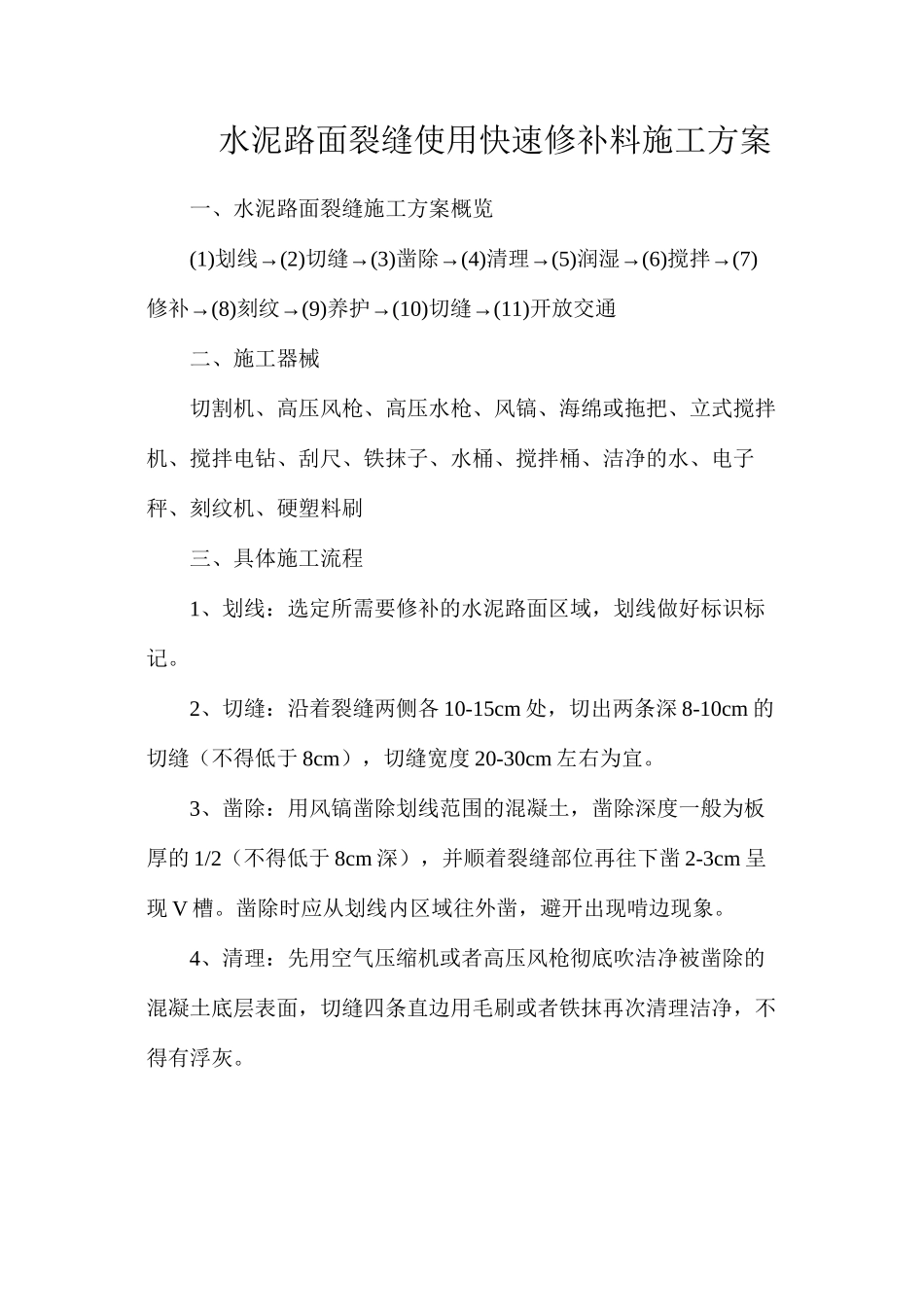

水泥路面裂缝使用快速修补料施工方案一、水泥路面裂缝施工方案概览(1)→划线(2)→切缝(3)→凿除(4)→清理(5)→润湿(6)→搅拌(7)→修补(8)→刻纹(9)→养护(10)→切缝(11)开放交通二、施工器械切割机、高压风枪、高压水枪、风镐、海绵或拖把、立式搅拌机、搅拌电钻、刮尺、铁抹子、水桶、搅拌桶、洁净的水、电子秤、刻纹机、硬塑料刷三、具体施工流程1、划线:选定所需要修补的水泥路面区域,划线做好标识标记
2、切缝:沿着裂缝两侧各 10-15cm 处,切出两条深 8-10cm 的切缝(不得低于 8cm),切缝宽度 20-30cm 左右为宜
3、凿除:用风镐凿除划线范围的混凝土,凿除深度一般为板厚的 1/2(不得低于 8cm 深),并顺着裂缝部位再往下凿 2-3cm 呈现 V 槽
凿除时应从划线内区域往外凿,避开出现啃边现象
4、清理:先用空气压缩机或者高压风枪彻底吹洁净被凿除的混凝土底层表面,切缝四条直边用毛刷或者铁抹再次清理洁净,不得有浮灰

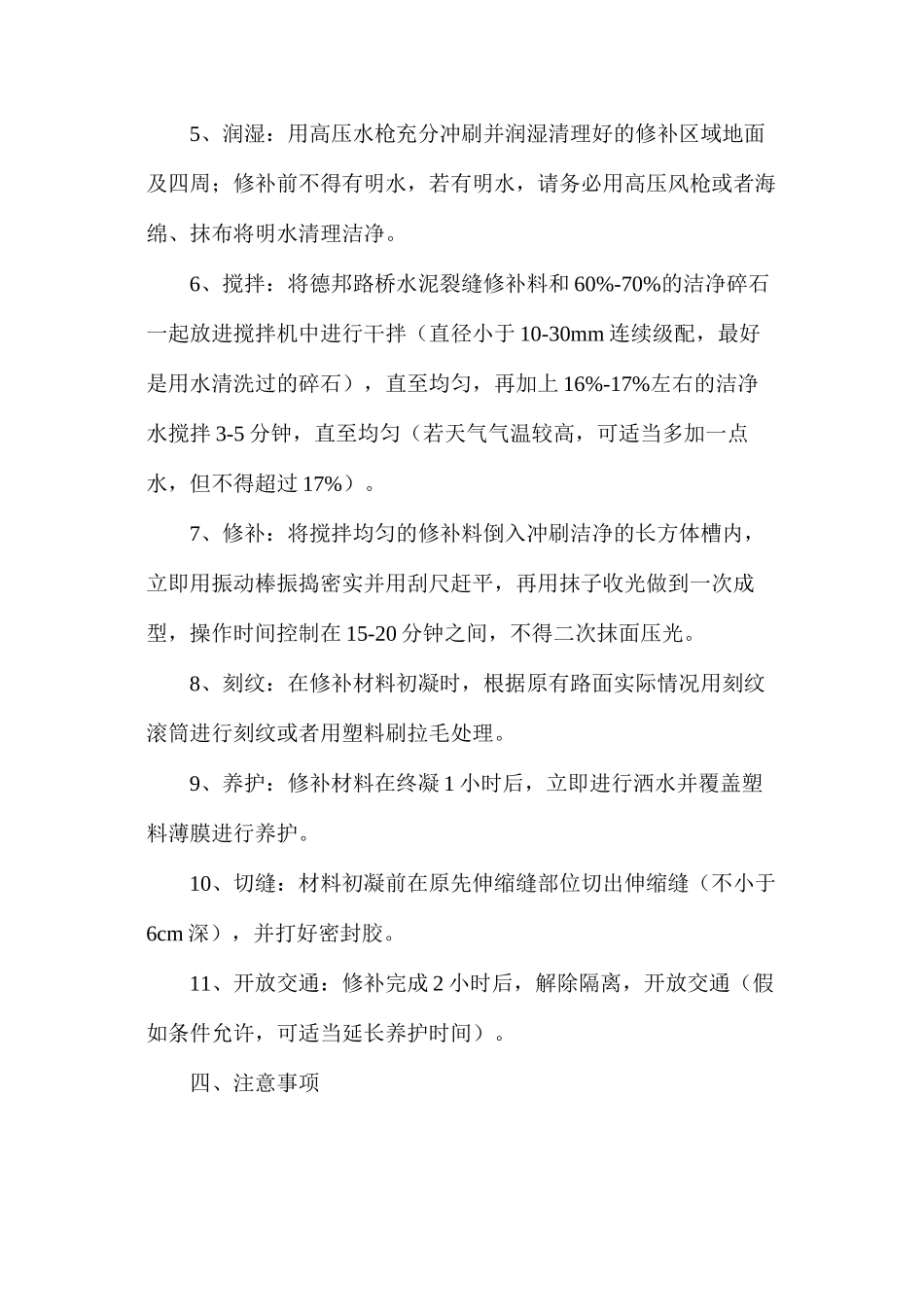

5、润湿:用高压水枪充分冲刷并润湿清理好的修补区域地面及四周;修补前不得有明水,若有明水,请务必用高压风枪或者海绵、抹布将明水清理洁净
6、搅拌:将德邦路桥水泥裂缝修补料和 60%-70%的洁净碎石一起放进搅拌机中进行干拌(直径小于 10-30mm 连续级配,最好是用水清洗过的碎石),直至均匀,再加上 16%-17%左右的洁净水搅拌 3-5 分钟,直至均匀(若天气气温较高,可适当多加一点水,但不得超过 17%)
7、修补:将搅拌均匀的修补料倒入冲刷洁净的长方体槽内,立即用振动棒振捣密实并用刮尺赶平,再用抹子收光做到一次成型,操作时间控制在 15-20 分钟之间,不得二次抹面压光
8、刻纹:在修补材料初凝时,根据原有路面实际情况用刻纹滚筒进行刻纹或者用塑料刷拉毛处理

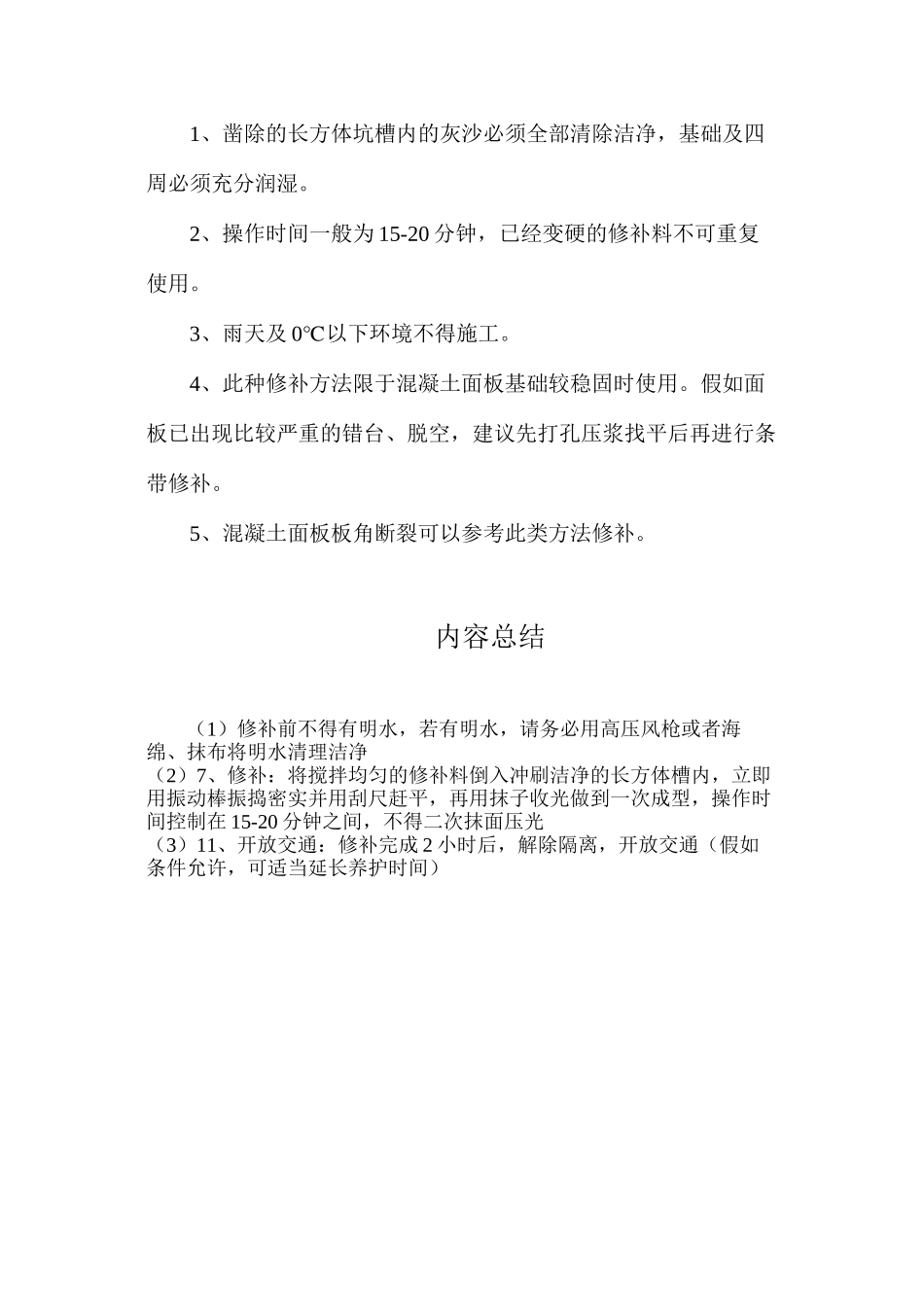

9、养护:修补材料在终凝 1 小时后,立即进行洒水并覆盖塑料薄膜
