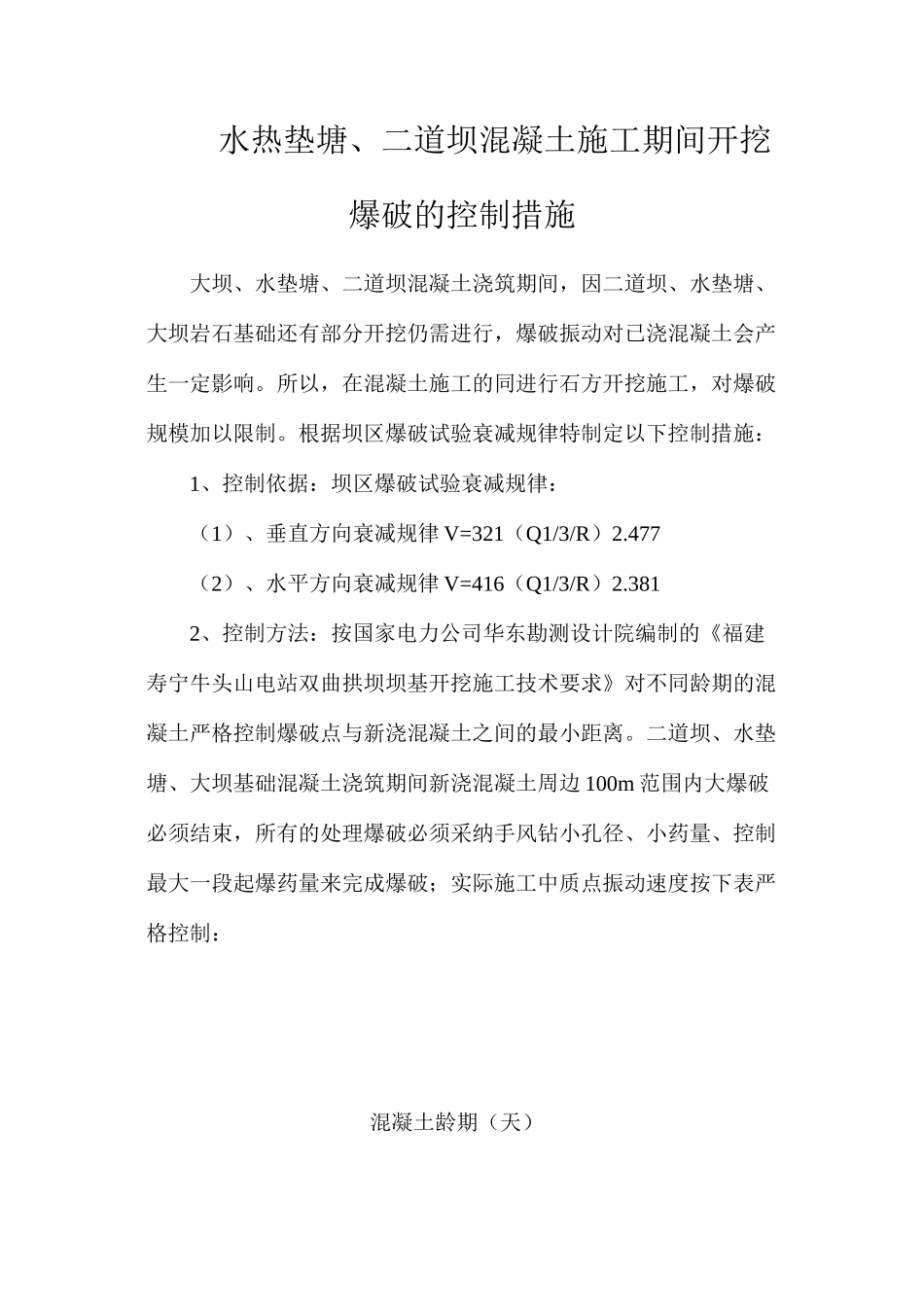

水热垫塘、二道坝混凝土施工期间开挖爆破的控制措施大坝、水垫塘、二道坝混凝土浇筑期间,因二道坝、水垫塘、大坝岩石基础还有部分开挖仍需进行,爆破振动对已浇混凝土会产生一定影响
所以,在混凝土施工的同进行石方开挖施工,对爆破规模加以限制
根据坝区爆破试验衰减规律特制定以下控制措施:1、控制依据:坝区爆破试验衰减规律:(1)、垂直方向衰减规律 V=321(Q1/3/R)2
477(2)、水平方向衰减规律 V=416(Q1/3/R)2
3812、控制方法:按国家电力公司华东勘测设计院编制的《福建寿宁牛头山电站双曲拱坝坝基开挖施工技术要求》对不同龄期的混凝土严格控制爆破点与新浇混凝土之间的最小距离
二道坝、水垫塘、大坝基础混凝土浇筑期间新浇混凝土周边 100m 范围内大爆破必须结束,所有的处理爆破必须采纳手风钻小孔径、小药量、控制最大一段起爆药量来完成爆破;实际施工中质点振动速度按下表严格控制:混凝土龄期(天)0~33~77~28混凝土1
0cm/s2
0cm/s5

0cm/s坝基灌浆1
0cm/s1
5cm/s2
0cm/s3、施工过程中,我部严格控制爆破点与新浇混凝土之间的最小距离,相应的最大一段起爆药量详见福建牛头山水电站坝区对新浇砼不同距离、不同龄期爆破允许最大一段起爆药量表
4、为使以上控制落到实处,除对钻孔位置加以控制外,每次爆破指派专门的质量检查人员现场督促检查装药连网起爆的全过程,同时邀请监理主管工程师现场旁站
5、为了检查方便,所有连网雷管脚线标签装孔过程中必须保留好,以便核对最大一段起爆破药量是否按要求控制
6、每次爆破前,现场必须写出一标示牌:标示牌上要具体写明本次爆与周边最近一块新浇混凝土的距离、该龄期新浇混凝土允许的最大质点振动速度、本次爆破的最大一段起爆药量等,以供有关人员检查时参考
7、附表:福建牛头山水电站坝区对新浇砼不同
