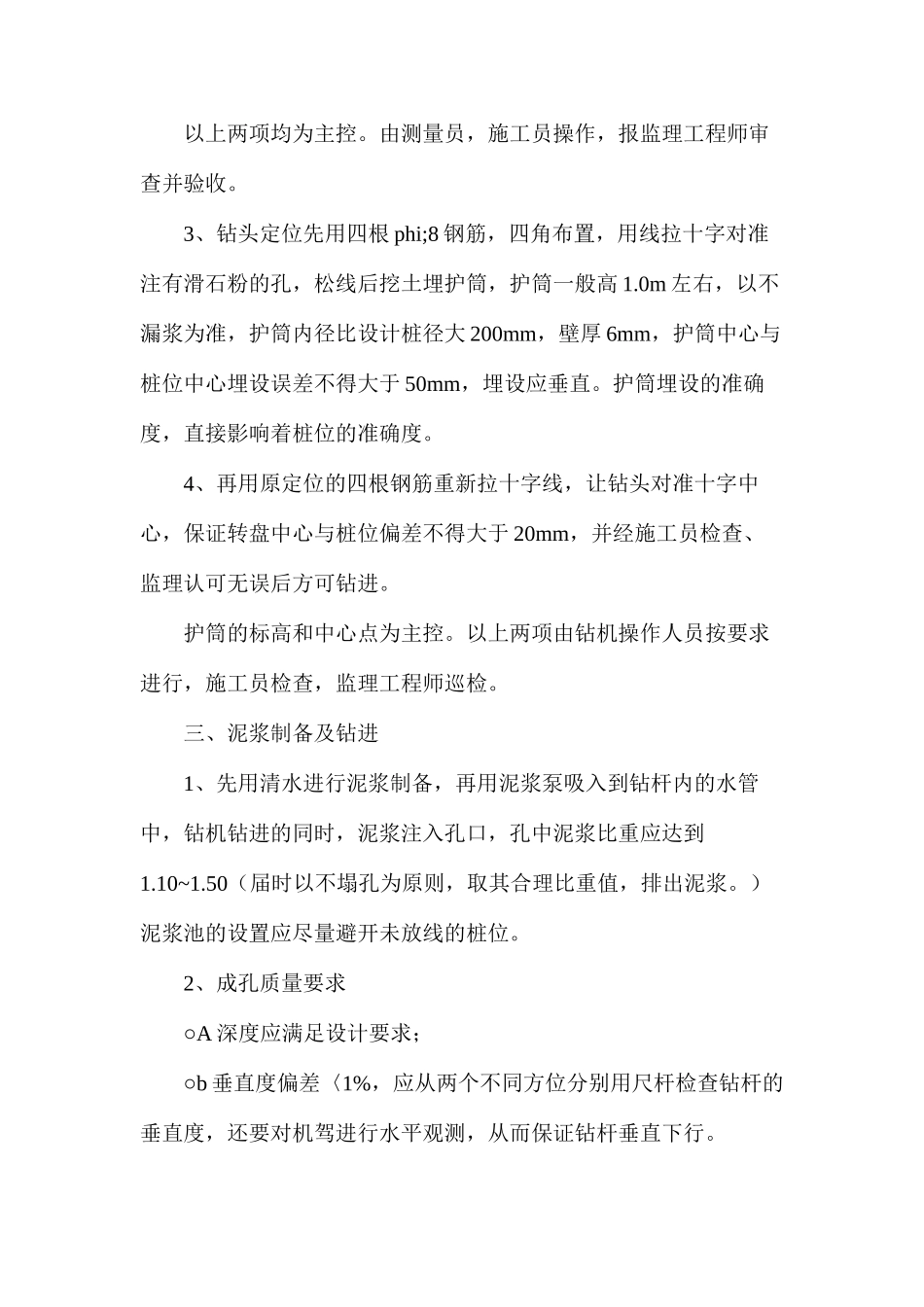

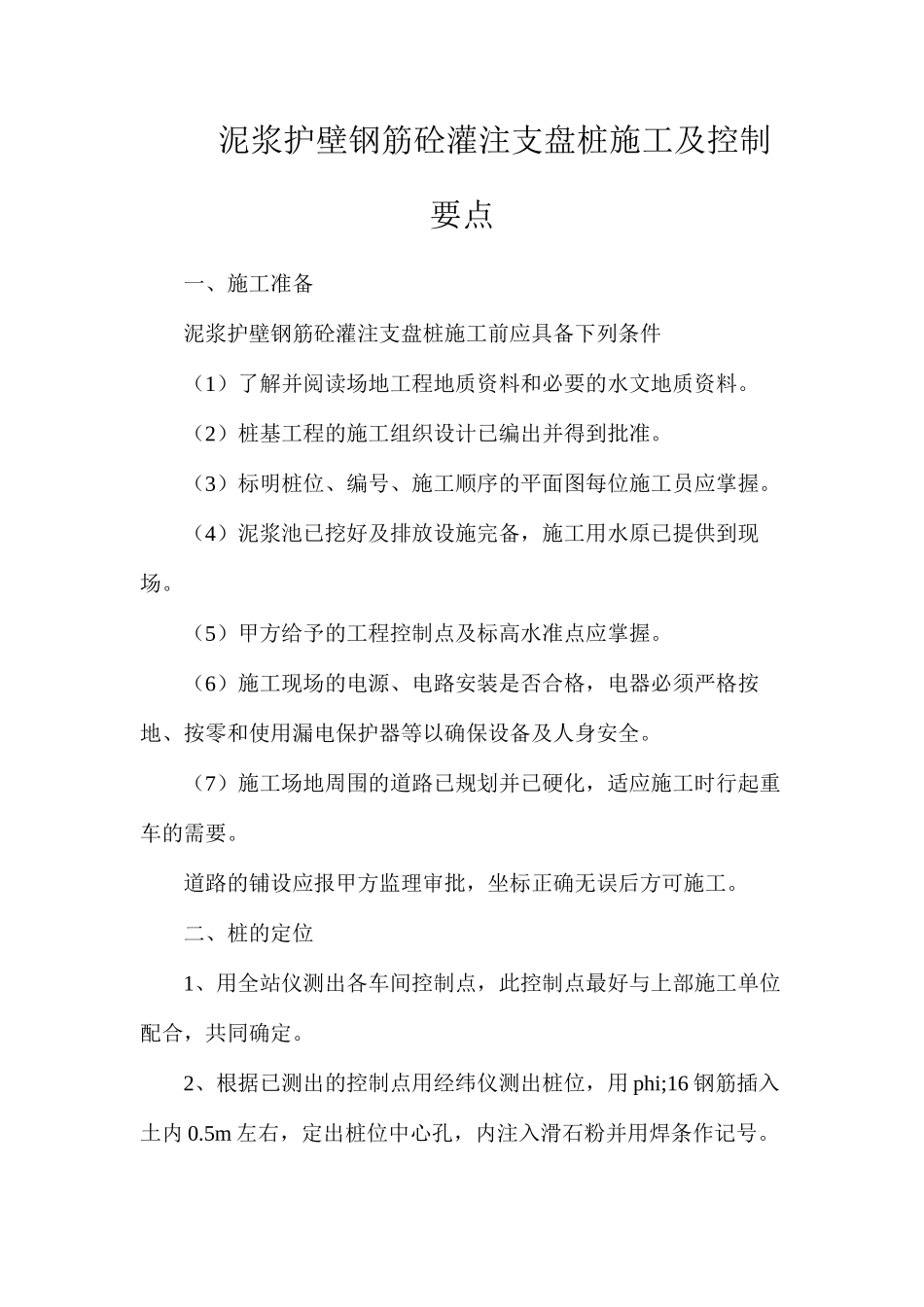

泥浆护壁钢筋砼灌注支盘桩施工及控制要点一、施工准备泥浆护壁钢筋砼灌注支盘桩施工前应具备下列条件(1)了解并阅读场地工程地质资料和必要的水文地质资料
(2)桩基工程的施工组织设计已编出并得到批准
(3)标明桩位、编号、施工顺序的平面图每位施工员应掌握
(4)泥浆池已挖好及排放设施完备,施工用水原已提供到现场
(5)甲方给予的工程控制点及标高水准点应掌握
(6)施工现场的电源、电路安装是否合格,电器必须严格按地、按零和使用漏电保护器等以确保设备及人身安全
(7)施工场地周围的道路已规划并已硬化,适应施工时行起重车的需要
道路的铺设应报甲方监理审批,坐标正确无误后方可施工
二、桩的定位1、用全站仪测出各车间控制点,此控制点最好与上部施工单位配合,共同确定
2、根据已测出的控制点用经纬仪测出桩位,用 phi;16 钢筋插入土内 0
5m 左右,定出桩位中心孔,内注入滑石粉并用焊条作记号
以上两项均为主控
由测量员,施工员操作,报监理工程师审查并验收
3、钻头定位先用四根 phi;8 钢筋,四角布置,用线拉十字对准注有滑石粉的孔,松线后挖土埋护筒,护筒一般高 1
0m 左右,以不漏浆为准,护筒内径比设计桩径大 200mm,壁厚 6mm,护筒中心与桩位中心埋设误差不得大于 50mm,埋设应垂直
护筒埋设的准确度,直接影响着桩位的准确度
4、再用原定位的四根钢筋重新拉十字线,让钻头对准十字中心,保证转盘中心与桩位偏差不得大于 20mm,并经施工员检查、监理认可无误后方可钻进
护筒的标高和中心点为主控
以上两项由钻机操作人员按要求进行,施工员检查,监理工程师巡检

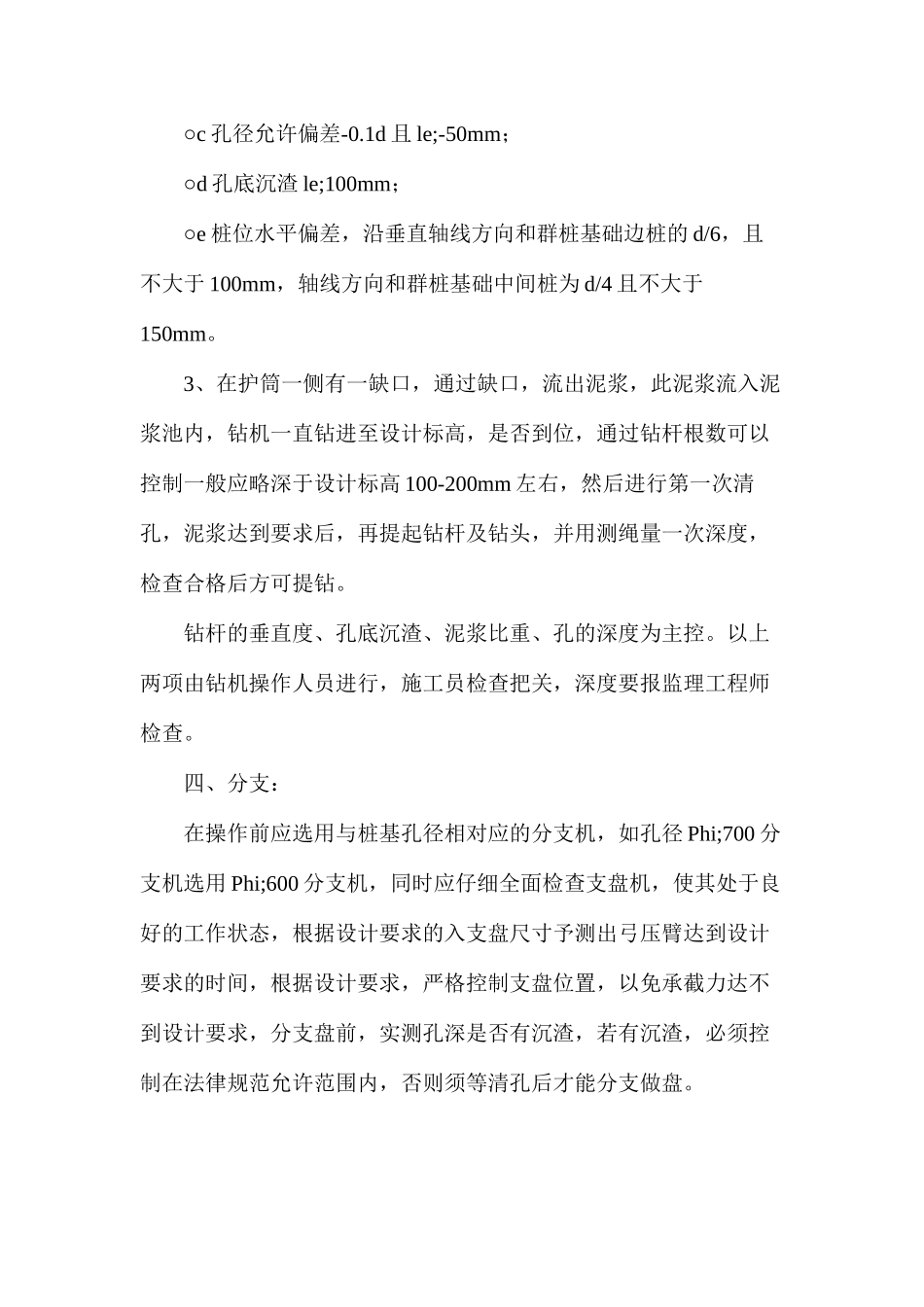

三、泥浆制备及钻进1、先用清水进行泥浆制备,再用泥浆泵吸入到钻杆内的水管中,钻机钻进的同时,泥浆注入孔口,孔中泥浆比重应达到1
50(届时以不塌孔为原则,取其合理比重值,排出泥浆
)泥浆池的设置应尽量避开未放线的桩位
