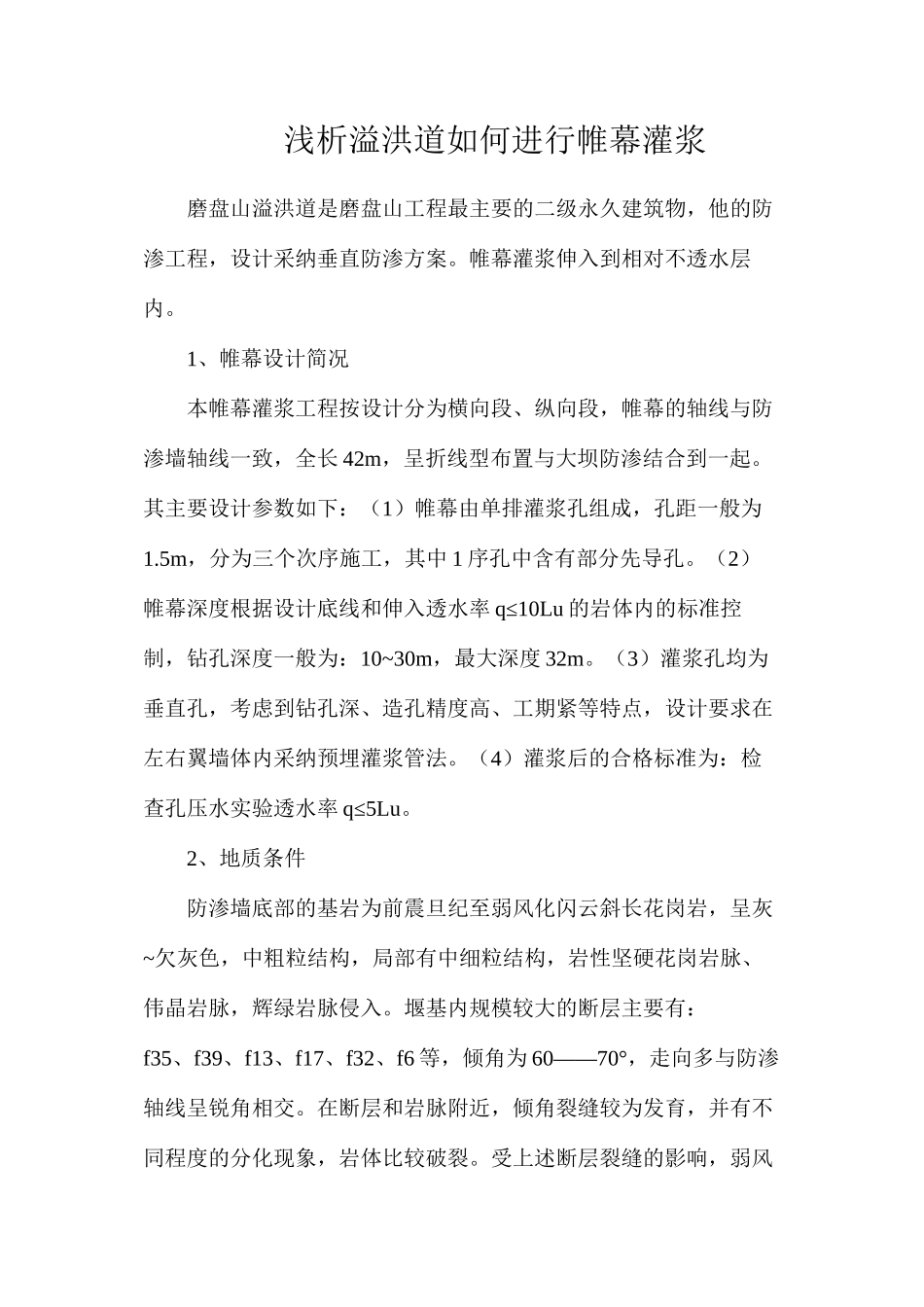

浅析溢洪道如何进行帷幕灌浆磨盘山溢洪道是磨盘山工程最主要的二级永久建筑物,他的防渗工程,设计采纳垂直防渗方案
帷幕灌浆伸入到相对不透水层内
1、帷幕设计简况本帷幕灌浆工程按设计分为横向段、纵向段,帷幕的轴线与防渗墙轴线一致,全长 42m,呈折线型布置与大坝防渗结合到一起
其主要设计参数如下:(1)帷幕由单排灌浆孔组成,孔距一般为1
5m,分为三个次序施工,其中 1 序孔中含有部分先导孔
(2)帷幕深度根据设计底线和伸入透水率 q≤10Lu 的岩体内的标准控制,钻孔深度一般为:10~30m,最大深度 32m
(3)灌浆孔均为垂直孔,考虑到钻孔深、造孔精度高、工期紧等特点,设计要求在左右翼墙体内采纳预埋灌浆管法
(4)灌浆后的合格标准为:检查孔压水实验透水率 q≤5Lu
2、地质条件防渗墙底部的基岩为前震旦纪至弱风化闪云斜长花岗岩,呈灰~欠灰色,中粗粒结构,局部有中细粒结构,岩性坚硬花岗岩脉、伟晶岩脉,辉绿岩脉侵入
堰基内规模较大的断层主要有:f35、f39、f13、f17、f32、f6 等,倾角为 60——70°,走向多与防渗轴线呈锐角相交
在断层和岩脉附近,倾角裂缝较为发育,并有不同程度的分化现象,岩体比较破裂
受上述断层裂缝的影响,弱风化带岩体有一定的透水性,其影响范围在墙下 30m 深度以下,并且有自上而下的逐渐变小的规律

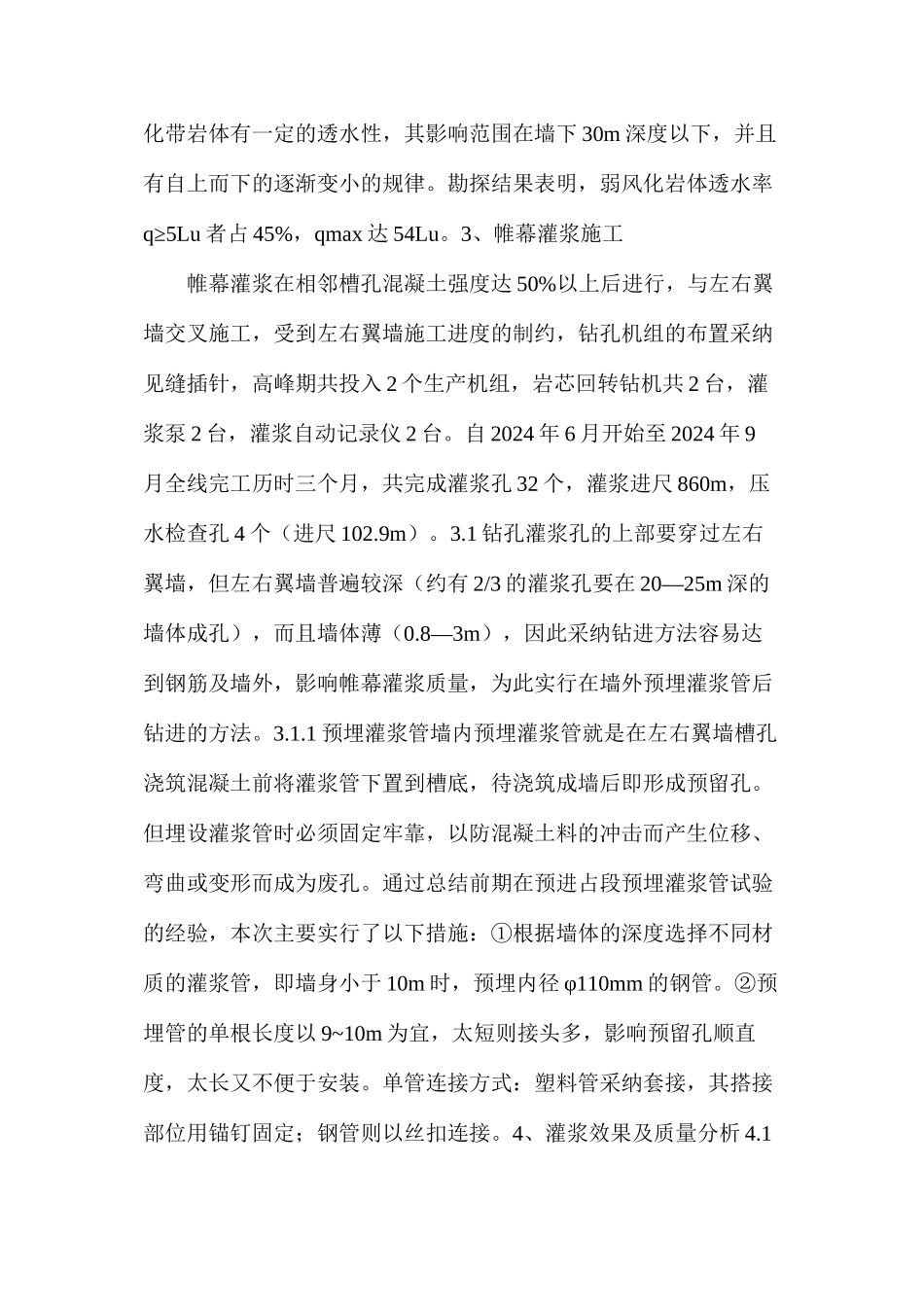

勘探结果表明,弱风化岩体透水率q≥5Lu 者占 45%,qmax 达 54Lu
3、帷幕灌浆施工帷幕灌浆在相邻槽孔混凝土强度达 50%以上后进行,与左右翼墙交叉施工,受到左右翼墙施工进度的制约,钻孔机组的布置采纳见缝插针,高峰期共投入 2 个生产机组,岩芯回转钻机共 2 台,灌浆泵 2 台,灌浆自动记录仪 2 台

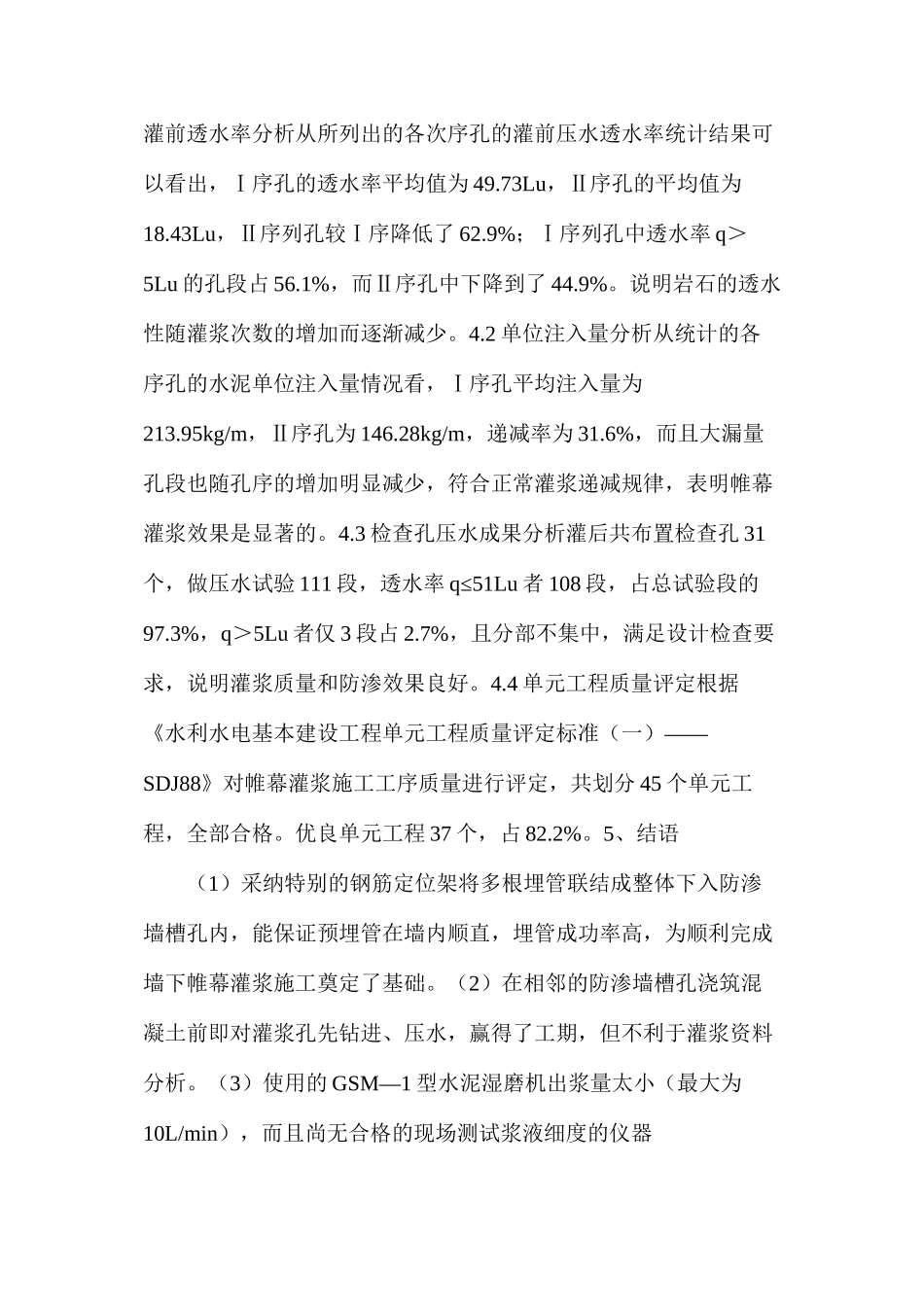

自 2024 年 6 月开始至 2024 年 9月全线完工历时三个月,共完成灌浆孔 32 个,灌浆进尺 860m,压水检查孔 4 个(进尺
