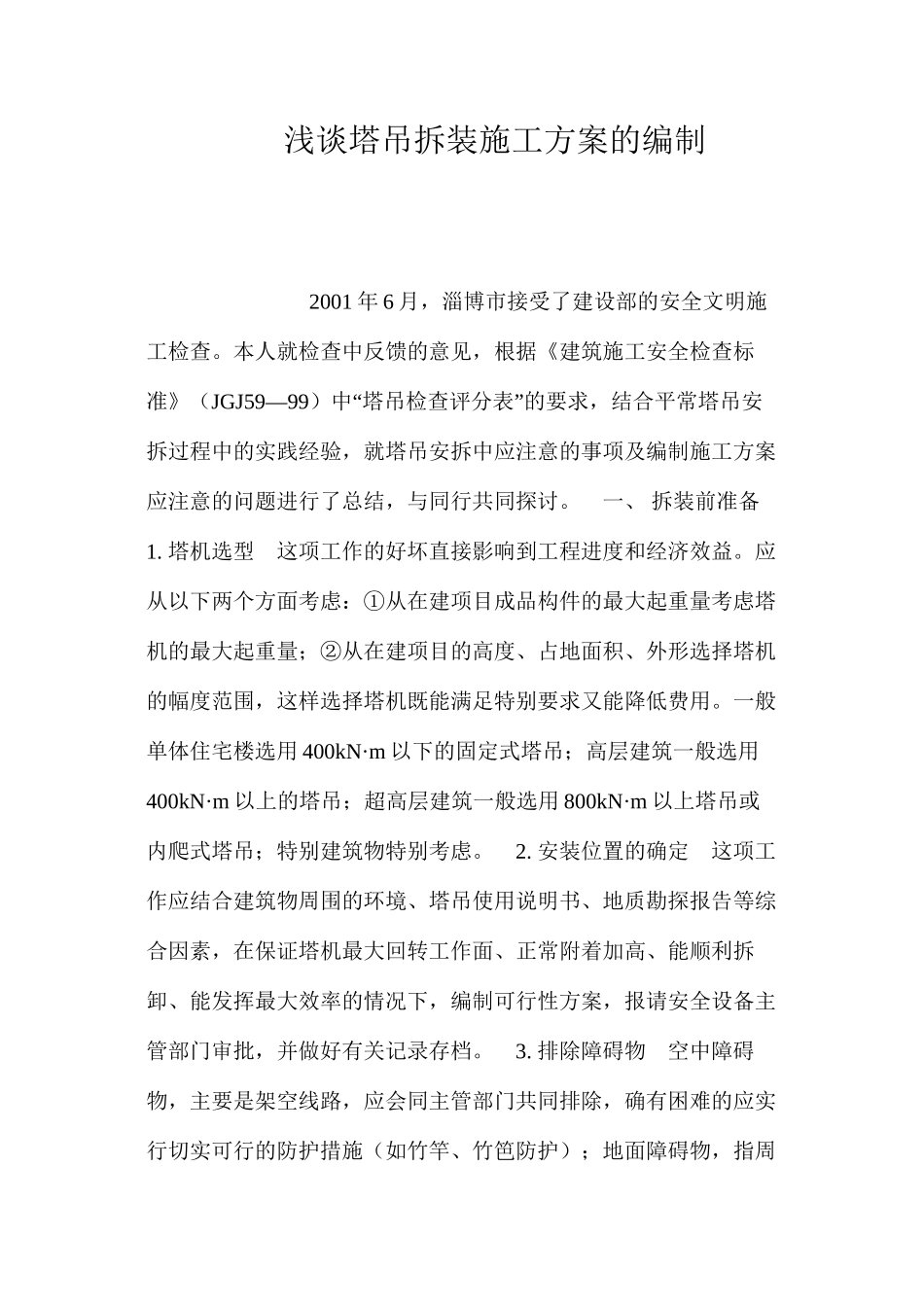

浅谈塔吊拆装施工方案的编制 2001 年 6 月,淄博市接受了建设部的安全文明施工检查
本人就检查中反馈的意见,根据《建筑施工安全检查标准》(JGJ59—99“”)中 塔吊检查评分表 的要求,结合平常塔吊安拆过程中的实践经验,就塔吊安拆中应注意的事项及编制施工方案 应注意的问题进行了总结,与同行共同探讨
一、 拆装前准备 1
塔机选型这项工作的好坏直接影响到工程进度和经济效益
应从以下两个方面考虑:①从在建项目成品构件的最大起重量考虑塔机的最大起重量;②从在建项目的高度、占地面积、外形选择塔机的幅度范围,这样选择塔机既能满足特别要求又能降低费用
一般单体住宅楼选用 400kN·m 以下的固定式塔吊;高层建筑一般选用400kN·m 以上的塔吊;超高层建筑一般选用 800kN·m 以上塔吊或 内爬式塔吊;特别建筑物特别考虑
安装位置的确定这项工作应结合建筑物周围的环境、塔吊使用说明书、地质勘探报告等综合因素,在保证塔机最大回转工作面、正常附着加高、能顺利拆卸、能发挥最大效率的情况下,编制可行性方案,报请安全设备主 管部门审批,并做好有关记录存档

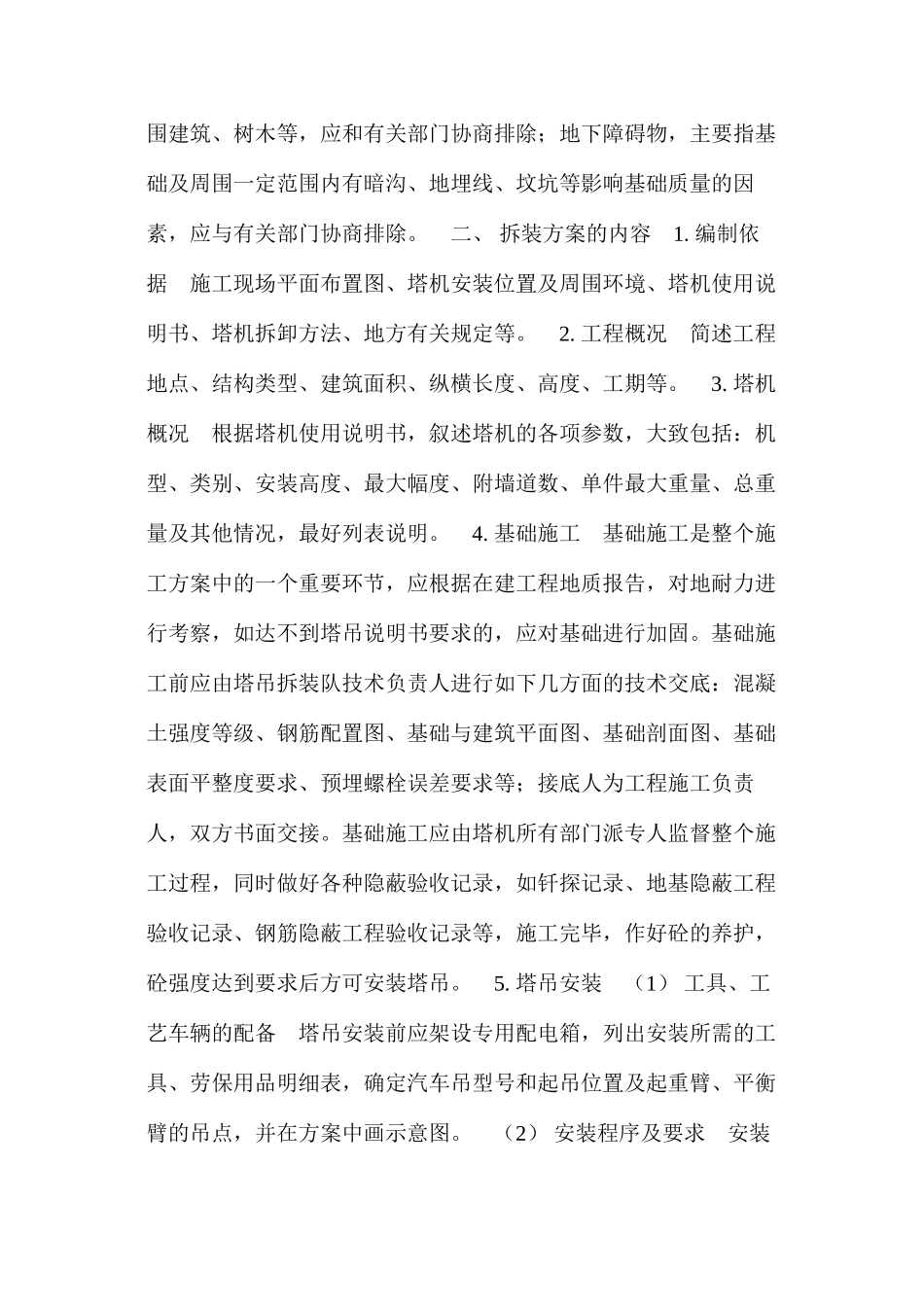

排除障碍物空中障碍物,主要是架空线路,应会同主管部门共同排除,确有困难的应实行切实可行的防护措施(如竹竿、竹笆防护);地面障碍物,指周围建筑、树木等,应和有关部门协商排除;地下障碍物,主要指基础及周围一定范围内有暗沟、地埋线、坟坑等影响基础质量的因 素,应与有关部门协商排除
二、 拆装方案的内容1
编制依 据施工现场平面布置图、塔机安装位置及周围环境、塔机使用说 明书、塔机拆卸方法、地方有关规定等
工程概况简述工程 地点、结构类型、建筑面积、纵横长度、高度、工期等
塔机 概况根据塔机使用说明书,叙述塔机的各项参数,大致包括:机型、类别、安装高度、最大幅度、附墙道数、单件最大重量、总重 量及其他情况,最好列表说
