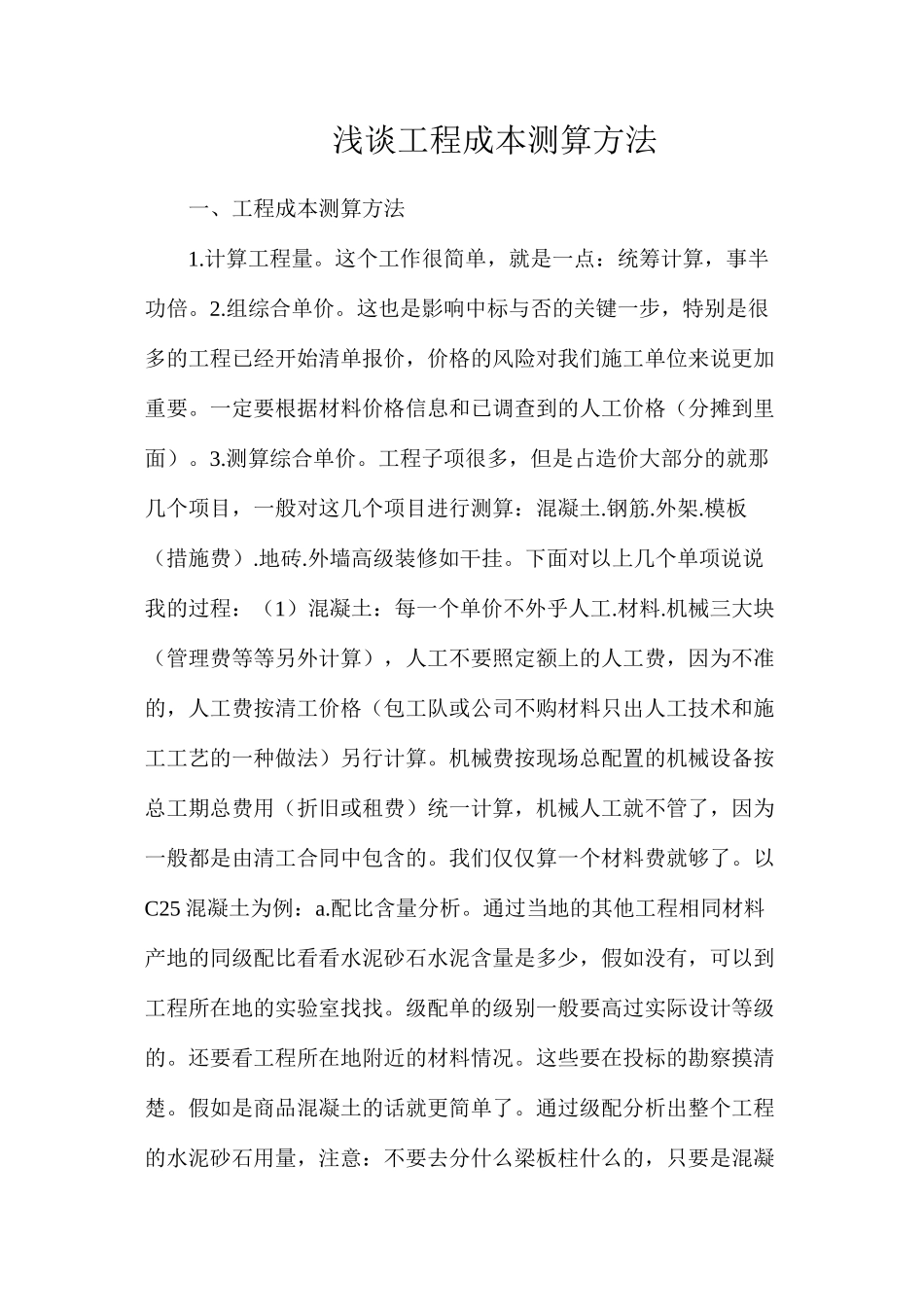

浅谈工程成本测算方法一、工程成本测算方法1
这个工作很简单,就是一点:统筹计算,事半功倍
这也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价,价格的风险对我们施工单位来说更加重要
一定要根据材料价格信息和已调查到的人工价格(分摊到里面)
测算综合单价
工程子项很多,但是占造价大部分的就那几个项目,一般对这几个项目进行测算:混凝土
模板(措施费)
外墙高级装修如干挂
下面对以上几个单项说说我的过程:(1)混凝土:每一个单价不外乎人工
机械三大块(管理费等等另外计算),人工不要照定额上的人工费,因为不准的,人工费按清工价格(包工队或公司不购材料只出人工技术和施工工艺的一种做法)另行计算
机械费按现场总配置的机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,因为一般都是由清工合同中包含的
我们仅仅算一个材料费就够了
以C25 混凝土为例:a
配比含量分析
通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,假如没有,可以到工程所在地的实验室找找
级配单的级别一般要高过实际设计等级的
还要看工程所在地附近的材料情况
这些要在投标的勘察摸清楚
假如是商品混凝土的话就更简单了
通过级配分析出整个工程的水泥砂石用量,注意:不要去分什么梁板柱什么的,只要是混凝土都放到这里分析
分析好了之后就是对混凝土的损耗进行分析
大家都知道混凝土的损耗量一般是 3%
但是大家有没有注意到,混凝土的工程量计算是不扣除钢筋体积的,而钢筋的比重是 7
85t/m3,也就是说一个 10000㎡的工程,按含钢量50kg/㎡的话,就有 500 吨的钢筋,也就是说钢筋占了 64m3 的混凝土,这 64m3 的混凝土可以用来完成一个普通的 300㎡框架结构的一个标准层
这么多的混凝土够不够你浪费的不够不要兴
