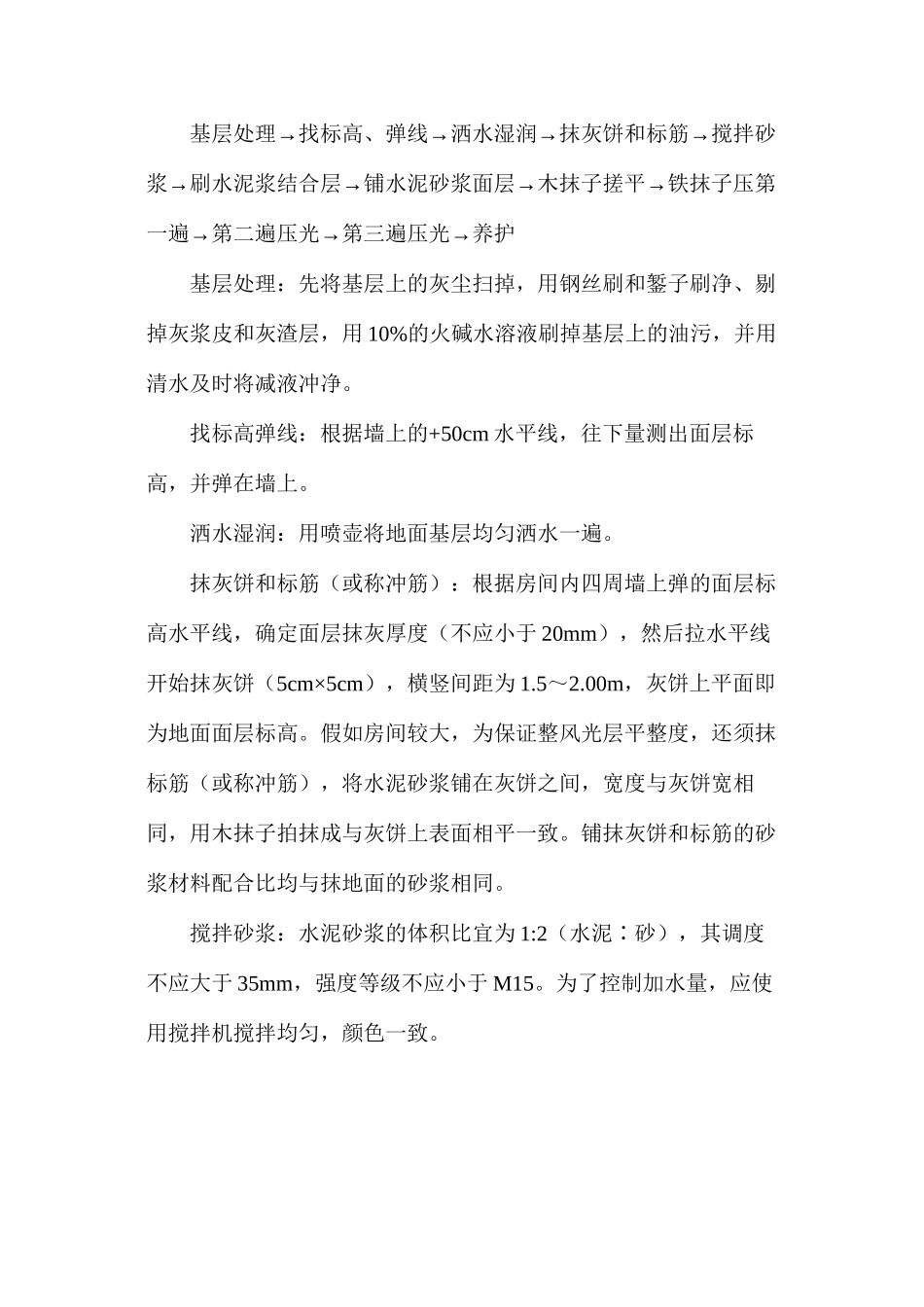

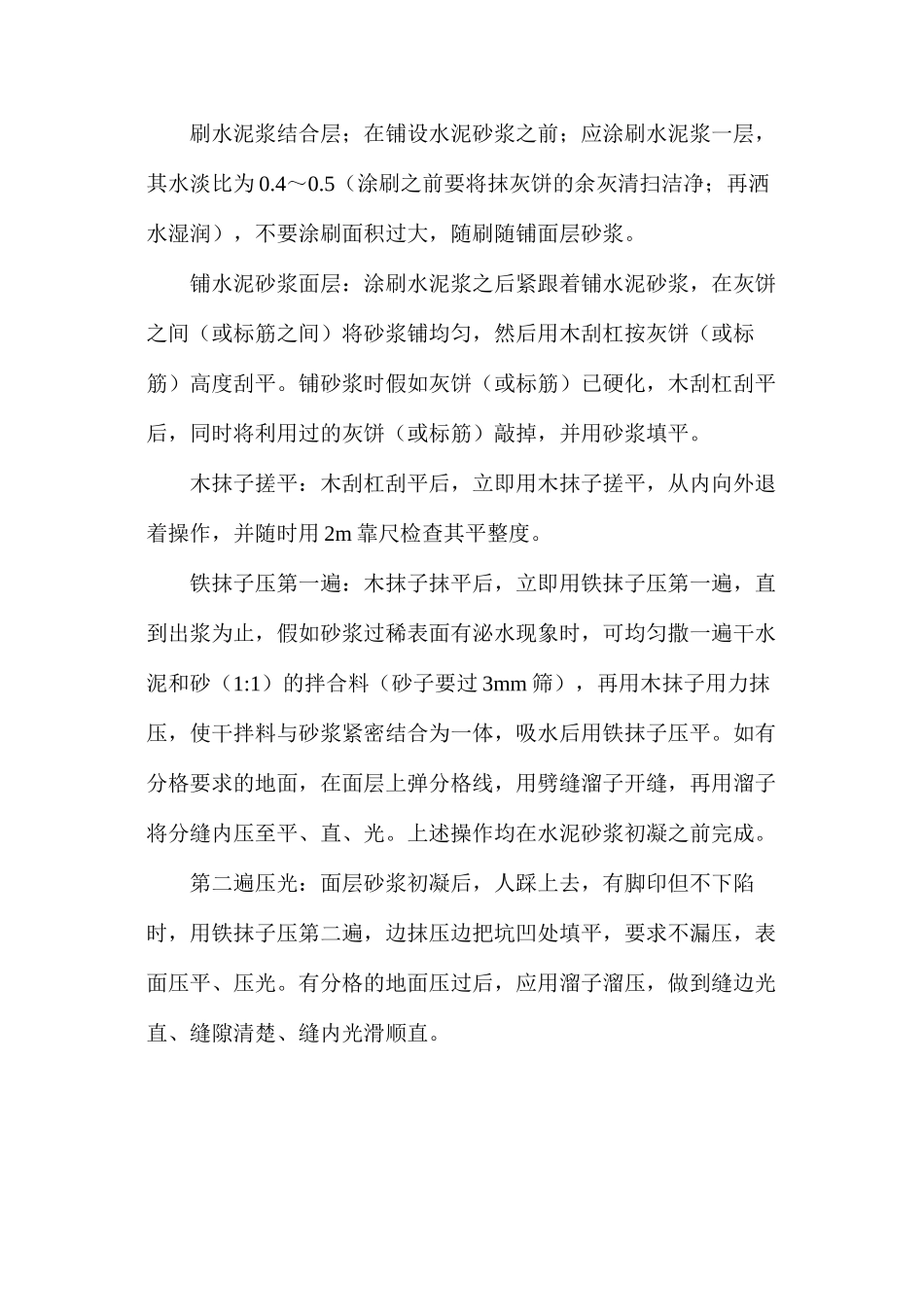

浅谈水泥砂浆地面施工工艺水泥砂浆地面施工工艺(五)提要:地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水水泥砂浆地面施工工艺(五)(1)施工准备a 材料及主要机具:水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 425号,并严禁混用不同品种、不同标号的水泥。砂:应采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不应大于3%。主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。b 作业条件:地面(或楼面)的垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。墙面的+50cm 水平标高线已弹在四周墙上。门框已立好,并在框内侧做好保护,防止手推车碰坏。墙、顶抹灰已做完。屋面防水做完。(2)操作工艺→→→→基层处理找标高、弹线洒水湿润抹灰饼和标筋搅拌砂→→→→浆刷水泥浆结合层铺水泥砂浆面层木抹子搓平铁抹子压第→→→一遍第二遍压光第三遍压光养护基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用 10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。找标高弹线:根据墙上的+50cm 水平线,往下量测出面层标高,并弹在墙上。洒水湿润:用喷壶将地面基层均匀洒水一遍。抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为 1.5~2.00m,灰饼上平面即为地面面层标高。假如房间较大,为保证整风光层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。搅拌砂浆:水泥砂浆的体积比宜为 1:2(水泥∶砂),其调度不应大于 35mm,强度等级不应小于 M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水淡比为 0.4~0.5(涂刷之前要将抹灰饼的余灰清扫洁净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时假如灰饼(或标筋)已硬化,木刮杠刮平后,同时...
