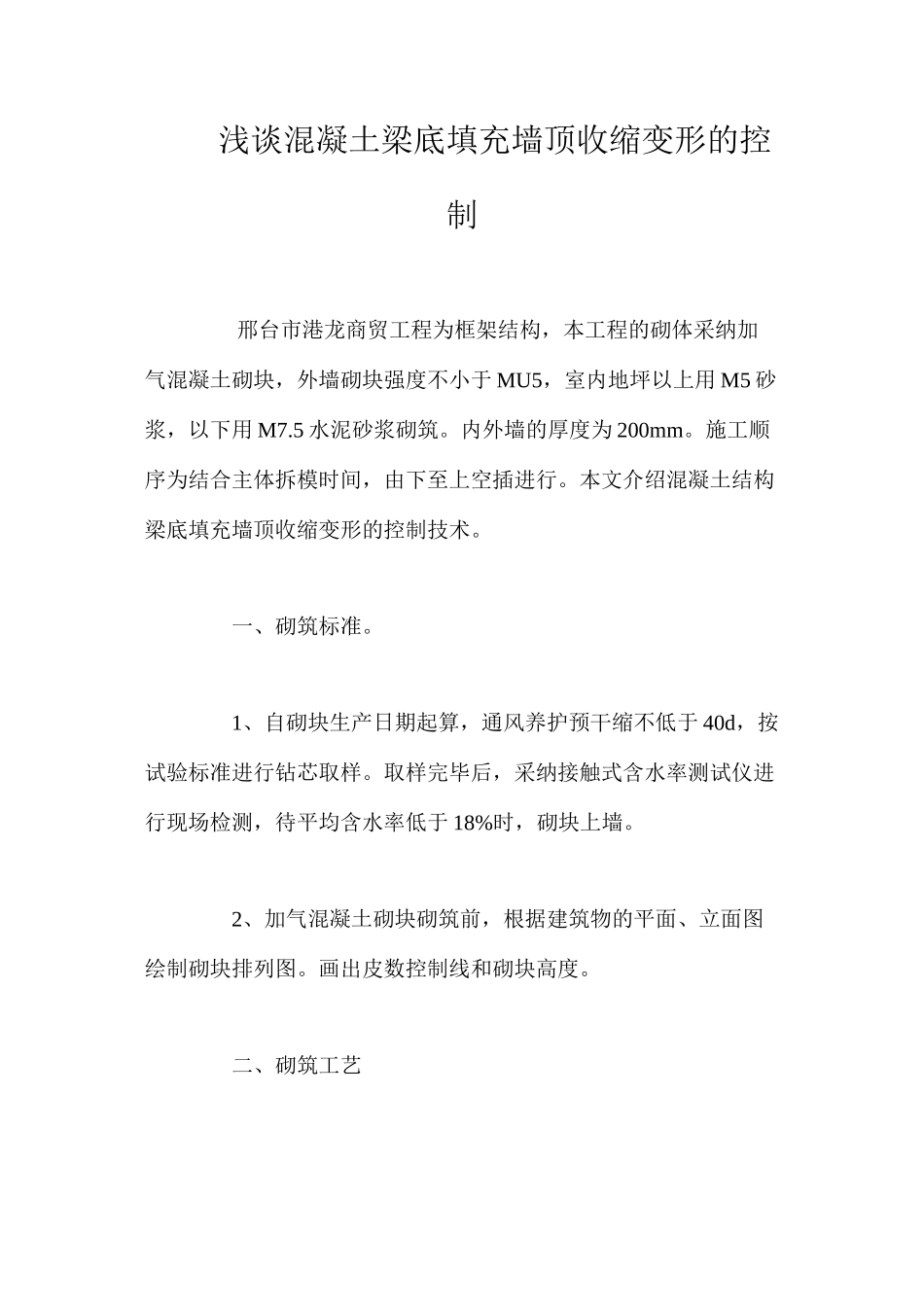

浅谈混凝土梁底填充墙顶收缩变形的控制 邢台市港龙商贸工程为框架结构,本工程的砌体采纳加气混凝土砌块,外墙砌块强度不小于 MU5,室内地坪以上用 M5 砂浆,以下用 M7
5 水泥砂浆砌筑
内外墙的厚度为 200mm
施工顺序为结合主体拆模时间,由下至上空插进行
本文介绍混凝土结构梁底填充墙顶收缩变形的控制技术
一、砌筑标准
1、自砌块生产日期起算,通风养护预干缩不低于 40d,按试验标准进行钻芯取样
取样完毕后,采纳接触式含水率测试仪进行现场检测,待平均含水率低于 18%时,砌块上墙
2、加气混凝土砌块砌筑前,根据建筑物的平面、立面图绘制砌块排列图
画出皮数控制线和砌块高度

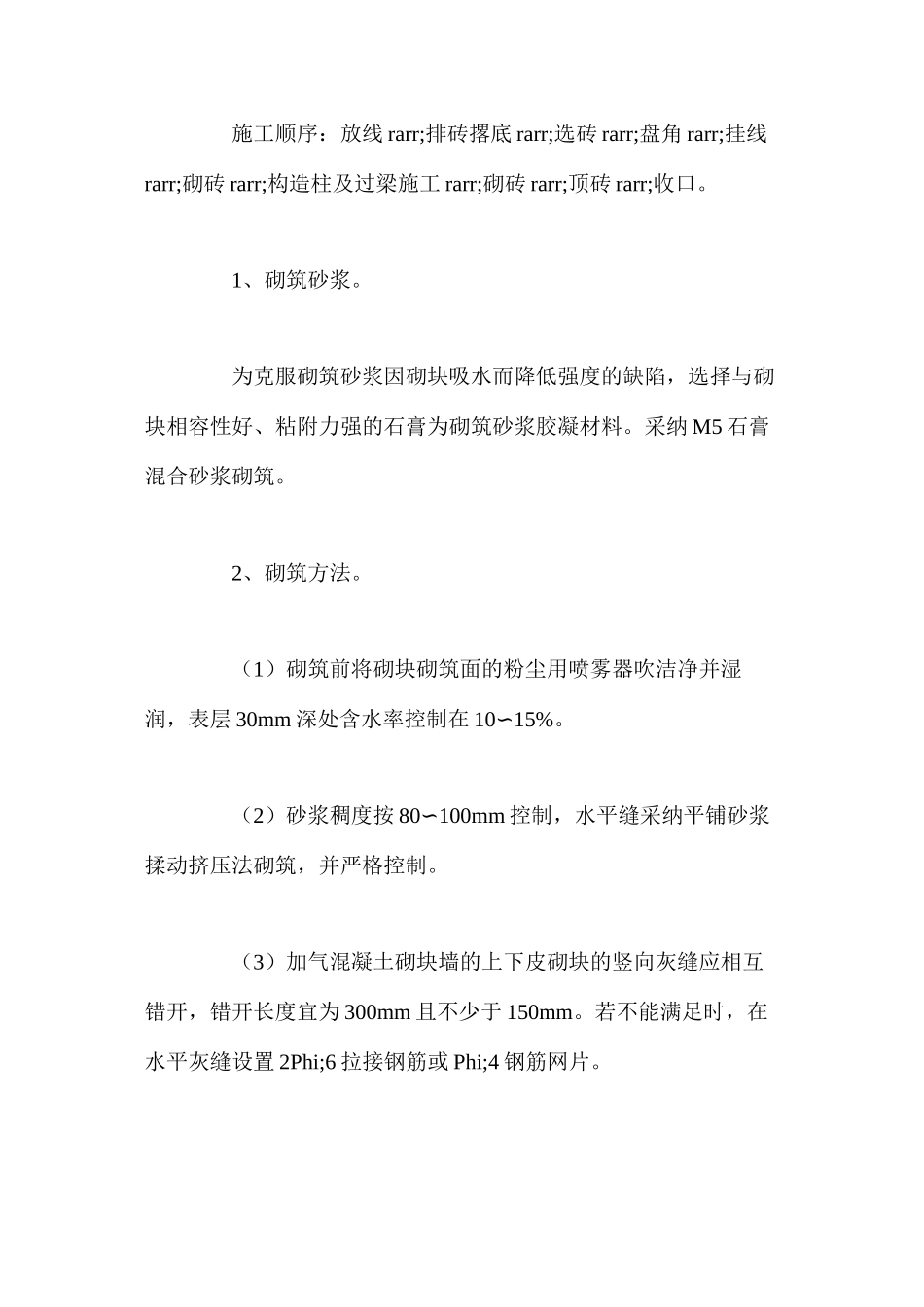

二、砌筑工艺 施工顺序:放线 rarr;排砖撂底 rarr;选砖 rarr;盘角 rarr;挂线rarr;砌砖 rarr;构造柱及过梁施工 rarr;砌砖 rarr;顶砖 rarr;收口
1、砌筑砂浆
为克服砌筑砂浆因砌块吸水而降低强度的缺陷,选择与砌块相容性好、粘附力强的石膏为砌筑砂浆胶凝材料
采纳 M5 石膏混合砂浆砌筑
2、砌筑方法
(1)砌筑前将砌块砌筑面的粉尘用喷雾器吹洁净并湿润,表层 30mm 深处含水率控制在 1015%∽
(2)砂浆稠度按 80100mm∽控制,水平缝采纳平铺砂浆揉动挤压法砌筑,并严格控制
(3)加气混凝土砌块墙的上下皮砌块的竖向灰缝应相互错开,错开长度宜为 300mm 且不少于 150mm
若不能满足时,在水平灰缝设置 2Phi;6 拉接钢筋或 Phi;4 钢筋网片

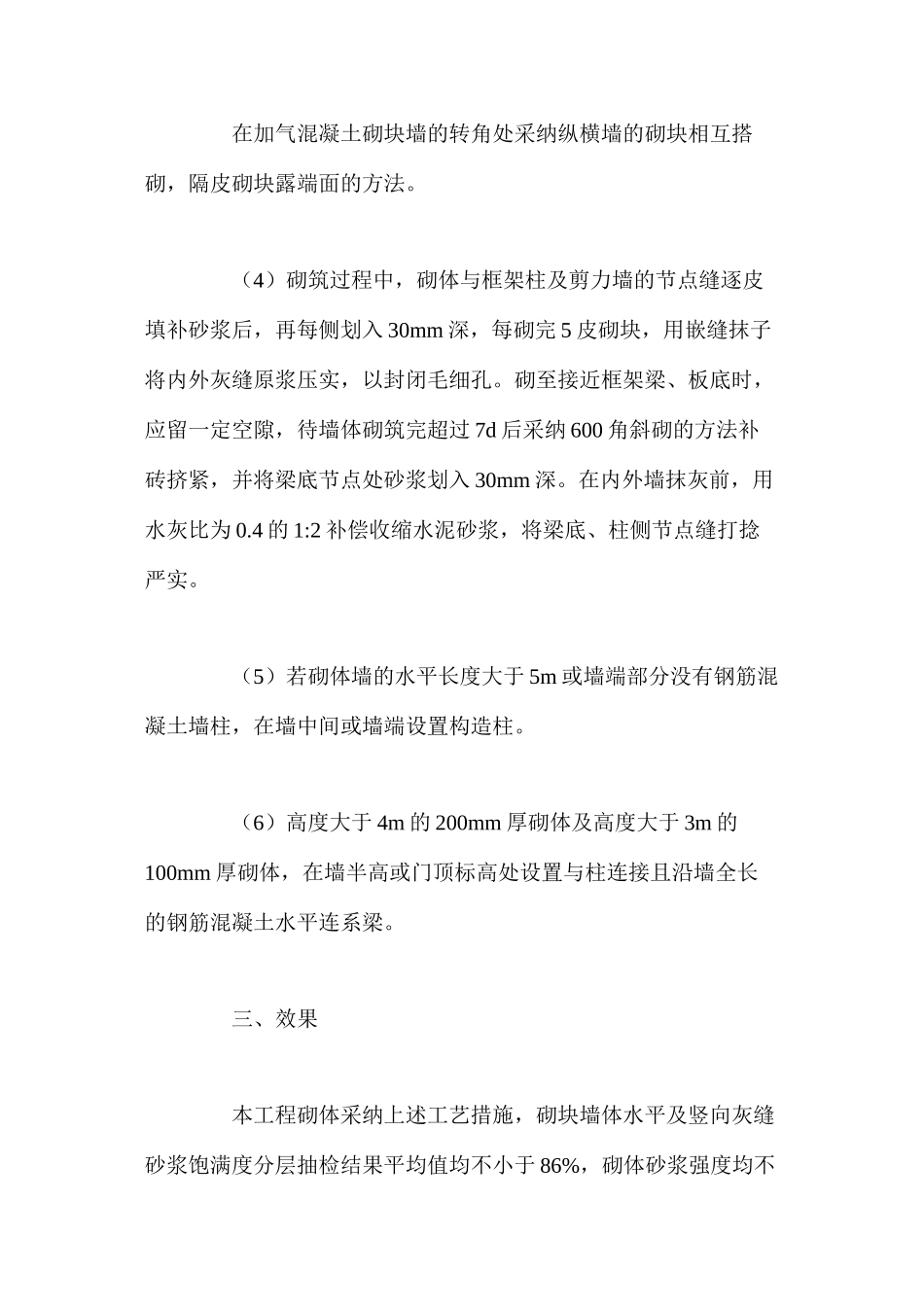

在加气混凝土砌块墙的转角处采纳纵横墙的砌块相互搭砌,隔皮砌块露端面的方法
(4)砌筑过程中,砌体与框架柱及剪力墙的节点缝逐皮填补砂浆后,再每侧划入 30mm 深,每砌完 5 皮砌块,用嵌缝抹子将内外灰缝原浆压实,以封闭毛细孔
砌至接近框架梁、板底时,应留一定空隙,待墙体砌筑完超过 7
